1装配式混凝土建筑施工方案目录1、施工准备 22、构件运输与堆放 23、预制构件吊装 24、关键节点施工技术 152本项目混凝土装配式构件拟采用有资质的装配式混凝土预制构件生产厂家生产,汽车运输至现场吊装安装
施工前编制专项施工方案,报监理单位、建设单位审批,专项施工方案经审批后按方案组织施工
1、施工准备结合本工程的实际特点,在装配式混凝土结构施工前编制相应的专项施工方案,专项施工方案包括构件的运输与存放、构件吊装作业、构件安装与连接等内容
正式施工前选择有代表性的单元或部件进行试安装,并根据试安装结果及时调整和完善施工方案,严格按专项施工方案中的施工措施进行构件吊装的深化设计
装配式混凝土结构施工前,施工单位应对技术人员、现场作业人员进行质量安全技术交底
根据工程特点、施工进度计划、构件种类和重量,选择适宜的起重机械设备,其所有起重机械设备均应具有特种设备制造许可证及产品合格证
2、构件运输与堆放若设计无具体规定,构件运输时的混凝土强度不应低于混凝土设计强度等级值的 75%
制订的预制构件运输与堆放方案的主要内容包括存放场地要求、运输线路计划、运输固定要求、码放支垫要求及成品保护措施等内容
应对某些超高、超宽或刚度不对称等大型构件的运输和码放采取特殊的质量安全保证措施
堆放场地应平整、坚实,且具有良好的排水措施
预制构件应按品种、规格、所用部位、吊装顺序、预制构件受力状态,检验状态分别存放
底层及层间应设置垫块,垫块应平整且上下对齐,地基应坚实
预制构件不得直接放置于地面上
3、预制构件吊装1

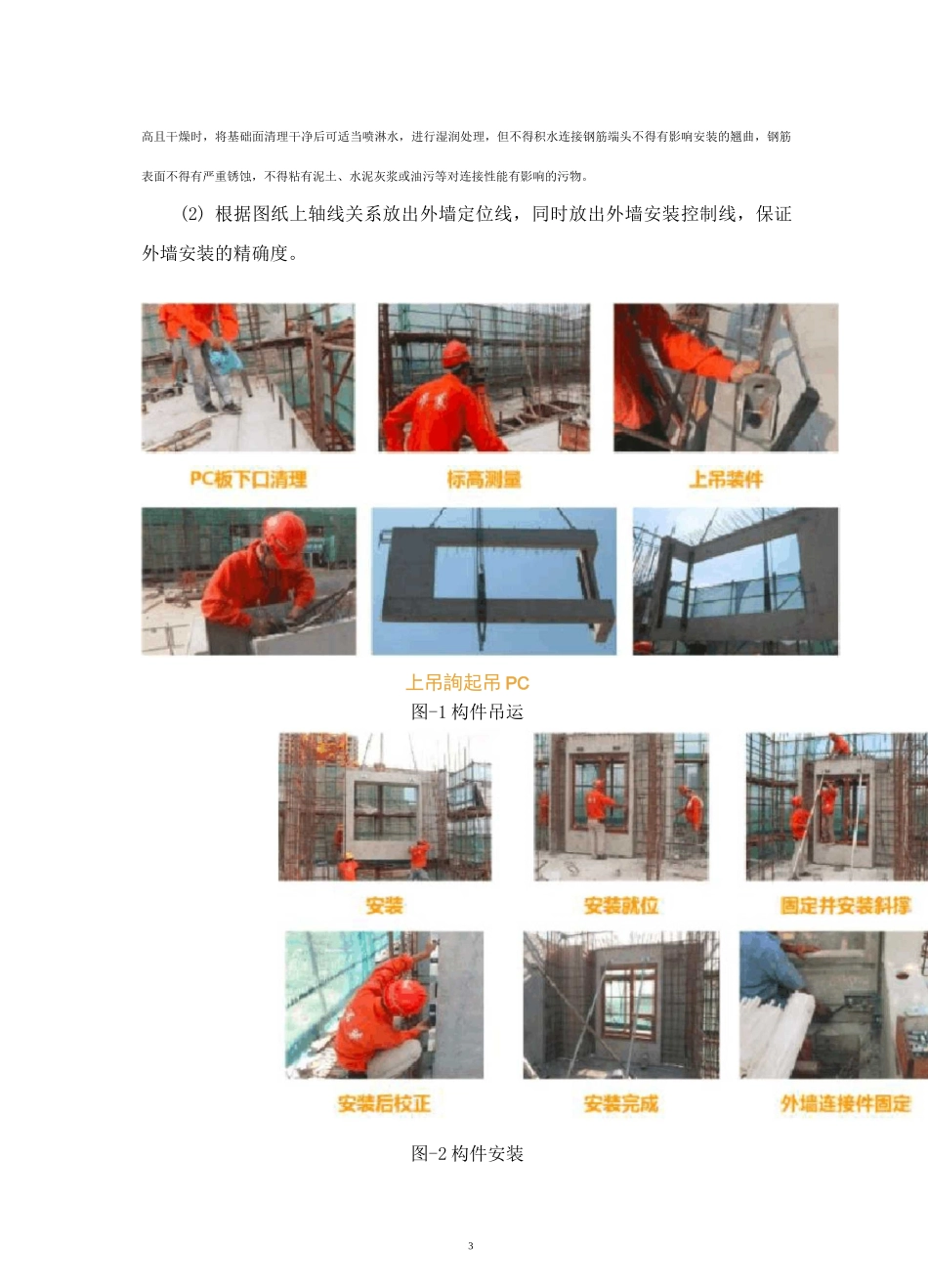

预制墙板吊装施工工艺流程:基层清理 f 测量放线 f 外露连接钢筋校正 f 安装垫片并调整标高 f 起吊预制墙板、就位 f 安装临时支撑 f 调节水平位置及垂直度
(1) 清理干净外墙的基础面,保证与接头接触面无灰渣、无油污
环境温度3高且干燥时,将基础面清理干净后可适当喷淋水,
