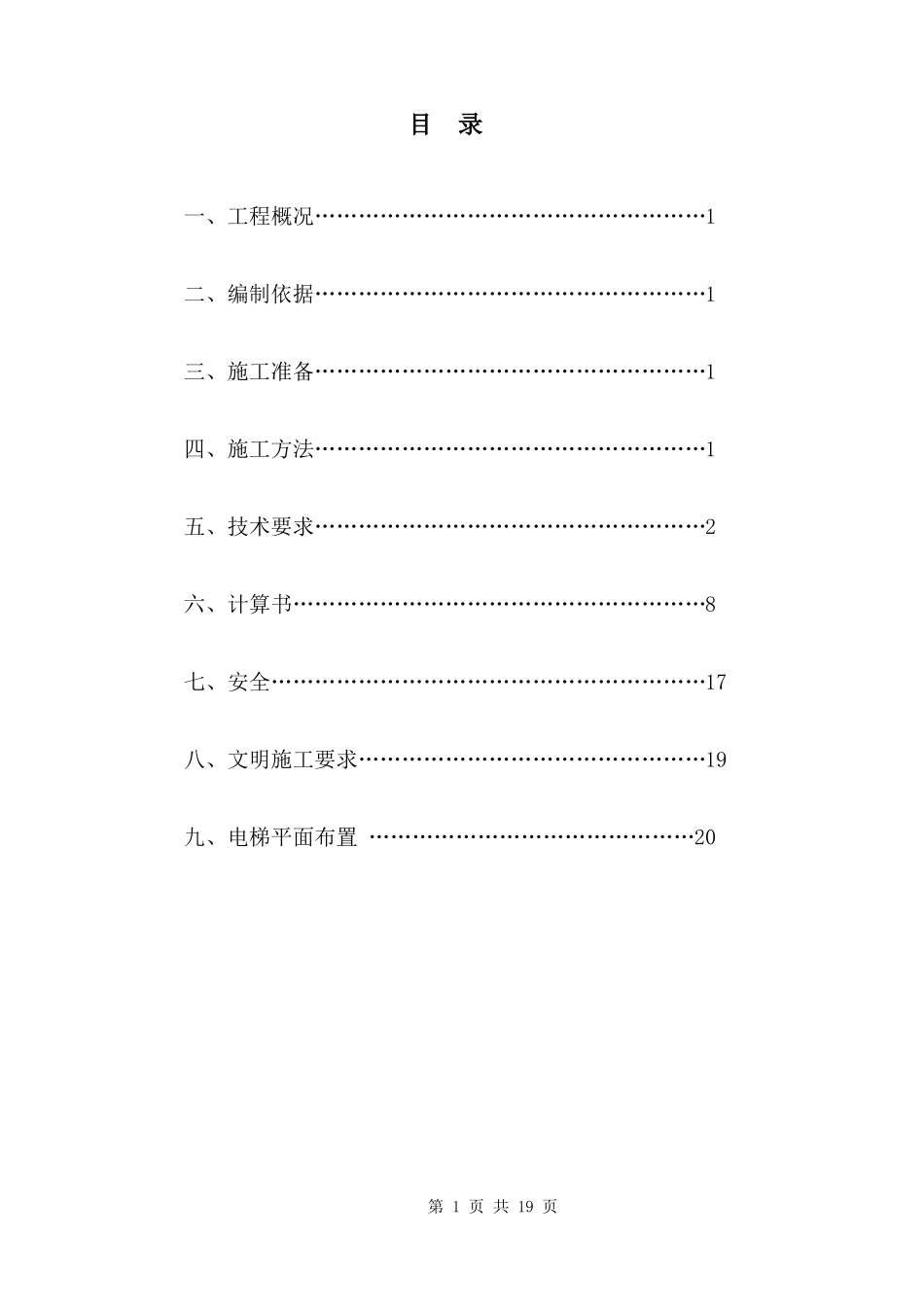

目录一、工程概况………………………………………………1二、编制依据………………………………………………1三、施工准备………………………………………………1四、施工方法………………………………………………1五、技术要求………………………………………………2六、计算书…………………………………………………8七、安全……………………………………………………17八、文明施工要求…………………………………………19九、电梯平面布置 ………………………………………20第 1 页 共 19 页一、工程概况本工程为***住宅楼,******
各楼号情况如下:楼号结构类型5#6#框剪框剪建筑面积㎡建筑高度耐火等级层数(地上/地下)********99
8一级一级30/230/2为了满足二次结构、装饰装修等工程施工作业需要,方便物料运输施工人员上下,5#-6#楼各选用 1 台 SC200/200 系施工电梯
防护脚手架基础为 5#-6#楼基础和车库基础,基础为1500/300 厚强度等级为 C35 钢筋混凝土基础上
二、编制依据1
《施工现场临时用电安全技术规范》(JGJ46-2005)2
《建筑施工高处作业安全技术规范》(JGJ 80-2011)3
《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)4
《建筑施工安全检查标准》(JGJ 59-2011)三、施工准备(1)防护架体搭设及拆除前对搭设人员进行安全技术交底
(2)应对钢管、扣件、脚手板进行检进验收,严禁使用不合格产品

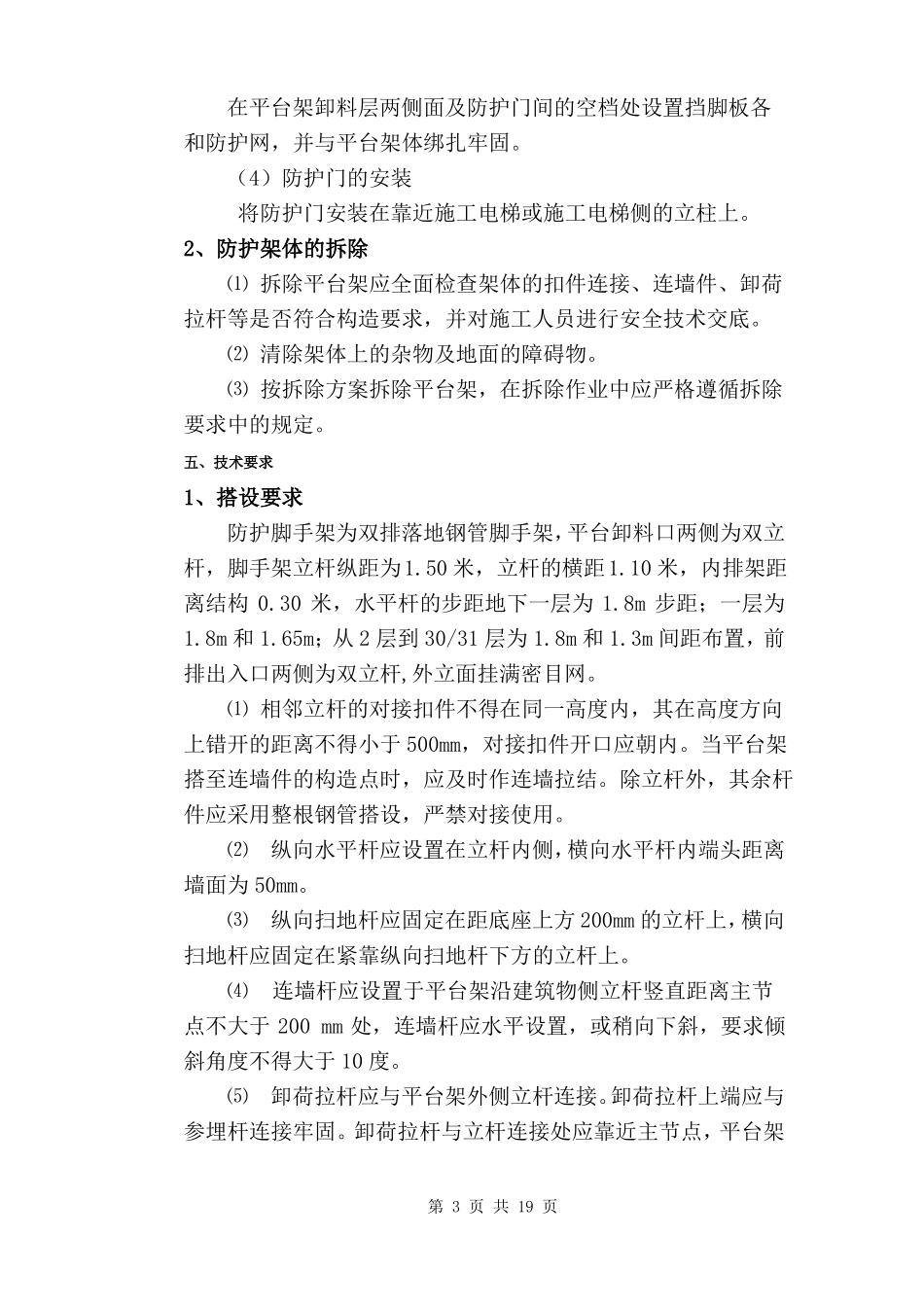

四、施工方法1、架体搭设(1)架体搭设顺序如下:立杆→纵向扫地杆→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→第二步纵向水平杆→第二步横向水平杆→连墙杆(每楼层设置一组)→第三步纵向水平杆→依以上顺序直至施工需要高度
(2)脚手板的铺设在防护架体架每层沿纵向铺设脚手板,用镀锌铁丝将脚手板与
