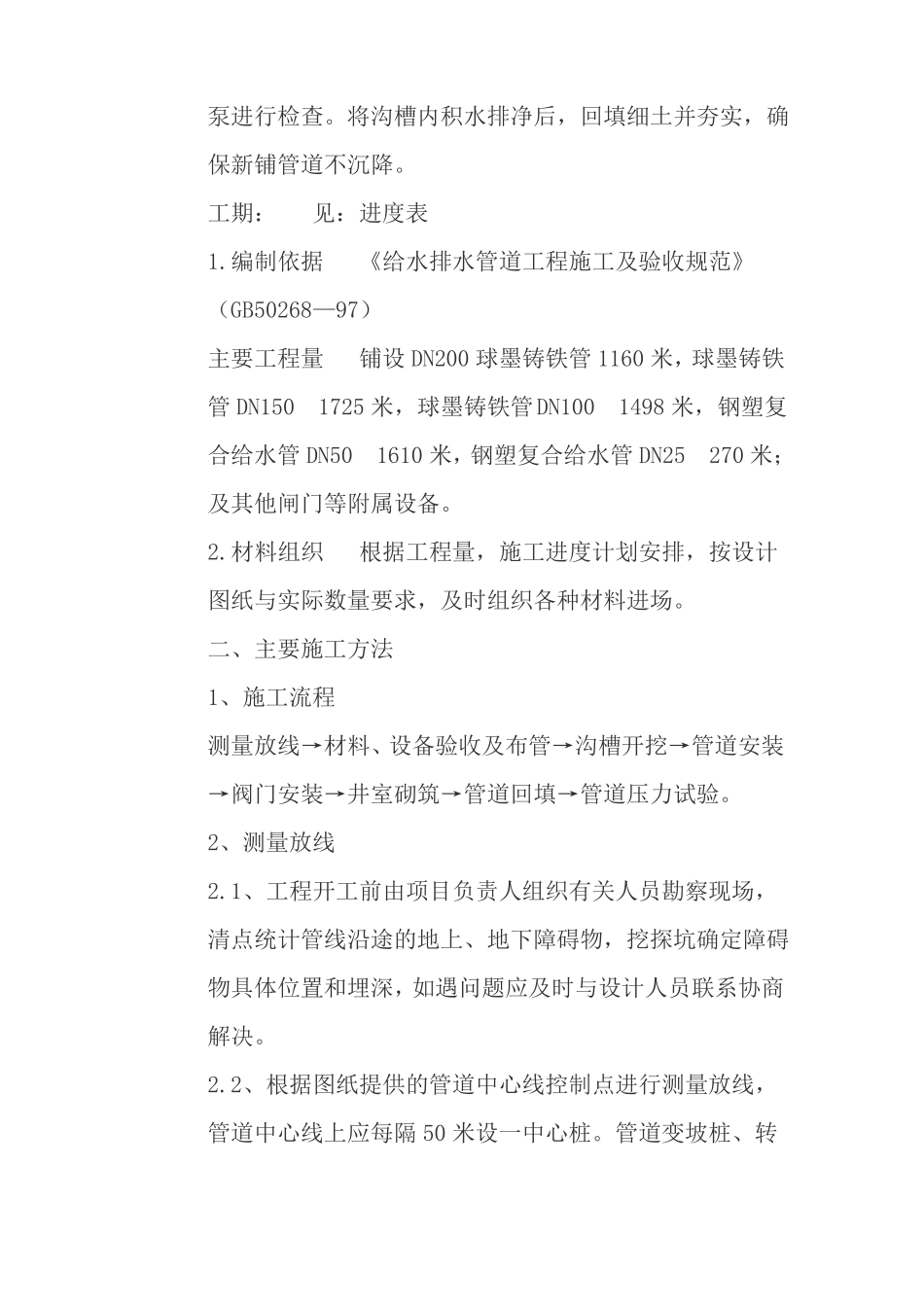

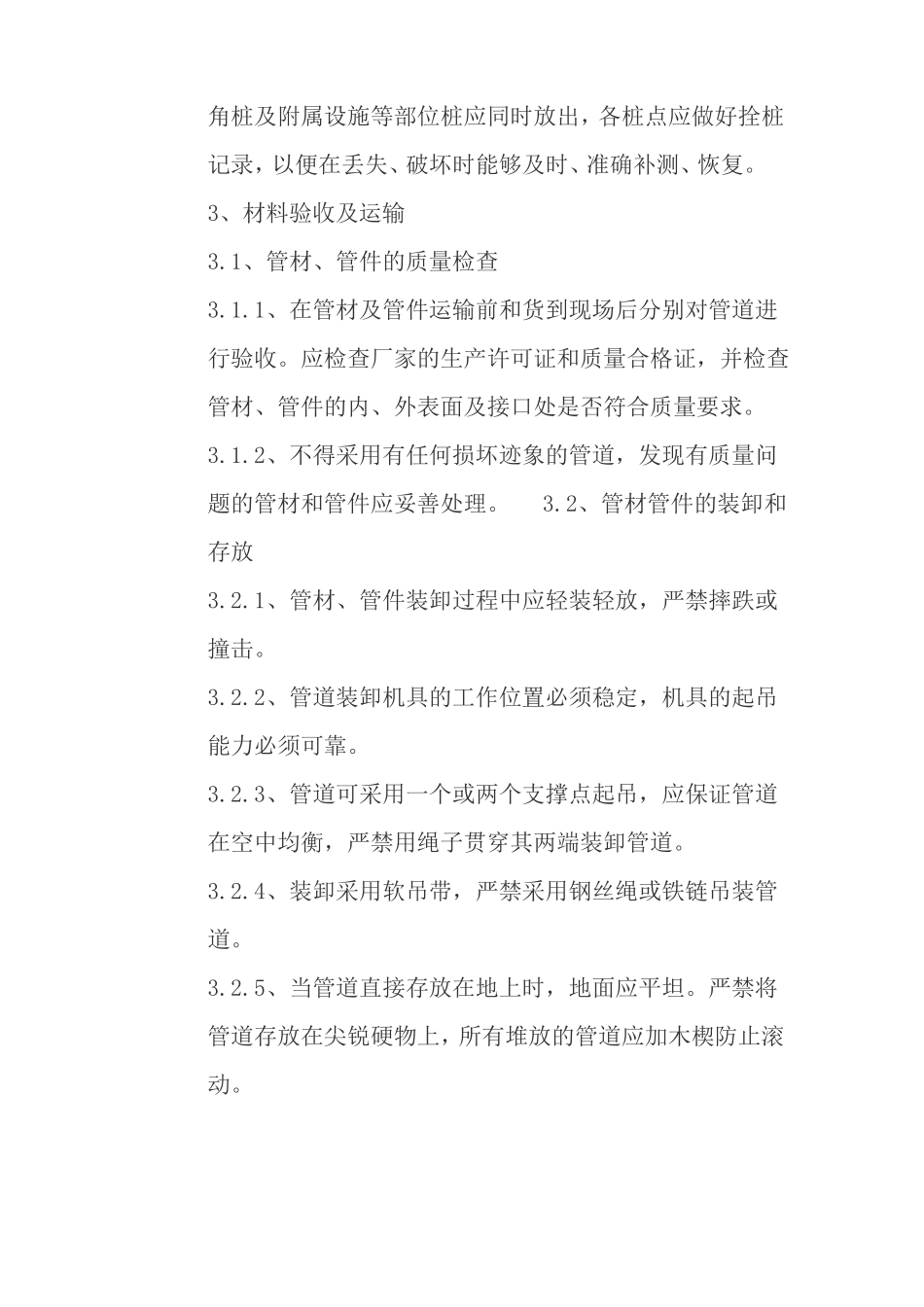

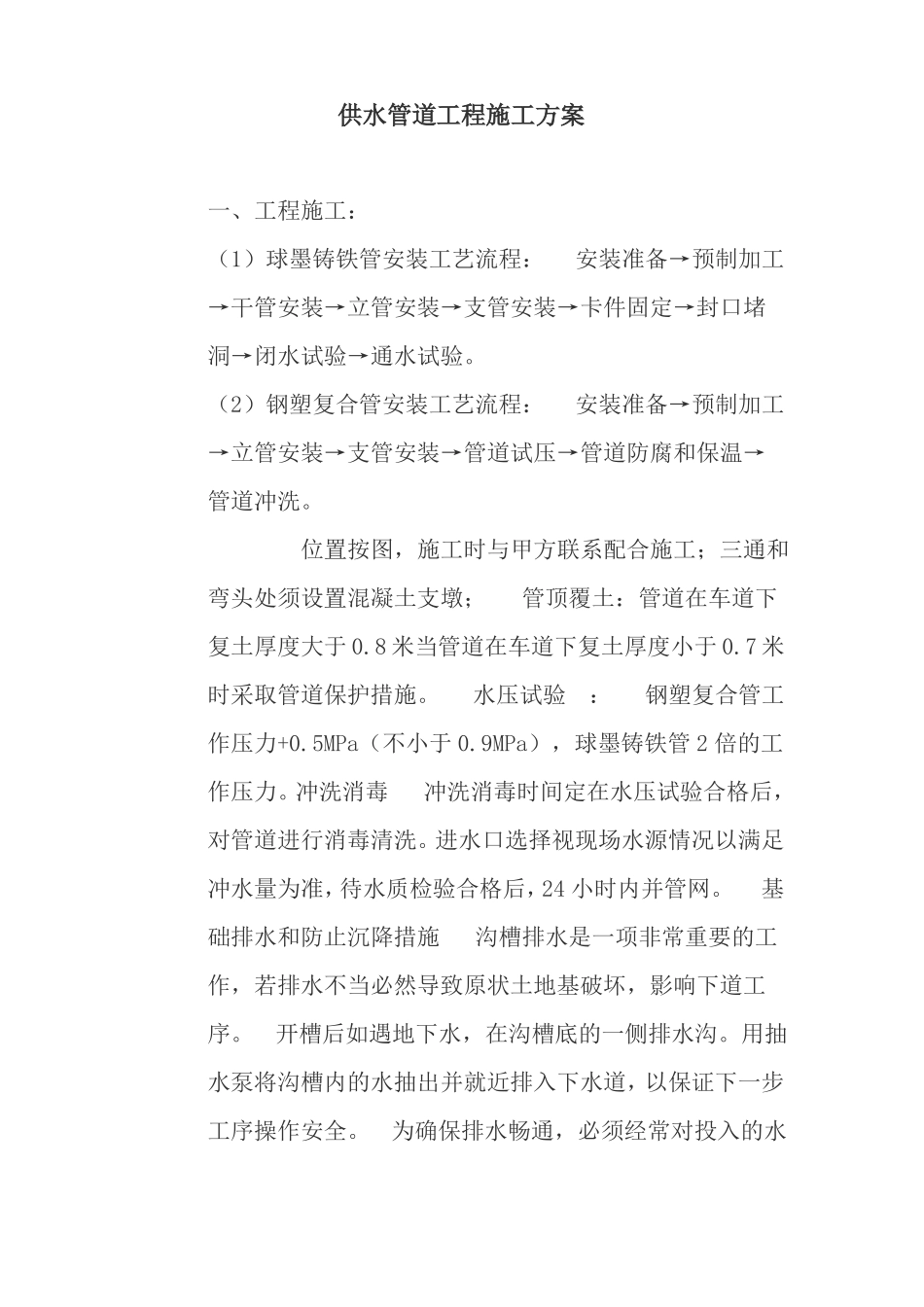

供水管道工程施工方案一、工程施工:(1)球墨铸铁管安装工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→卡件固定→封口堵洞→闭水试验→通水试验。(2)钢塑复合管安装工艺流程:安装准备→预制加工→立管安装→支管安装→管道试压→管道防腐和保温→管道冲洗。位置按图,施工时与甲方联系配合施工;三通和弯头处须设置混凝土支墩;管顶覆土:管道在车道下复土厚度大于 0.8 米当管道在车道下复土厚度小于 0.7 米时采取管道保护措施。水压试验:钢塑复合管工作压力+0.5MPa(不小于 0.9MPa),球墨铸铁管 2 倍的工作压力。冲洗消毒冲洗消毒时间定在水压试验合格后,对管道进行消毒清洗。进水口选择视现场水源情况以满足冲水量为准,待水质检验合格后,24 小时内并管网。基础排水和防止沉降措施沟槽排水是一项非常重要的工作,若排水不当必然导致原状土地基破坏,影响下道工序。开槽后如遇地下水,在沟槽底的一侧排水沟。用抽水泵将沟槽内的水抽出并就近排入下水道,以保证下一步工序操作安全。为确保排水畅通,必须经常对投入的水泵进行检查。将沟槽内积水排净后,回填细土并夯实,确保新铺管道不沉降。工期:见:进度表1.编制依据《给水排水管道工程施工及验收规范》(GB50268—97)主要工程量铺设 DN200 球墨铸铁管 1160 米,球墨铸铁管 DN1501725 米,球墨铸铁管DN1001498 米,钢塑复合给水管 DN501610 米,钢塑复合给水管 DN25270 米;及其他闸门等附属设备。2.材料组织根据工程量,施工进度计划安排,按设计图纸与实际数量要求,及时组织各种材料进场。二、主要施工方法1、施工流程测量放线→材料、设备验收及布管→沟槽开挖→管道安装→阀门安装→井室砌筑→管道回填→管道压力试验。2、测量放线2.1、工程开工前由项目负责人组织有关人员勘察现场,清点统计管线沿途的地上、地下障碍物,挖探坑确定障碍物具体位置和埋深,如遇问题应及时与设计人员联系协商解决。2.2、根据图纸提供的管道中心线控制点进行测量放线,管道中心线上应每隔 50 米设一中心桩。管道变坡桩、转角桩及附属设施等部位桩应同时放出,各桩点应做好拴桩记录,以便在丢失、破坏时能够及时、准确补测、恢复。3、材料验收及运输3.1、管材、管件的质量检查3.1.1、在管材及管件运输前和货到现场后分别对管道进行验收。应检查厂家的生产许可证和质量合格证,并检查管材、管件的内、外表面及接口处是否符合质量要求。3.1.2、不得采用有任何损...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

供水管道工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
