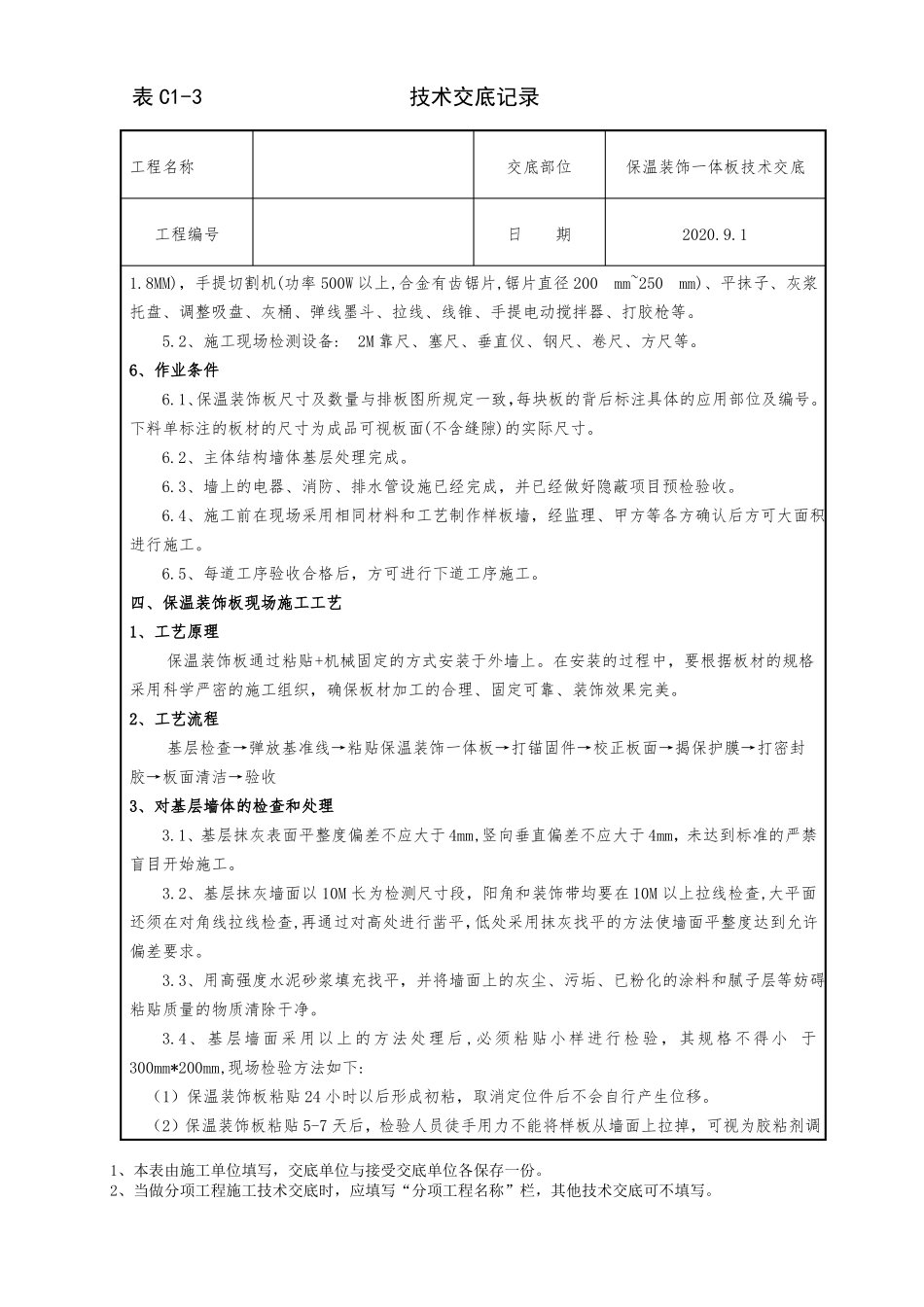

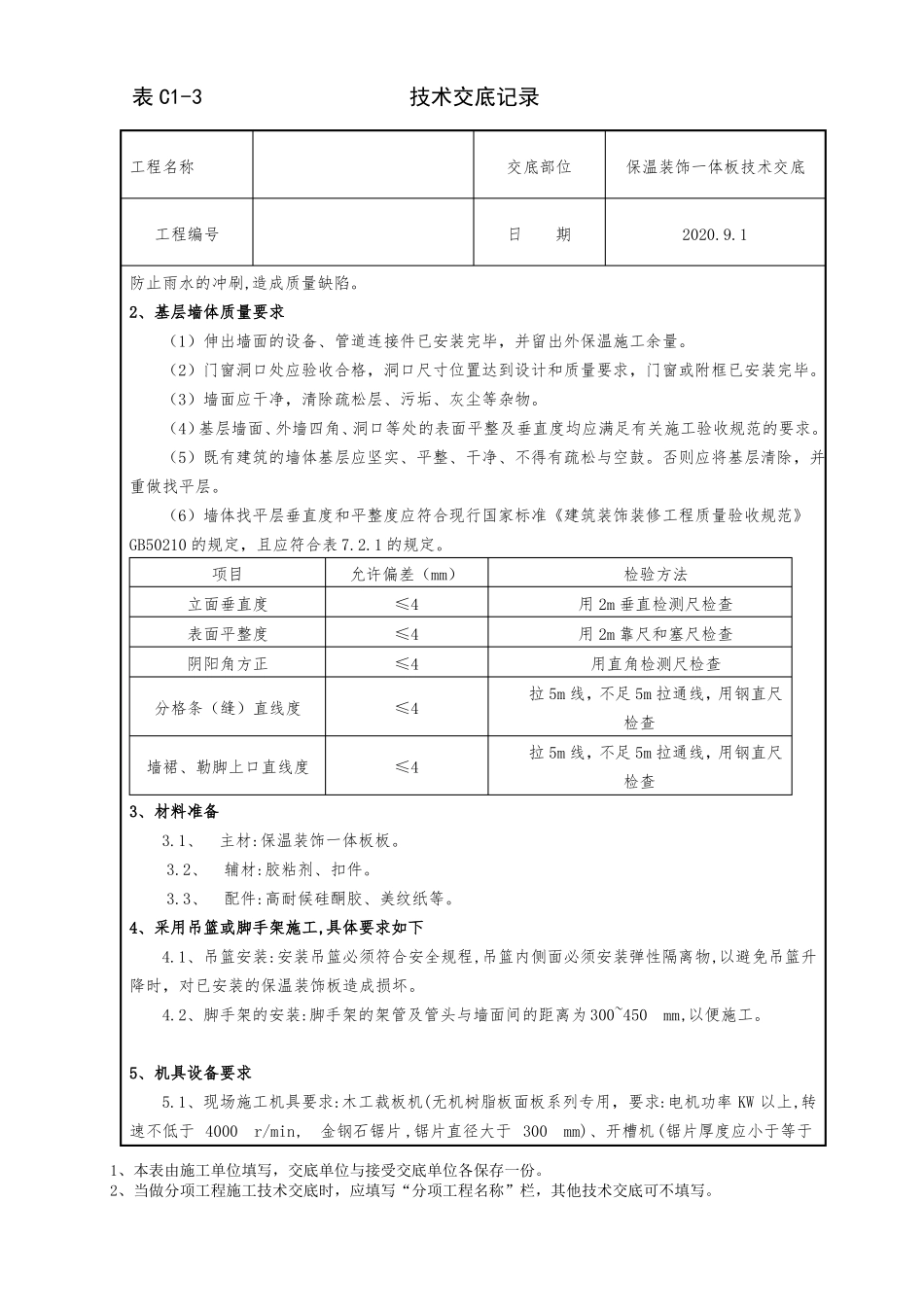

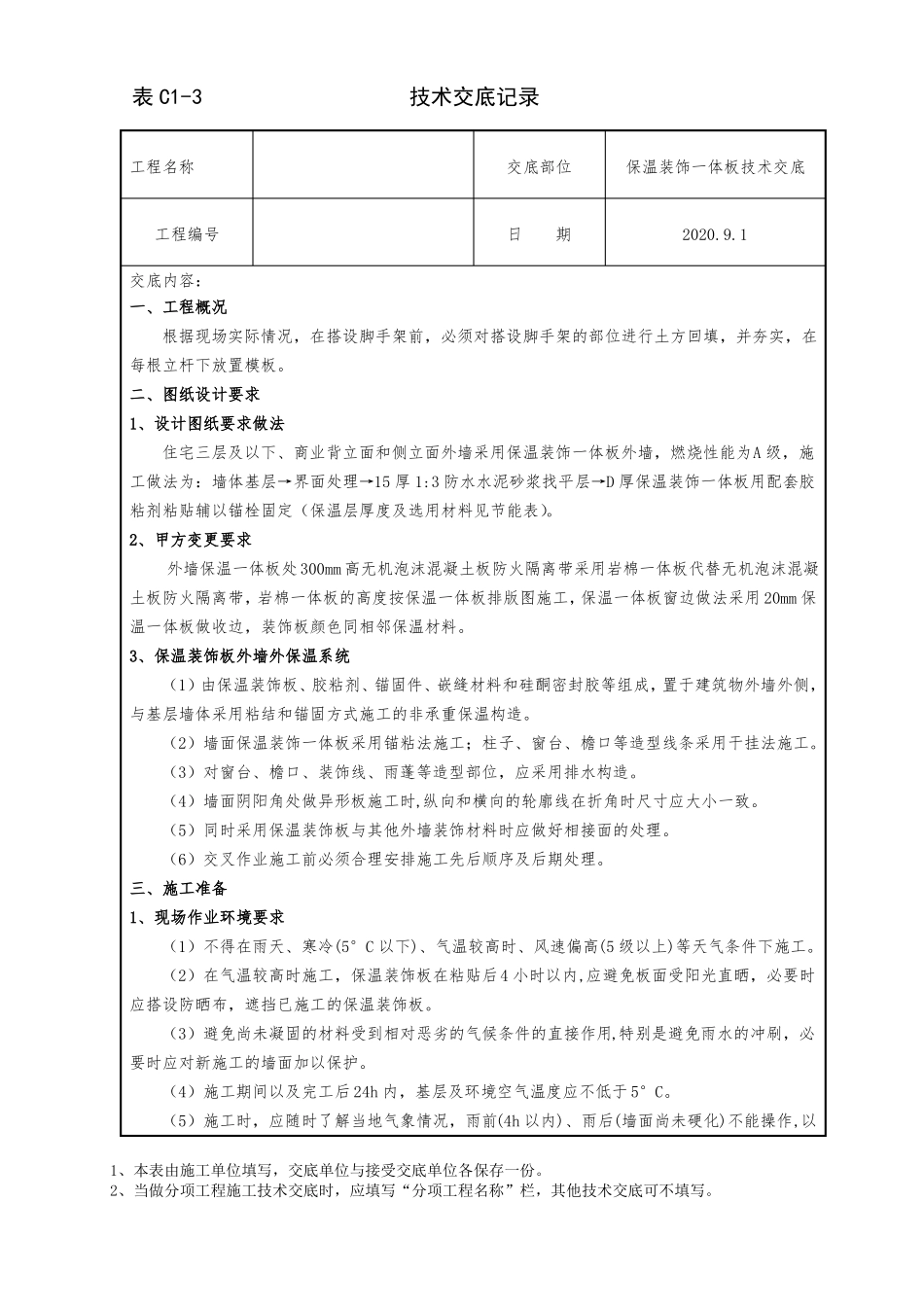

表 C1-3技术交底记录工程名称交底部位保温装饰一体板技术交底工程编号交底内容:一、工程概况日期2020.9.1根据现场实际情况,在搭设脚手架前,必须对搭设脚手架的部位进行土方回填,并夯实,在每根立杆下放置模板。二、图纸设计要求1、设计图纸要求做法住宅三层及以下、商业背立面和侧立面外墙采用保温装饰一体板外墙,燃烧性能为A 级,施工做法为:墙体基层→界面处理→15 厚 1:3 防水水泥砂浆找平层→D 厚保温装饰一体板用配套胶粘剂粘贴辅以锚栓固定(保温层厚度及选用材料见节能表)。2、甲方变更要求外墙保温一体板处 300mm 高无机泡沫混凝土板防火隔离带采用岩棉一体板代替无机泡沫混凝土板防火隔离带,岩棉一体板的高度按保温一体板排版图施工,保温一体板窗边做法采用 20mm 保温一体板做收边,装饰板颜色同相邻保温材料。3、保温装饰板外墙外保温系统(1)由保温装饰板、胶粘剂、锚固件、嵌缝材料和硅酮密封胶等组成,置于建筑物外墙外侧,与基层墙体采用粘结和锚固方式施工的非承重保温构造。(2)墙面保温装饰一体板采用锚粘法施工;柱子、窗台、檐口等造型线条采用干挂法施工。(3)对窗台、檐口、装饰线、雨蓬等造型部位,应采用排水构造。(4)墙面阴阳角处做异形板施工时,纵向和横向的轮廓线在折角时尺寸应大小一致。(5)同时采用保温装饰板与其他外墙装饰材料时应做好相接面的处理。(6)交叉作业施工前必须合理安排施工先后顺序及后期处理。三、施工准备1、现场作业环境要求(1)不得在雨天、寒冷(5°C 以下)、气温较高时、风速偏高(5 级以上)等天气条件下施工。(2)在气温较高时施工,保温装饰板在粘贴后4 小时以内,应避免板面受阳光直晒,必要时应搭设防晒布,遮挡已施工的保温装饰板。(3)避免尚未凝固的材料受到相对恶劣的气候条件的直接作用,特别是避免雨水的冲刷,必要时应对新施工的墙面加以保护。(4)施工期间以及完工后 24h 内,基层及环境空气温度应不低于 5°C。(5)施工时,应随时了解当地气象情况,雨前(4h 以内)、雨后(墙面尚未硬化)不能操作,以1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。表 C1-3技术交底记录工程名称交底部位保温装饰一体板技术交底工程编号日期2020.9.1防止雨水的冲刷,造成质量缺陷。2、基层墙体质量要求(1)伸出墙面的设备、管道连接件已安装完毕,并留出外保温施工余...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

保温装饰一体板施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
