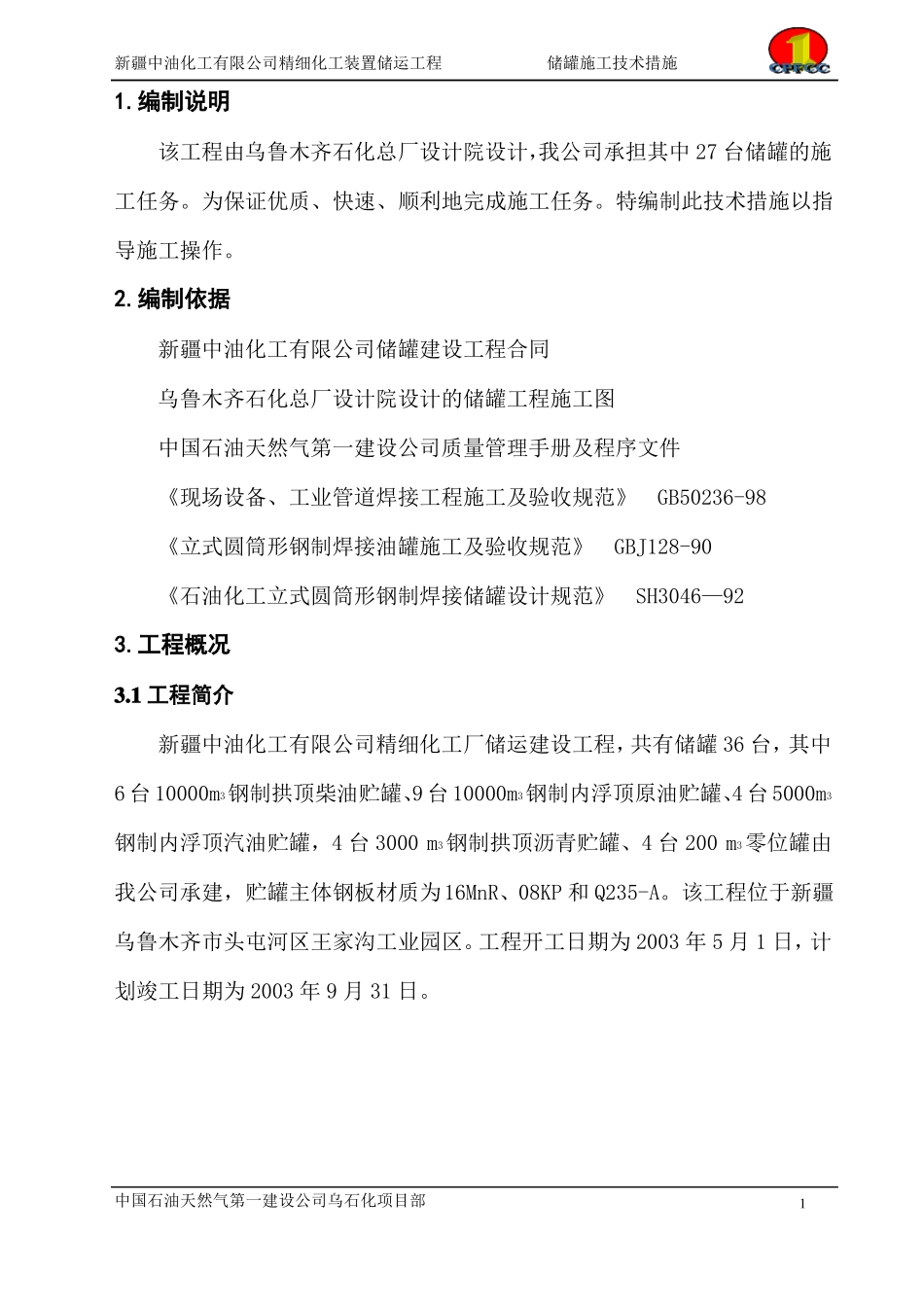

新疆中油化工有限公司精细化工装置储运工程储罐施工技术措施1
编制说明该工程由乌鲁木齐石化总厂设计院设计,我公司承担其中 27 台储罐的施工任务
为保证优质、快速、顺利地完成施工任务
特编制此技术措施以指导施工操作
编制依据新疆中油化工有限公司储罐建设工程合同乌鲁木齐石化总厂设计院设计的储罐工程施工图中国石油天然气第一建设公司质量管理手册及程序文件《现场设备、工业管道焊接工程施工及验收规范》 GB50236-98《立式圆筒形钢制焊接油罐施工及验收规范》 GBJ128-90《石油化工立式圆筒形钢制焊接储罐设计规范》 SH3046—923
1 工程简介新疆中油化工有限公司精细化工厂储运建设工程,共有储罐 36 台,其中6 台 10000m3钢制拱顶柴油贮罐、9 台 10000m3钢制内浮顶原油贮罐、4 台 5000m3钢制内浮顶汽油贮罐,4 台 3000 m3钢制拱顶沥青贮罐、4 台 200 m3零位罐由我公司承建,贮罐主体钢板材质为16MnR、08KP 和 Q235-A
该工程位于新疆乌鲁木齐市头屯河区王家沟工业园区
工程开工日期为 2003 年 5 月 1 日,计划竣工日期为 2003 年 9 月 31 日
中国石油天然气第一建设公司乌石化项目部1新疆中油化工有限公司精细化工装置储运工程储罐施工技术措施3

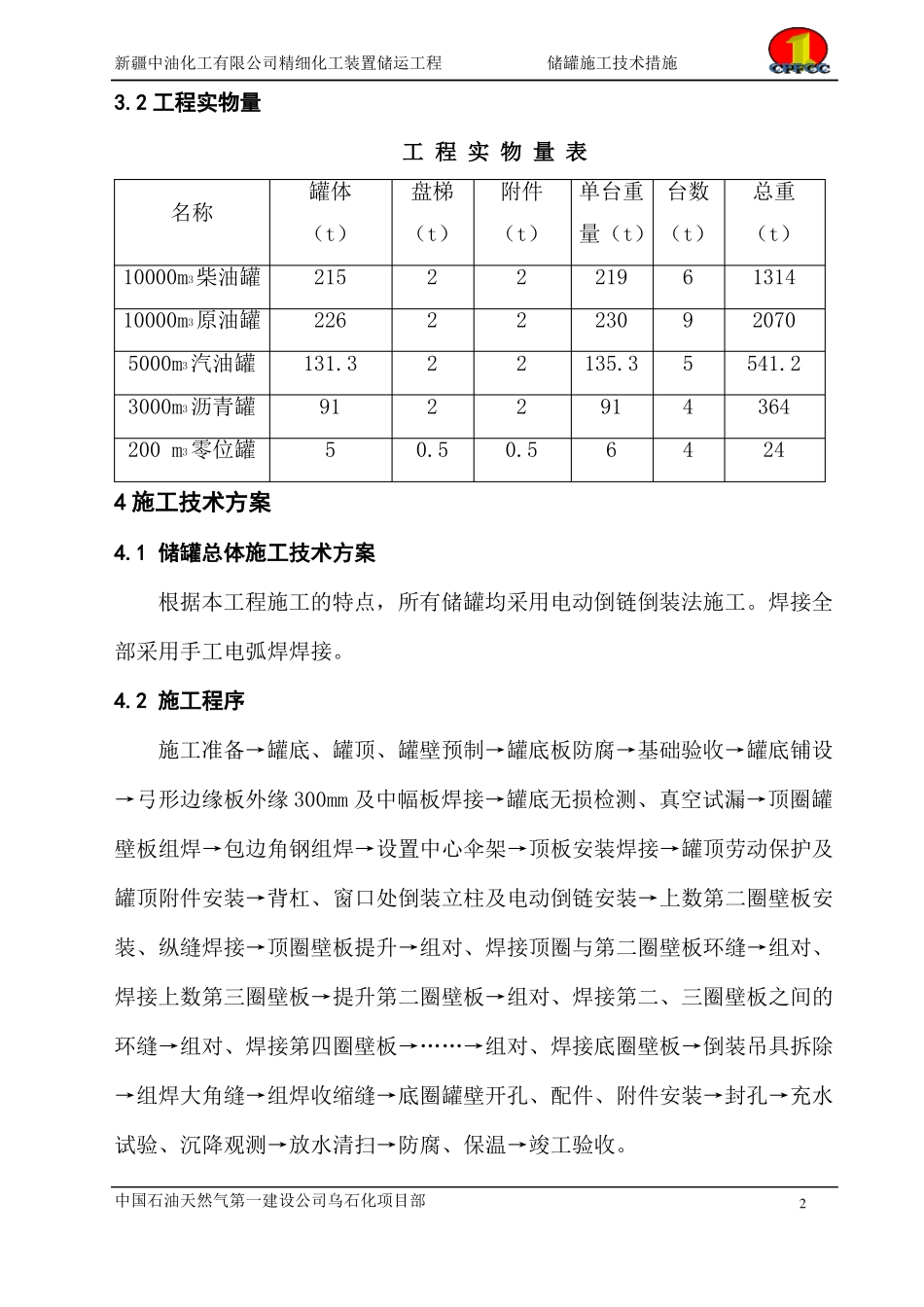

2 工程实物量工 程 实 物 量 表名称10000m3柴油罐10000m3原油罐5000m3汽油罐3000m3沥青罐200 m3零位罐罐体(t)215226131
3915盘梯(t)22220
5附件单台重台数总重(t)量(t) (t)(t)22220
5219230135
39166954413142070541
2364244 施工技术方案4

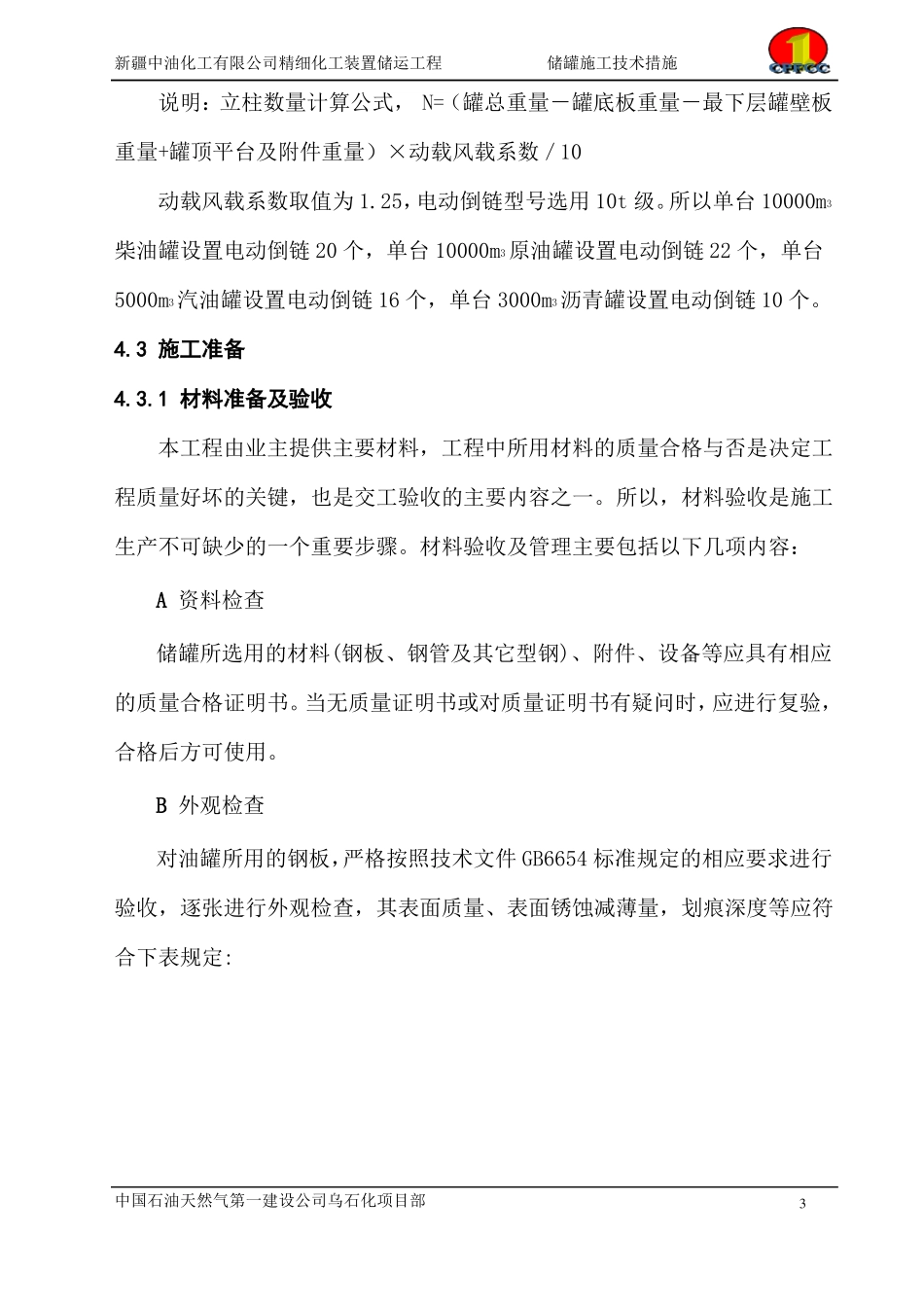

1 储罐总体施工技术方案根据本工程施工的特点,所有储罐均采用电动倒链倒装法施工
焊接全部采用手工电弧焊焊接
