吉林市儿童医院改建工程项目手术室净化工程、医疗气体工程施工方案目 录1、工程概况、施工进度计划··············1 页附:施工进度计划表·················2 页2、编制依据及说明··················3 页3、项目部组织机构图·················4 页4、各分部分项工程的工艺·············5-29 页5、安全施工措施、文明施工措施、环保施工措施、保卫施工措施·······················30-34 页6、工程质量承诺及质量保证措施··········35-40 页7、质量部组织机构图················41 页8、技术、工程进度保证措施(已防护)·······42-44 页9、公司管理机构··················45 页附:施工总平面图山东大汉医疗设备有限公司吉林分公司吉林市儿童医院改建工程项目手术室净化工程、医疗气体工程施工方案吉林市儿童医院改建工程项目手术室净化工程、医疗气体工程施工方案施工单位:山东大汉医用设备有限公司吉林分公司山东大汉医疗设备有限公司吉林分公司吉林市儿童医院改建工程项目手术室净化工程、医疗气体工程施工方案一、 工程概况、施工进度计划1

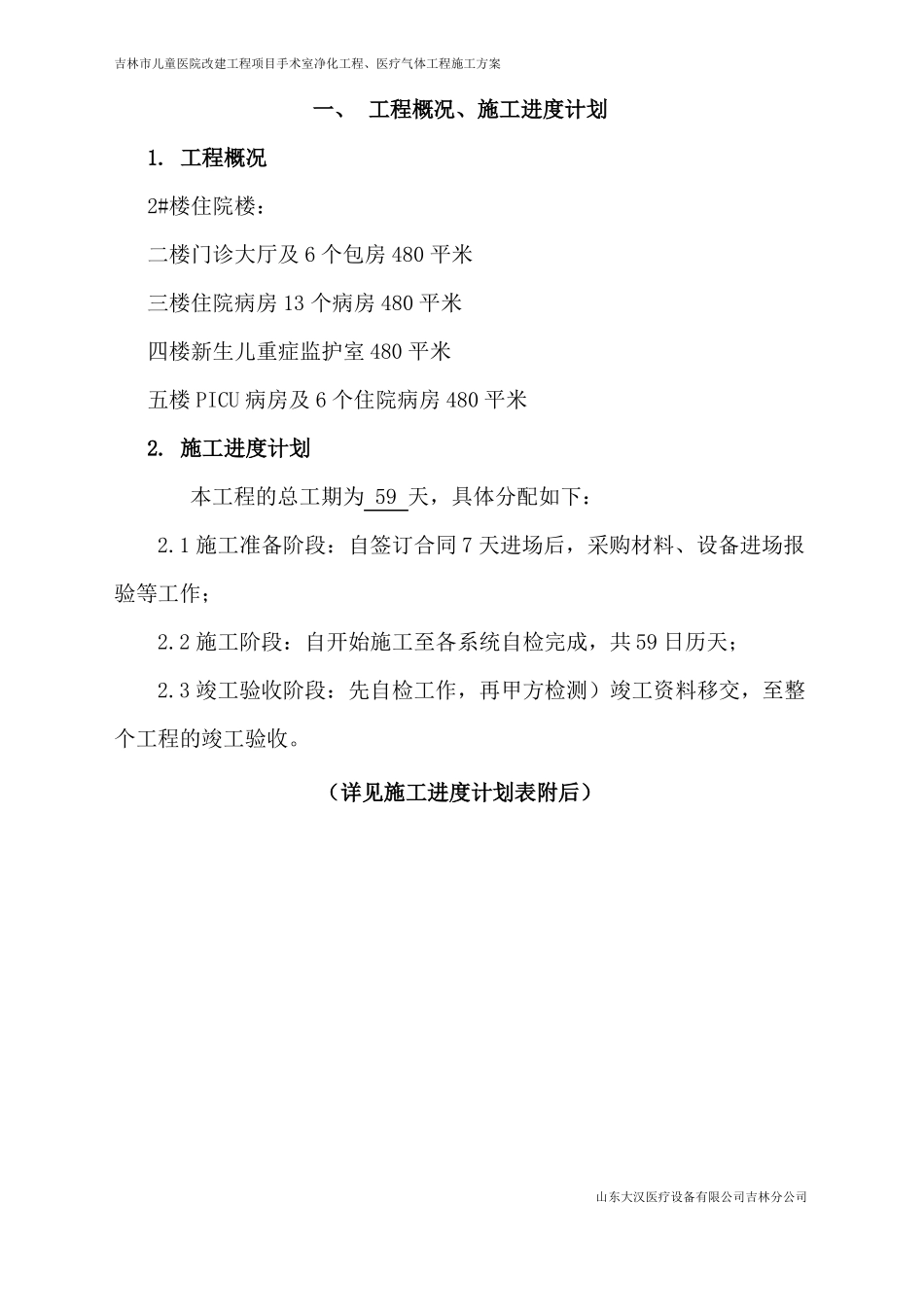

工程概况2#楼住院楼:二楼门诊大厅及 6 个包房 480 平米三楼住院病房 13 个病房 480 平米四楼新生儿重症监护室 480 平米五楼 PICU 病房及 6 个住院病房 480 平米2
施工进度计划本工程的总工期为 59 天,具体分配如下:2
1 施工准备阶段:自签订合同 7 天进场后,采购材料、设备进场报验等工作;2
2 施工阶段:自开始施工至各系统自检完成,共 59 日历天;2
3 竣工验收阶段:先自检工作,再甲方检测)竣工资料移交,至整个工程的竣工验收
(详见施工进度计划表附后)山东大汉医疗设备有限
