车都 33R2 地块薛峰公共停车场项目施工进度计划施工单位:武汉市城建工程有限公司日期:2015 年 10 月 29 日车都 33R2 地块薛峰公共停车场项目1、本工程从 2015 年 11 月 5 日至 2015 年 12 月 15 日(按有效工期计算工期)必须完成全部的主体施工内容,能够履行停车收费服务
2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述施工内容

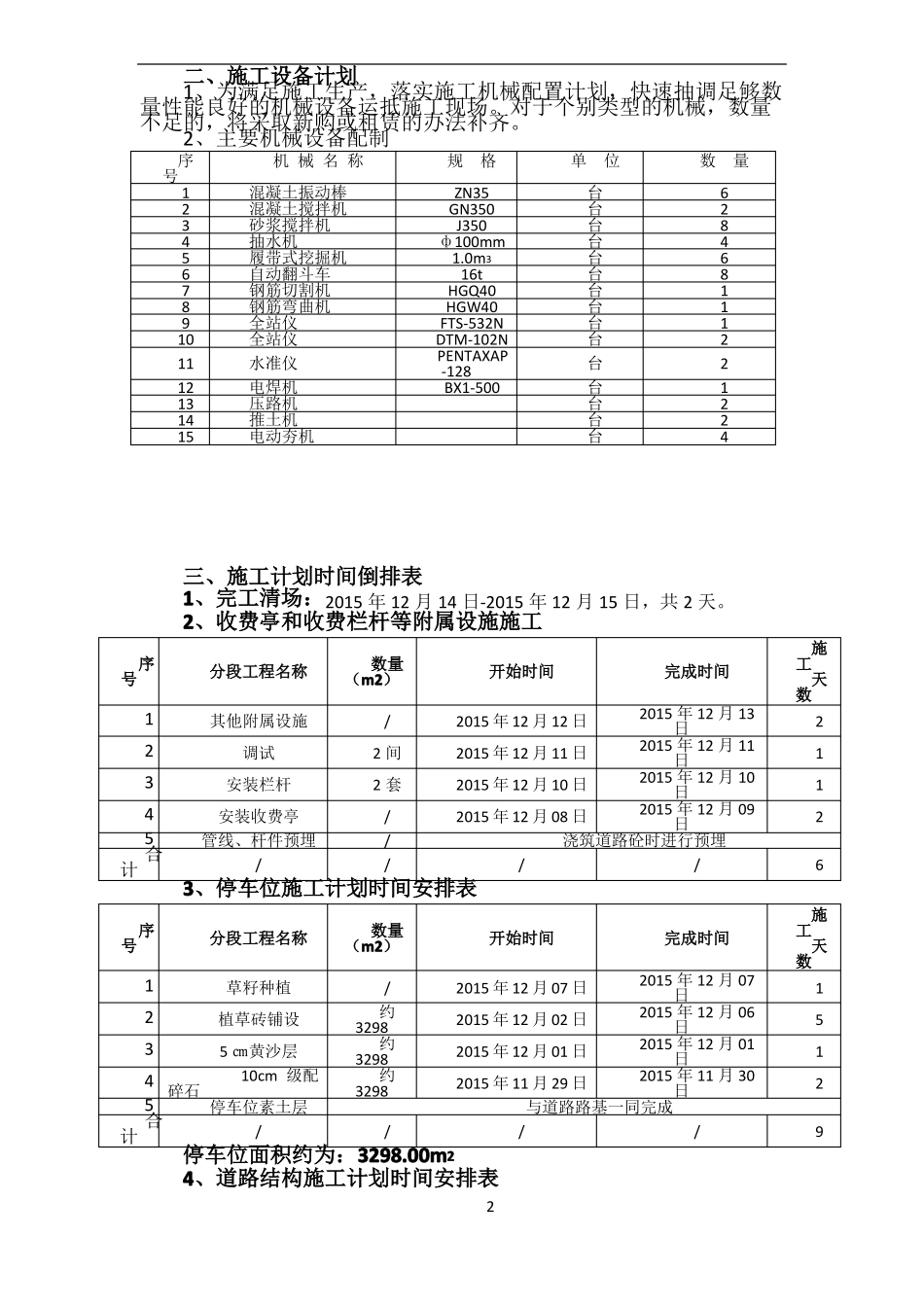

施工进度计划一、工期进度计划1二、施工设备计划1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场
对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐
2、主要机械设备配制序号123456789101112131415机 械 名 称规格单位台台台台台台台台台台台台台台台数量628468111221224混凝土振动棒混凝土搅拌机砂浆搅拌机抽水机履带式挖掘机自动翻斗车钢筋切割机钢筋弯曲机全站仪全站仪水准仪电焊机压路机推土机电动夯机ZN35GN350J350ф100mm1
0m316tHGQ40HGW40FTS-532NDTM-102NPENTAXAP-128BX1-500三、施工计划时间倒排表1、完工清场:2015 年 12 月 14 日-2015 年 12 月 15 日,共 2 天
