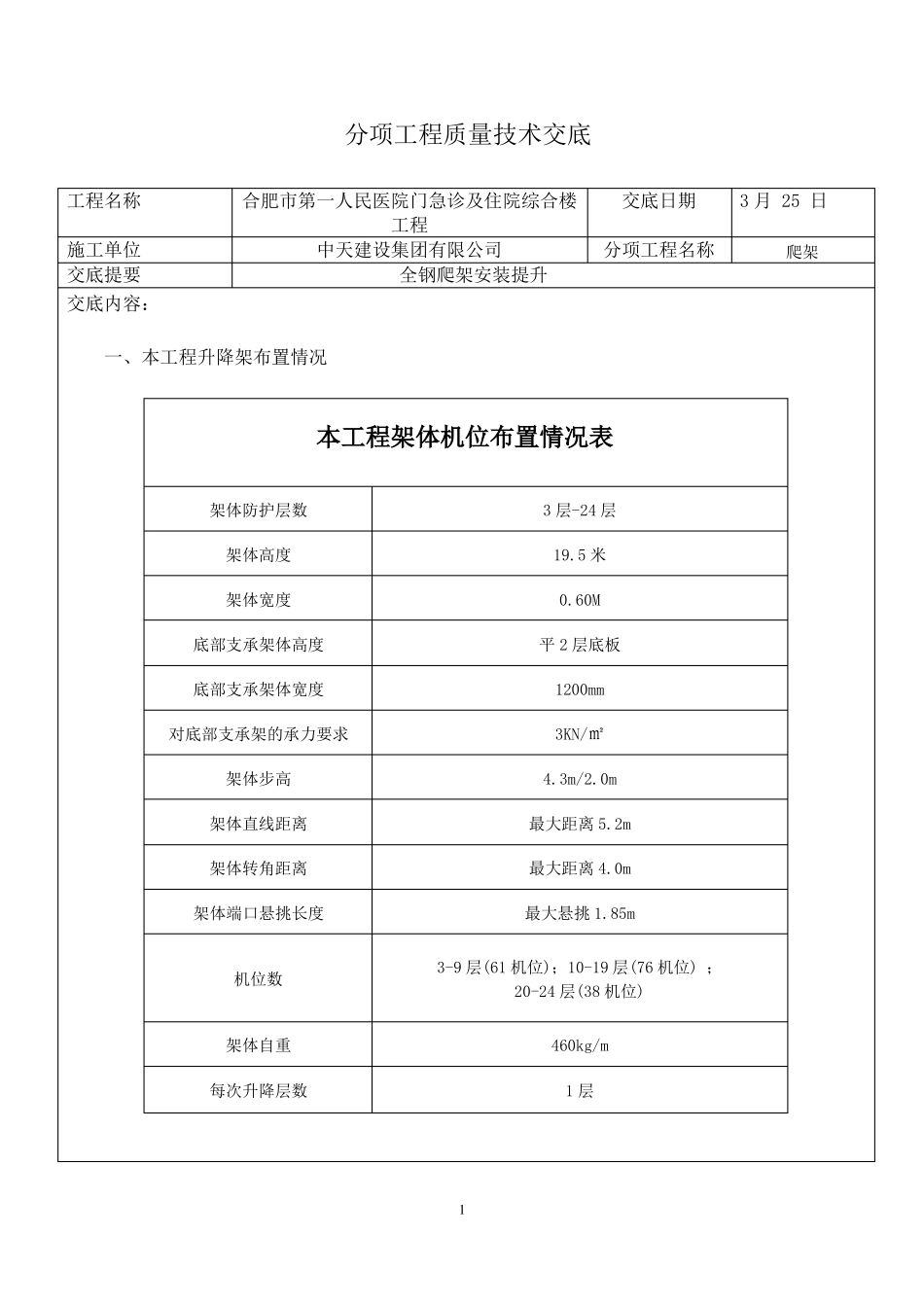

分项工程质量技术交底工程名称施工单位交底提要交底内容:合肥市第一人民医院门急诊及住院综合楼工程中天建设集团有限公司全钢爬架安装提升交底日期分项工程名称3 月 25 日爬架一、本工程升降架布置情况本工程架体机位布置情况表架体防护层数架体高度架体宽度底部支承架体高度底部支承架体宽度对底部支承架的承力要求架体步高架体直线距离架体转角距离架体端口悬挑长度3 层-24 层19
60M平 2 层底板1200mm3KN/㎡4
0m最大距离 5
2m最大距离 4
0m最大悬挑 1

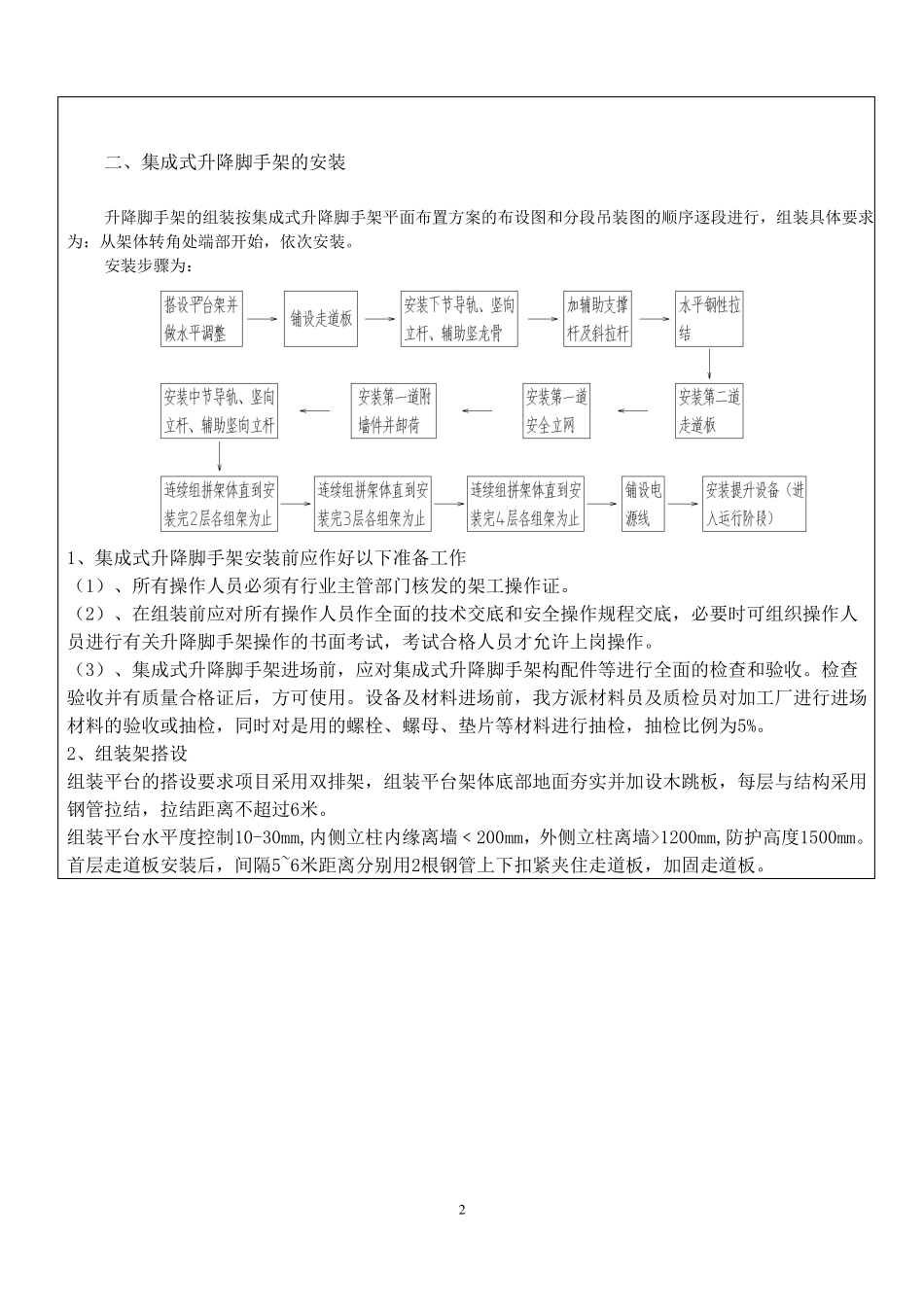

85m3-9 层(61 机位);10-19 层(76 机位) ;20-24 层(38 机位)460kg/m1 层机位数架体自重每次升降层数1二、集成式升降脚手架的安装升降脚手架的组装按集成式升降脚手架平面布置方案的布设图和分段吊装图的顺序逐段进行,组装具体要求为:从架体转角处端部开始,依次安装
安装步骤为:1、集成式升降脚手架安装前应作好以下准备工作(1)、所有操作人员必须有行业主管部门核发的架工操作证
(2)、在组装前应对所有操作人员作全面的技术交底和安全操作规程交底,必要时可组织操作人员进行有关升降脚手架操作的书面考试,考试合格人员才允许上岗操作
(3)、集成式升降脚手架进场前,应对集成式升降脚手架构配件等进行全面的检查和验收
检查验收并有质量合格证后,方可使用
设备及材料进场前,我方派材料员及质检员对加工厂进行进场材料的验收或抽检,同时对是用的螺栓、螺母、垫片等材料进行抽检,抽检比例为5%
2、组装架搭设组装平台的搭设要求项目采用双排架,组装平台架体底部地面夯实并加设木跳板,每层与结构采用钢管拉结,拉结距离不超过6米
组装平台水平度控制10-30mm,内侧立柱内缘离墙﹤200mm,外侧立柱离墙>1200mm,防护高度1500mm

首层走道板安装后,间隔5~6米距离分别用2根钢管上下扣紧夹
