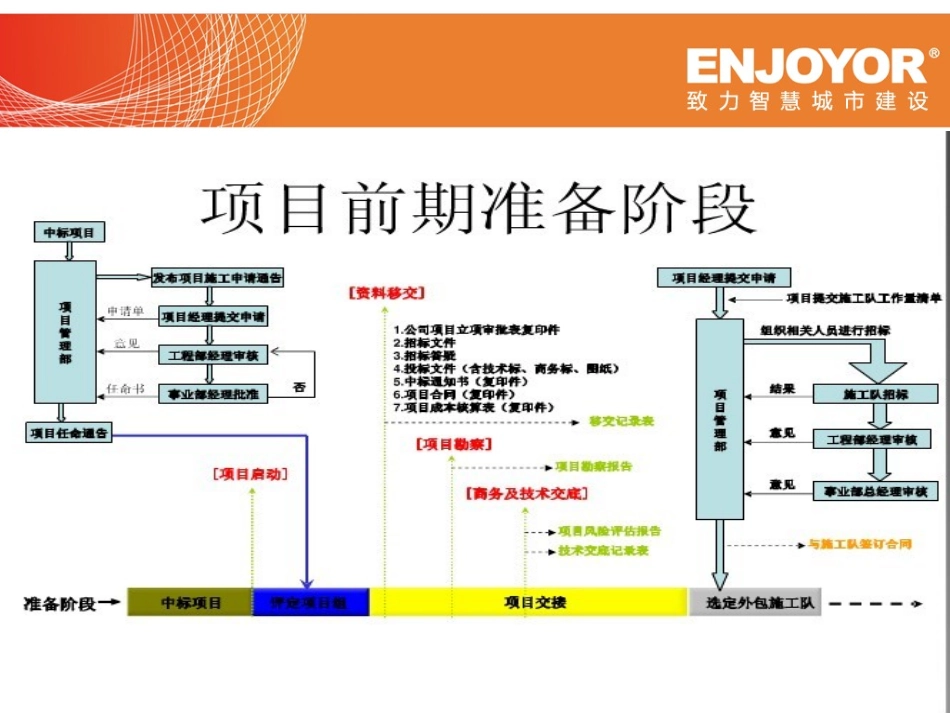

1、项目交接1)资料移交:针对招标文件和答疑,对于投标阶段考虑到我方利益不明确事项未在答疑中提出,但进场后需落实的事项
投标文件中为提高中标率采取的对于报价有影响的措施,如故意降低某些单项的报价、数量;招标文件中有漏项但考虑到不提高报价,未在投标文件中报价,需进场后进行追加的;一、项目前期准备阶段一、项目前期准备阶段1、项目交接2)项目勘察:具备条件的还应进行现场勘察,以免因为现场情况复杂引起施工成本的增加
3)将上述问题罗列整理成项目交底记录一、项目前期准备阶段一、项目前期准备阶段2、开工前准备工作1)与施工队伍介绍现场情况,对于合同未完善事宜提早发现,以免后期引起纠纷2)图纸会审:一般情况下还应包括深化设计,需结合招投标文件、答疑、合同综合考虑,对于不利因素进行规避,在设计阶段争取合理最大利润
对于深化设计定稿,应由图纸、清单或工作联系单、变更、甲方工作指令等几项组成
一、项目前期准备阶段一、项目前期准备阶段2、开工前准备工作3)协商好用水用电、仓库、临时办公,应注意能办理计量的尽量予以办理计量,以免后期按比例从我方费用中扣除,引起较大损失
一、项目前期准备阶段一、项目前期准备阶段3、提交开工报告对于甲方/代建方直接招标的项目,需提交开工报告,但对于总包中标,我方必选中标的项目,则一般不需提交开工报告
但相应资质文件需通过总包提交至监理处

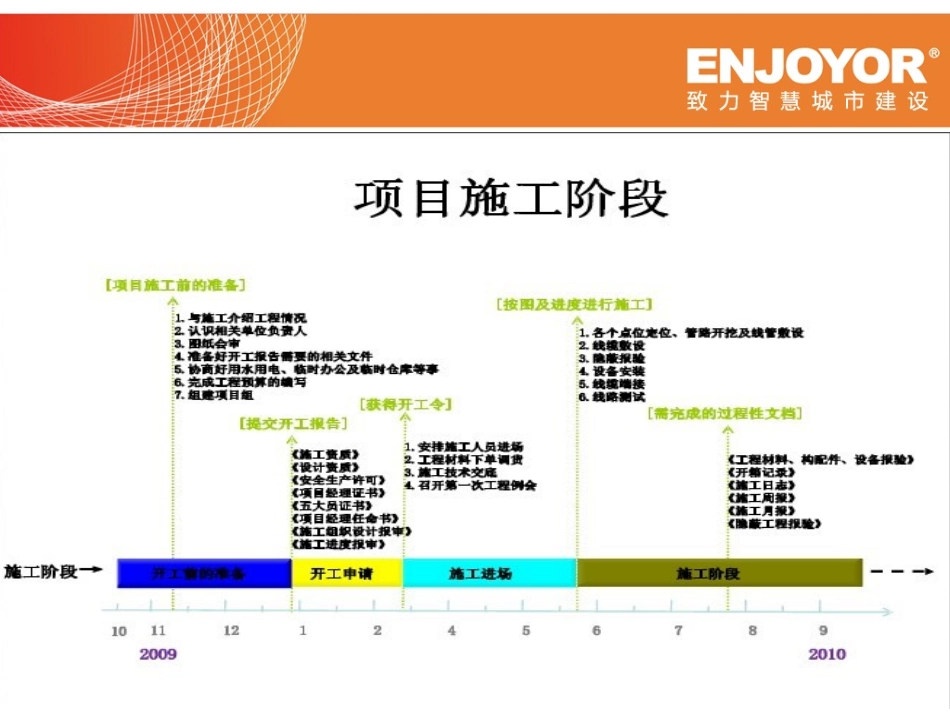

一、项目前期准备阶段一、项目前期准备阶段1、施工进场阶段•进场材料封样:对于我方供货的主要材料、甲方要求进行封样的部分设备、箱体,在设备进场之前需进行封样
•工程材料下单订货:需对工程材料的采购周期进行提前了解,避免因为采购材料提前量考虑不足,材料不能及时到场,影响施工进度

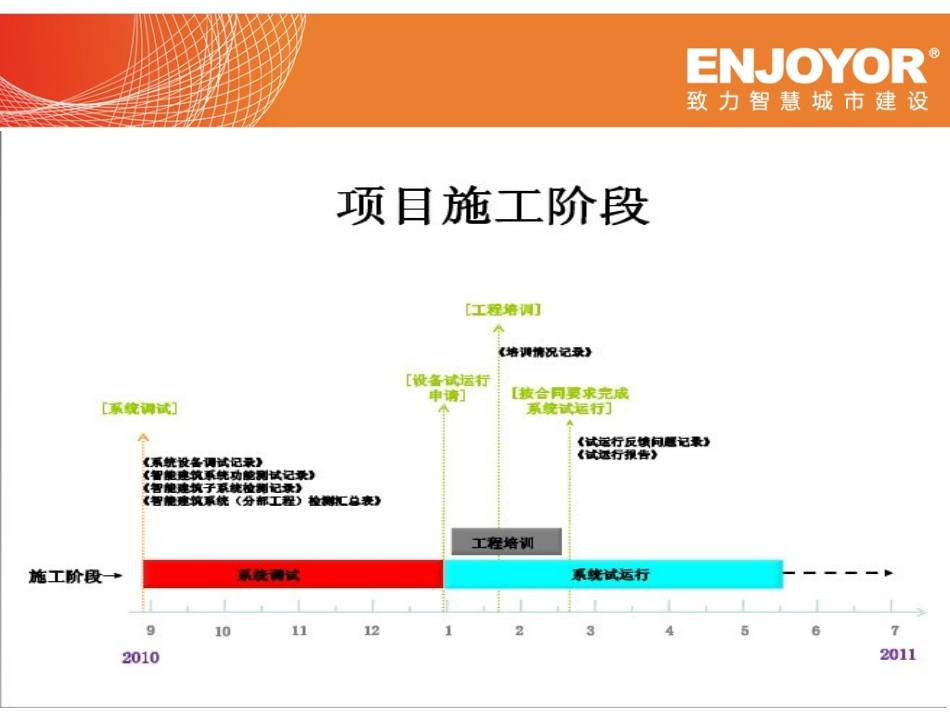

二、项目施工阶段二、项目施工阶段1、施工进场阶段•工程预付款、安全文明施工费的申请•结合合同专项条款内对于上述两项的约定,及时上报,保证工程前期资金及时到位•双卡
