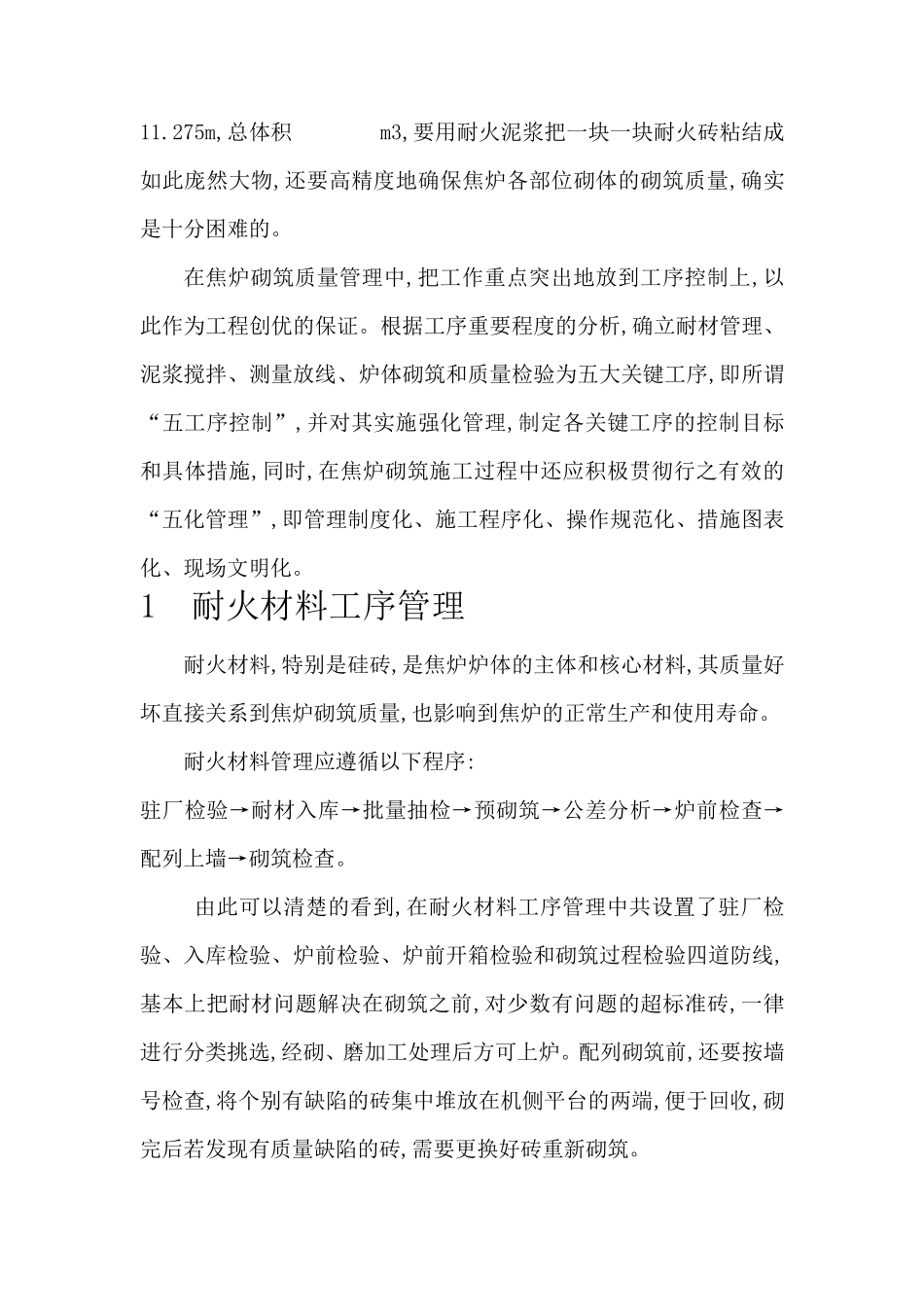

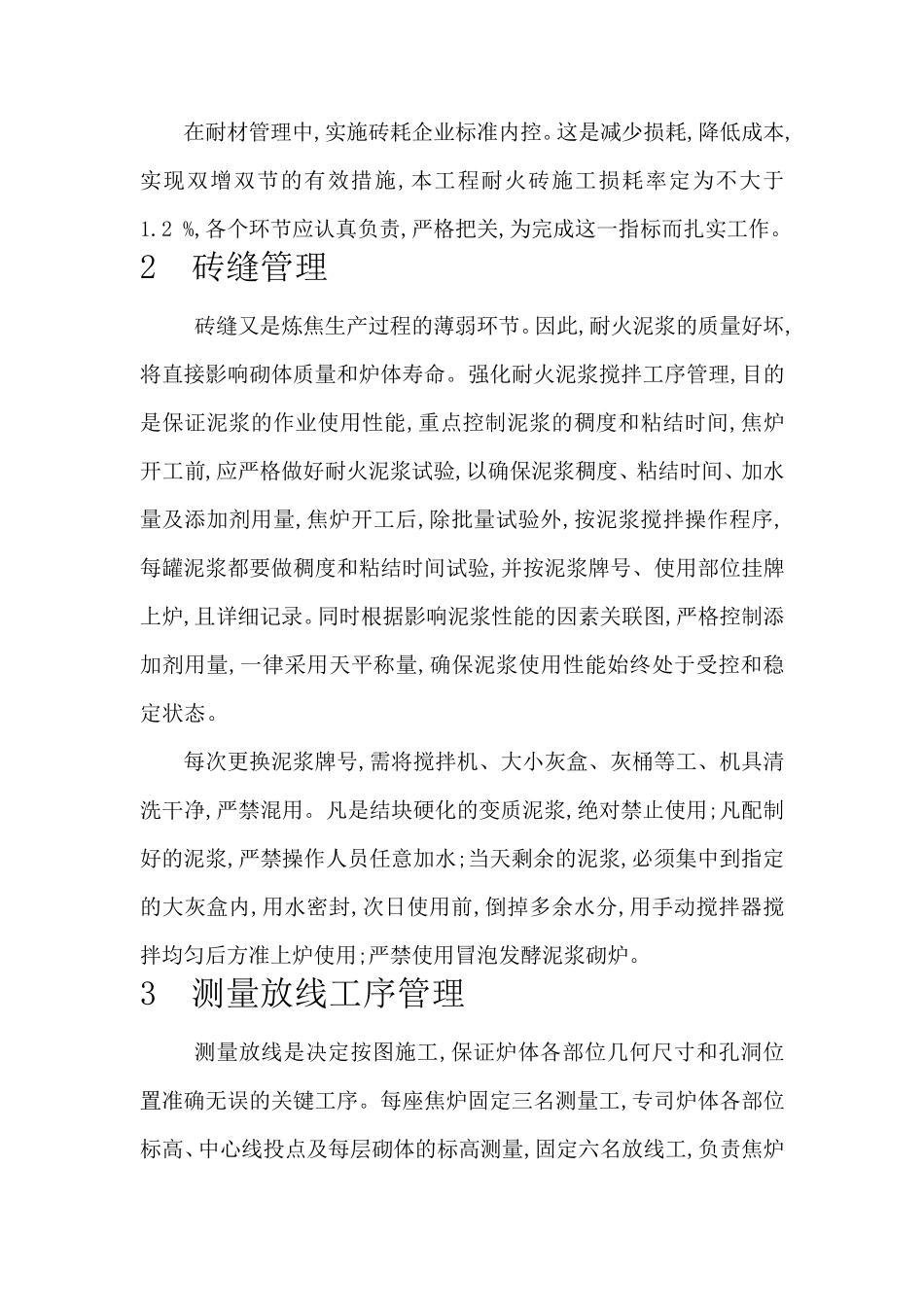

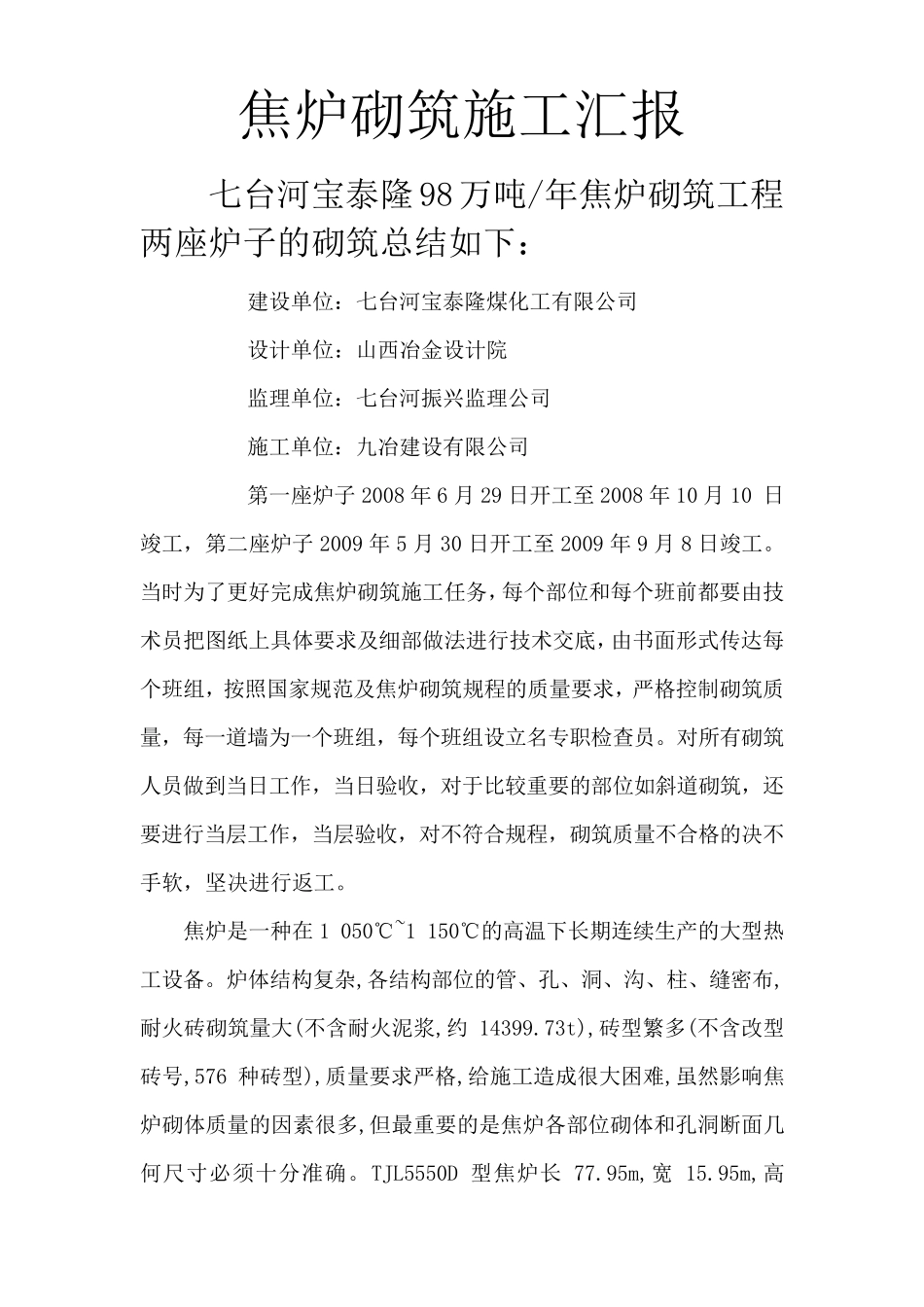

焦 炉 砌 筑 施 工 汇 报 七 台 河 宝 泰 隆 98 万 吨 /年 焦 炉 砌 筑 工 程两 座 炉 子 的 砌 筑 总 结 如 下 : 建 设 单 位 : 七 台 河 宝 泰 隆 煤 化 工 有 限 公 司 设 计 单 位 : 山 西 冶 金 设 计 院 监 理 单 位 : 七 台 河 振 兴 监 理 公 司 施 工 单 位 : 九 冶 建 设 有 限 公 司 第 一 座 炉 子 2008 年 6 月 29 日 开 工 至 2008 年 10 月 10 日竣 工 , 第 二 座 炉 子 2009 年 5 月 30 日 开 工 至 2009 年 9 月 8 日 竣 工 。当 时 为 了 更 好 完 成 焦 炉 砌 筑 施 工 任 务 , 每 个 部 位 和 每 个 班 前 都 要 由 技术 员 把 图 纸 上 具 体 要 求 及 细 部 做 法 进 行 技 术 交 底 , 由 书 面 形 式 传 达 每个 班 组 , 按 照 国 家 规 范 及 焦 炉 砌 筑 规 程 的 质 量 要 求 , 严 格 控 制 砌 筑 质量 , 每 一 道 墙 为 一 个 班 组 , 每 个 班 组 设 立 名 专 职 检 查 员 。 对 所 有 砌 筑人 员 做 到 当 日 工 作 , 当 日 验 收, 对 于比较重要 的 部 位 如 斜道 砌 筑 , 还要 进 行 当 层工 作 , 当 层验 收, 对 不符合规 程 , 砌 筑 质 量 不合格 的 决不手软, 坚决进 行 返工 。 焦 炉 是一 种在1 050℃~1 150℃的 高温下 长期连续生产的 大型热工 设 备。 炉 体 结 构 复 杂 ,各 结 构 部 位 的 管 、 孔 、 洞 、 沟 、 柱 、 缝 密 布 ,耐 火 砖 砌 筑 量 大(不含 耐 火 泥 浆 ,约14399.73t),砖 型繁 多 (不含 改 型砖 号 ,576 种砖 型),质 量 要 求 严 格 ,给 施 工 造 成 很 大困 难 ,虽 然 影 响 焦炉 砌 体 质 量 的 因 素 很 多 ,但 最 重要 的 是焦 炉 各 部 位 砌 体 和 孔 洞 断 面 几何 尺 寸 必 须 十 分 准 确 。 TJL5550D 型焦 炉 长77.95m,宽15.95m,高 11.275m,总体积 m3,要用耐火泥浆把一块一块耐火砖粘结成如此庞然大物,还要高精度地确保焦炉各部位砌体的砌筑质量,确实是十分困难的。 在焦炉砌筑质量管理中,把工作重点突出地...
