护炉铁件施工方案 一、 概述 焦炉护炉铁件安装是在炉休砌筑之后烘炉前进行的,它是焦炉施工及其重要的一道工序,施工工艺复杂,技术标准要求严格,又是高空交叉作业,为使护炉铁件安装顺利进行,满足工艺要求,达到技术标准,特编制本施工方案
二、 护炉铁件安装施工项目 护炉铁件包括炉柱、保护板、纵横拉条,炉门框和炉门
工程量见下表(以一座焦炉为单位)
表一 护炉铁件工程量表 序号 工程名称 单位 数量 单重(Kg) 总重(Kg) 1 炉柱 套 1 2 保护板 块 100 2091 209100 3 纵横拉条 套 1 4 炉门框 个 98 1425 139650 5 焦侧炉门 个 49 6 机侧炉门 个 49 三、前期准备 1、搭设预组装平台 在施工现场选择平整场地铺设预组装平台10×10

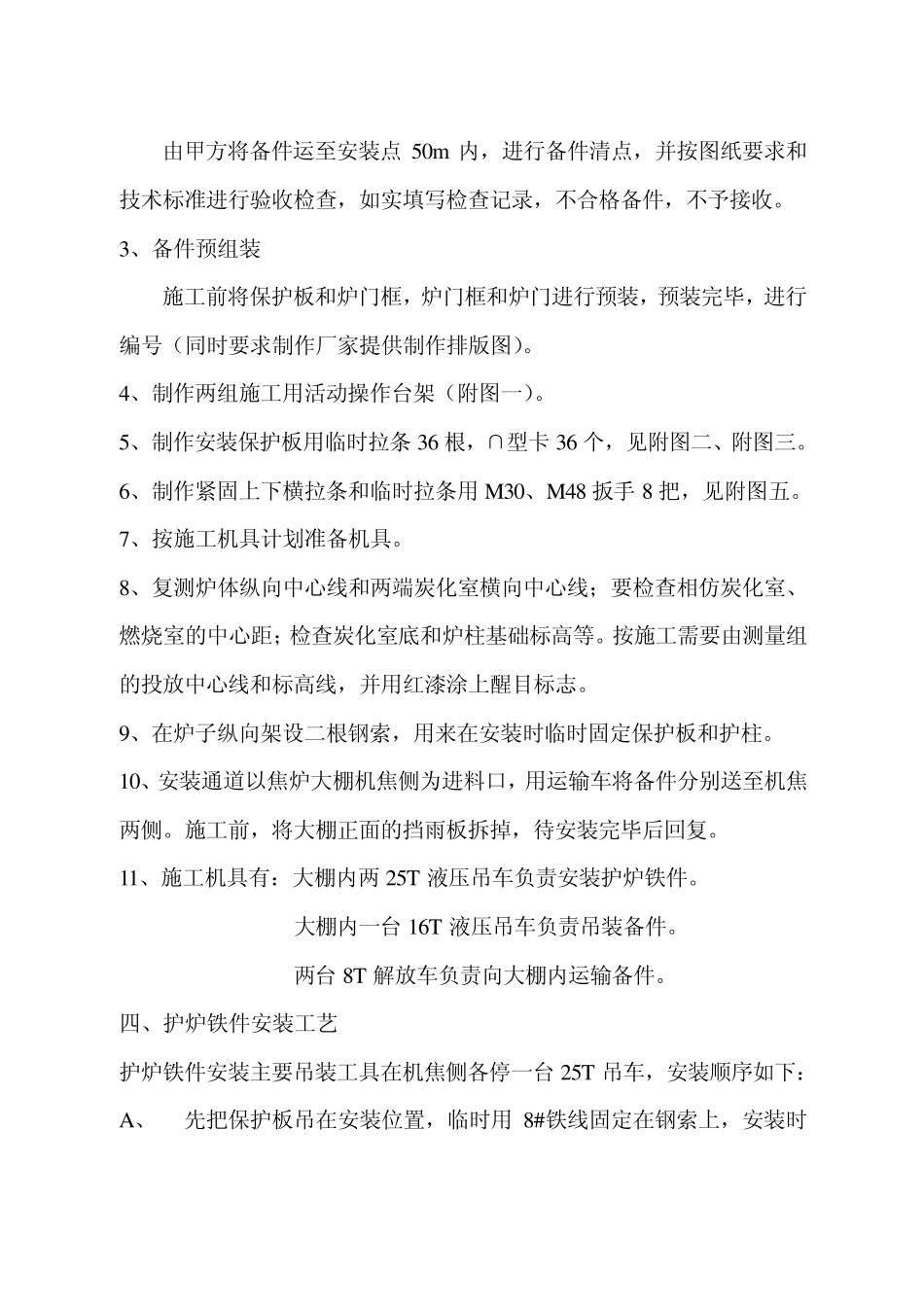

2、备件清点检查 由甲方将备件运至安装点50m 内,进行备件清点,并按图纸要求和技术标准进行验收检查,如实填写检查记录,不合格备件,不予接收
3、备件预组装 施工前将保护板和炉门框,炉门框和炉门进行预装,预装完毕,进行编号(同时要求制作厂家提供制作排版图)
4、制作两组施工用活动操作台架(附图一)
5、制作安装保护板用临时拉条36 根,∩型卡 36 个,见附图二、附图三
6、制作紧固上下横拉条和临时拉条用M30、M48 扳手 8 把,见附图五
7、按施工机具计划准备机具
8、复测炉体纵向中心线和两端炭化室横向中心线;要检查相仿炭化室、燃烧室的中心距;检查炭化室底和炉柱基础标高等
按施工需要由测量组的投放中心线和标高线,并用红漆涂上醒目标志
9、在炉子纵向架设二根钢索,用来在安装时临时固定保护板和护柱
10、安装通道以焦炉大棚机焦侧为进料口,用运输车将备件分别送至机焦两侧
施工前,将大棚正面的挡雨板拆掉,待安装完毕后回复

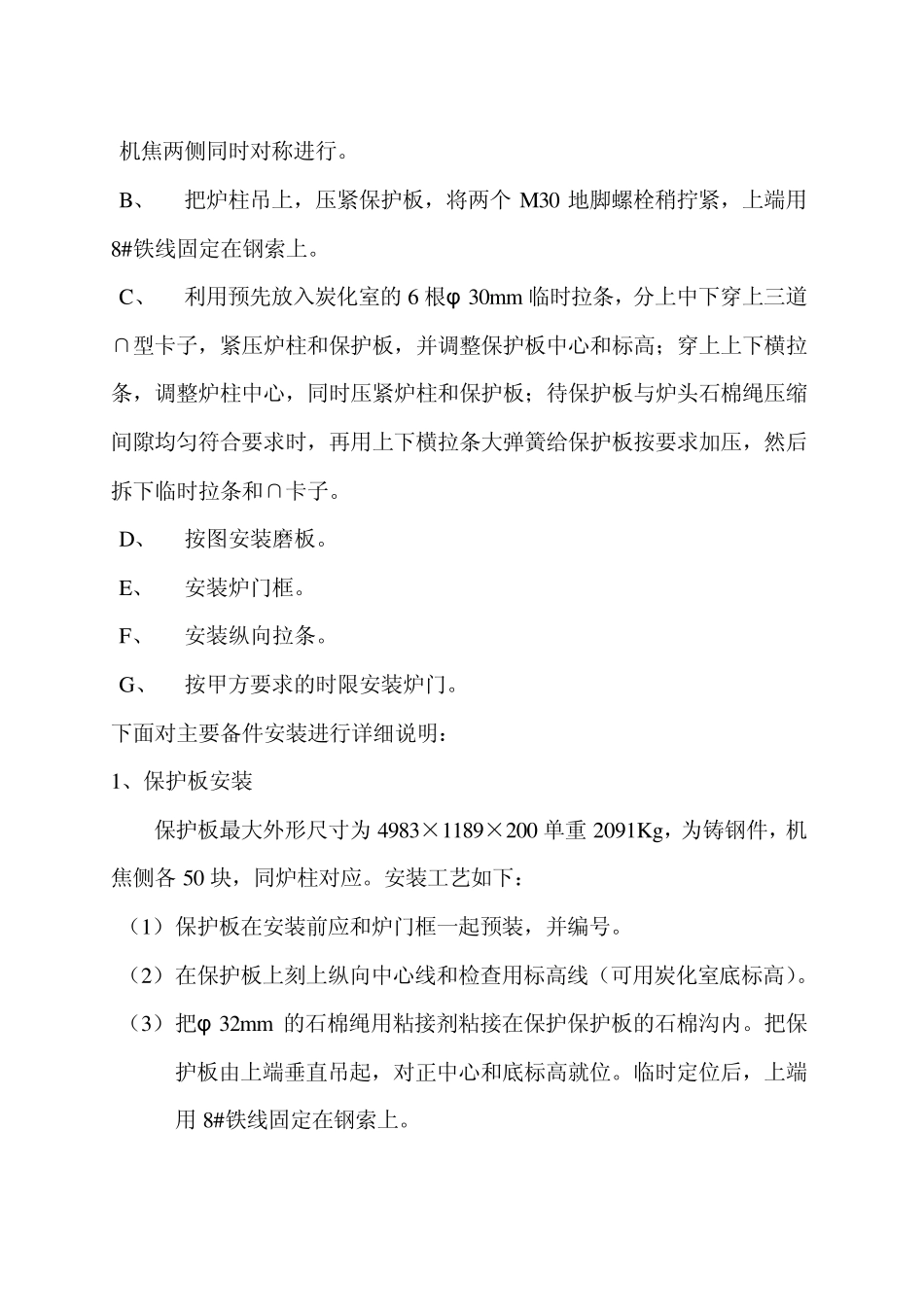

11、施工机具有:大棚内两25T 液压吊车负责安装护炉铁件
