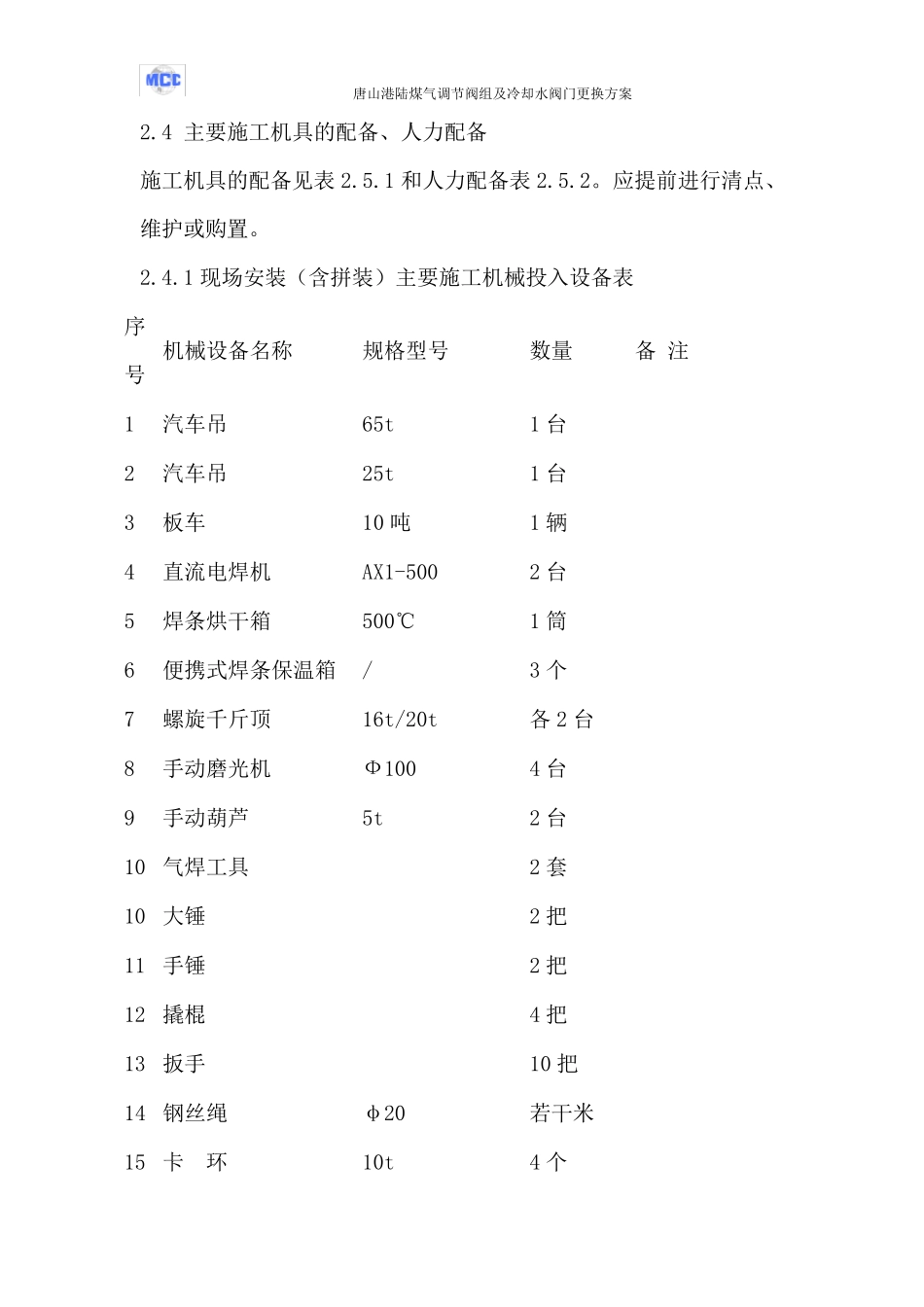

唐山港陆煤气调节阀组及冷却水阀门更换方案 1、工程概况: 唐山港陆新 2#高炉工程中,为保证 2#高炉顺利投产对以下事项需要进行检修更换: 1.1、去热风炉煤气管道 D N 1600 阀门组更换(现有蝶阀及盲板阀改为新蝶阀和插板阀),平台需要重新制作,平台见附图。 1.2 热风炉冷却水管道(先更换预留阀门D N 300,D N 350) 施工现场场地狭小,施工时需要占道吊装,各专业之间交叉作业紧密,施工时必须联系各单位,做好道路通畅工作。 2.施工部署 2.1 施工制作安排:1)阀门组平台制作,管道支架制作安装,并根据检修计划提前运至安装现场。 2)准备阀门组设备及管道材料,根据检修日期提前进行组对完毕,并根据检修计划提前运至安装现场。 2.2 构件及设备运输:根据安装进展情况,动态管理运输车辆,保证及时准确的运输构件。 2.3 项目部组织管理机构 项目经理王兆刚项目总工尹志兴常务项目经理邹连顺质 检 员陈德芳安 全 员王刚预算 负 责 人宓 志广施工负 责 人安学 军技 术 负 责 人李 强制作班 组安装班 组一安装班 组二安装班 组三 唐山港陆煤气调节阀组及冷却水阀门更换方案 2.4 主要施工机具的配备、人力配备 施工机具的配备见表2.5.1 和人力配备表2.5.2。应提前进行清点、维护或购置。 2.4.1 现场安装(含拼装)主要施工机械投入设备表 序号 机械设备名称 规格型号 数量 备 注 1 汽车吊 65t 1 台 2 汽车吊 25t 1 台 3 板车 10 吨 1 辆 4 直流电焊机 AX1-500 2 台 5 焊条烘干箱 500℃ 1 筒 6 便携式焊条保温箱 / 3 个 7 螺旋千斤顶 16t/20t 各2 台 8 手动磨光机 Ф100 4 台 9 手动葫芦 5t 2 台 10 气焊工具 2 套 10 大锤 2 把 11 手锤 2 把 12 撬棍 4 把 13 扳手 10 把 14 钢丝绳 φ20 若干米 15 卡 环 10t 4 个 唐山港陆煤气调节阀组及冷却水阀门更换方案 2.4.2 人力准备: 工种 时间 10 月15 日 气焊工 2 人 配管工 4 人 电焊工 2 人 操作工 4 人 架工 1 人 管理人员 3 人 合计 16 人 3.安装方案 3.1 检修施工内容: (1)去热风炉煤气管道D N 1600 阀门组更换(现有蝶阀及盲板阀改为新蝶阀和插板阀),平台需要重新制作,平台见附图。更换所需时间为2 天 (2)热风炉冷却水管道(先更换预留阀门D N 300,D N 350) 施工现场场地狭小,施工时需要占道...
