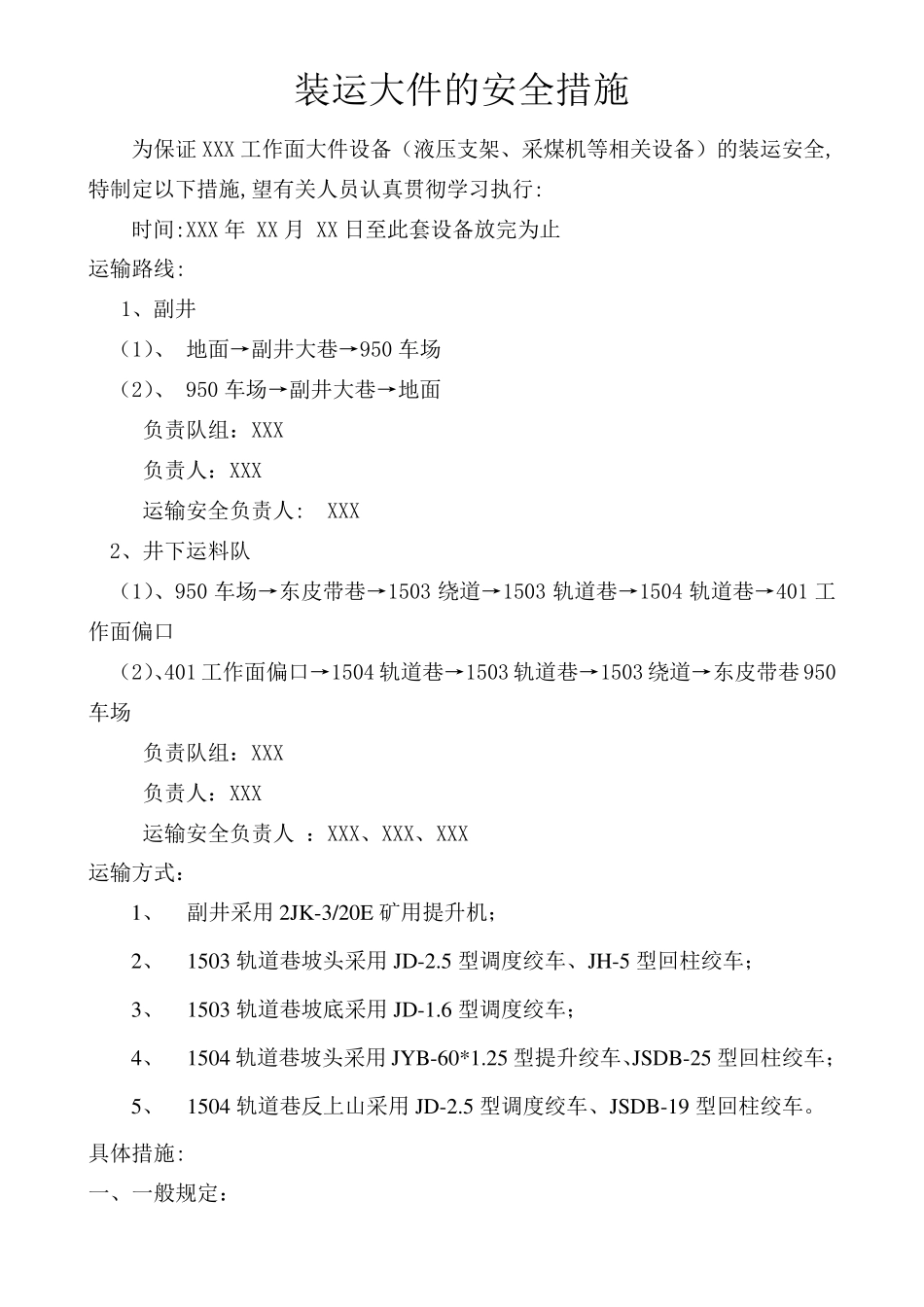

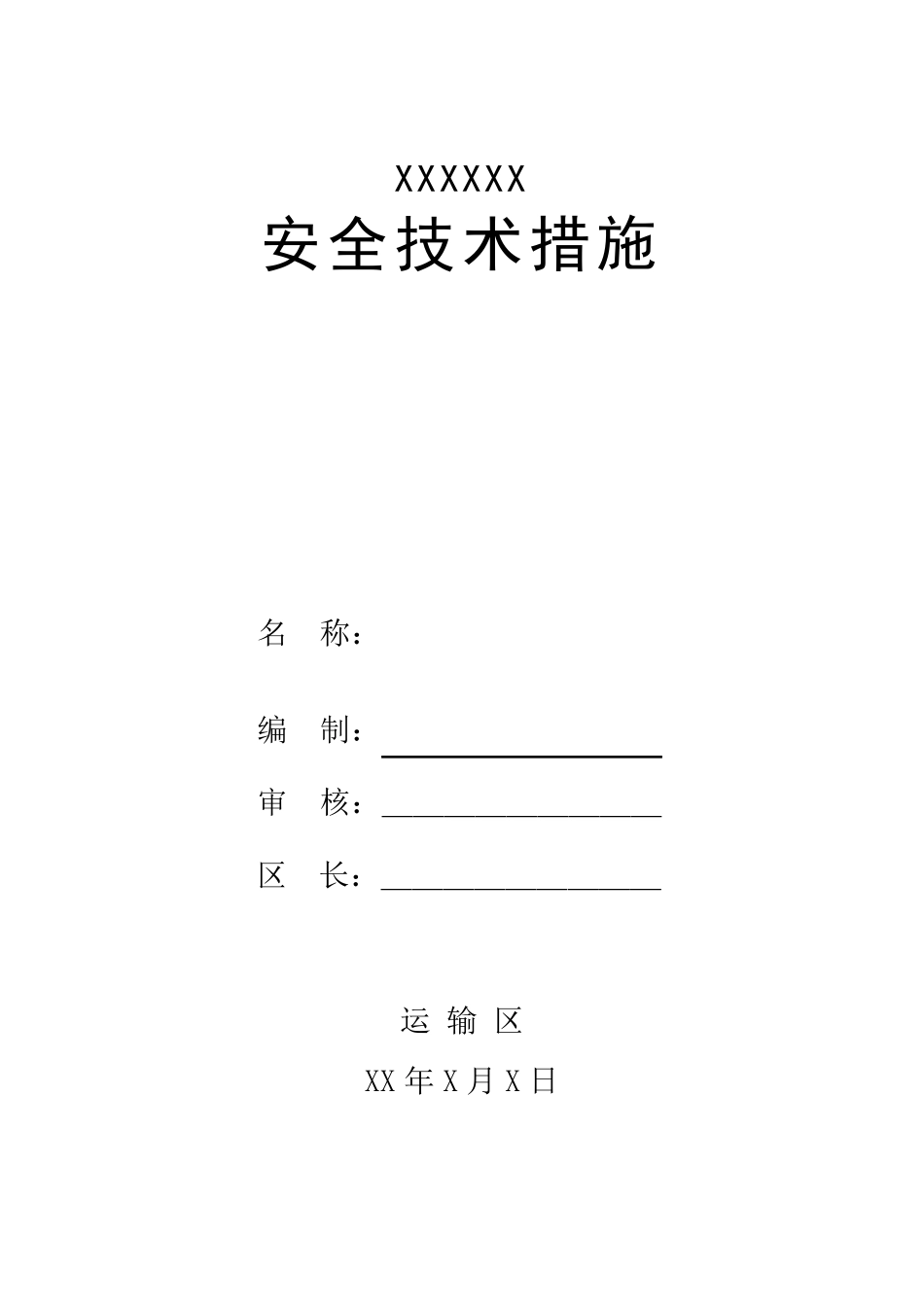

XXXXXX 安全技术措施 名 称: 编 制: 审 核:_________ 区 长:_________ 运 输 区 XX 年 X 月 X 日 审 批 意 见 卡 部 门 审 查 意 见 施 工 队 组 签 字 年 月 日 安 全部 签 字 年 月 日 综合调度 签 字 年 月 日 机运副总 签 字 年 月 日 总工 程师 签 字 年 月 日 装运大件的安全措施 为保证XXX 工作面大件设备(液压支架、采煤机等相关设备)的装运安全,特制定以下措施,望有关人员认真贯彻学习执行: 时间:XXX 年 XX 月 XX 日至此套设备放完为止 运输路线: 1、副井 (1)、 地面→副井大巷→950 车场 (2)、 950 车场→副井大巷→地面 负责队组:XXX 负责人:XXX 运输安全负责人: XXX 2、井下运料队 (1)、950 车场→东皮带巷→1503 绕道→1503 轨道巷→1504 轨道巷→401 工作面偏口 (2)、401 工作面偏口→1504 轨道巷→1503 轨道巷→1503 绕道→东皮带巷 950车场 负责队组:XXX 负责人:XXX 运输安全负责人 :XXX、XXX、XXX 运输方式: 1、 副井采用 2JK-3/20E 矿用提升机; 2、 1503 轨道巷坡头采用 JD-2
5 型调度绞车、JH-5 型回柱绞车; 3、 1503 轨道巷坡底采用 JD-1
6 型调度绞车; 4、 1504 轨道巷坡头采用 JY B-60*1
25 型提升绞车、JSDB-25 型回柱绞车; 5、 1504 轨道巷反上山采用 JD-2
5 型调度绞车、JSDB-19 型回柱绞车
具体措施: 一、一般规定: 1、施工前由各安全负责人对所有施工人员进行该措施贯彻,须明确各施工人员的职责,监管人员也必须要求具体到人,所有参加作业人员,必须学习贯彻本措施并执行签字手续,无故不参加学习或不执行签
