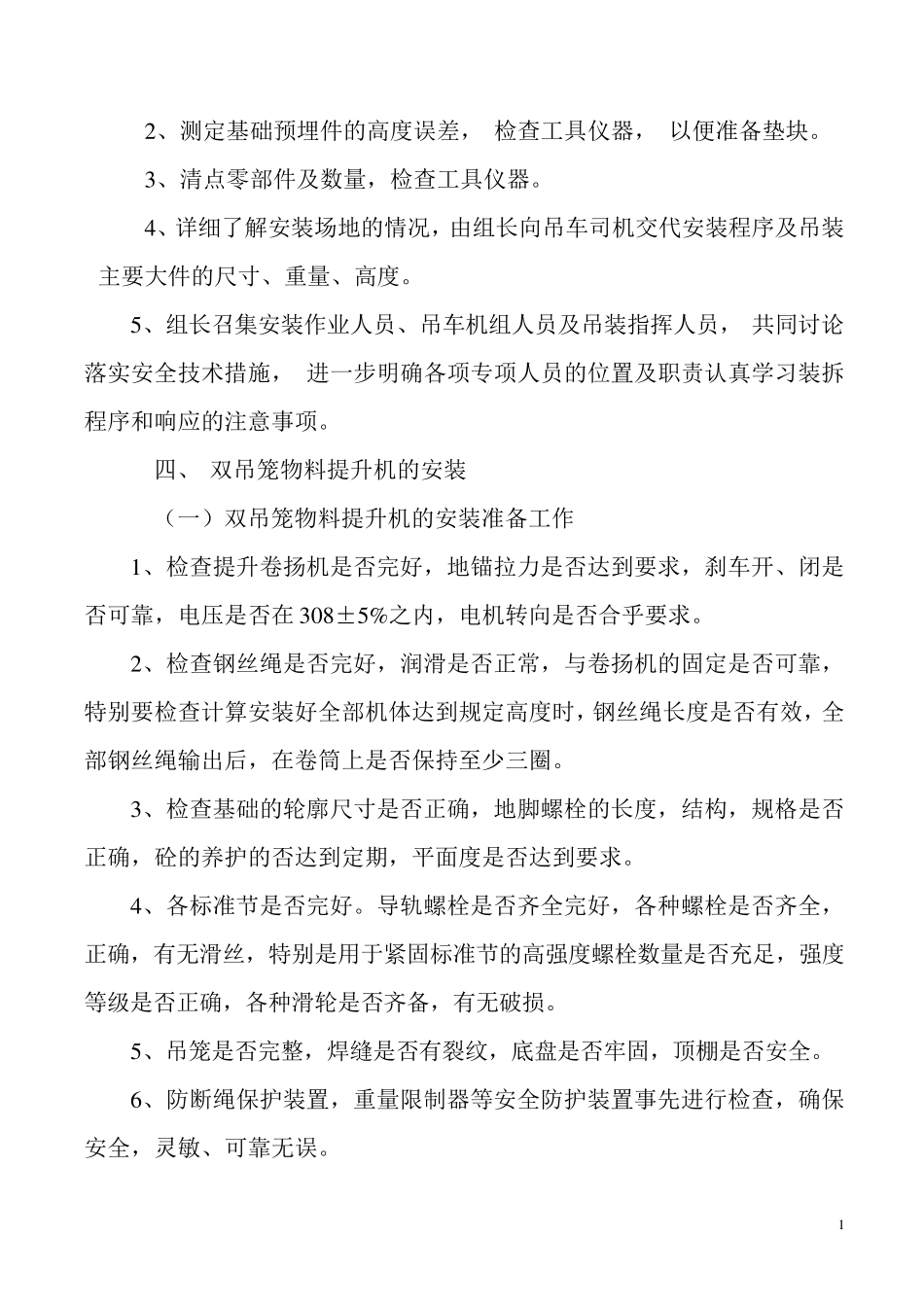

物料提升机施工方案 山大南新校区高速公路研发中心工 程 位 于 济 南 二 环 东 路 , 由 山 东 大 学 高 速 公 路 研发 中 心 投 资 兴 建 , 山 东 建 筑 工 程 学 院 建 筑 设 计 研 究 院 设 计 , 并 由 山 东 晨 光 项目 管 理 公 司 监 理 。 结 构 为 地 上 四 层 , 局 部 两 层 。 建 筑 高 度19.2 米 , 建 筑 面积 约 为9899.6 平 方 米 。 基 础 结 构 形 式 为 钢 筋 砼 独 立 基 础 及 筏 板 基 础 。 主 体结 构 为 框 架 结 构 。 根 据 工 程 现 场 施 工 需 要 , 经 技 术 人 员 决 定 , 本 工 程 需 采 用双 吊 笼 物 料 提 升 机 一 部 。 二 、 双 吊 笼 物 料 提 升 机 安 装 ( 拆 卸 ) 前 的 准 备 工 作 1 、 组 织 双 笼 物 料 提 升 机 安 装 ( 拆 卸 ) 人 员 : 安 装 ( 拆 卸 ) 组 长 : 贾 传 斌 安 装 ( 拆 卸 ) 组 员 : 徐 兴 华 , 邹 军 、 邢 培 海 、 高 利 、 孔 祥智、 孙传 刚 2 、 双 笼 物 料 提 升 机 安 装 ( 拆 卸 ) 人 员 , 了解施 工 现 场 情况, 双 笼 物 料提 升 机 使用 说明书,掌握双 笼 物 料 提 升 机 技 术 性能及 现 场 技 术 方 案和安 全技术 措施 , 检查双 笼 物 料 提 升 机 安 装 ( 拆 卸 ) 前 是否发 生过异常情况, 及 双 笼物 料 提 升 机 起重性能是否达到说明书要 求, 结 构 是否有损伤等情况, 组 长 召集全体 安 装 ( 拆 卸 ) 人 员 进行技 术 交底, 明确分工 , 落实每项 具体 工 作 。 3 、 根 据 双 笼 物 料 提 升 机 安 装 ( 拆 卸 ) 调试工 作 要 事先准 备 好以下物 品,汽车吊 , 水准 仪, 铁锤、 撬棍, 扳手, 铁丝、 棕绳、 齿轮油、 电工 工 具、 黄油枪、 胶布、 黄油。 三、 吊 笼 物 料 提 升 机 安 装 ( 拆 卸 ) 程 序 1 、 按照“隐蔽工 程 验收纪录及 说明书, 基 础 设 计 资 料 的 要 求核实基 础的 施 工 质量。 1 2、 测 定 基 础 预 埋 件 的 高 度 误 差 , 检 查 工...
