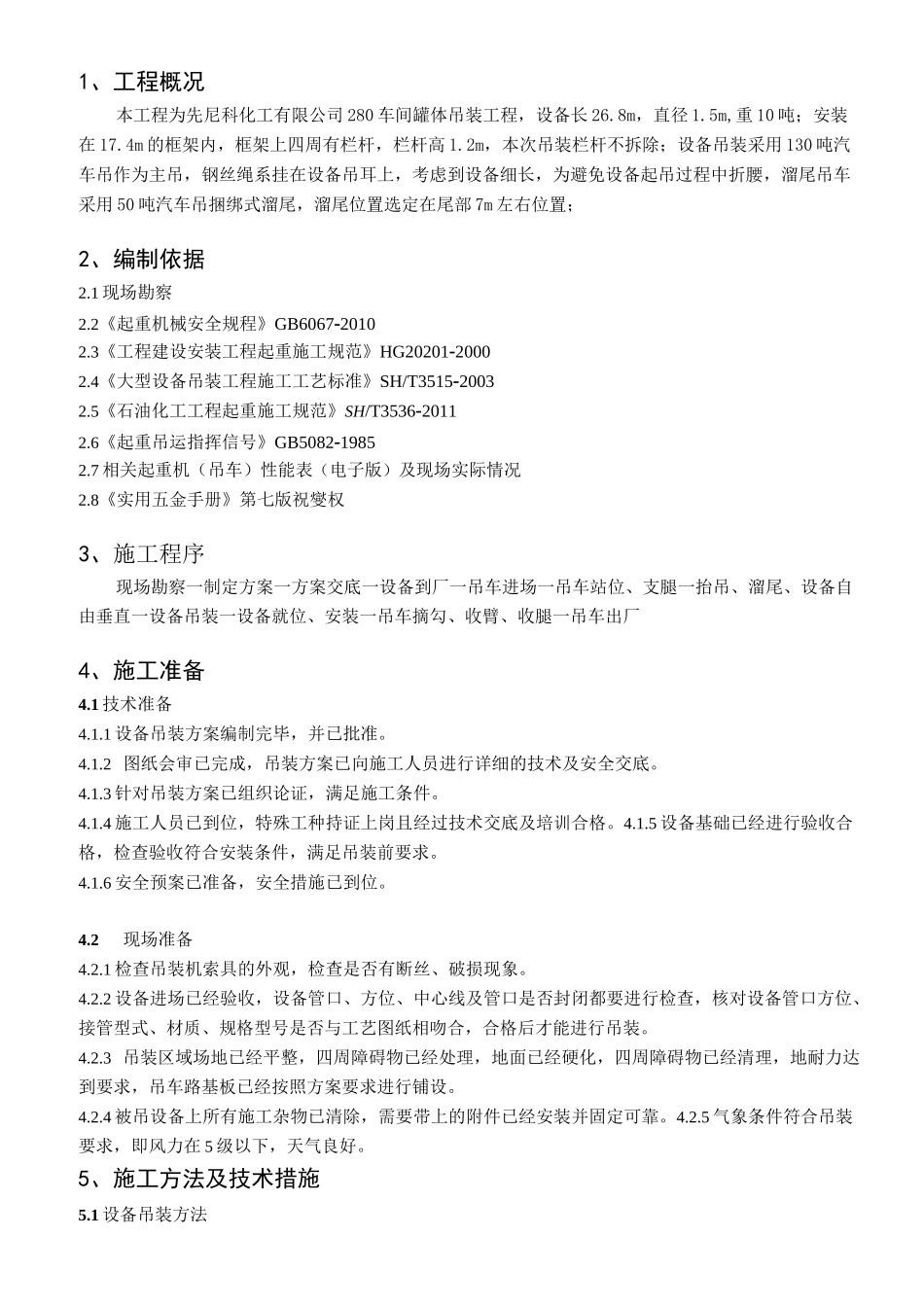

先尼科化工有限公司 280 车间罐体吊装工程吊装方案会签:批准:审核:编制:2015 年 5 月 31 日1、工程概况本工程为先尼科化工有限公司 280 车间罐体吊装工程,设备长 26
8m,直径 1
5m,重 10 吨;安装在 17
4m 的框架内,框架上四周有栏杆,栏杆高 1
2m,本次吊装栏杆不拆除;设备吊装采用 130 吨汽车吊作为主吊,钢丝绳系挂在设备吊耳上,考虑到设备细长,为避免设备起吊过程中折腰,溜尾吊车采用 50 吨汽车吊捆绑式溜尾,溜尾位置选定在尾部 7m 左右位置;2、编制依据2
1 现场勘察2
2《起重机械安全规程》GB6067-20102
3《工程建设安装工程起重施工规范》HG20201-20002
4《大型设备吊装工程施工工艺标准》SH/T3515-20032
5《石油化工工程起重施工规范》SH/T3536-20112
6《起重吊运指挥信号》GB5082-19852
7 相关起重机(吊车)性能表(电子版)及现场实际情况2
8《实用五金手册》第七版祝燮权3、施工程序现场勘察一制定方案一方案交底一设备到厂一吊车进场一吊车站位、支腿一抬吊、溜尾、设备自由垂直一设备吊装一设备就位、安装一吊车摘勾、收臂、收腿一吊车出厂4、施工准备4
1 技术准备4
1 设备吊装方案编制完毕,并已批准
2 图纸会审已完成,吊装方案已向施工人员进行详细的技术及安全交底
3 针对吊装方案已组织论证,满足施工条件
4 施工人员已到位,特殊工种持证上岗且经过技术交底及培训合格
5 设备基础已经进行验收合格,检查验收符合安装条件,满足吊装前要求
6 安全预案已准备,安全措施已到位
2现场准备4
1 检查吊装机索具的外观,检查是否有断丝、破损现象
2 设备进场已经验收,设备管口、方位、中心线及管口是否封闭都要进行检查,核对设备管
