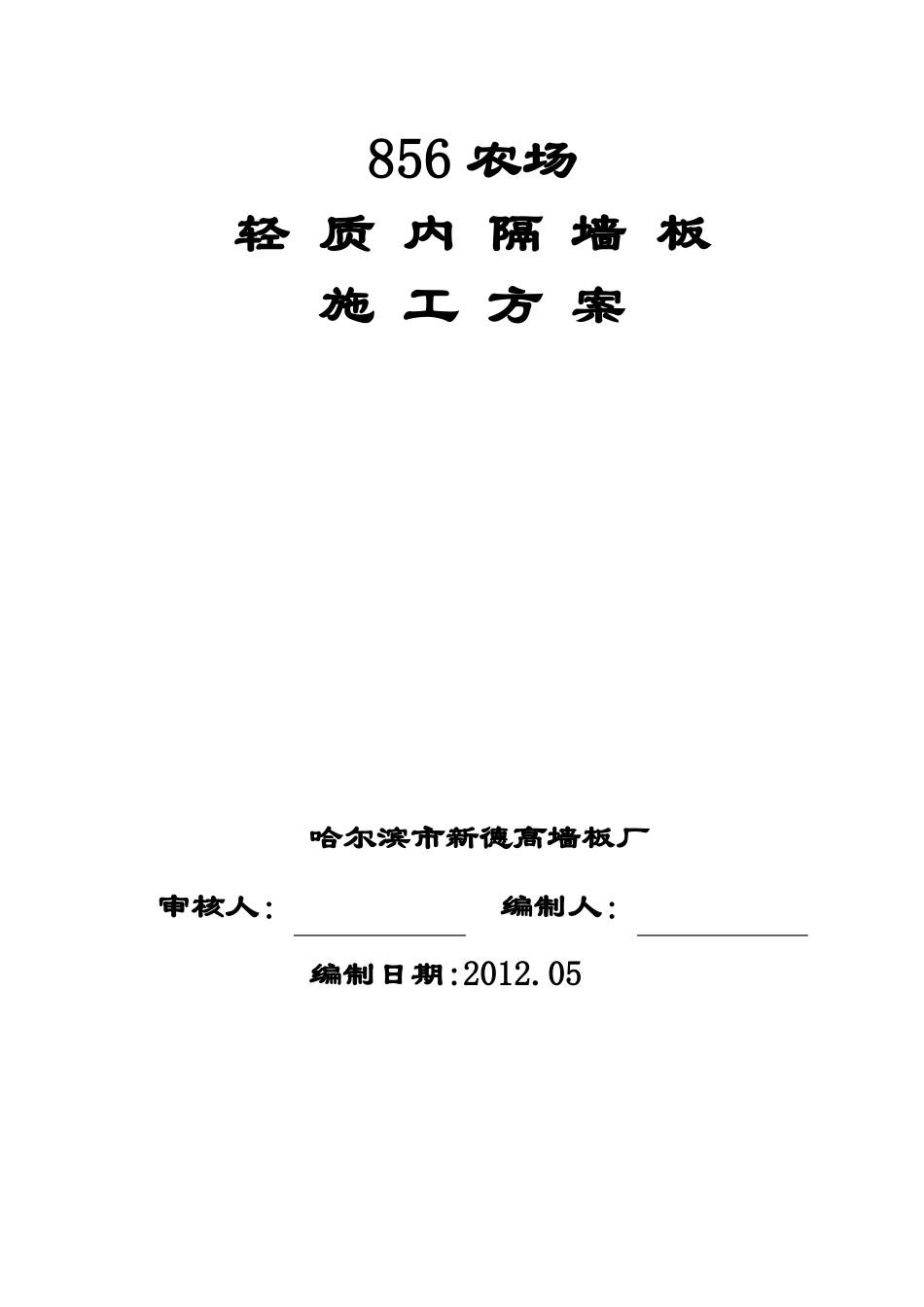

856 农场轻 质 内 隔 墙 板施 工 方 案哈尔滨市新德高墙板厂编制人:编制日期:2012
05审核人:目录一、 工程概况3二、 现场管理机构3三、 施工准备3四、 施工工艺程序4五、 施工工艺及操作控制要点六、 质量标准七、 施工进度计划八、 质量管理九、 质量监督和技术管理十、 质量保证措施十一、材料管理十二、成品保护十三、安全保证措施十四、保安管理十五、安全防火措施十六、安全管理十七、环境管理十八、安全文明施工的规定和措施4111111121314151516171718219内墙板施工方案内容本工程施工方案编制依据:严格按照 GB/T23451-2005 和 03J113 的要求编制
本公司产品为绿色环保产品,绝对不含有甲醛等有毒有害物质,并且本产品已获得国家级重点新产品证书
本方案中施工工艺部分,是经过新德高公司全体科技人员多年的研究和实践总结出的先进技术,可以有效的保证工程质量各项要求及相关规定
一、工程概况工程名称:856 农场内墙板工程工程位置:建设单位:设计单位:黑龙江新奥博建筑设计有限监理单位:总承包单位:工程结构:二、F、G 楼管理机构项目经理:施工工长:三、施工准备1、熟悉施工现场情况,规划暂设及室外存料场地
2、会签图纸、技术交底,确定基线及相应技术要求,对参加施工人员进行开工安全及技术教育培训
3、施工机具完好齐备,材料进场
3四、施工工艺程序⑴清理墙面和地面杂物→⑵定位放线,预留出门洞口位置→⑶按墙体长度和高度进行配板→⑷安装定位卡件→⑸清理板面、灌浆槽、接缝槽等位置→⑹(按实际高度拼接墙板)安装墙板→⑺灌芯柱→⑻墙板缝粘贴嵌缝带→⑼→清理卫生五、施工工艺及操作控制要点1、准备工作根据结构标高和现场墙板具体长度尺寸确定是否需要进行接板,具体方法如下:⑴清理顶板、地板、梁、柱等与隔墙板结合部位的污物,再清理隔墙板面接缝槽,灌浆槽等处,保证没有
