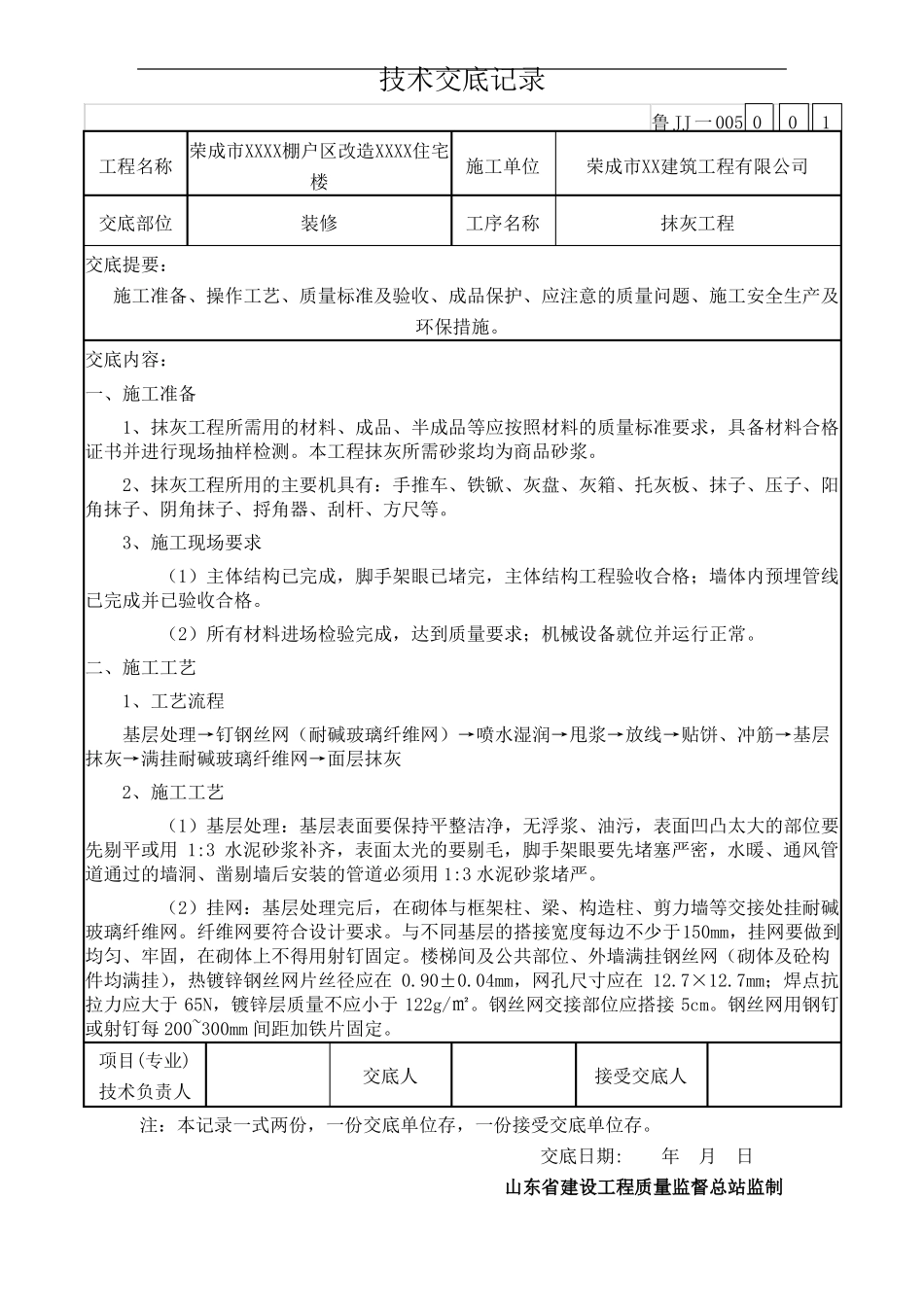

技术交底记录工程名称交底部位交底提要:施工准备、操作工艺、质量标准及验收、成品保护、应注意的质量问题、施工安全生产及环保措施
交底内容:一、施工准备1、抹灰工程所需用的材料、成品、半成品等应按照材料的质量标准要求,具备材料合格证书并进行现场抽样检测
本工程抹灰所需砂浆均为商品砂浆
2、抹灰工程所用的主要机具有:手推车、铁锨、灰盘、灰箱、托灰板、抹子、压子、阳角抹子、阴角抹子、捋角器、刮杆、方尺等
3、施工现场要求(1)主体结构已完成,脚手架眼已堵完,主体结构工程验收合格;墙体内预埋管线已完成并已验收合格
(2)所有材料进场检验完成,达到质量要求;机械设备就位并运行正常
二、施工工艺 1、工艺流程基层处理→钉钢丝网(耐碱玻璃纤维网)→喷水湿润→甩浆→放线→贴饼、冲筋→基层抹灰→满挂耐碱玻璃纤维网→面层抹灰 2、施工工艺(1)基层处理:基层表面要保持平整洁净,无浮浆、油污,表面凹凸太大的部位要先剔平或用 1:3 水泥砂浆补齐,表面太光的要剔毛,脚手架眼要先堵塞严密,水暖、通风管道通过的墙洞、凿剔墙后安装的管道必须用 1:3 水泥砂浆堵严
(2)挂网:基层处理完后,在砌体与框架柱、梁、构造柱、剪力墙等交接处挂耐碱玻璃纤维网
纤维网要符合设计要求
与不同基层的搭接宽度每边不少于150mm,挂网要做到均匀、牢固,在砌体上不得用射钉固定
楼梯间及公共部位、外墙满挂钢丝网(砌体及砼构件均满挂),热镀锌钢丝网片丝径应在 0
04mm,网孔尺寸应在 12
7mm;焊点抗拉力应大于 65N,镀锌层质量不应小于 122g/㎡
钢丝网交接部位应搭接 5cm
钢丝网用钢钉或射钉每 200~300mm 间距加铁片固定
项目(专业)技术负责人交底人接受交底人荣成市XXXX棚户区改造XXXX住宅楼装修施工单位工序名称鲁 JJ 一005 001荣成市XX建筑工程有限公司抹灰工程注:本记录
