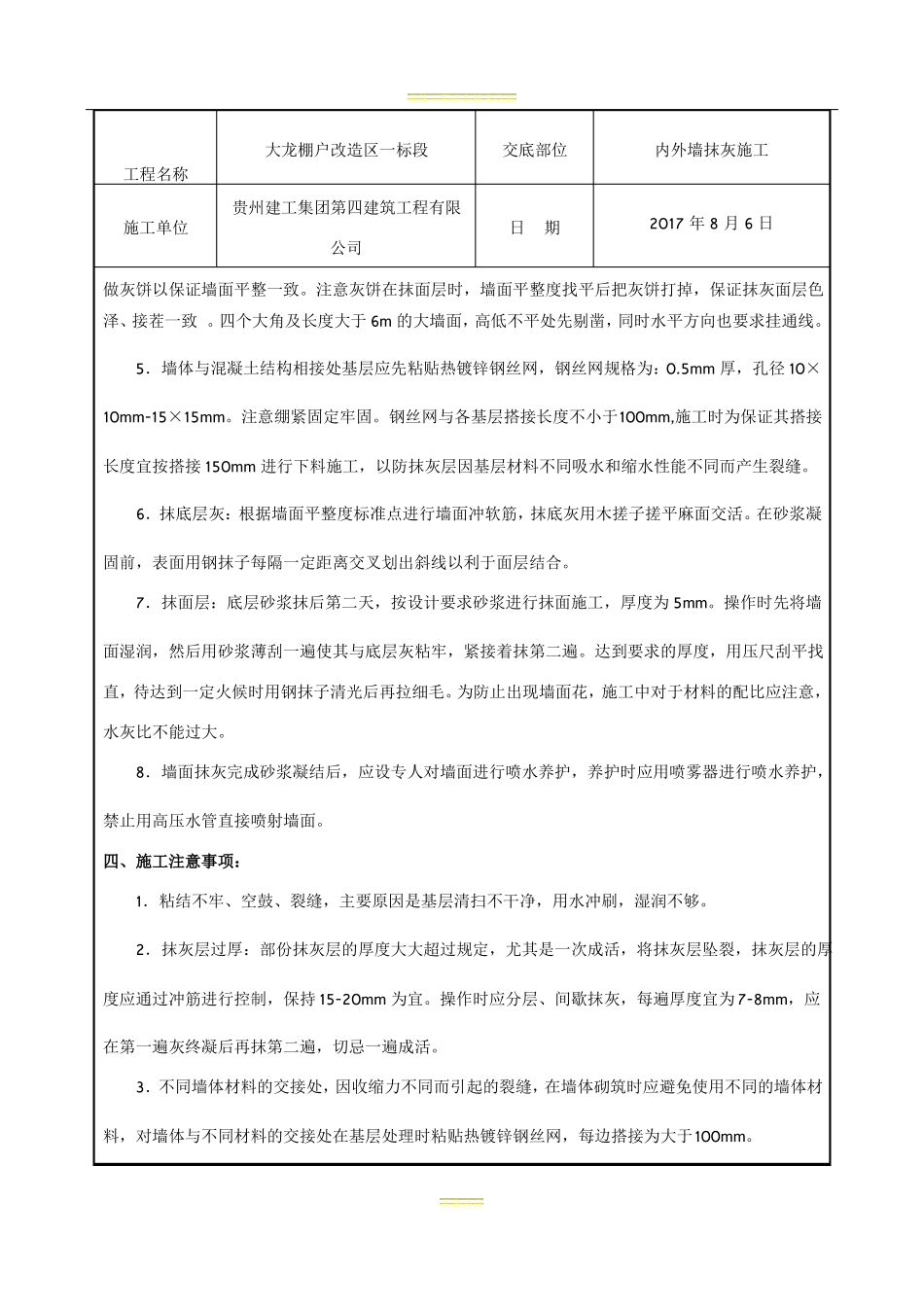

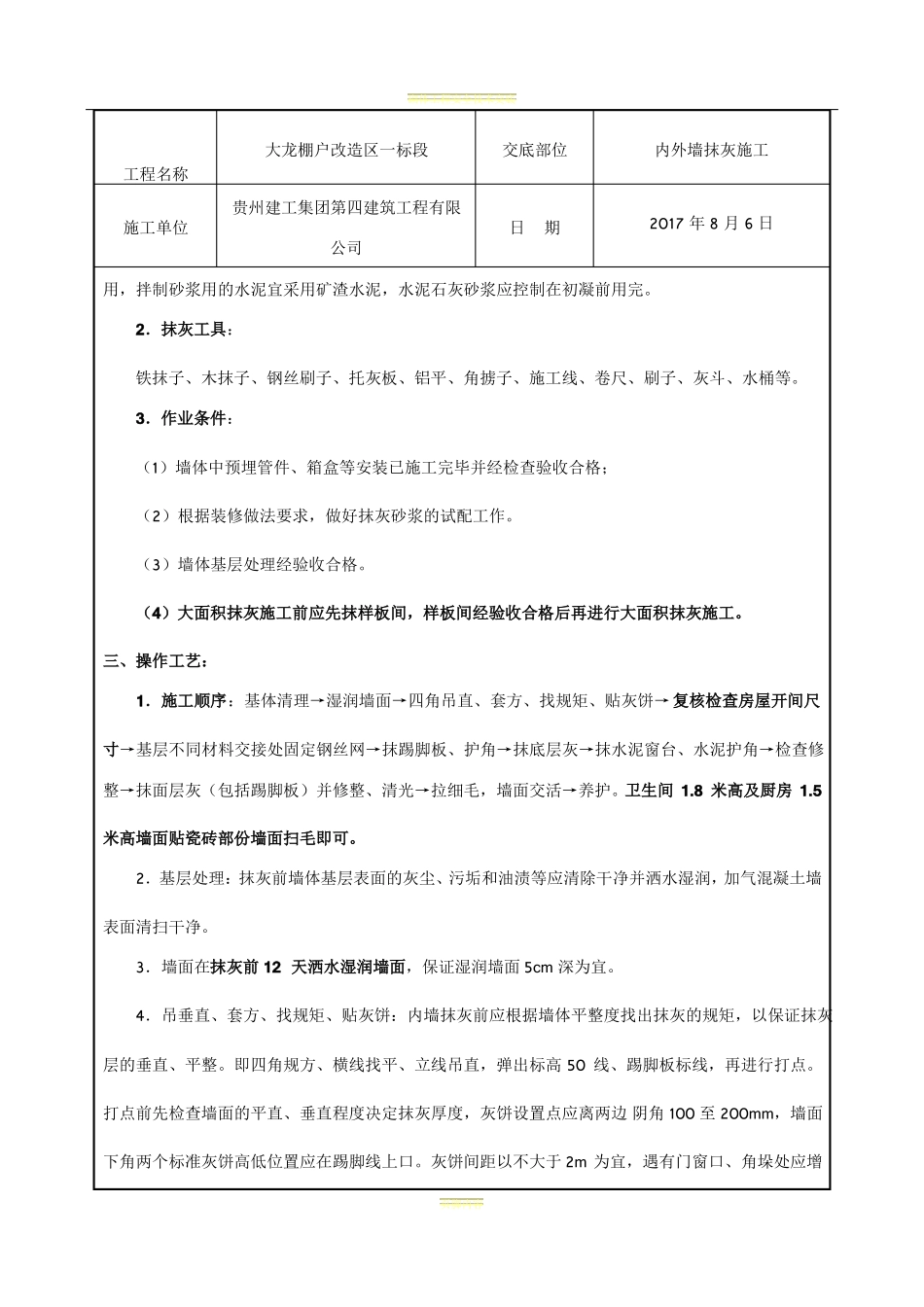

砌体工程安全技术交底工程名称大龙棚户改造区一标段交底部位内外墙抹灰施工贵州建工集团第四建筑工程有限施工单位公司日期2017 年 8 月 6 日交底内容:本技术交底针对大龙棚户改造区一标段内墙抹灰、外墙抹灰及保温施工的专项安全技术交底。(交底中加黑部分须特别注意)一、工程概况及施工做法1.本工程为框支剪力墙结构,砌体为加气混凝土砌块填充墙。2.除卫生间、厨房的部份墙面以外,所有内外墙面均为涂料墙面,抹灰完成面墙面要求为清光后拉细毛,对平整度要求较高!3.为避免抹灰层开裂、空鼓,面层清光抹灰必须带底层抹灰完全固结、无开裂、空鼓后再施工。4.住宅无水房间:①7mm 厚水泥砂浆打底扫毛;②6mm 厚水泥砂浆垫层找平;③5mm 厚水泥砂浆罩面清光后拉细毛。5.住宅有水房间:①10mm 厚水泥砂浆打底扫毛,分两次抹。6.外墙:①水泥砂浆打底、找平、扫毛,②玻化微珠保温砂浆找平,③抗裂砂浆(加网格布)、面层清光。7.所有一层外墙根部有平台的墙根留 150mm 高墙体(±0.00 至+0.15)先将基层找平,待防水卷材上翻后再进行外墙装饰施工。8.进户门门洞抹灰完成尺寸为 2.08 米×0.98 米。室内各门洞口过梁注意洞口平直、方正。二、施工准备:1.材料要求:(1)为了保证抹灰工程的质量,必须注意砂浆的选料和备料,抹灰用砂应用中砂或粗砂与中砂混合掺用,砂应洁净,含泥土、粉末等不超过 3% ,罩面层用砂在使用前应过筛。(2)抹灰用砂浆要求有较好的粘结力,以保证其经久不剥落,其配比和稠度应经检验合格后再使页脚内容砌体工程安全技术交底工程名称大龙棚户改造区一标段交底部位内外墙抹灰施工贵州建工集团第四建筑工程有限施工单位公司日期2017 年 8 月 6 日用,拌制砂浆用的水泥宜采用矿渣水泥,水泥石灰砂浆应控制在初凝前用完。2.抹灰工具:铁抹子、木抹子、钢丝刷子、托灰板、铝平、角掳子、施工线、卷尺、刷子、灰斗、水桶等。3.作业条件:(1)墙体中预埋管件、箱盒等安装已施工完毕并经检查验收合格;(2)根据装修做法要求,做好抹灰砂浆的试配工作。(3)墙体基层处理经验收合格。(4)大面积抹灰施工前应先抹样板间,样板间经验收合格后再进行大面积抹灰施工。三、操作工艺:1.施工顺序:基体清理→湿润墙面→四角吊直、套方、找规矩、贴灰饼→ 复核检查房屋开间尺寸→基层不同材料交接处固定钢丝网→抹踢脚板、护角→抹底层灰→抹水泥窗台、水泥护角→检查修整→抹面层灰(包括踢脚板)并修...
