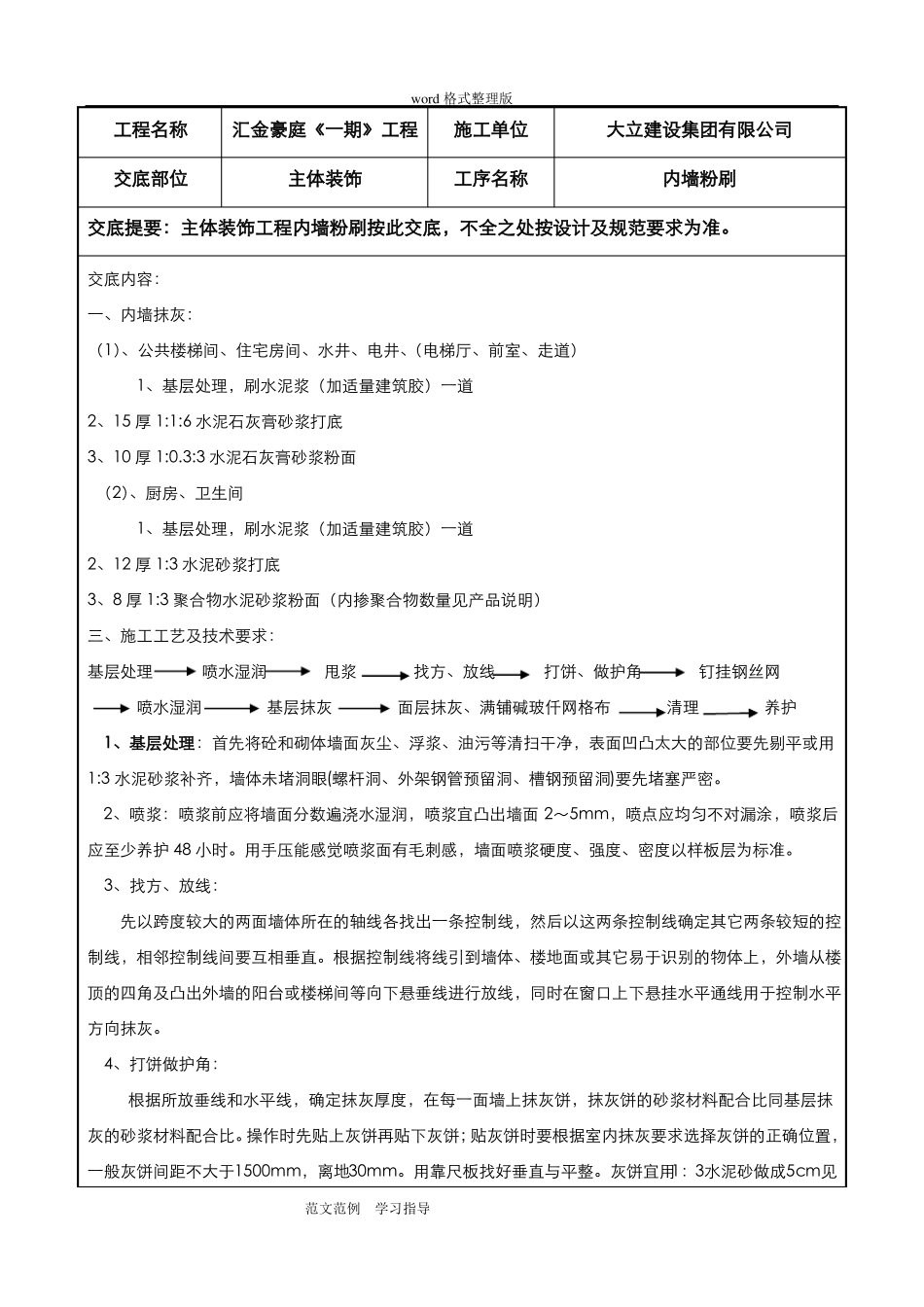

word 格式整理版工程名称交底部位汇金豪庭《一期》工程主体装饰施工单位工序名称大立建设集团有限公司内墙粉刷交底提要:主体装饰工程内墙粉刷按此交底,不全之处按设计及规范要求为准。交底内容:一、内墙抹灰:(1)、公共楼梯间、住宅房间、水井、电井、(电梯厅、前室、走道)1、基层处理,刷水泥浆(加适量建筑胶)一道2、15 厚 1:1:6 水泥石灰膏砂浆打底3、10 厚 1:0.3:3 水泥石灰膏砂浆粉面(2)、厨房、卫生间1、基层处理,刷水泥浆(加适量建筑胶)一道2、12 厚 1:3 水泥砂浆打底3、8 厚 1:3 聚合物水泥砂浆粉面(内掺聚合物数量见产品说明)三、施工工艺及技术要求:基层处理喷水湿润甩浆找方、放线打饼、做护角钉挂钢丝网喷水湿润基层抹灰面层抹灰、满铺碱玻仟网格布清理养护1、基层处理:首先将砼和砌体墙面灰尘、浮浆、油污等清扫干净,表面凹凸太大的部位要先剔平或用1:3 水泥砂浆补齐,墙体未堵洞眼(螺杆洞、外架钢管预留洞、槽钢预留洞)要先堵塞严密。2、喷浆:喷浆前应将墙面分数遍浇水湿润,喷浆宜凸出墙面 2~5mm,喷点应均匀不对漏涂,喷浆后应至少养护 48 小时。用手压能感觉喷浆面有毛刺感,墙面喷浆硬度、强度、密度以样板层为标准。3、找方、放线:先以跨度较大的两面墙体所在的轴线各找出一条控制线,然后以这两条控制线确定其它两条较短的控制线,相邻控制线间要互相垂直。根据控制线将线引到墙体、楼地面或其它易于识别的物体上,外墙从楼顶的四角及凸出外墙的阳台或楼梯间等向下悬垂线进行放线,同时在窗口上下悬挂水平通线用于控制水平方向抹灰。4、打饼做护角:根据所放垂线和水平线,确定抹灰厚度,在每一面墙上抹灰饼,抹灰饼的砂浆材料配合比同基层抹灰的砂浆材料配合比。操作时先贴上灰饼再贴下灰饼;贴灰饼时要根据室内抹灰要求选择灰饼的正确位置,一般灰饼间距不大于1500mm,离地30mm。用靠尺板找好垂直与平整。灰饼宜用1:3水泥砂做成5cm见范文范例学习指导word 格式整理版工程名称交底部位汇金豪庭《一期》工程主体装饰施工单位工序名称大立建设集团有限公司内墙粉刷交底提要:主体装饰工程内墙粉刷按此交底,不全之处按设计及规范要求为准。方的形状。四个墙角灰饼做完稍干后,在上下左右贴灰饼表面挂通线,沿线每隔1.5m补做若干标准灰饼。做灰饼时应保证房间进深和开间尺寸,不能出现大小头,房间尺寸误差不宜大于5mm。室内墙面、柱面和门洞口的阳角应先抹出护角,应用水湿润,涂刷界...
