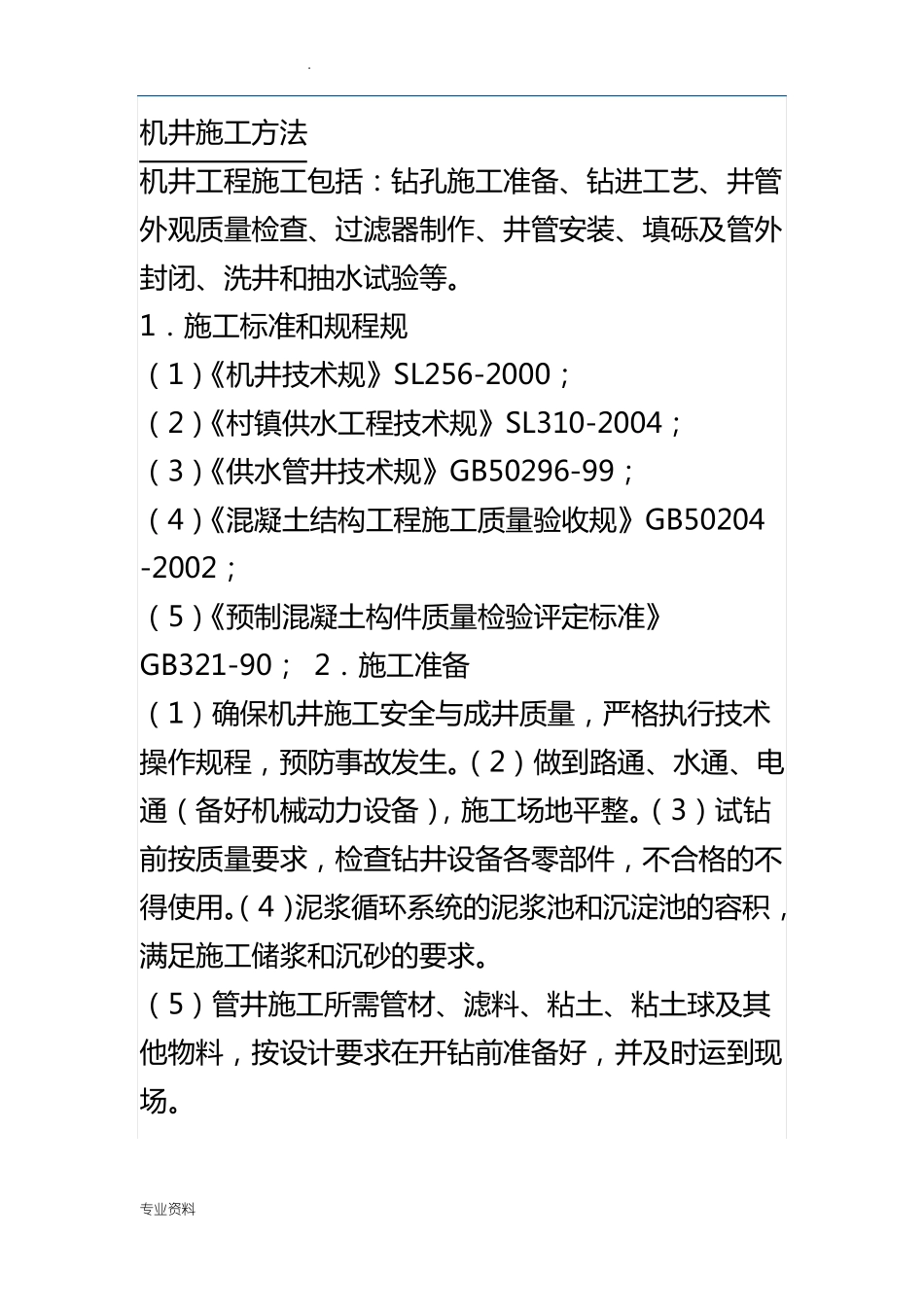

机井施工方法机井工程施工包括:钻孔施工准备、钻进工艺、井管外观质量检查、过滤器制作、井管安装、填砾及管外封闭、洗井和抽水试验等
1.施工标准和规程规(1)《机井技术规》SL256-2000;(2)《村镇供水工程技术规》SL310-2004;(3)《供水管井技术规》GB50296-99;(4)《混凝土结构工程施工质量验收规》GB50204-2002;(5)《预制混凝土构件质量检验评定标准》GB321-90; 2.施工准备(1)确保机井施工安全与成井质量,严格执行技术操作规程,预防事故发生
(2)做到路通、水通、电通(备好机械动力设备),施工场地平整
(3)试钻前按质量要求,检查钻井设备各零部件,不合格的不得使用
(4)泥浆循环系统的泥浆池和沉淀池的容积,满足施工储浆和沉砂的要求
(5)管井施工所需管材、滤料、粘土、粘土球及其他物料,按设计要求在开钻前准备好,并及时运到现场

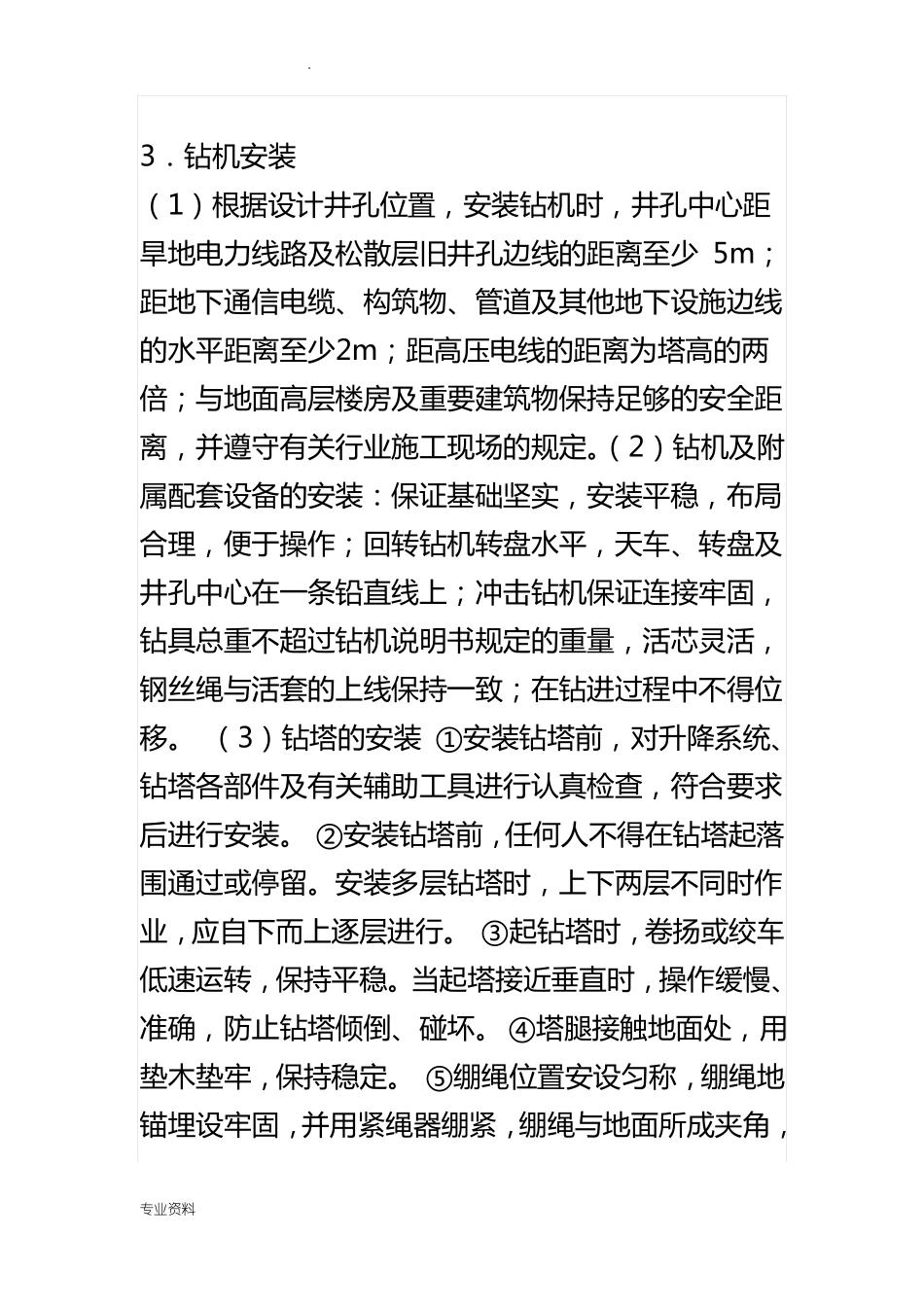

3.钻机安装(1)根据设计井孔位置,安装钻机时,井孔中心距旱地电力线路及松散层旧井孔边线的距离至少 5m;距地下通信电缆、构筑物、管道及其他地下设施边线的水平距离至少2m;距高压电线的距离为塔高的两倍;与地面高层楼房及重要建筑物保持足够的安全距离,并遵守有关行业施工现场的规定
(2)钻机及附属配套设备的安装:保证基础坚实,安装平稳,布局合理,便于操作;回转钻机转盘水平,天车、转盘及井孔中心在一条铅直线上;冲击钻机保证连接牢固,钻具总重不超过钻机说明书规定的重量,活芯灵活,钢丝绳与活套的上线保持一致;在钻进过程中不得位移
(3)钻塔的安装 ①安装钻塔前,对升降系统、钻塔各部件及有关辅助工具进行认真检查,符合要求后进行安装
②安装钻塔前,任何人不得在钻塔起落围通过或停留
安装多层钻塔时,上下两层不同时作业,应自下而上逐层进行
③起钻塔时,卷扬或绞车低速运转,保持平稳

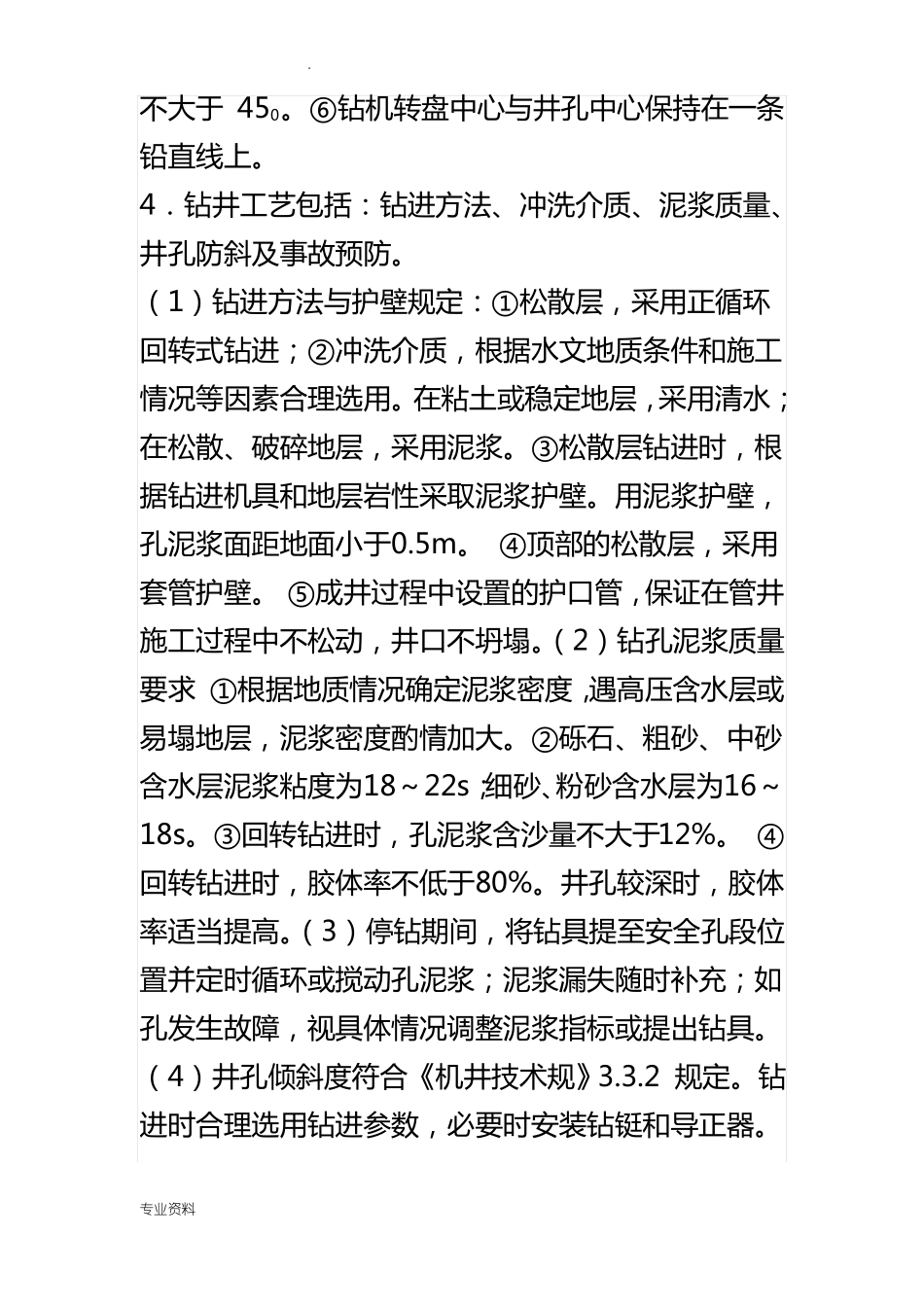

当起塔接近垂直时,操作缓慢
