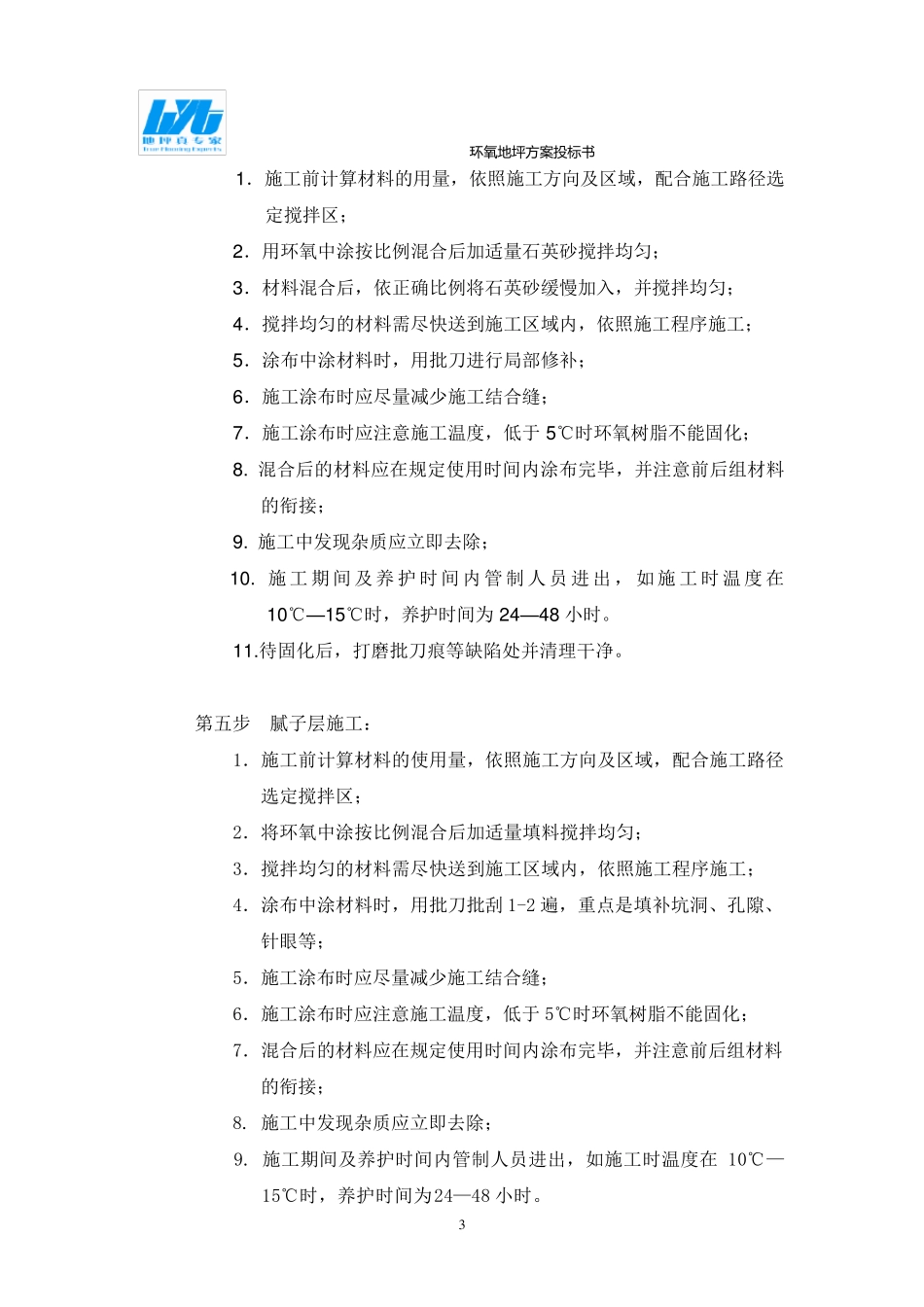

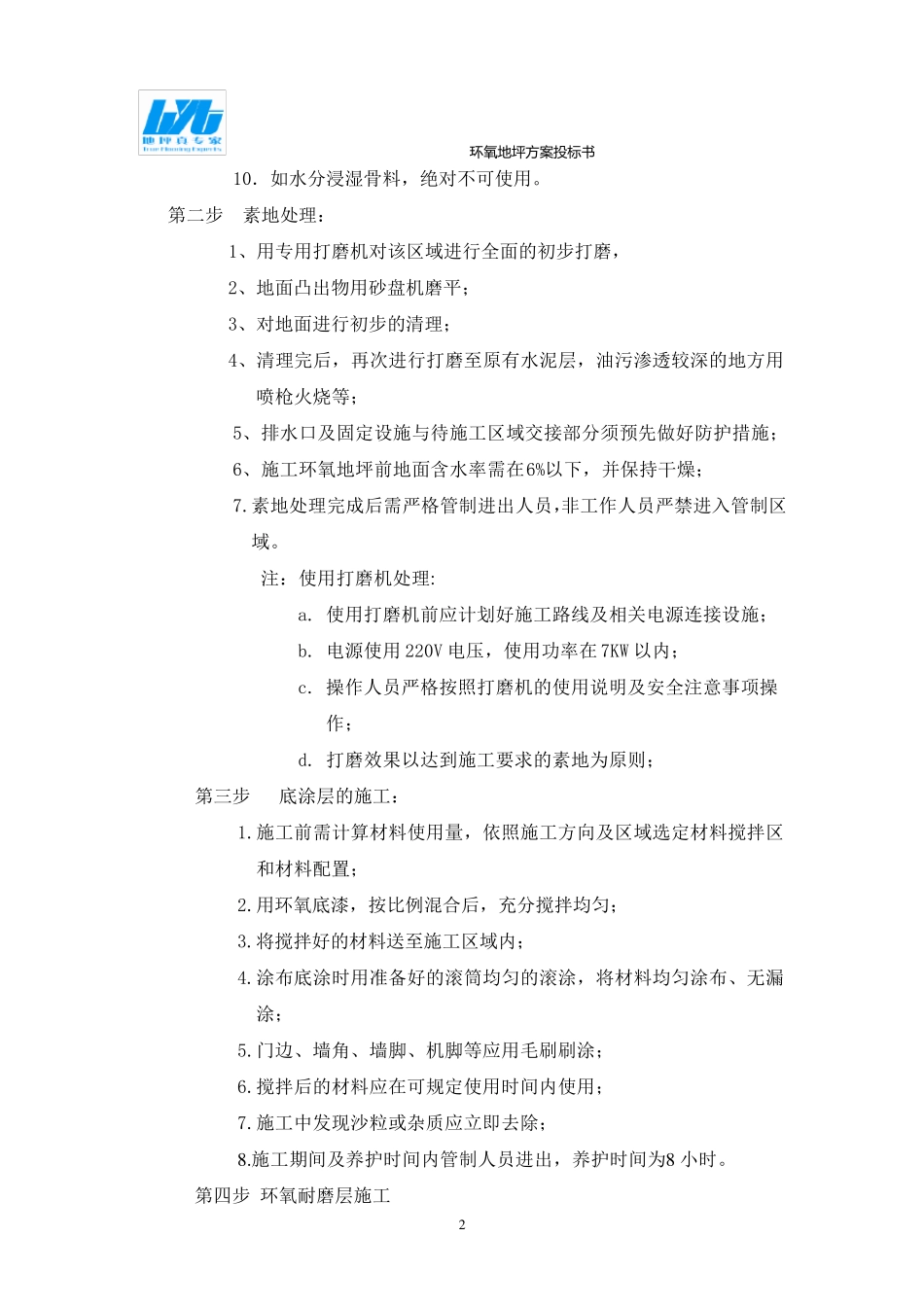

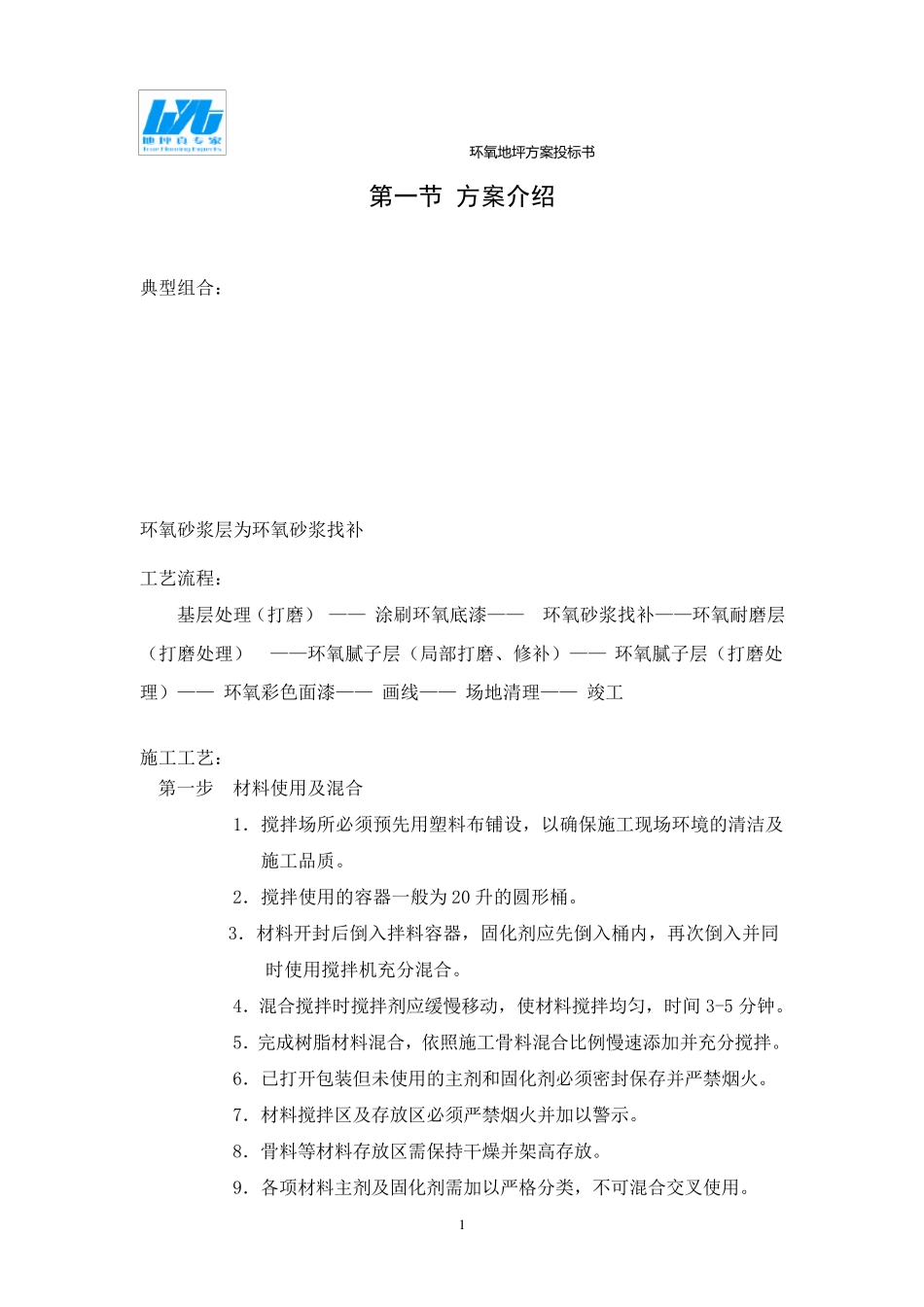

环 氧 地 坪 方 案 投 标 书 1 第一节 方案介绍 典型组合: 环氧砂浆层为环氧砂浆找补 工艺流程: 基层处理(打磨) —— 涂刷环氧底漆—— 环氧砂浆找补——环氧耐磨层(打磨处理) ——环氧腻子层(局部打磨、修补)—— 环氧腻子层(打磨处理)—— 环氧彩色面漆—— 画线—— 场地清理—— 竣工 施工工艺: 第一步 材料使用及混合 1.搅拌场所必须预先用塑料布铺设,以确保施工现场环境的清洁及施工品质
2.搅拌使用的容器一般为20 升的圆形桶
3.材料开封后倒入拌料容器,固化剂应先倒入桶内,再次倒入并同时使用搅拌机充分混合
4.混合搅拌时搅拌剂应缓慢移动,使材料搅拌均匀,时间 3-5 分钟
5.完成树脂材料混合,依照施工骨料混合比例慢速添加并充分搅拌
6.已打开包装但未使用的主剂和固化剂必须密封保存并严禁烟火
7.材料搅拌区及存放区必须严禁烟火并加以警示
8.骨料等材料存放区需保持干燥并架高存放
9.各项材料主剂及固化剂需加以严格分类,不可混合交叉使用
环 氧 地 坪 方 案 投 标 书 2 10.如水分浸湿骨料,绝对不可使用
第二步 素地处理: 1、用专用打磨机对该区域进行全面的初步打磨, 2、地面凸出物用砂盘机磨平; 3、对地面进行初步的清理; 4、清理完后,再次进行打磨至原有水泥层,油污渗透较深的地方用喷枪火烧等; 5、排水口及固定设施与待施工区域交接部分须预先做好防护措施; 6、施工环氧地坪前地面含水率需在6%以下,并保持干燥; 7
素地处理完成后需严格管制进出人员,非工作人员严禁进入管制区域
注:使用打磨机处理: a
使用打磨机前应计划好施工路线及相关电源连接设施; b
电源使用220V 电压,使用功率在 7KW 以内; c
操作人员严格按照打磨机的使用说明及安全注意事项操作; d
打磨效果以达到施工要求的素地为原则; 第三步 底
