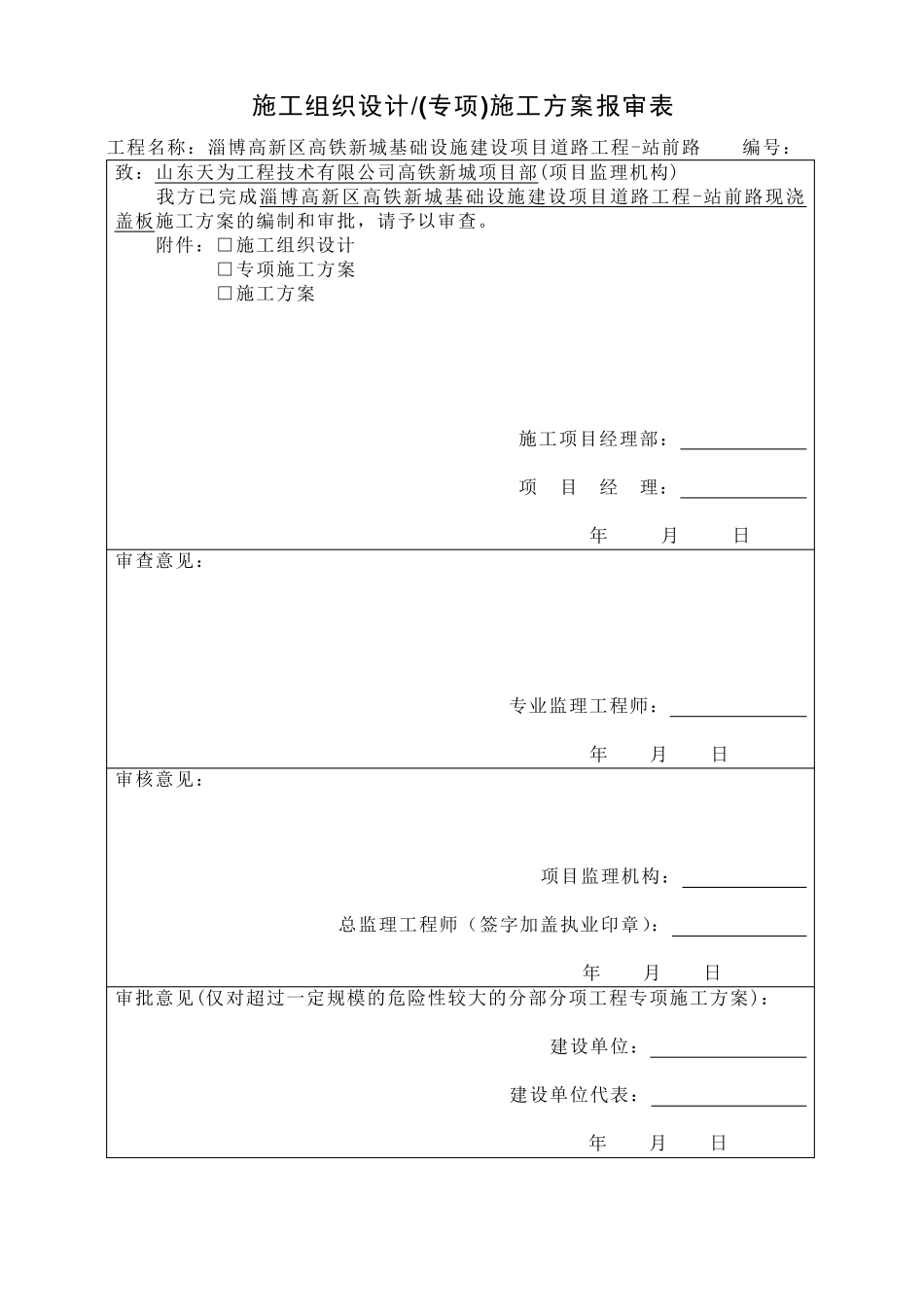

施工组织设计/(专项)施工方案报审表 工程名称:淄博高新区高铁新城基础设施建设项目道路工程-站前路 编号: 致:山东天为工程技术有限公司高铁新城项目部(项目监理机构) 我方已完成淄博高新区高铁新城基础设施建设项目道路工程-站前路现浇盖板施工方案的编制和审批,请予以审查

附件:□施工组织设计 □专项施工方案 □施工方案 施工项目经理部: 项 目 经 理: 年 月 日 审查意见: 专业监理工程师: 年 月 日 审核意见: 项目监理机构: 总监理工程师(签字加盖执业印章): 年 月 日 审批意见(仅对超过一定规模的危险性较大的分部分项工程专项施工方案): 建设单位: 建设单位代表: 年 月 日 淄博高新区高铁新城基础设施建设项目道路工程-站前路 现浇盖板施工方案 编制人: 审核人: 审批人: 淄博高新区高铁新城基础设施建设项目道路工程-站前路 项目经理部 二〇一七年十一月三日 1 现浇盖板施工方案 一、施工工艺 施工工艺流程:安装支架→铺设底模→钢筋加工及安装→侧模安装→盖板混凝土浇筑→养护→拆模 1、盖板支架、底模 完成基础及墙身混凝土之后,且待基础墙身混凝土达到强度要求后进行支架搭设
盖板支承面的测量复核、调整;支架、模板施工前进行高程复测,算出支承面高程,然后根据测量成果用墨斗在涵台身弹出支承面整体高度墨线,此墨线即为方沟盖板底部高程控制线,对高出墨线的部分采用手砂轮机切除后钢凿凿平
盖板模板均采用1
2cm 厚竹胶板
肋木采用10×10cm 方木做横向肋骨,横向肋骨间距为45cm,纵向间距为90cm,保证模板具有足够的刚度和稳定性
采用钢管支架方式,支架按0
9m(长×宽)的间距拼接,用剪刀撑将整个支架连成整体,剪刀撑每6m 设置一道
按装支架前,对底模上的垫木详细检查,准确调整支架垫木的顶部标高,必要时按照规范要求预留一定的预拱度
支架安装完毕 后,对其
