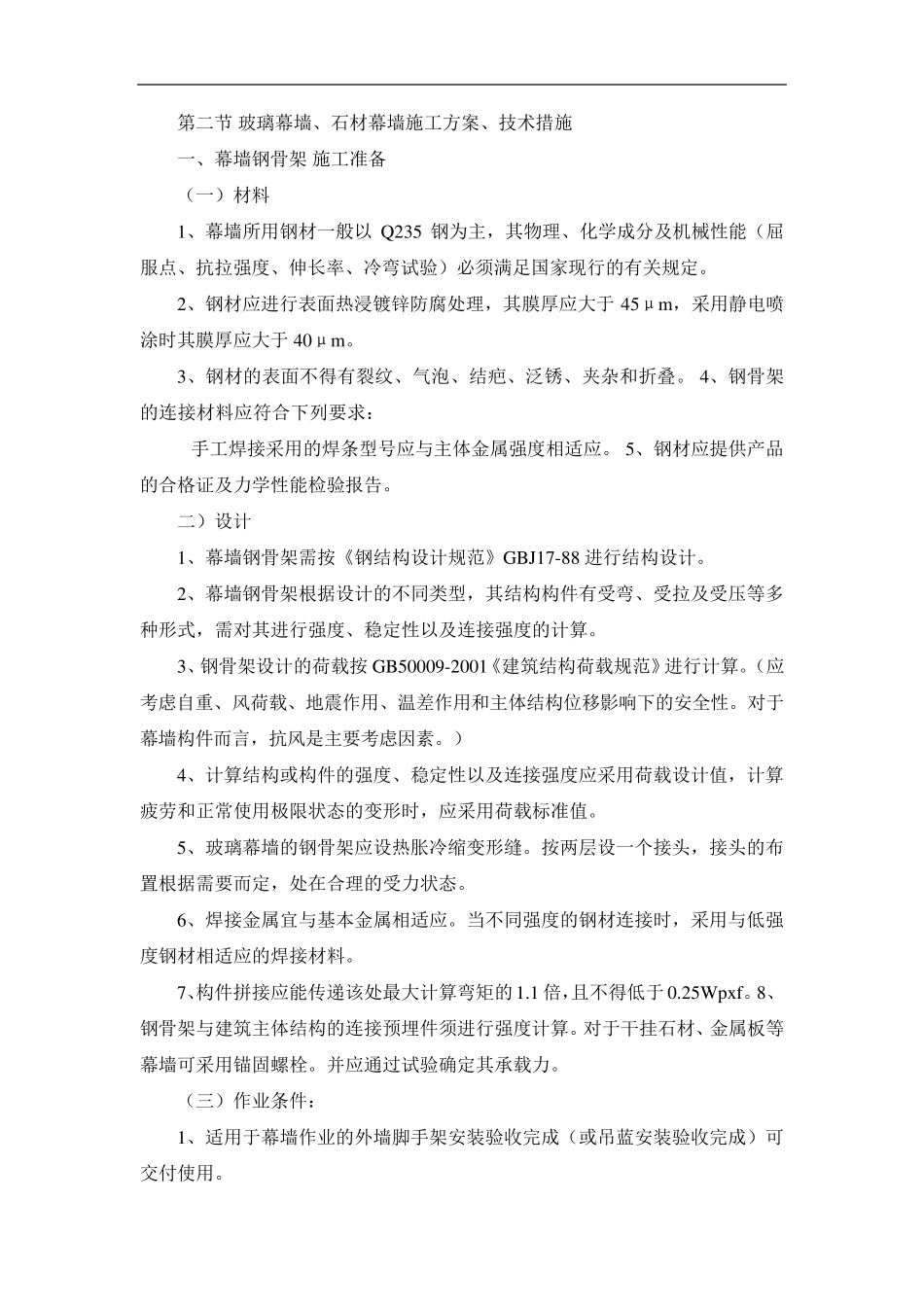

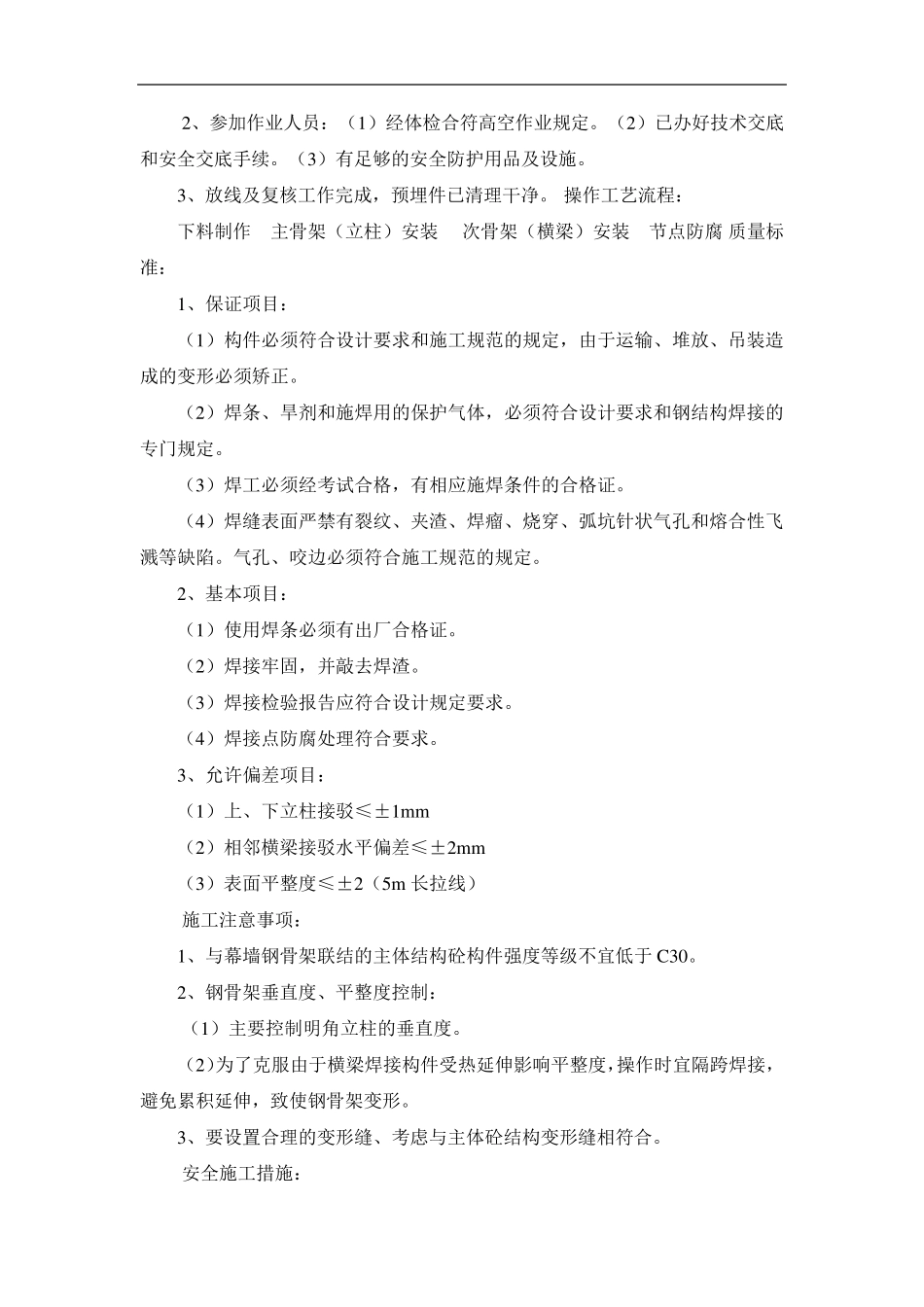

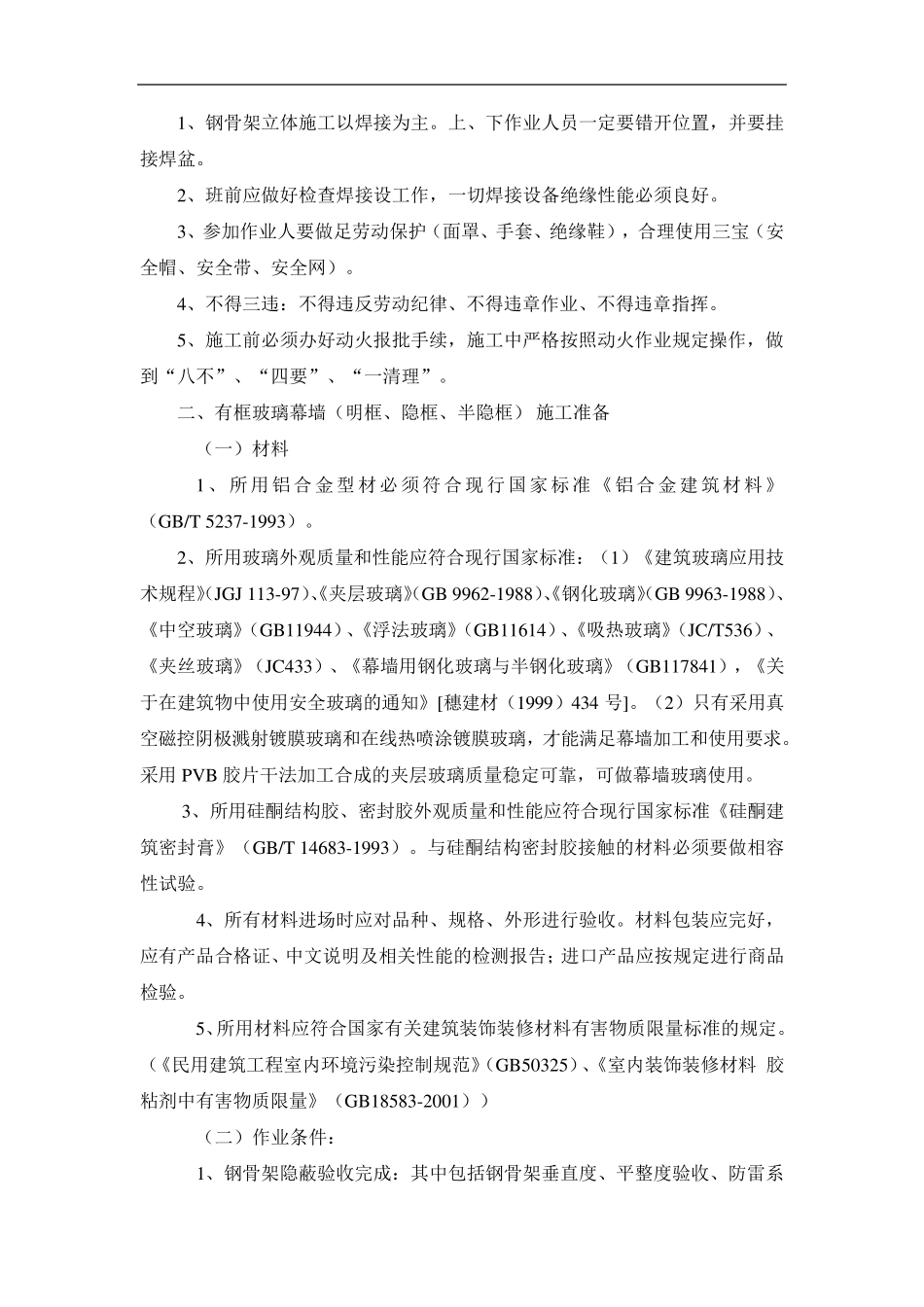

第二节 玻璃幕墙、石材幕墙施工方案、技术措施 一、幕墙钢骨架 施工准备 (一)材料 1、幕墙所用钢材一般以Q235 钢为主,其物理、化学成分及机械性能(屈服点、抗拉强度、伸长率、冷弯试验)必须满足国家现行的有关规定。 2、钢材应进行表面热浸镀锌防腐处理,其膜厚应大于45μm,采用静电喷涂时其膜厚应大于40μm。 3、钢材的表面不得有裂纹、气泡、结疤、泛锈、夹杂和折叠。 4、钢骨架的连接材料应符合下列要求: 手工焊接采用的焊条型号应与主体金属强度相适应。 5、钢材应提供产品的合格证及力学性能检验报告。 二)设计 1、幕墙钢骨架需按《钢结构设计规范》GBJ17-88 进行结构设计。 2、幕墙钢骨架根据设计的不同类型,其结构构件有受弯、受拉及受压等多种形式,需对其进行强度、稳定性以及连接强度的计算。 3、钢骨架设计的荷载按 GB50009-2001《建筑结构荷载规范》进行计算。(应考虑自重、风荷载、地震作用、温差作用和主体结构位移影响下的安全性。对于幕墙构件而言,抗风是主要考虑因素。) 4、计算结构或构件的强度、稳定性以及连接强度应采用荷载设计值,计算疲劳和正常使用极限状态的变形时,应采用荷载标准值。 5、玻璃幕墙的钢骨架应设热胀冷缩变形缝。按两层设一个接头,接头的布置根据需要而定,处在合理的受力状态。 6、焊接金属宜与基本金属相适应。当不同强度的钢材连接时,采用与低强度钢材相适应的焊接材料。 7、构件拼接应能传递该处最大计算弯矩的1.1 倍,且不得低于0.25Wpxf。 8、钢骨架与建筑主体结构的连接预埋件须进行强度计算。对于干挂石材、金属板等幕墙可采用锚固螺栓。并应通过试验确定其承载力。 (三)作业条件: 1、适用于幕墙作业的外墙脚手架安装验收完成(或吊蓝安装验收完成)可交付使用。 2、参加作业人员:(1)经体检合符高空作业规定。(2)已办好技术交底和安全交底手续。(3)有足够的安全防护用品及设施。 3、放线及复核工作完成,预埋件已清理干净。 操作工艺流程: 下料制作 主骨架(立柱)安装 次骨架(横梁)安装 节点防腐 质量标准: 1、保证项目: (1)构件必须符合设计要求和施工规范的规定,由于运输、堆放、吊装造成的变形必须矫正。 (2)焊条、旱剂和施焊用的保护气体,必须符合设计要求和钢结构焊接的专门规定。 (3)焊工必须经考试合格,有相应施焊条件的合格证。 (4)焊缝表面严禁有裂纹、夹渣、焊瘤、烧穿、弧坑针状气孔和熔合性飞溅等缺...
