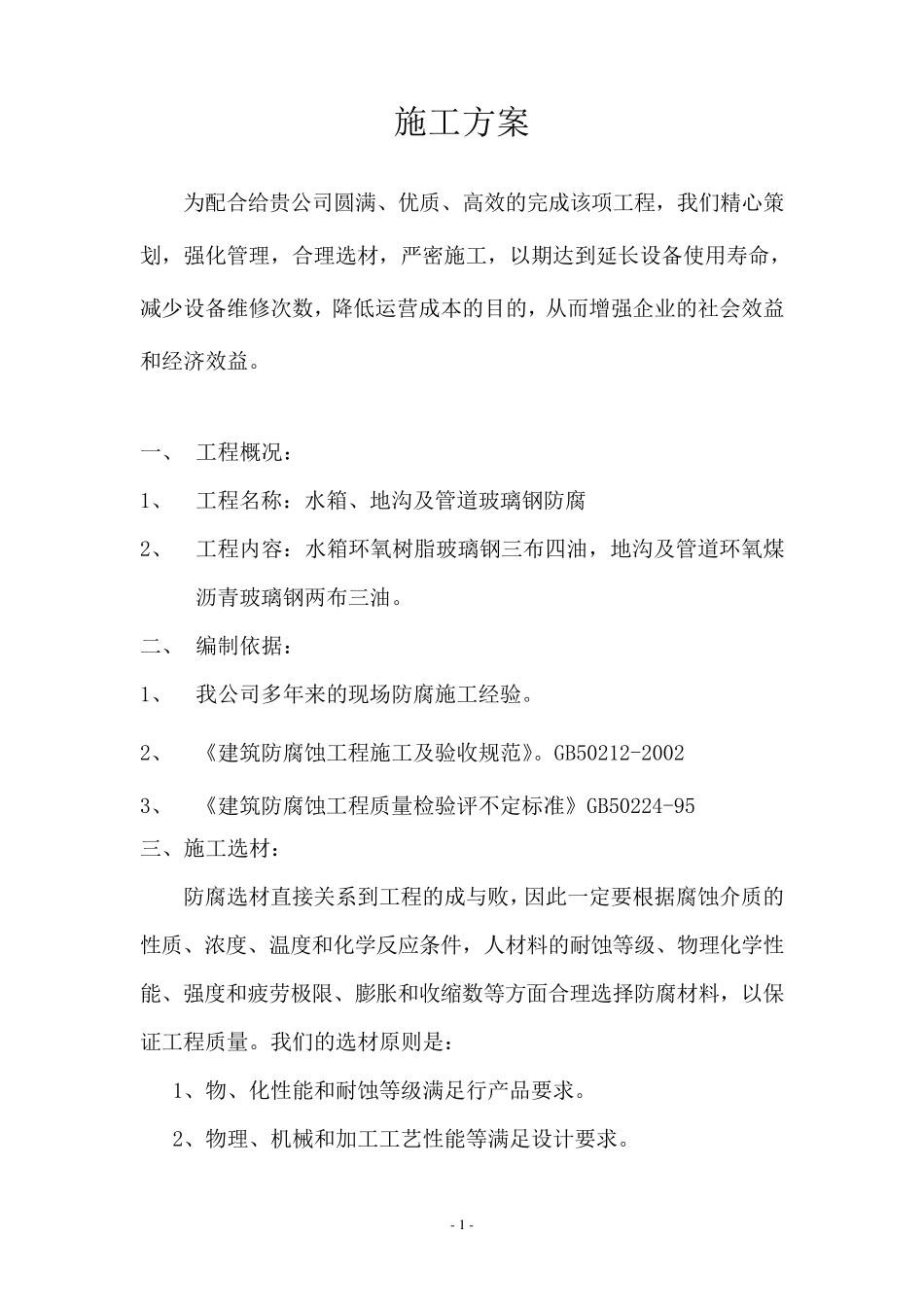

- 1 - 施工方案 为配合给贵公司圆满、优质、高效的完成该项工程,我们精心策划,强化管理,合理选材,严密施工,以期达到延长设备使用寿命,减少设备维修次数,降低运营成本的目的,从而增强企业的社会效益和经济效益
一、 工程概况: 1、 工程名称:水箱、地沟及管道玻璃钢防腐 2、 工程内容:水箱环氧树脂玻璃钢三布四油,地沟及管道环氧煤沥青玻璃钢两布三油
二、 编制依据: 1、 我公司多年来的现场防腐施工经验
2、 《建筑防腐蚀工程施工及验收规范》
GB50212-2002 3、 《建筑防腐蚀工程质量检验评不定标准》GB50224-95 三、施工选材: 防腐选材直接关系到工程的成与败,因此一定要根据腐蚀介质的性质、浓度、温度和化学反应条件,人材料的耐蚀等级、物理化学性能、强度和疲劳 极 限 、膨 胀 和收缩 数等方面 合理选择 防腐材料,以保证 工程质量
我们的选材原 则 是 : 1、物、化性能和耐蚀等级满足 行 产 品 要求
2、物理、机 械 和加 工工艺 性能等满足 设计 要求
- 2 - 3、总的经济效果优越

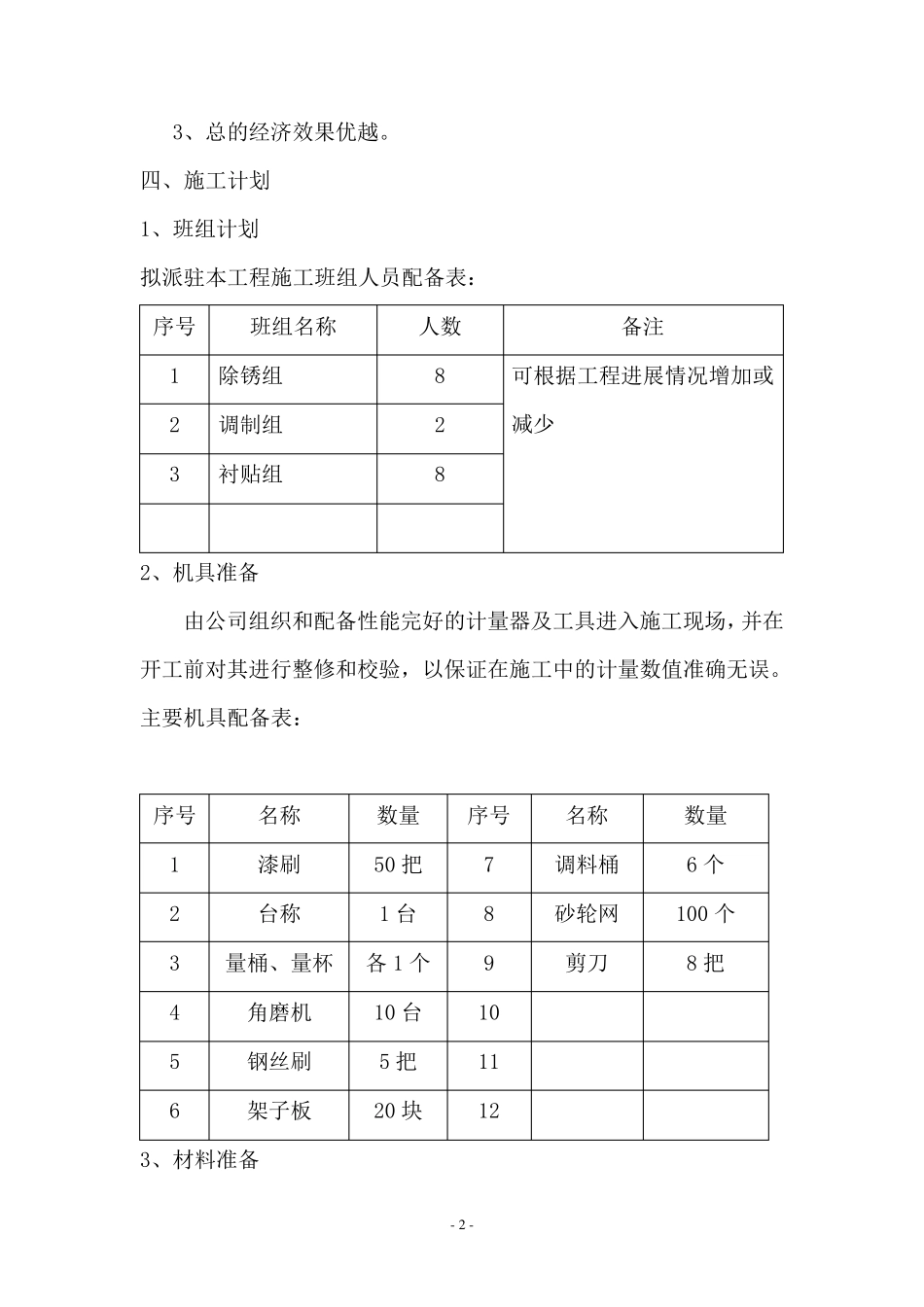

四、施工计划 1、班组计划 拟派驻本工程施工班组人员配备表: 序号 班组名称 人数 备注 1 除锈组 8 可根据工程进展情况增加或减少 2 调制组 2 3 衬贴组 8 2、机具准备 由公司组织和配备性能完好的计量器及工具进入施工现场,并在开工前对其进行整修和校验,以保证在施工中的计量数值准确无误

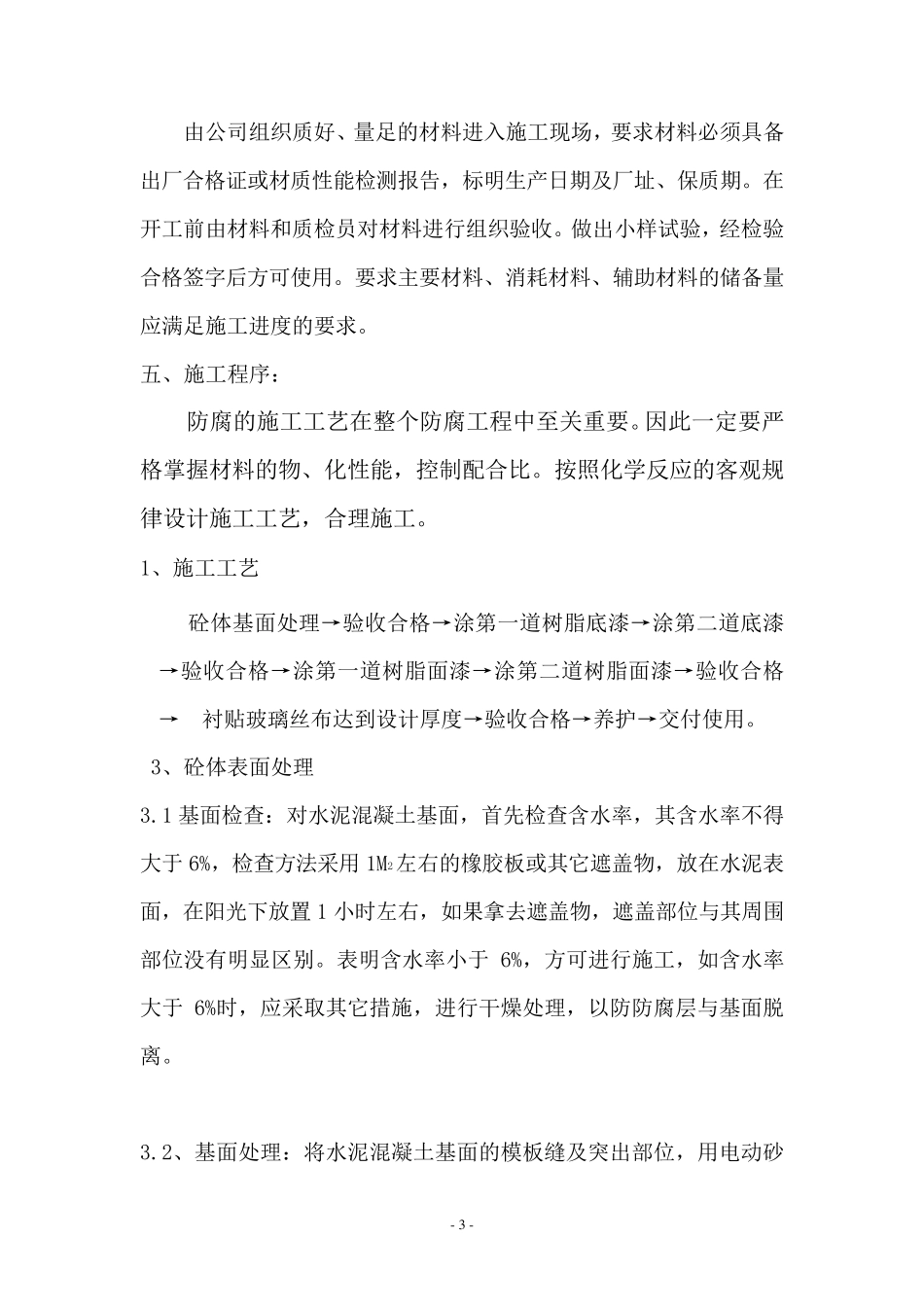

主要机具配备表: 序号 名称 数量 序号 名称 数量 1 漆刷 50 把 7 调料桶 6 个 2 台称 1 台 8 砂轮网 100 个 3 量桶、量杯 各 1 个 9 剪刀 8 把 4 角磨机 10 台 10 5 钢丝刷 5 把 11 6 架子板 20 块 12 3、材料准备 - 3 - 由公司组织质好、量足的材料进入施工现场,要求材料必须具备出厂合格证或材
