:①清理管口:将承口内的所有杂物消除擦干净
②清理胶圈、上胶圈:将胶圈的粘着物清擦干净,把胶圈变成“梅花形”或“&”层形装入承口槽内,并用手治整个胶圈按压一遍,或用橡皮锤砸实,确保胶圈各个部分不翘不扭,均匀地卡在槽内
③用机械将管子下到槽底
④在槽口外表面和胶圈上均匀涂刷洗洁精
⑤将插口水平放入承口内且插口压在承口内的胶圈上,接好钢丝绳和倒链拉紧倒链,与此同时,让人可在管承口端用力左右摇晃管子,直到插入承口全部到位,承口与插口之间应留 2m m 左右的间隙,并保证承口四周外沿至胶圈的距离一致
⑥检查承口插口的位置是否符合要求
(用钢板尺伸入承插口间隙中检查胶圈位置是否正确到位 1
1 工艺流程 测量放线 开 槽 铺砂、下管 套胶圈 管道阀门、管件 安 装 清理管膛 、管口 安 管、撞 口 胸 腔 还 土 串 水、试 压 二 次 回 填 土 沟 槽验 收 竣 工验 收 管道冲 洗、消毒 铸 铁 管质 量检查 检查对 口间 封 堵 管道 做 背 后 支 撑 试 压检验 井 室 砌 筑 1
2 主要施工方法 1
1 施工测量方法(具体内容参见管线测量施工方法) 1
2 沟槽开挖 (1)沟槽开挖前工作 开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施,根据业主方提供的现况地下管线图和我公司的现场调查,统计出现况地下管线情况,采取有效措施加以保护
(2)沟槽开挖形式 根据设计图中设计管道的规格及埋置深度以及规范要求来确定沟槽开挖的形式

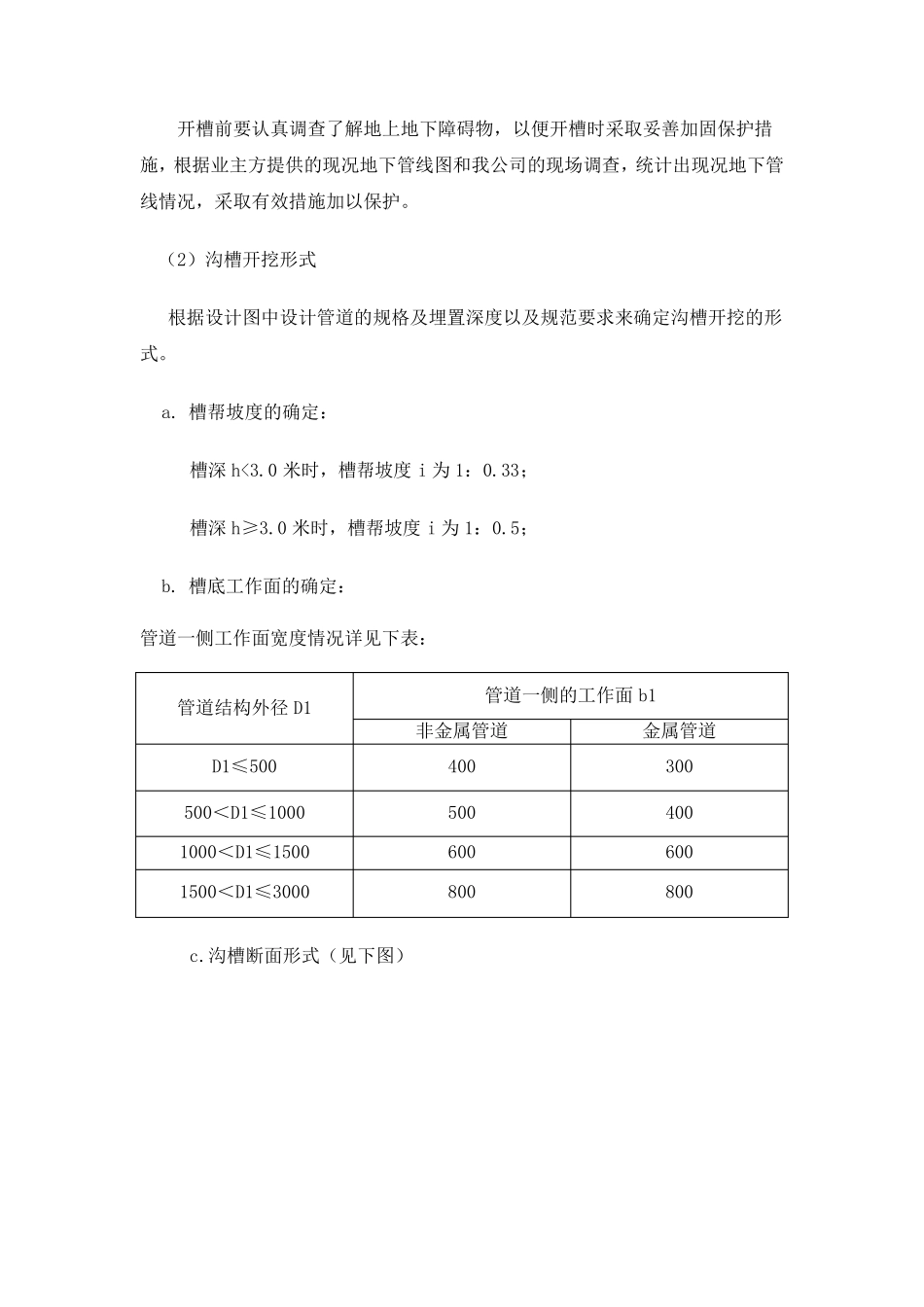

槽帮坡度的确定: 槽深h
