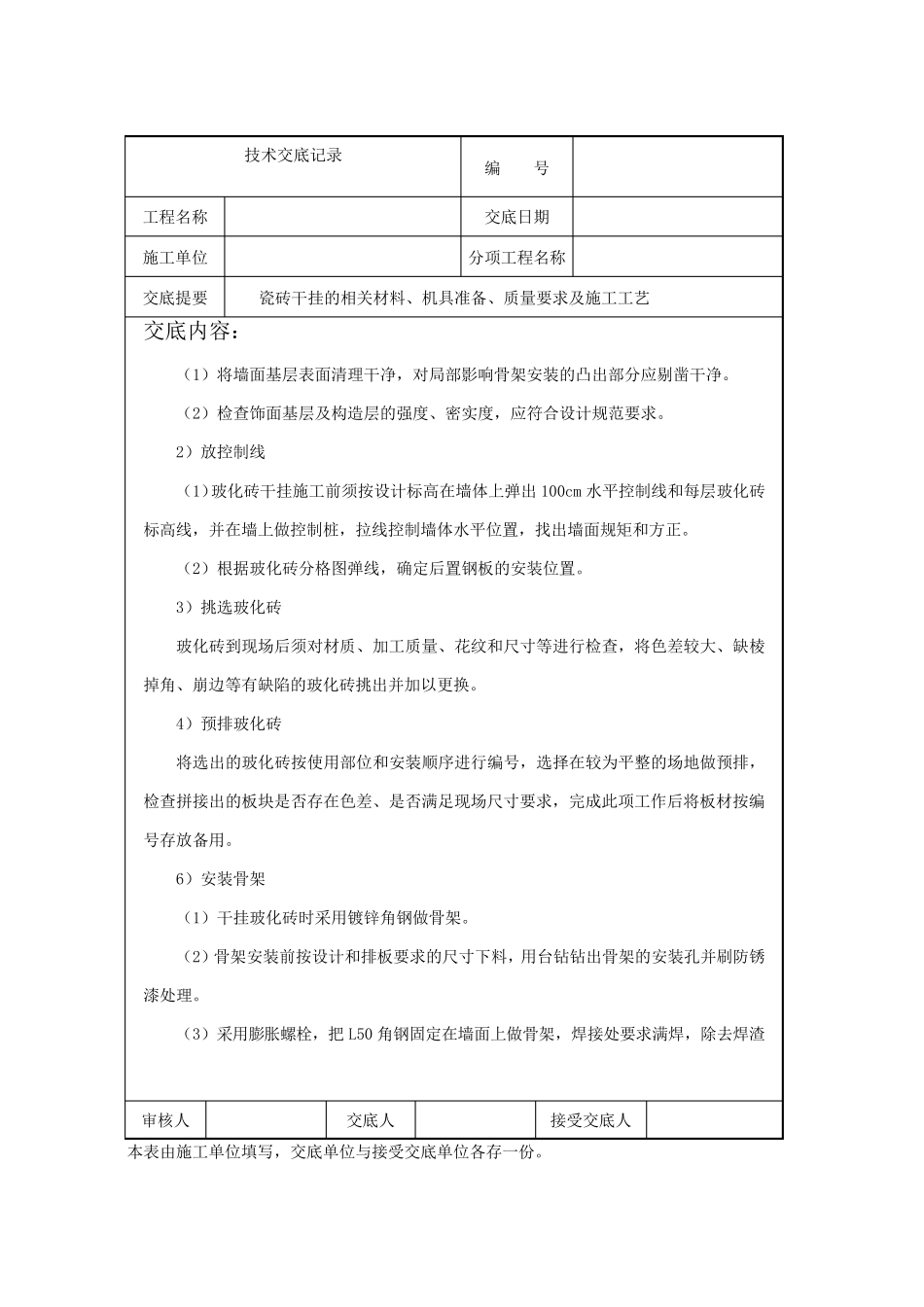

技 术 交 底 记 录 编 号 工 程 名 称 交 底 日 期 施 工 单 位 分 项 工 程 名 称 瓷 砖 干 挂 交 底 提 要 瓷 砖 干 挂 的 相 关 材 料 、 机 具 准 备 、 质 量 要 求 及 施 工 工 艺 交 底 内 容 : 一 、 材 料 准 备 玻 化 砖 、 龙 骨 、 连 接 件 、 铝 合 金 挂 件 、 环 氧 树 脂 、 橡 胶 条 、 硅 胶 等 。 二 、 机 具 准 备 主 要 有 冲 击 钻 、 手 枪 钻 、 云 石 机 、 磨 光 机 、 活 动 扳 手 、 水 平 尺 、 铝 合 金 靠 尺 、 白 线 、钢 卷 尺 、 铁 锤 、 笤 帚 、 凿 子 、 胶 枪 、 壁 纸 刀 、 棉 纱 、 小 桶 、 铁 锹 、 灰 盆 、 钳 子 等 。 三 、 作 业 准 备 1) 混 凝 土 和 墙 面 抹 灰 已 完 成 , 且 经 过 干 燥 , 含 水 率 不 高 于 8%。 2) 结构经 验收合 格, 水 电、 通风、 设备 安装等 应提 前完 成 , 并准 备 好加工 玻 化 砖 的场地、 水 电源等 前提 条 件 已 具 备 。 3) 玻 化 砖 的 质 量 、 规格、 品种、 数量 、 外观等 符合 要 求 。 4) 搭设脚手 架处理结构基层, 并做好隐预检记 录 。 5) 所有 施 工 及 管理人员熟悉施 工 图纸 , 提 前做好相 关 技 术 准 备 工 作 , 并根据玻 化 砖分 格图弹线 , 确定金 属胀锚螺栓的 安装位 置。 6) 熟悉有 关 的 施 工 规范、 标准 、 图集等 。 四、 施 工 工 序及 工 艺 流程 1、 工 艺 流程 : 玻 化 砖 干 挂 安装工 艺 为: 基层处理→放控制线 →玻 化 砖 排板放线 →挑选玻 化 砖 →预排玻 化 砖 →安装钢 骨 架→安装铝 合 金 挂 件 →玻 化 砖 固定→调整→成 品保护。 2、 施 工 工 艺 1) 基层处理: 审核人 交 底 人 接 受交 底 人 本表由施 工 单 位 填写, 交 底 单 位 与接 受交 底 单 位 各存一 份。 技术交底记录 编 号 工程名称 交底日期 施工单位 分项工程名称 交底提要 瓷砖干挂的相关材料、机具准备、质量要求及施工工艺 交底内容: (1)将墙面基层表面清理干净,对局部影响骨架安装的凸出部分应剔凿干...
