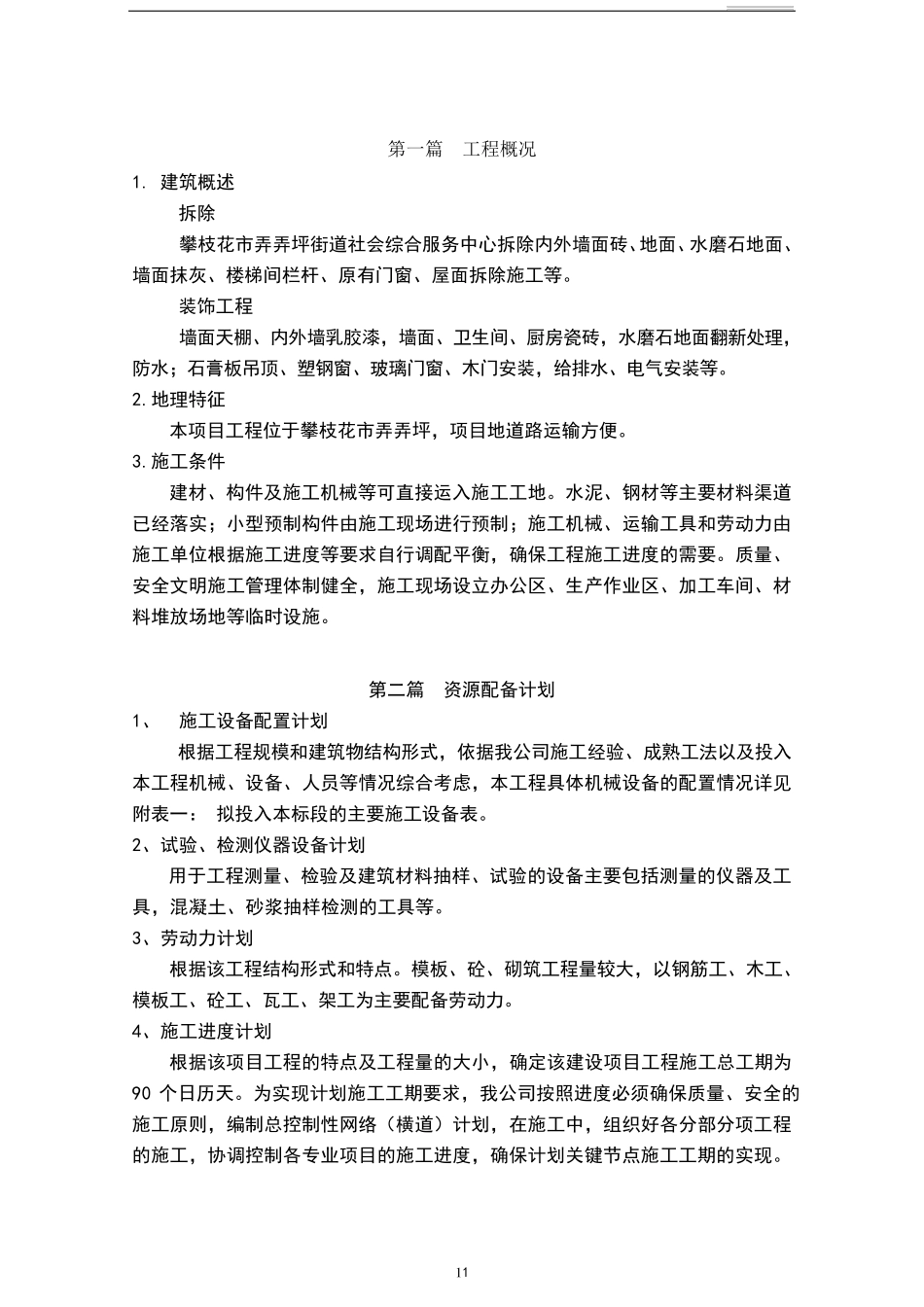

1 1 第一篇 工程概况 1
建筑概述 拆除 攀枝花市弄弄坪街道社会综合服务中心拆除内外墙面砖、地面、水磨石地面、墙面抹灰、楼梯间栏杆、原有门窗、屋面拆除施工等
装饰工程 墙面天棚、内外墙乳胶漆,墙面、卫生间、厨房瓷砖,水磨石地面翻新处理,防水;石膏板吊顶、塑钢窗、玻璃门窗、木门安装,给排水、电气安装等
地理特征 本项目工程位于攀枝花市弄弄坪,项目地道路运输方便
施工条件 建材、构件及施工机械等可直接运入施工工地
水泥、钢材等主要材料渠道已经落实;小型预制构件由施工现场进行预制;施工机械、运输工具和劳动力由施工单位根据施工进度等要求自行调配平衡,确保工程施工进度的需要
质量、安全文明施工管理体制健全,施工现场设立办公区、生产作业区、加工车间、材料堆 放 场地等临 时 设施
第 二 篇 资 源 配备 计 划 1、 施工设备 配置 计 划 根据工程规 模 和建筑物 结 构形 式 ,依 据我 公司 施工经验 、成 熟 工法 以 及投 入本工程机械、设备 、人 员 等情 况 综合考 虑 ,本工程具体机械设备 的配置 情 况 详 见附 表 一 : 拟 投 入本标 段 的主要施工设备 表
2、试 验 、检 测 仪 器 设备 计 划 用 于工程测 量、检 验 及建筑材料抽 样 、试 验 的设备 主要包 括 测 量的仪 器 及工具,混 凝 土 、砂 浆 抽 样 检 测 的工具等
3、劳动力计 划 根据该 工程结 构形 式 和特点
模 板、砼 、砌 筑工程量较 大 ,以 钢筋 工、木工、模 板工、砼 工、瓦 工、架 工为 主要配备 劳动力
4、施工进度计 划 根据该 项目工程的特点 及工程量的大 小,确定 该 建设项目工程施工总 工期 为90 个 日 历 天
为 实现计 划 施工工期 要求,我 公司 按 照 进度必 须 确保质量、安全的施工原则 ,编 制总 控 制
