滁 州 市 清 流 河 ( 穿 城 段 ) 防 洪 治 理 一期工程 橡胶坝~清 河 桥段 堤防 单位工程 生态混凝土护坡工程 施 工 方 案 北 京 城 建 道 桥 建 设 集 团 有 限 公 司 滁 州 清 流 河 综 合 治 理 工 程 项 目 经 理 部 二 O 一O 年二月 生态混凝土护坡工程施工方案 1 工程内容 本次治理在有护岸段以及钢砼防洪墙段设置护坡生态砼
即在左堤L2+937~L3+189 、L5+875~L6+062 、L2+796~L2+931和右堤R3+369~R3+574、R4+082~4+850 位置
生态护坡采取先在坡面上浇筑2m×2m 的 C20 砼框格(每 16 米分一道缝),然后在框格内浇筑15cm 厚生态砼并在其上覆盖 5cm 厚客土植草
2 施工放样 根据桩号、高程等现场已有资料,把砼框格线布置坡面上,做上高程桩
首先放好压顶和脚槽线,在堤防规整的平面护坡严格按设计2m×2m 方格进行放线;在弧形坡面,由于上口水平弧线长度与下口水平弧线长度通常不一致,在保证横向方格线与弧形堤轴线垂直的前提下,在大致 2m 范围内作适当调整
纵向方格线保证水平
3 土方开挖及坡面整平 按照测量放好的线,根据设计坡比,进行削坡并精整坡面;按设计高程、宽度和深度,人工开挖压顶、脚槽、框格槽
开挖多余土方运出场外指定位置

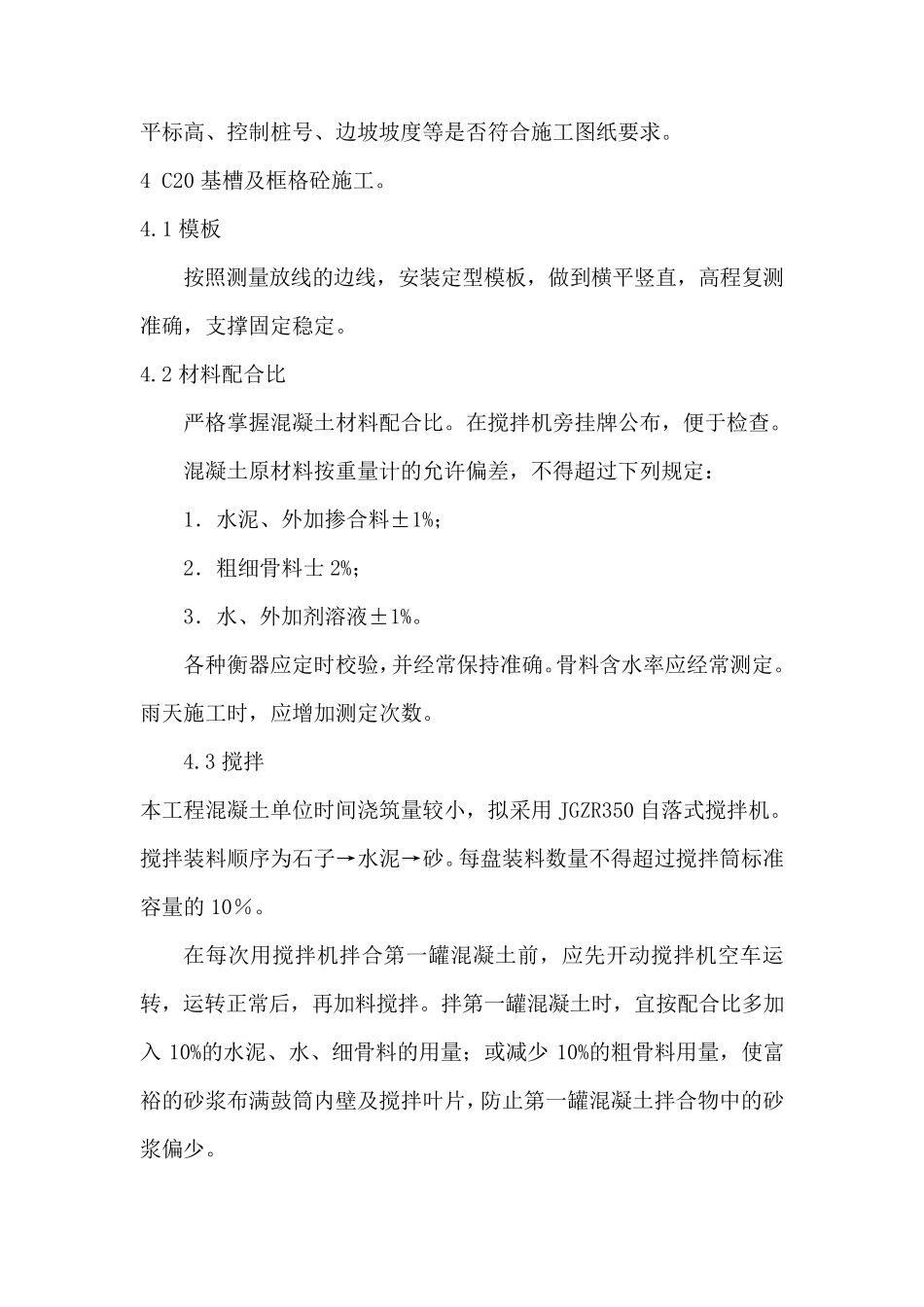

在开挖过程中,经常校核测量开挖平面位置、水平标高、控制桩号、边坡坡度等是否符合施工图纸要求
4 C20 基槽及框格砼施工
1 模板 按照测量放线的边线,安装定型模板,做到横平竖直,高程复测准确,支撑固定稳定
2 材料配合比 严格掌握混凝土材料配合比
在搅拌机旁挂牌公布,便于检查
混凝土原材料按重量计的允许偏差,不得超过下列规定: 1.水泥、外加掺合料±1%; 2.粗细骨料士 2%; 3.水、外加剂溶液±1%
