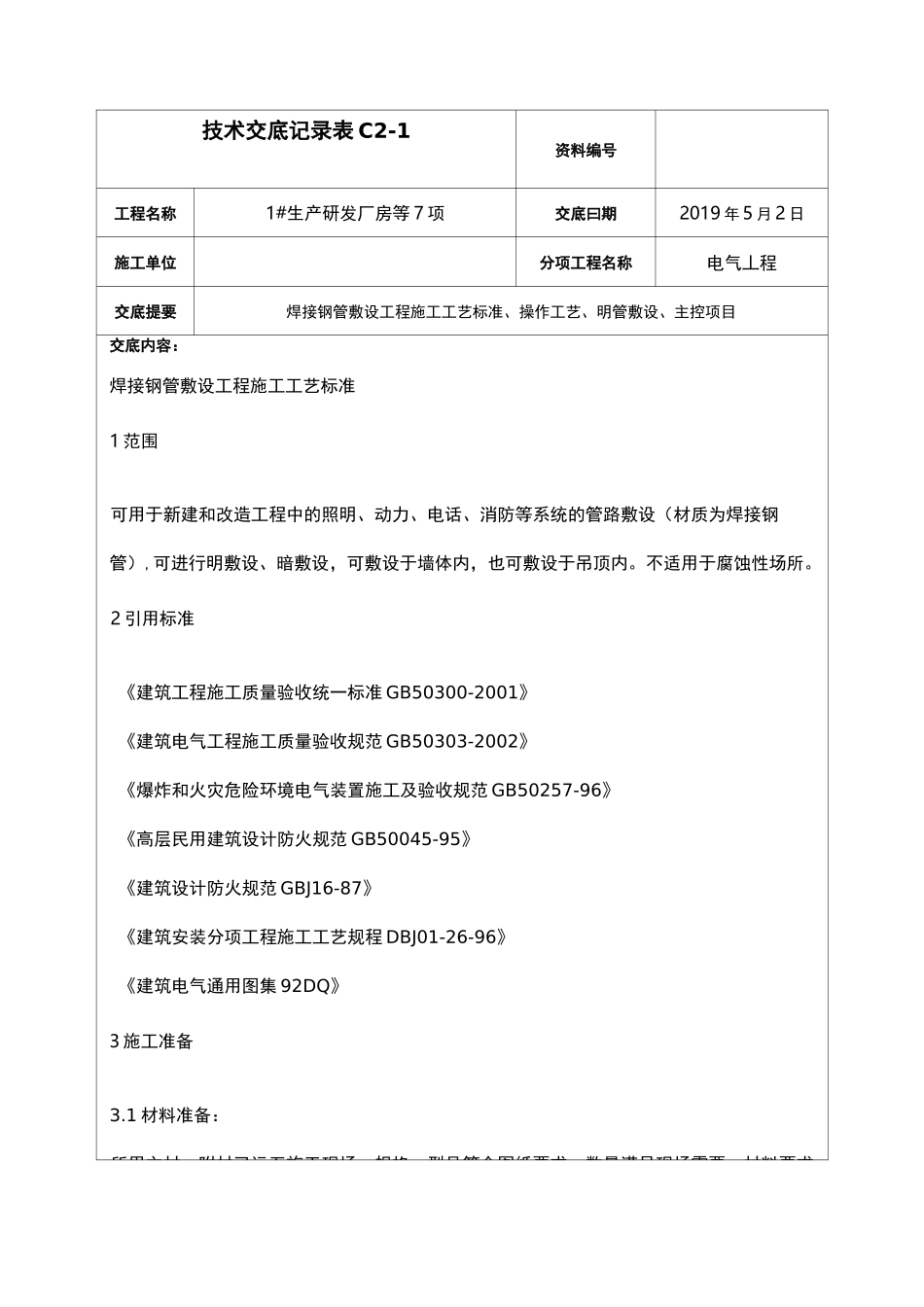

技术交底记录表 C2-1资料编号工程名称1#生产研发厂房等 7 项交底曰期2019 年 5 月 2 日施工单位分项工程名称电气丄程交底提要焊接钢管敷设工程施工工艺标准、操作工艺、明管敷设、主控项目交底内容:焊接钢管敷设工程施工工艺标准1 范围可用于新建和改造工程中的照明、动力、电话、消防等系统的管路敷设(材质为焊接钢管),可进行明敷设、暗敷设,可敷设于墙体内,也可敷设于吊顶内
不适用于腐蚀性场所
2 引用标准《建筑工程施工质量验收统一标准 GB50300-2001》《建筑电气工程施工质量验收规范 GB50303-2002》《爆炸和火灾危险环境电气装置施工及验收规范 GB50257-96》《高层民用建筑设计防火规范 GB50045-95》《建筑设计防火规范 GBJ16-87》《建筑安装分项工程施工工艺规程 DBJ01-26-96》《建筑电气通用图集 92DQ》3 施工准备3
1 材料准备:所用主材、附材已运至施工现场,规格、型号符合图纸要求,数量满足现场需要
1 主材:钢管具备有效的产品合格证,原材合格证,热镀锌钢管、焊接钢管要求壁厚均匀,管内无毛刺,不允许有折皱、裂缝、分层、搭接焊缺陷存在
2 附材:灯头盒、接线盒、开关盒、插座盒、通丝管箍、根母、护口、管卡、园钢、扁钢、角钢、防锈漆等具有合格证,螺栓、螺母、垫圈为镀锌件,镀锌层完整无缺
2 施工工序3

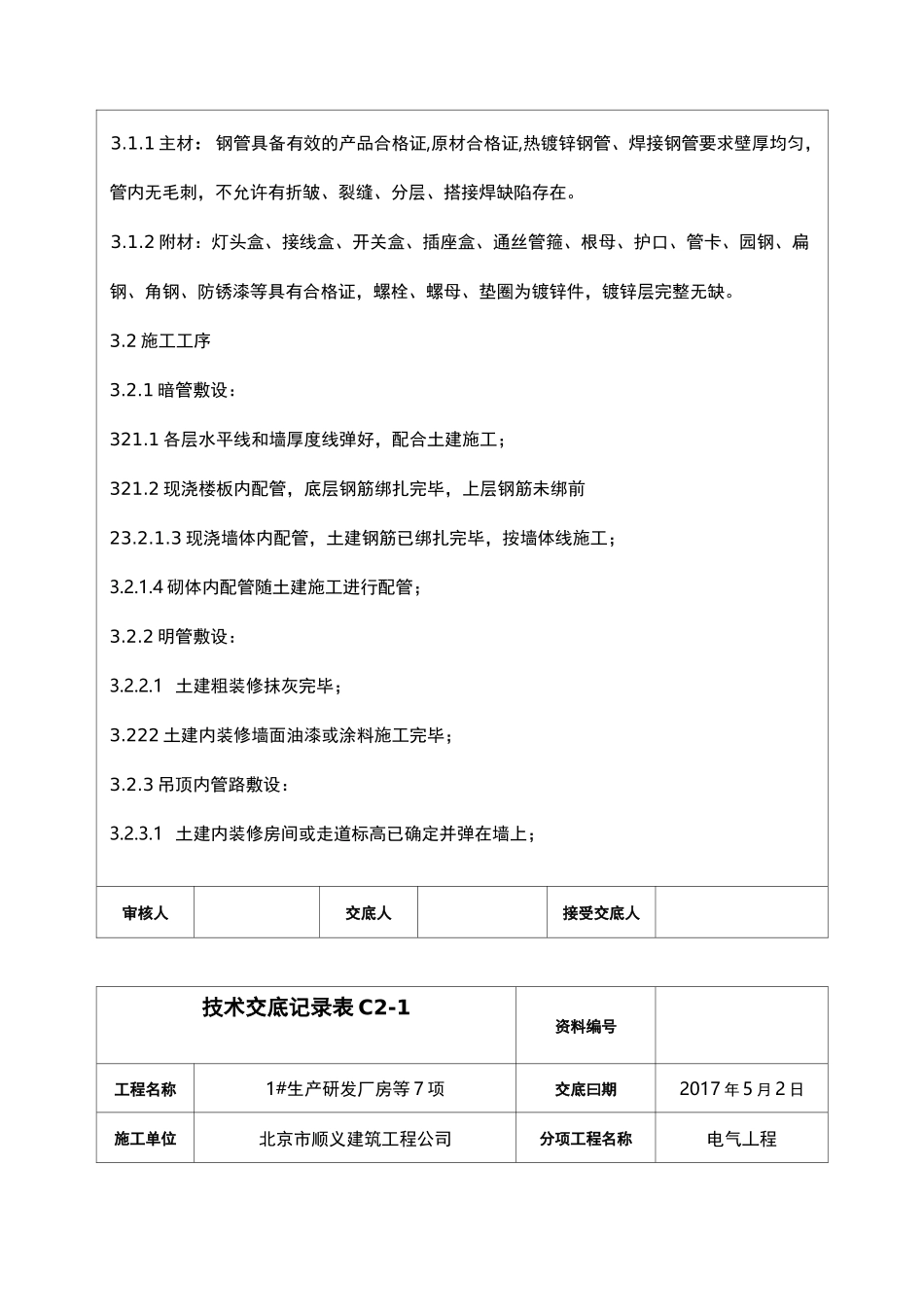

1 暗管敷设:321
1 各层水平线和墙厚度线弹好,配合土建施工;321
2 现浇楼板内配管,底层钢筋绑扎完毕,上层钢筋未绑前23
3 现浇墙体内配管,土建钢筋已绑扎完毕,按墙体线施工;3
4 砌体内配管随土建施工进行配管;3
2 明管敷设:3
1 土建粗装修抹灰完毕;3
222 土建内装修墙面油漆或涂料施工完毕;3
3 吊顶内管路敷设:3

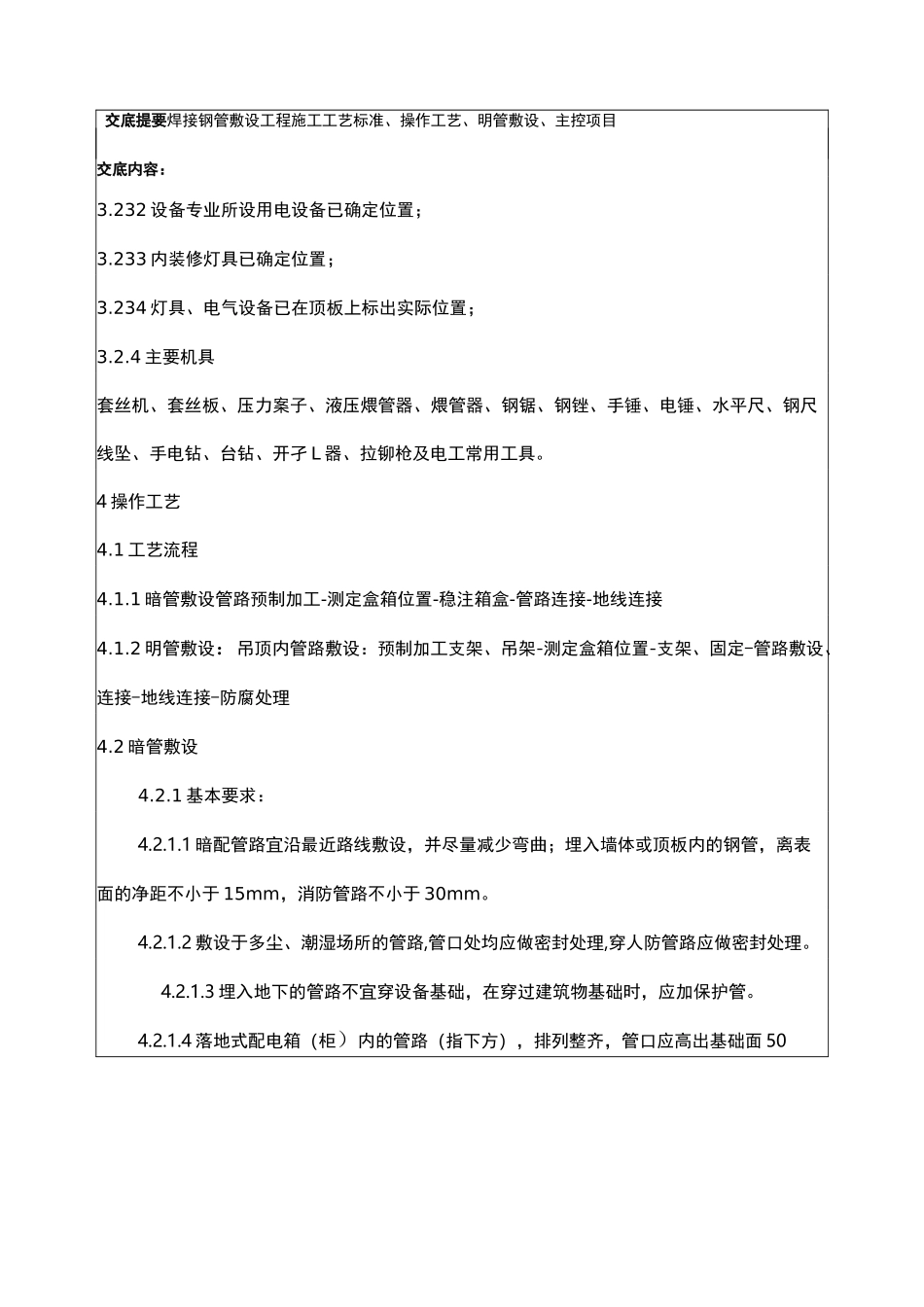

1 土建内装
