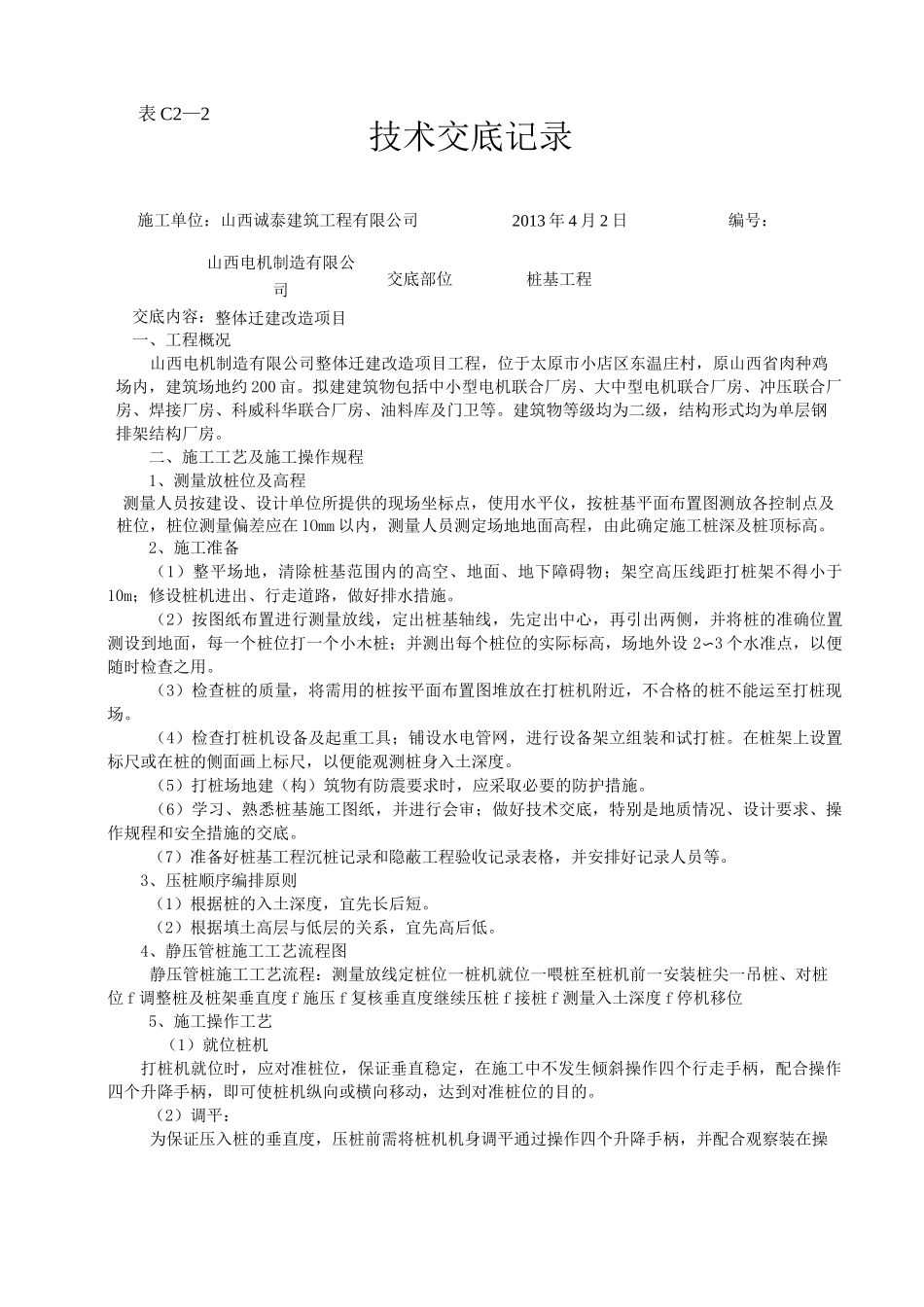

交底内容:一、工程概况山西电机制造有限公司整体迁建改造项目工程,位于太原市小店区东温庄村,原山西省肉种鸡场内,建筑场地约 200 亩
拟建建筑物包括中小型电机联合厂房、大中型电机联合厂房、冲压联合厂房、焊接厂房、科威科华联合厂房、油料库及门卫等
建筑物等级均为二级,结构形式均为单层钢排架结构厂房
二、施工工艺及施工操作规程1、测量放桩位及高程测量人员按建设、设计单位所提供的现场坐标点,使用水平仪,按桩基平面布置图测放各控制点及桩位,桩位测量偏差应在 1Omm 以内,测量人员测定场地地面高程,由此确定施工桩深及桩顶标高
2、施工准备(1)整平场地,清除桩基范围内的高空、地面、地下障碍物;架空高压线距打桩架不得小于10m;修设桩机进出、行走道路,做好排水措施
(2)按图纸布置进行测量放线,定出桩基轴线,先定出中心,再引出两侧,并将桩的准确位置测设到地面,每一个桩位打一个小木桩;并测出每个桩位的实际标高,场地外设 2〜3 个水准点,以便随时检查之用
(3)检查桩的质量,将需用的桩按平面布置图堆放在打桩机附近,不合格的桩不能运至打桩现场
(4)检查打桩机设备及起重工具;铺设水电管网,进行设备架立组装和试打桩
在桩架上设置标尺或在桩的侧面画上标尺,以便能观测桩身入土深度
(5)打桩场地建(构)筑物有防震要求时,应采取必要的防护措施
(6)学习、熟悉桩基施工图纸,并进行会审;做好技术交底,特别是地质情况、设计要求、操作规程和安全措施的交底
(7)准备好桩基工程沉桩记录和隐蔽工程验收记录表格,并安排好记录人员等
3、压桩顺序编排原则(1)根据桩的入土深度,宜先长后短
(2)根据填土高层与低层的关系,宜先高后低
4、静压管桩施工工艺流程图静压管桩施工工艺流程:测量放线定桩位一桩机就位一喂桩至桩机前一安装桩尖一吊桩、对桩位 f 调整桩及桩架垂直度 f 施压 f 复核垂直度继续压桩 f 接桩
