水电线管开槽及防开裂处理方案

水电线管开槽及防开裂处理方案_第1页
1/4
水电线管开槽及防开裂处理方案_第2页
2/4
水电线管开槽及防开裂处理方案_第3页
3/4

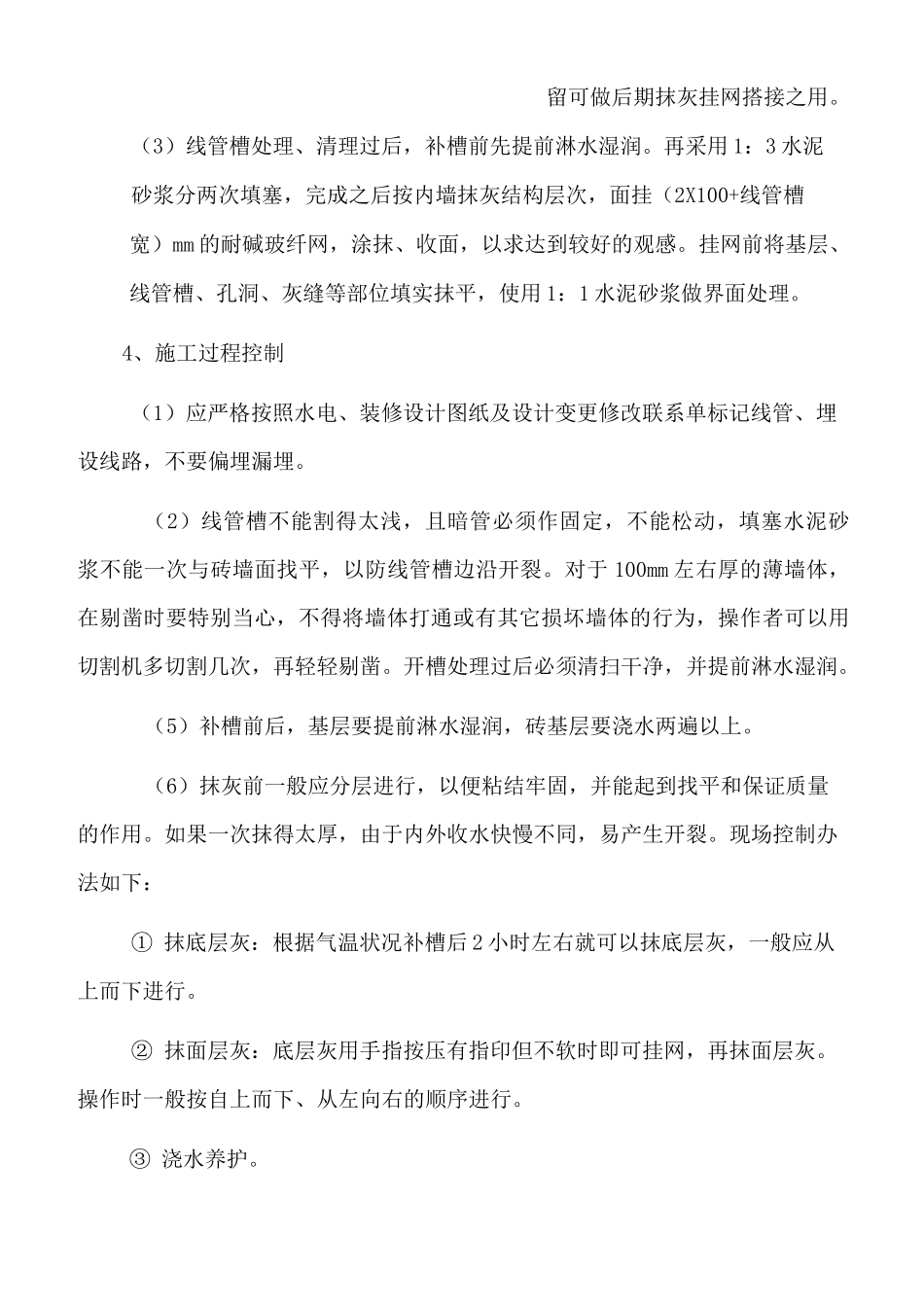

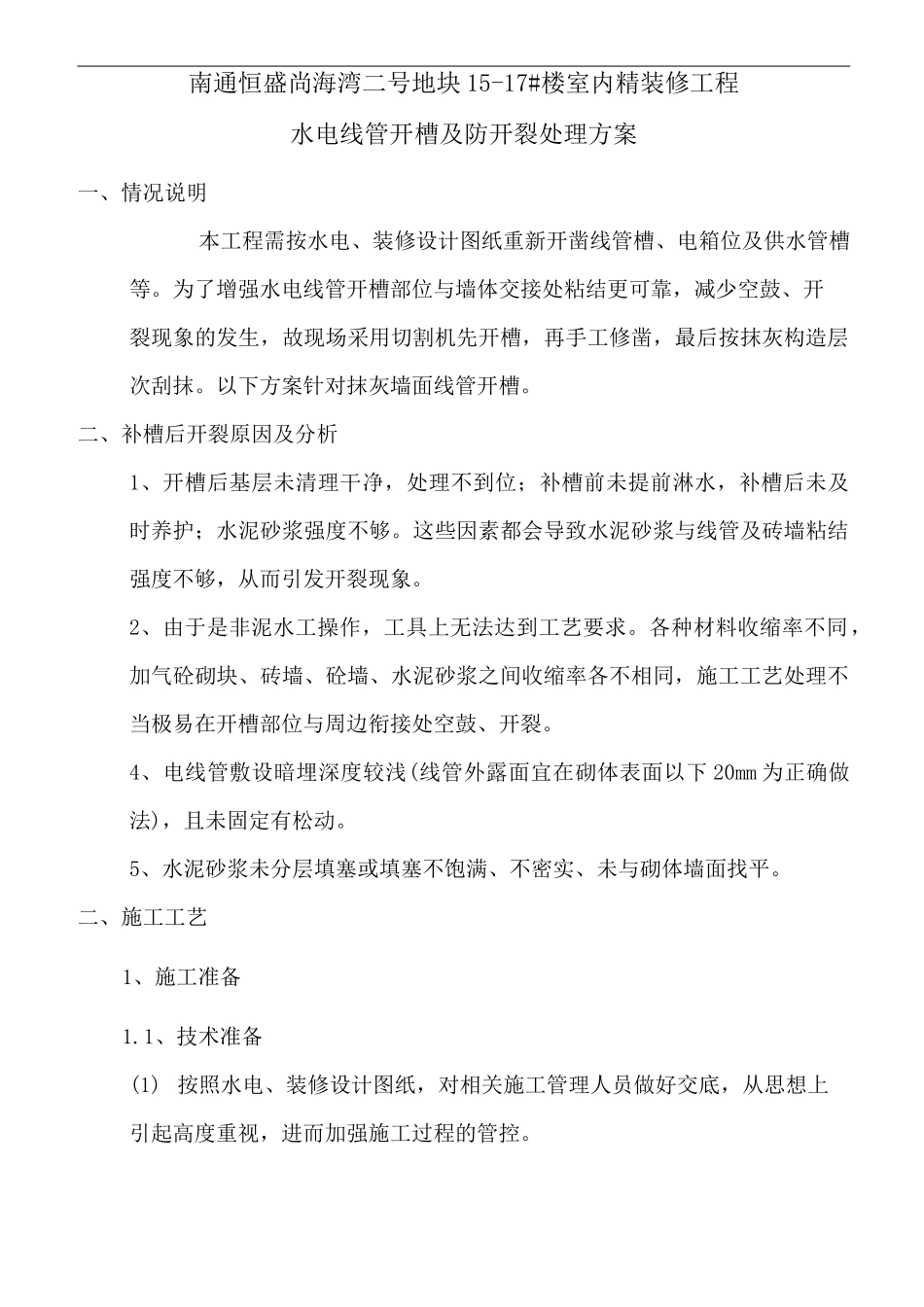

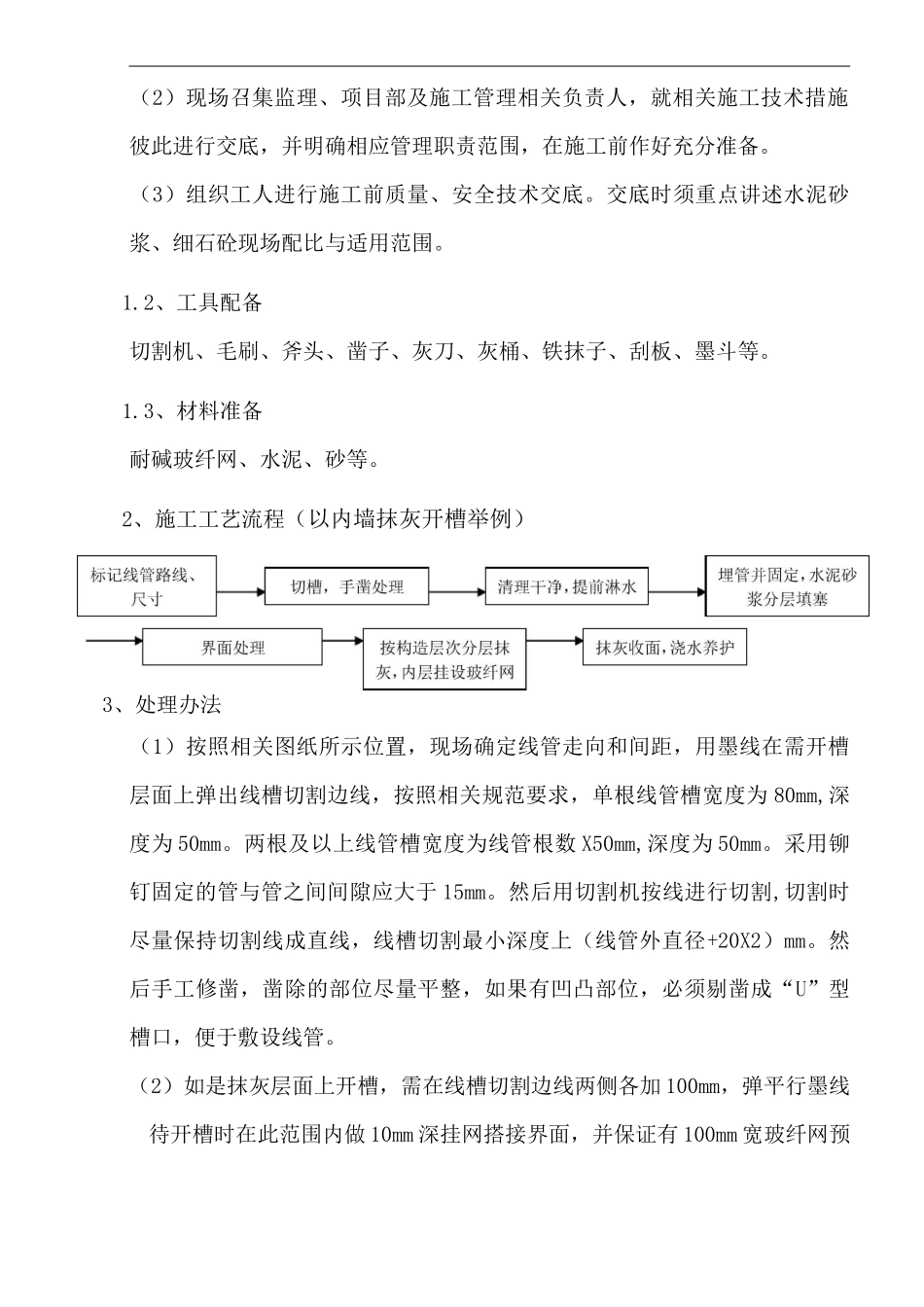

南通恒盛尚海湾二号地块 15-17#楼室内精装修工程水电线管开槽及防开裂处理方案一、情况说明本工程需按水电、装修设计图纸重新开凿线管槽、电箱位及供水管槽等。为了增强水电线管开槽部位与墙体交接处粘结更可靠,减少空鼓、开裂现象的发生,故现场采用切割机先开槽,再手工修凿,最后按抹灰构造层次刮抹。以下方案针对抹灰墙面线管开槽。二、补槽后开裂原因及分析1、开槽后基层未清理干净,处理不到位;补槽前未提前淋水,补槽后未及时养护;水泥砂浆强度不够。这些因素都会导致水泥砂浆与线管及砖墙粘结强度不够,从而引发开裂现象。2、由于是非泥水工操作,工具上无法达到工艺要求。各种材料收缩率不同,加气砼砌块、砖墙、砼墙、水泥砂浆之间收缩率各不相同,施工工艺处理不当极易在开槽部位与周边衔接处空鼓、开裂。4、电线管敷设暗埋深度较浅(线管外露面宜在砌体表面以下 20mm 为正确做法),且未固定有松动。5、水泥砂浆未分层填塞或填塞不饱满、不密实、未与砌体墙面找平。二、施工工艺1、施工准备1.1、技术准备(1) 按照水电、装修设计图纸,对相关施工管理人员做好交底,从思想上引起高度重视,进而加强施工过程的管控。(2)现场召集监理、项目部及施工管理相关负责人,就相关施工技术措施彼此进行交底,并明确相应管理职责范围,在施工前作好充分准备。(3)组织工人进行施工前质量、安全技术交底。交底时须重点讲述水泥砂浆、细石砼现场配比与适用范围。1.2、工具配备切割机、毛刷、斧头、凿子、灰刀、灰桶、铁抹子、刮板、墨斗等。1.3、材料准备耐碱玻纤网、水泥、砂等。2、施工工艺流程(以内墙抹灰开槽举例)3、处理办法(1)按照相关图纸所示位置,现场确定线管走向和间距,用墨线在需开槽层面上弹出线槽切割边线,按照相关规范要求,单根线管槽宽度为 80mm,深度为 50mm。两根及以上线管槽宽度为线管根数 X50mm,深度为 50mm。采用铆钉固定的管与管之间间隙应大于 15mm。然后用切割机按线进行切割,切割时尽量保持切割线成直线,线槽切割最小深度上(线管外直径+20X2)mm。然后手工修凿,凿除的部位尽量平整,如果有凹凸部位,必须剔凿成“U”型槽口,便于敷设线管。(2)如是抹灰层面上开槽,需在线槽切割边线两侧各加 100mm,弹平行墨线待开槽时在此范围内做 10mm 深挂网搭接界面,并保证有 100mm 宽玻纤网预留可做后期抹灰挂网搭接之用。(3)线管槽处理、清理过后,补槽前先提前淋水湿润。再采用 1:3 水泥砂浆分...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水电线管开槽及防开裂处理方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
