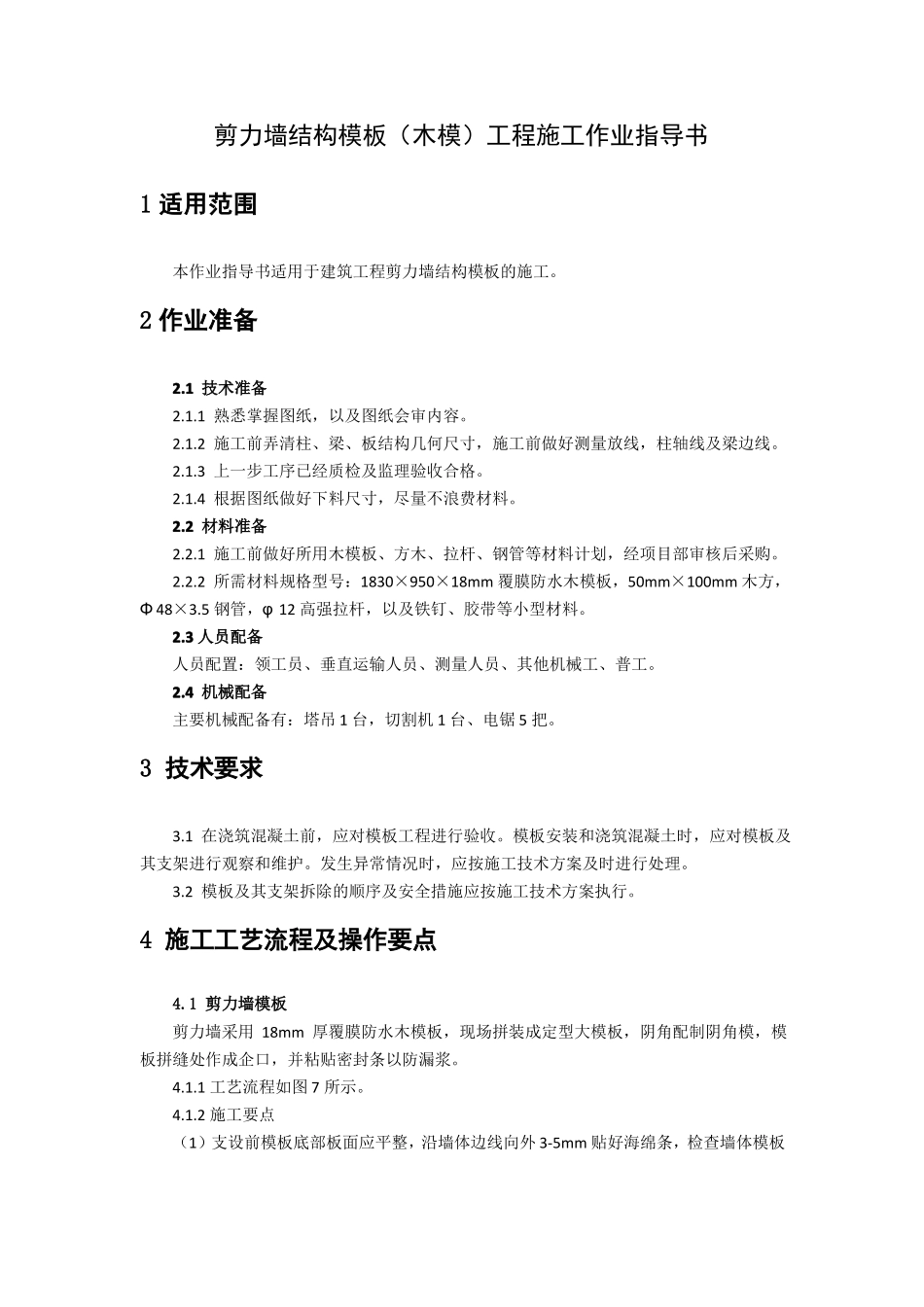

剪力墙结构模板(木模)工程施工作业指导书1 适用范围本作业指导书适用于建筑工程剪力墙结构模板的施工
2 作业准备2
1 技术准备2
1 熟悉掌握图纸,以及图纸会审内容
2 施工前弄清柱、梁、板结构几何尺寸,施工前做好测量放线,柱轴线及梁边线
3 上一步工序已经质检及监理验收合格
4 根据图纸做好下料尺寸,尽量不浪费材料
2 材料准备2
1 施工前做好所用木模板、方木、拉杆、钢管等材料计划,经项目部审核后采购
2 所需材料规格型号:1830×950×18mm 覆膜防水木模板,50mm×100mm 木方,Φ 48×3
5 钢管,φ 12 高强拉杆,以及铁钉、胶带等小型材料
3 人员配备人员配置:领工员、垂直运输人员、测量人员、其他机械工、普工
4 机械配备主要机械配备有:塔吊 1 台,切割机 1 台、电锯 5 把
3 技术要求3
1 在浇筑混凝土前,应对模板工程进行验收
模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护
发生异常情况时,应按施工技术方案及时进行处理
2 模板及其支架拆除的顺序及安全措施应按施工技术方案执行

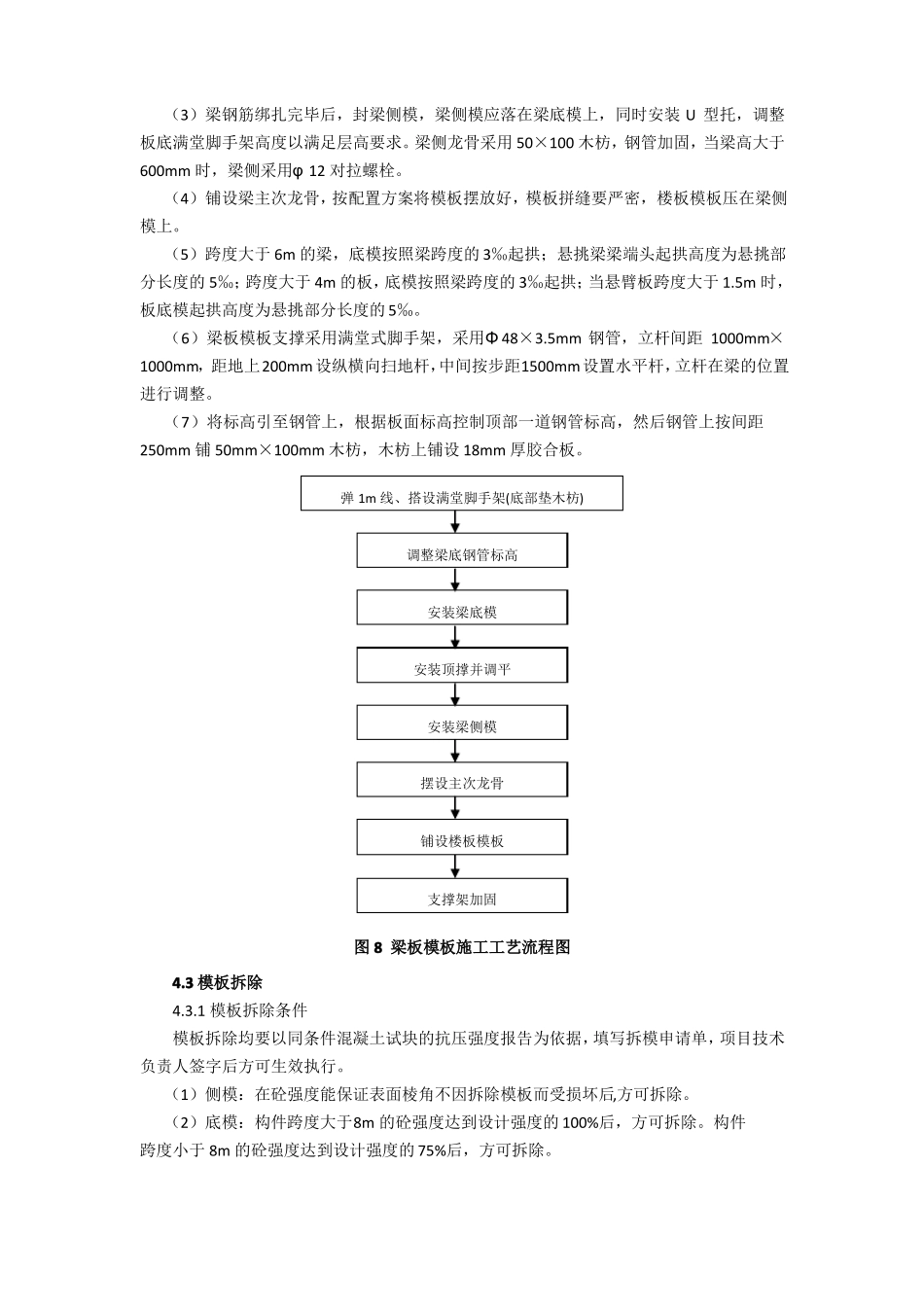

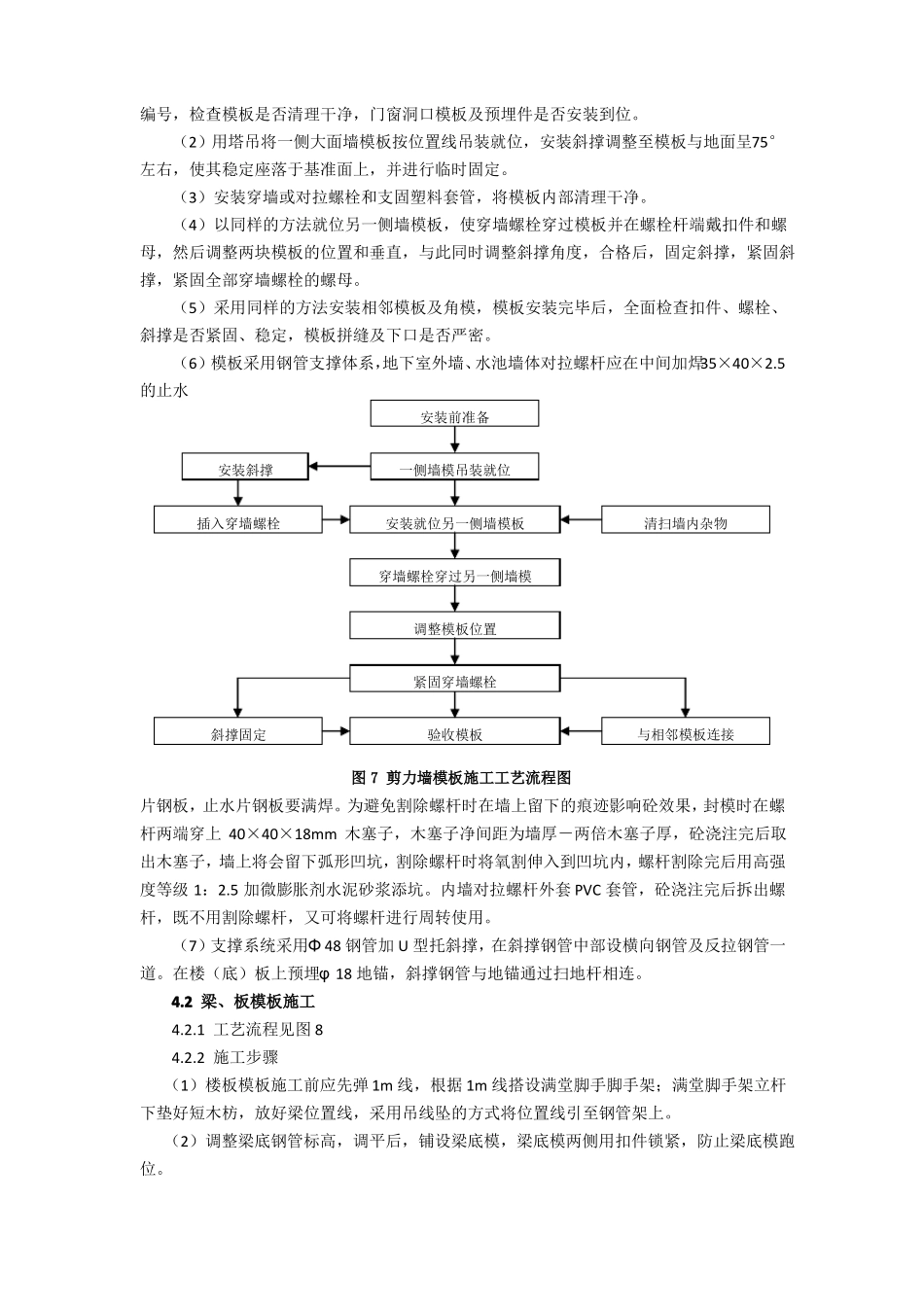

4 施工工艺流程及操作要点 4
1 剪力墙模板剪力墙采用 18mm 厚覆膜防水木模板,现场拼装成定型大模板,阴角配制阴角模,模板拼缝处作成企口,并粘贴密封条以防漏浆
1 工艺流程如图 7 所示
2 施工要点(1)支设前模板底部板面应平整,沿墙体边线向外 3-5mm 贴好海绵条,检查墙体模板编号,检查模板是否清理干净,门窗洞口模板及预埋件是否安装到位
(2)用塔吊将一侧大面墙模板按位置线吊装就位,安装斜撑调整至模板与地面呈75°左右,使其稳定座落于基准面上,并进行临时固定
(3)安装穿墙或对拉螺栓和支固塑料套管,将模板内部清理干净
(4)以同样的方法就位另一侧墙模板,使穿墙螺栓穿过模板
