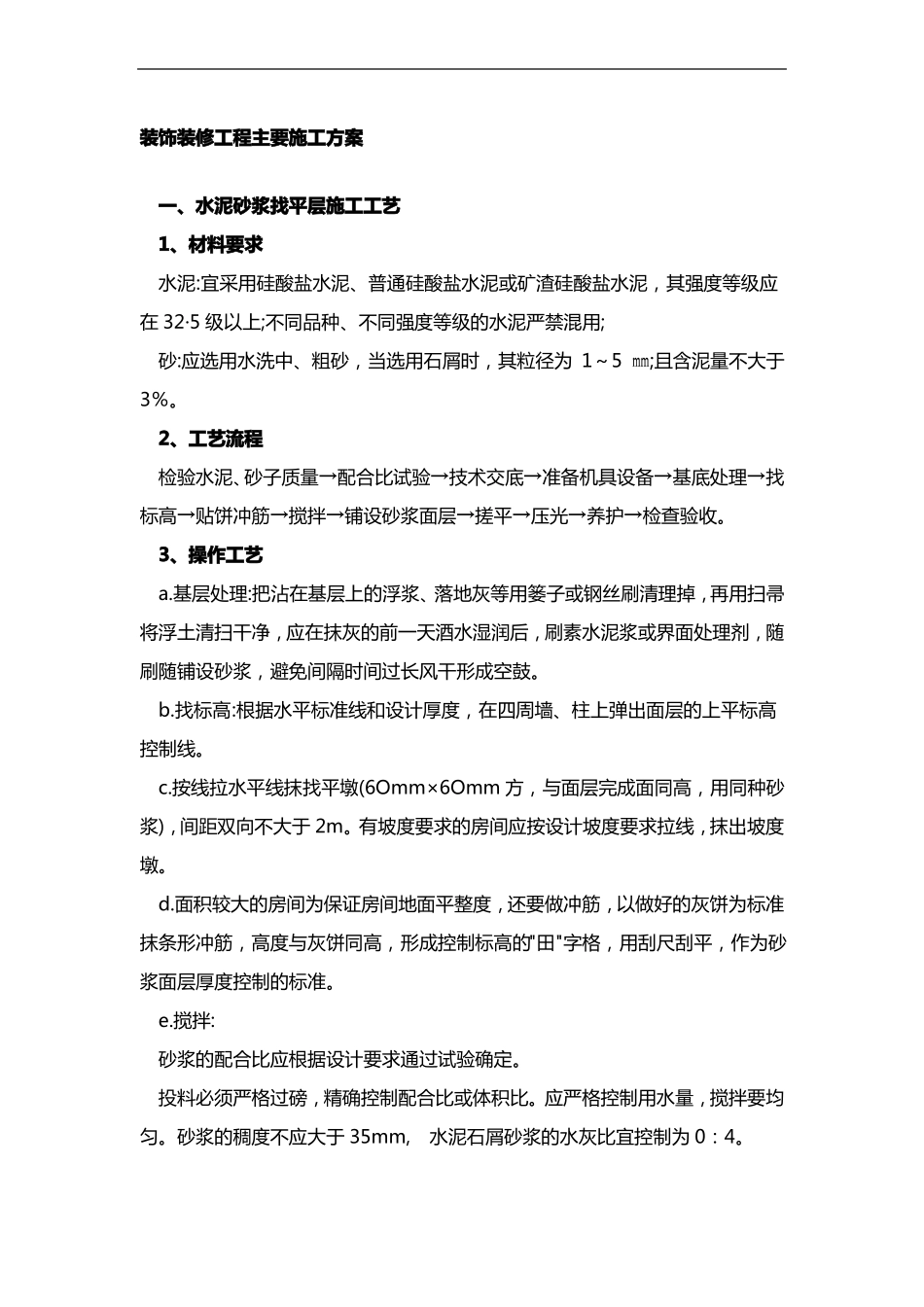

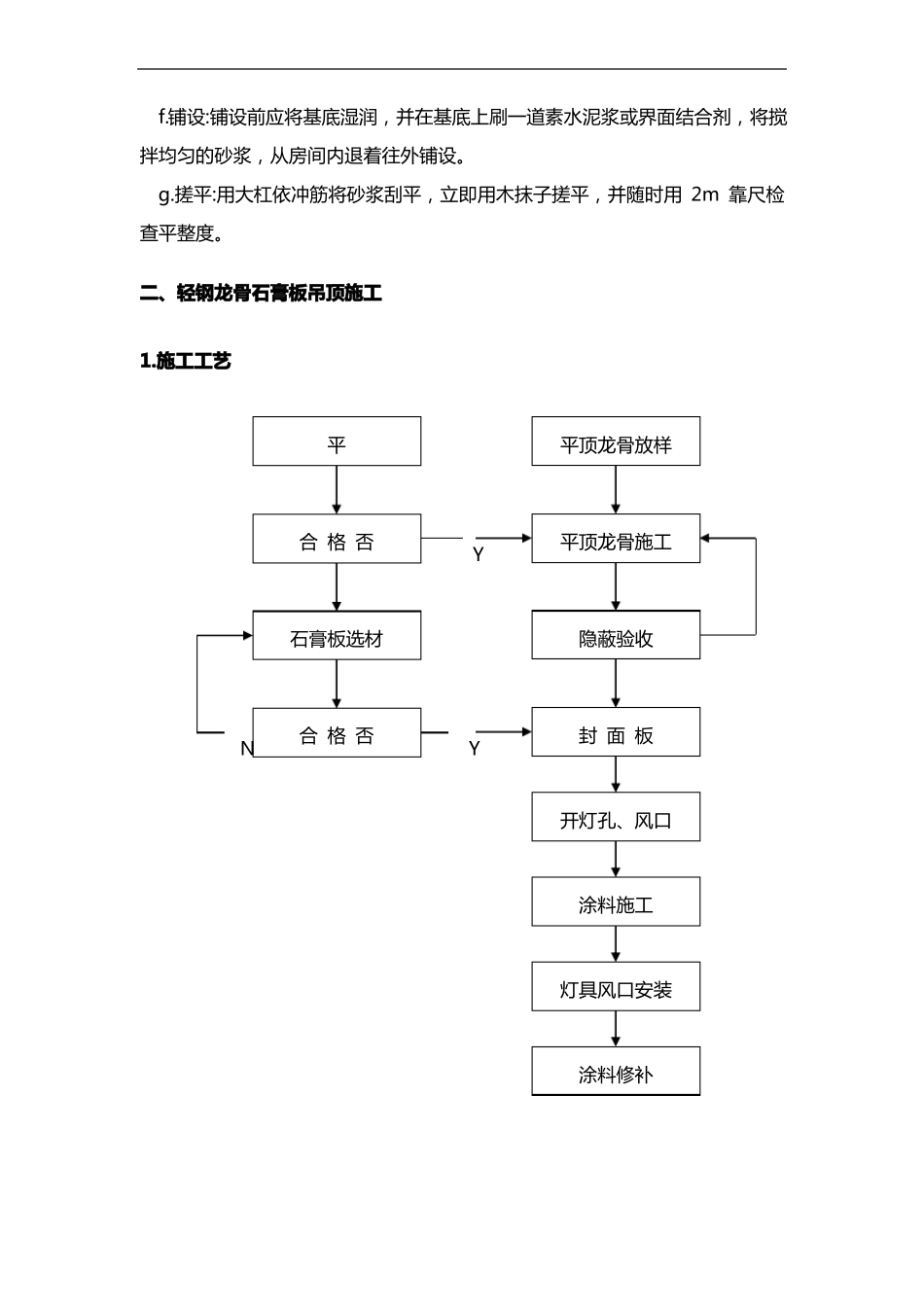

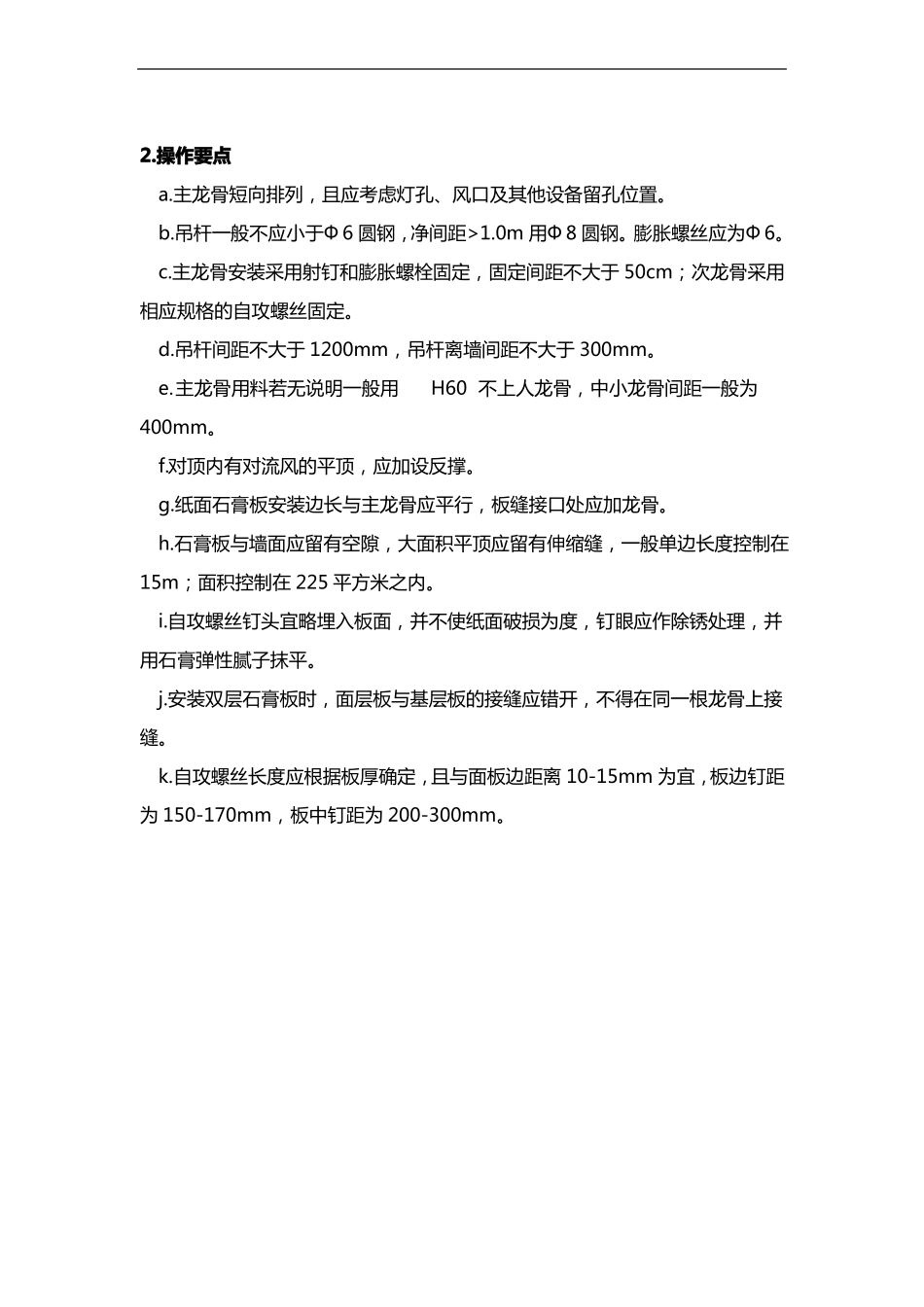

装饰装修工程主要施工方案一、水泥砂浆找平层施工工艺1、材料要求水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在 32·5 级以上;不同品种、不同强度等级的水泥严禁混用;砂:应选用水洗中、粗砂,当选用石屑时,其粒径为 1~5 ㎜;且含泥量不大于3%。2、工艺流程检验水泥、砂子质量→配合比试验→技术交底→准备机具设备→基底处理→找标高→贴饼冲筋→搅拌→铺设砂浆面层→搓平→压光→养护→检查验收。3、操作工艺a.基层处理:把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净,应在抹灰的前一天酒水湿润后,刷素水泥浆或界面处理剂,随刷随铺设砂浆,避免间隔时间过长风干形成空鼓。b.找标高:根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线。c.按线拉水平线抹找平墩(6Omm×6Omm 方,与面层完成面同高,用同种砂浆),间距双向不大于 2m。有坡度要求的房间应按设计坡度要求拉线,抹出坡度墩。d.面积较大的房间为保证房间地面平整度,还要做冲筋,以做好的灰饼为标准抹条形冲筋,高度与灰饼同高,形成控制标高的"田"字格,用刮尺刮平,作为砂浆面层厚度控制的标准。e.搅拌:砂浆的配合比应根据设计要求通过试验确定。投料必须严格过磅,精确控制配合比或体积比。应严格控制用水量,搅拌要均匀。砂浆的稠度不应大于 35mm,水泥石屑砂浆的水灰比宜控制为 0:4。f.铺设:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,将搅拌均匀的砂浆,从房间内退着往外铺设。g.搓平:用大杠依冲筋将砂浆刮平,立即用木抹子搓平,并随时用 2m 靠尺检查平整度。二、轻钢龙骨石膏板吊顶施工1.施工工艺合 格 否Y平顶龙骨施工平平顶龙骨放样石膏板选材隐蔽验收合 格 否封 面 板NY开灯孔、风口涂料施工涂料修补灯具风口安装2.操作要点a.主龙骨短向排列,且应考虑灯孔、风口及其他设备留孔位置。b.吊杆一般不应小于Ф 6 圆钢,净间距>1.0m 用Ф 8 圆钢。膨胀螺丝应为Ф 6。c.主龙骨安装采用射钉和膨胀螺栓固定,固定间距不大于 50cm;次龙骨采用相应规格的自攻螺丝固定。d.吊杆间距不大于 1200mm,吊杆离墙间距不大于 300mm。e.主龙骨用料若无说明一般用H60 不上人龙骨,中小龙骨间距一般为400mm。f.对顶内有对流风的平顶,应加设反撑。g.纸面石膏板安装边长与主龙骨应平行,板缝接口处应加龙骨。h.石膏板与墙面应留有空隙,大面积平顶应留有伸缩缝,一般单边长...
