(此文档为 Word 格式,下载后可以任意编辑修改
)(文件备案编号:)施工方案工程名称:编制单位:编 制 人:审 核 人:批 准 人:编制日期:年月日1一.工程概况****加油站因发展需要,需进行以下整改:1) 拆除两层的营业室大楼顶层,留下底层,将底层靠近围墙的一端改建一间营业收款室,靠近加油的一端底层打通,安装两台加油机,改为摩托车加油亭
2) 将原有铁制的临时式摩托车加油亭拆除
3) 加铺主加油亭四台加油机的信号线
4) 接通新增摩托车加油亭两台加油机的油管线、电源线和信号线
5) 铺设埋地油罐的液位仪信号线
6) 修改埋地油罐卸油口的位置
7) 填充泥土,将横向安装的埋地油罐的顶部覆土与其他三个纵向安装的埋地油罐平齐
二.施工组织机构的设置针对**加油站需整改的项目,特设置以下的施工组织机构:施工组织总指挥(负责整个施工过程的组织、调配和指挥)施工现场指挥(负责现场施工的组织和管理工作)施工后勤(负责施工材料的供应和后勤补给)施工现场安全员(负责施工现场的安全巡视和安全监督)施工现场技术员(负责现场施工的技术指导及质量监督)设备安装组土建施工组2三.准备工作1

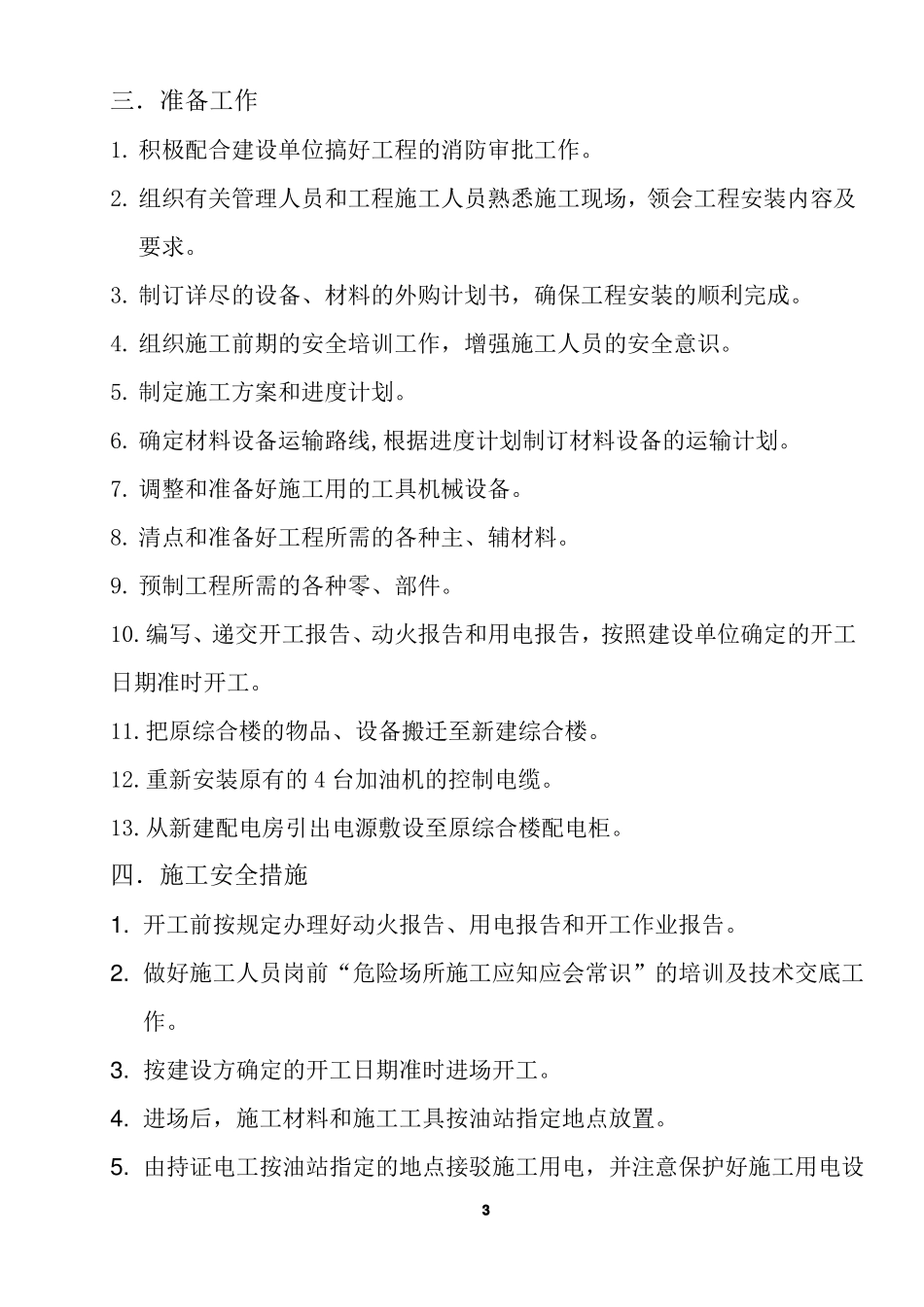

积极配合建设单位搞好工程的消防审批工作
组织有关管理人员和工程施工人员熟悉施工现场,领会工程安装内容及要求
制订详尽的设备、材料的外购计划书,确保工程安装的顺利完成
组织施工前期的安全培训工作,增强施工人员的安全意识
制定施工方案和进度计划
确定材料设备运输路线,根据进度计划制订材料设备的运输计划
调整和准备好施工用的工具机械设备
清点和准备好工程所需的各种主、辅材料
预制工程所需的各种零、部件
编写、递交开工报告、动火报告和用电报告,按照建设单位确定的开工日期准时开工
把原综合楼的物品、设备搬迁至新建综合楼
重新安装原有的 4 台加油机的
