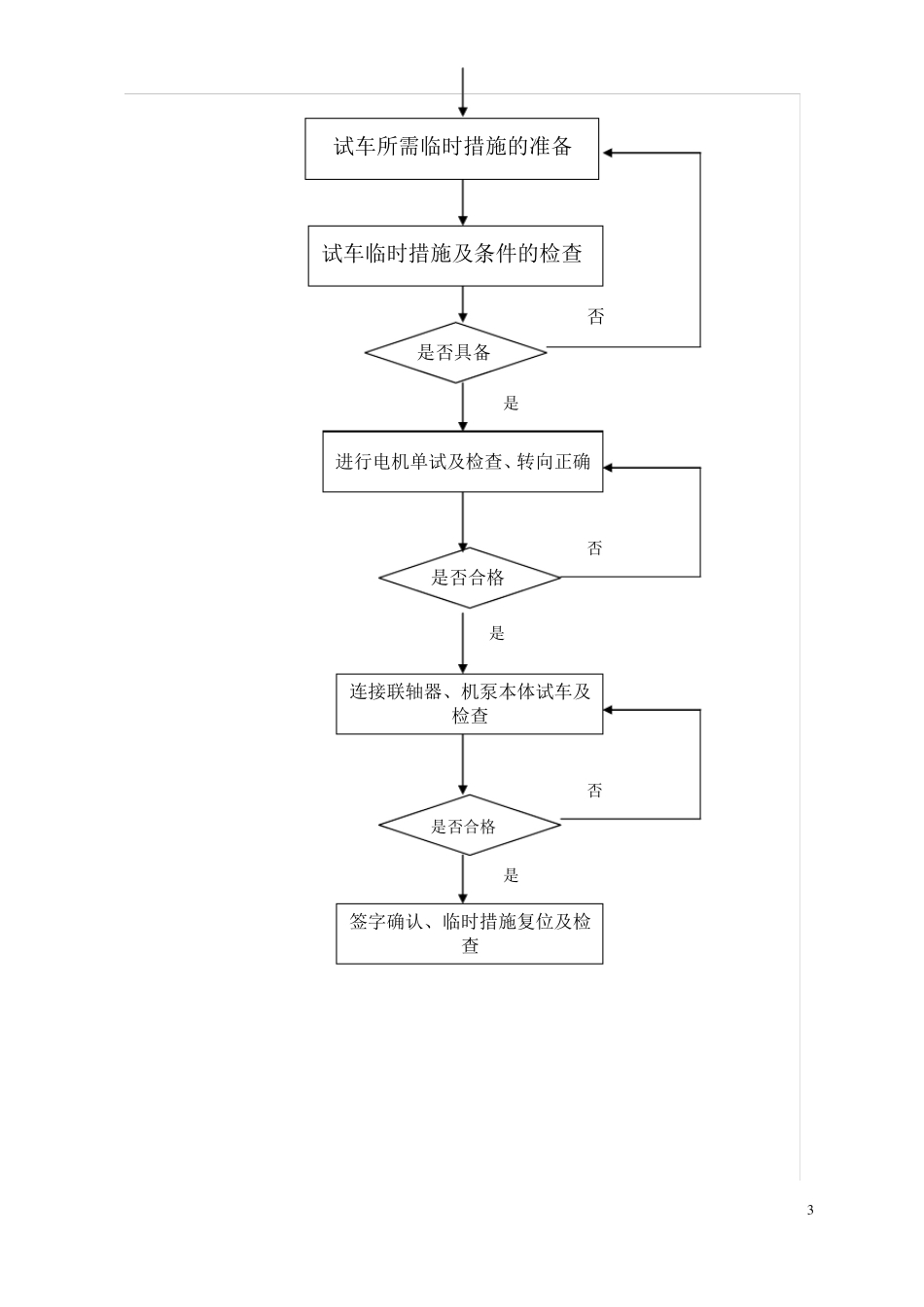

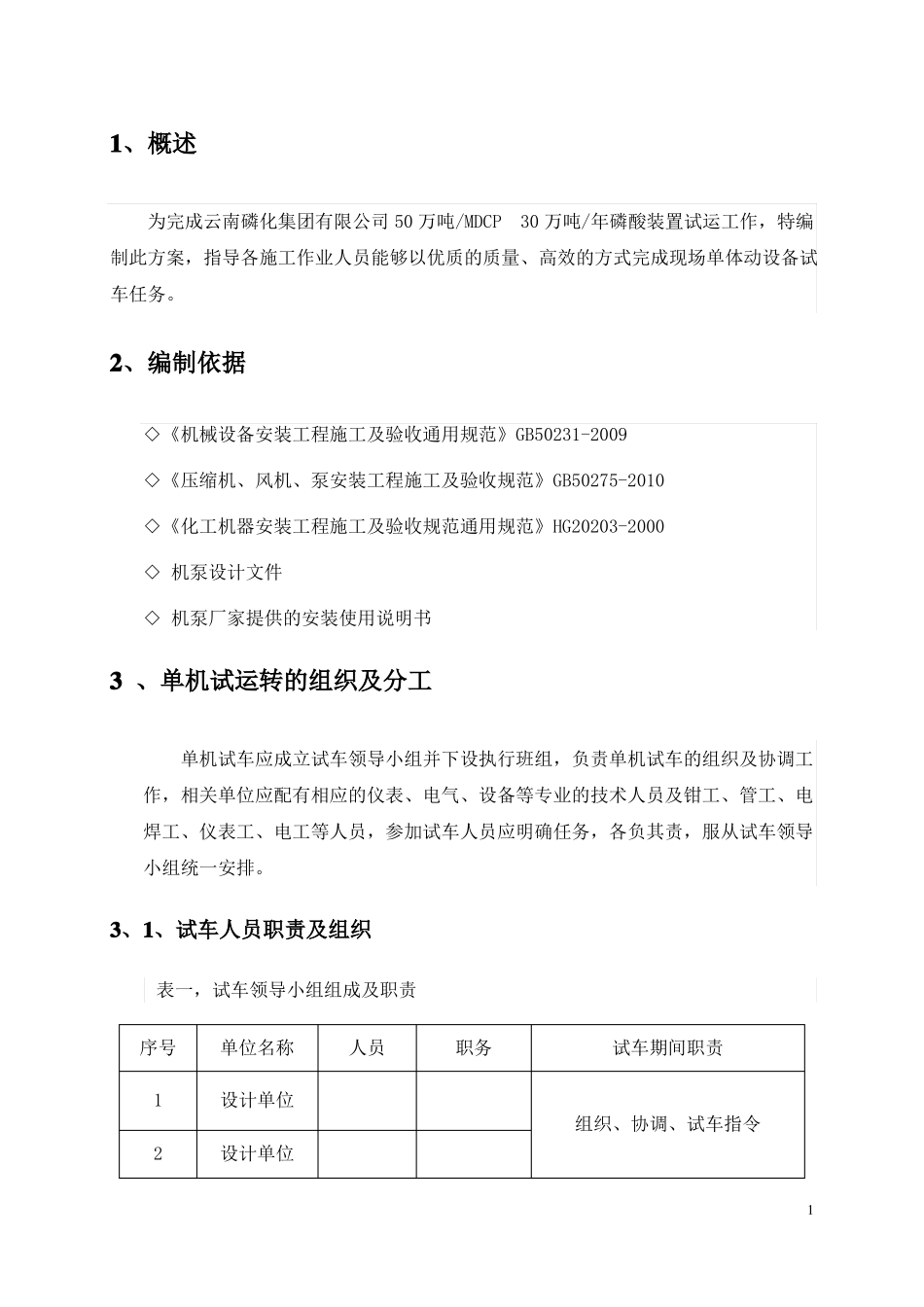

1、概述为完成云南磷化集团有限公司 50 万吨/MDCP 30 万吨/年磷酸装置试运工作,特编制此方案,指导各施工作业人员能够以优质的质量、高效的方式完成现场单体动设备试车任务。2、编制依据◇《机械设备安装工程施工及验收通用规范》GB50231-2009◇《压缩机、风机、泵安装工程施工及验收规范》GB50275-2010◇《化工机器安装工程施工及验收规范通用规范》HG20203-2000◇ 机泵设计文件◇ 机泵厂家提供的安装使用说明书3 、单机试运转的组织及分工单机试车应成立试车领导小组并下设执行班组,负责单机试车的组织及协调工作,相关单位应配有相应的仪表、电气、设备等专业的技术人员及钳工、管工、电焊工、仪表工、电工等人员,参加试车人员应明确任务,各负其责,服从试车领导小组统一安排。3、1、试车人员职责及组织表一,试车领导小组组成及职责序号12单位名称设计单位设计单位人员职务试车期间职责组织、协调、试车指令1345业主监理施工方协调外部条件,协调业主试车人员监督试车执行组织承包范围的试车工作3、2、单机试车工作程序参加单机试车的各方应严格按单机试车工作程序框图进行试车,以确保单机试车工作的顺利开展。单 机 试 车 工 作 程 序 框 图泵所属管线阀门试压、清洗合格编制审查试车方案他2试车所需临时措施的准备试车临时措施及条件的检查否是否具备是进行电机单试及检查、转向正确否是否合格是连接联轴器、机泵本体试车及检查否是否合格是签字确认、临时措施复位及检查34、搅拌器单机试车方案4、1 试车目的和要求磷酸装置各类搅拌器的单机试车,其目的是对已安装好的各该类设备进行机械性能和安装质量检验,为磷酸装置联动试车和化工投料试车创造良好的条件。4、1 试车时间及检验项目1)试车时间:在正常工况下连续运行 2 小时2)检验项目:测量温度各部位轴承温度电机的温度3)测量减速器及电机振幅4、2、试车前应具备的条件1)搅拌器等设备安装经检查符合有关要求,施工记录及有关资料齐全。2)电气、仪表安装完毕,并经调试符合有关要求。3)试车用润滑剂已备好。4)试车用记录表已准备完毕。5)防火器材准备就绪。6)搅拌器容器内充水查漏完毕符合要求,并充水至正常液位(液位高度必须浸没搅拌器浆叶)。7)试车场地清洁。8)电机已单试符合要求。4、3试车前的准备工作1)检查电机接线是否符合要求。2)向减速器加润滑油至正常油位。43)向各轴承加注润滑脂。4)移开搅拌器及观察孔的盖板,便于检查运行情况。5)手动转动...
