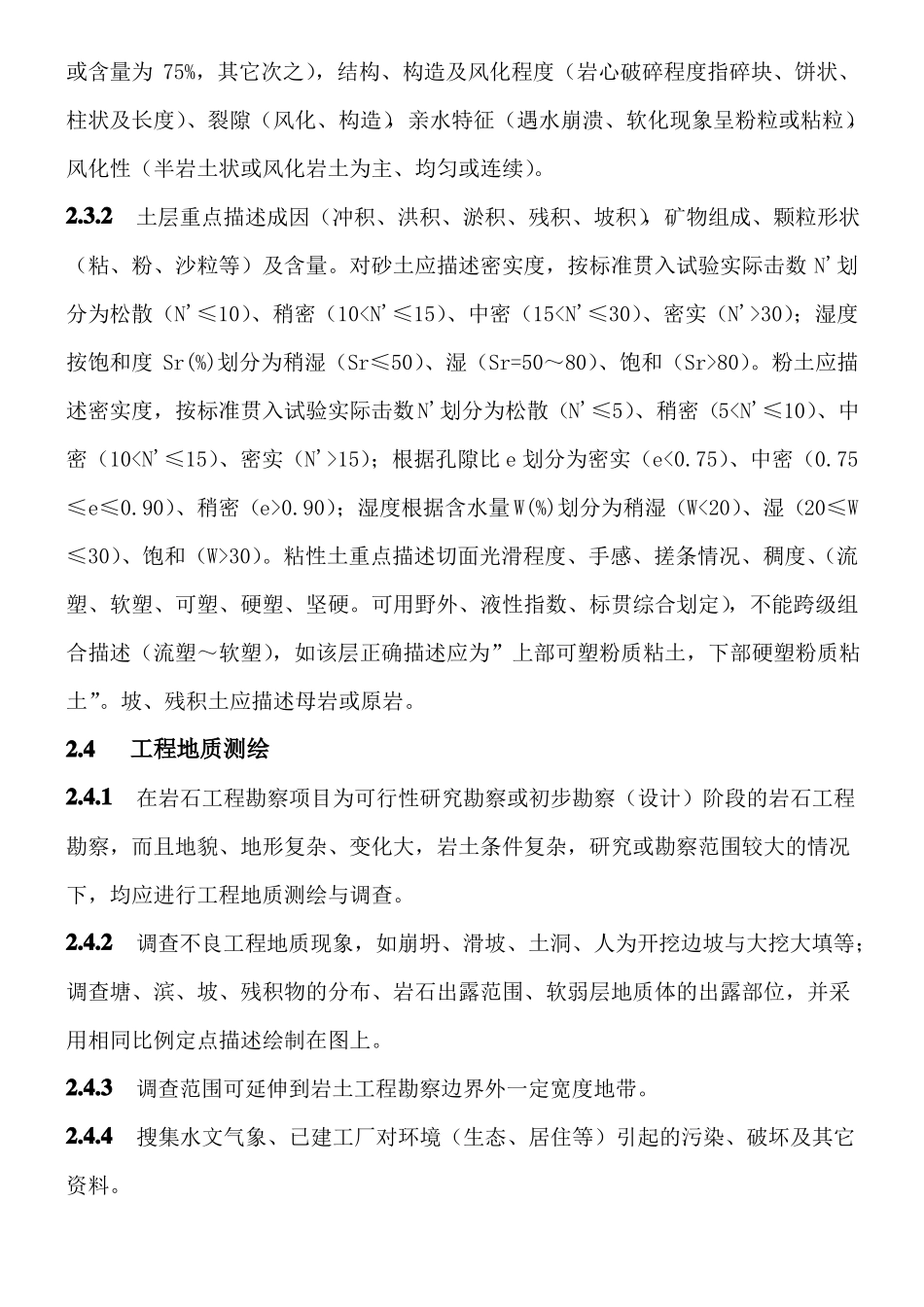

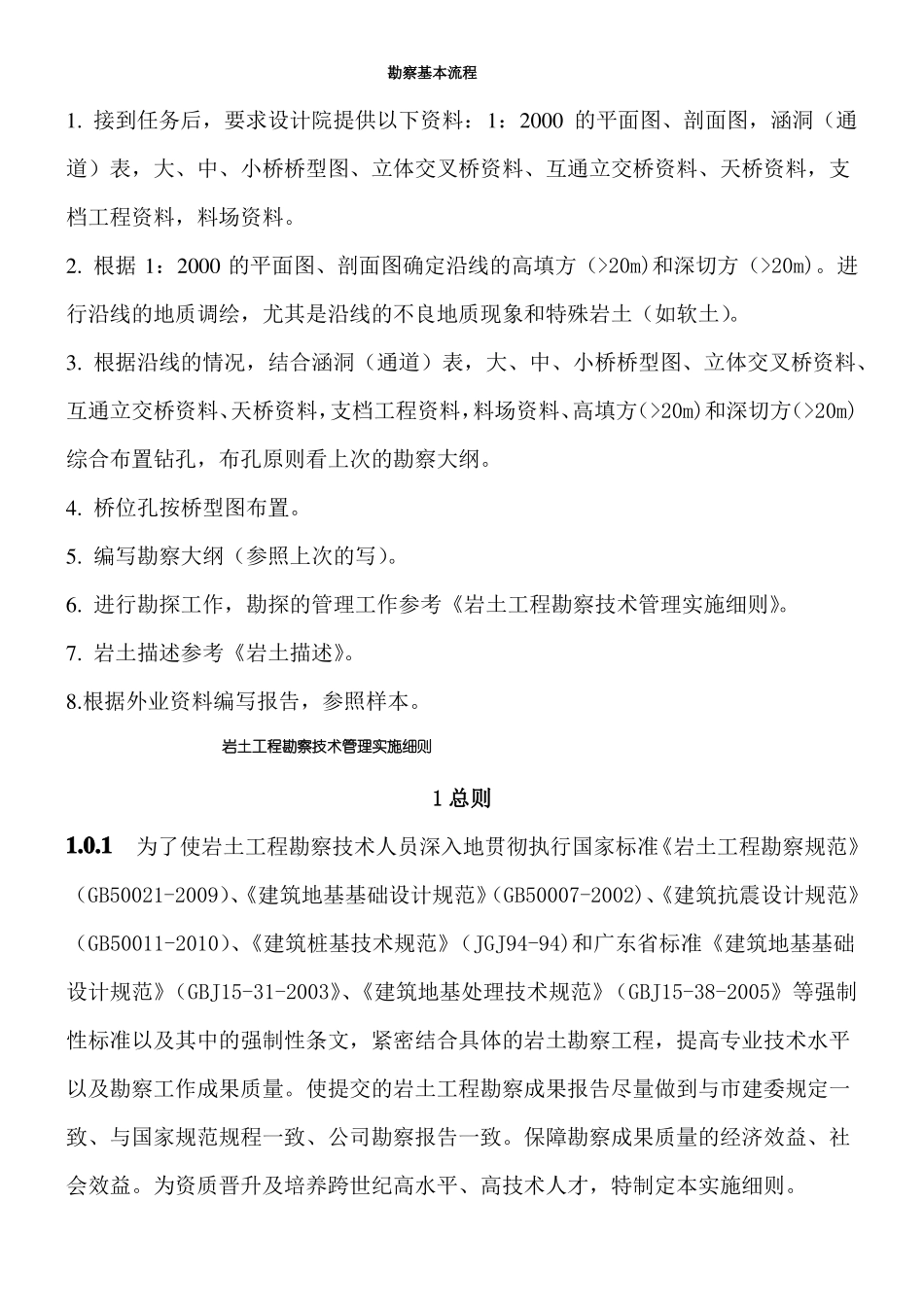

勘察基本流程1
接到任务后,要求设计院提供以下资料:1:2000 的平面图、剖面图,涵洞(通道)表,大、中、小桥桥型图、立体交叉桥资料、互通立交桥资料、天桥资料,支档工程资料,料场资料
根据 1:2000 的平面图、剖面图确定沿线的高填方(>20m)和深切方(>20m)
进行沿线的地质调绘,尤其是沿线的不良地质现象和特殊岩土(如软土)
根据沿线的情况,结合涵洞(通道)表,大、中、小桥桥型图、立体交叉桥资料、互通立交桥资料、天桥资料,支档工程资料,料场资料、高填方(>20m)和深切方(>20m)综合布置钻孔,布孔原则看上次的勘察大纲
桥位孔按桥型图布置
编写勘察大纲(参照上次的写)
进行勘探工作,勘探的管理工作参考《岩土工程勘察技术管理实施细则》
岩土描述参考《岩土描述》
根据外业资料编写报告,参照样本

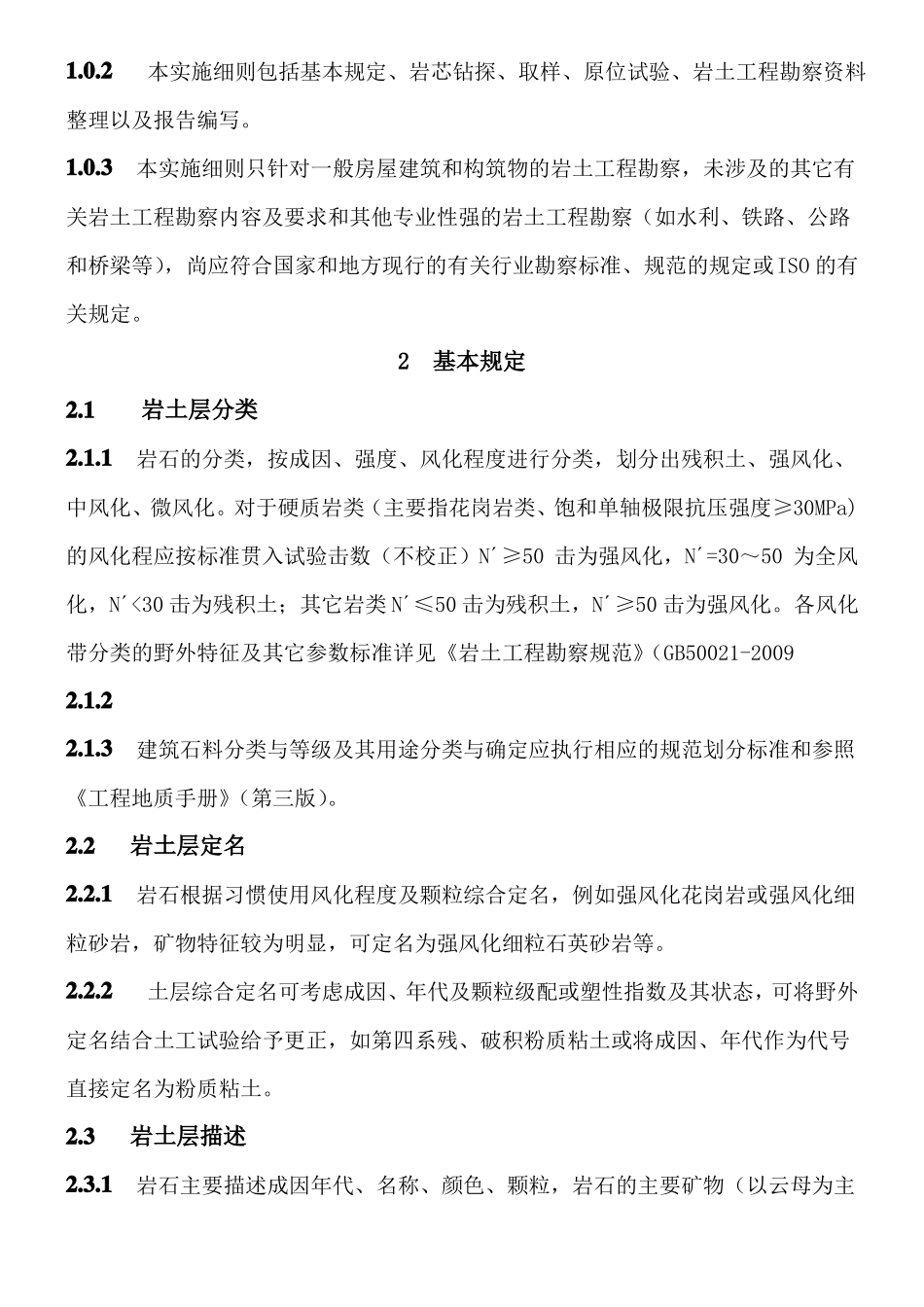

岩土工程勘察技术管理实施细则1 总则1
1为了使岩土工程勘察技术人员深入地贯彻执行国家标准《岩土工程勘察规范》(GB50021-2009)、《建筑地基基础设计规范》(GB50007-2002)、《建筑抗震设计规范》(GB50011-2010)、《建筑桩基技术规范》(JGJ94-94)和广东省标准《建筑地基基础设计规范》(GBJ15-31-2003》、《建筑地基处理技术规范》(GBJ15-38-2005》等强制性标准以及其中的强制性条文,紧密结合具体的岩土勘察工程,提高专业技术水平以及勘察工作成果质量
使提交的岩土工程勘察成果报告尽量做到与市建委规定一致、与国家规范规程一致、公司勘察报告一致
保障勘察成果质量的经济效益、社会效益
为资质晋升及培养跨世纪高水平、高技术人才,特制定本实施细则
2本实施细则包括基本规定、岩芯钻探、取样、原位试验、岩土工程勘察资料整理以及报告编写
3本实施细则只针对一般房屋建筑和构筑物的岩土
