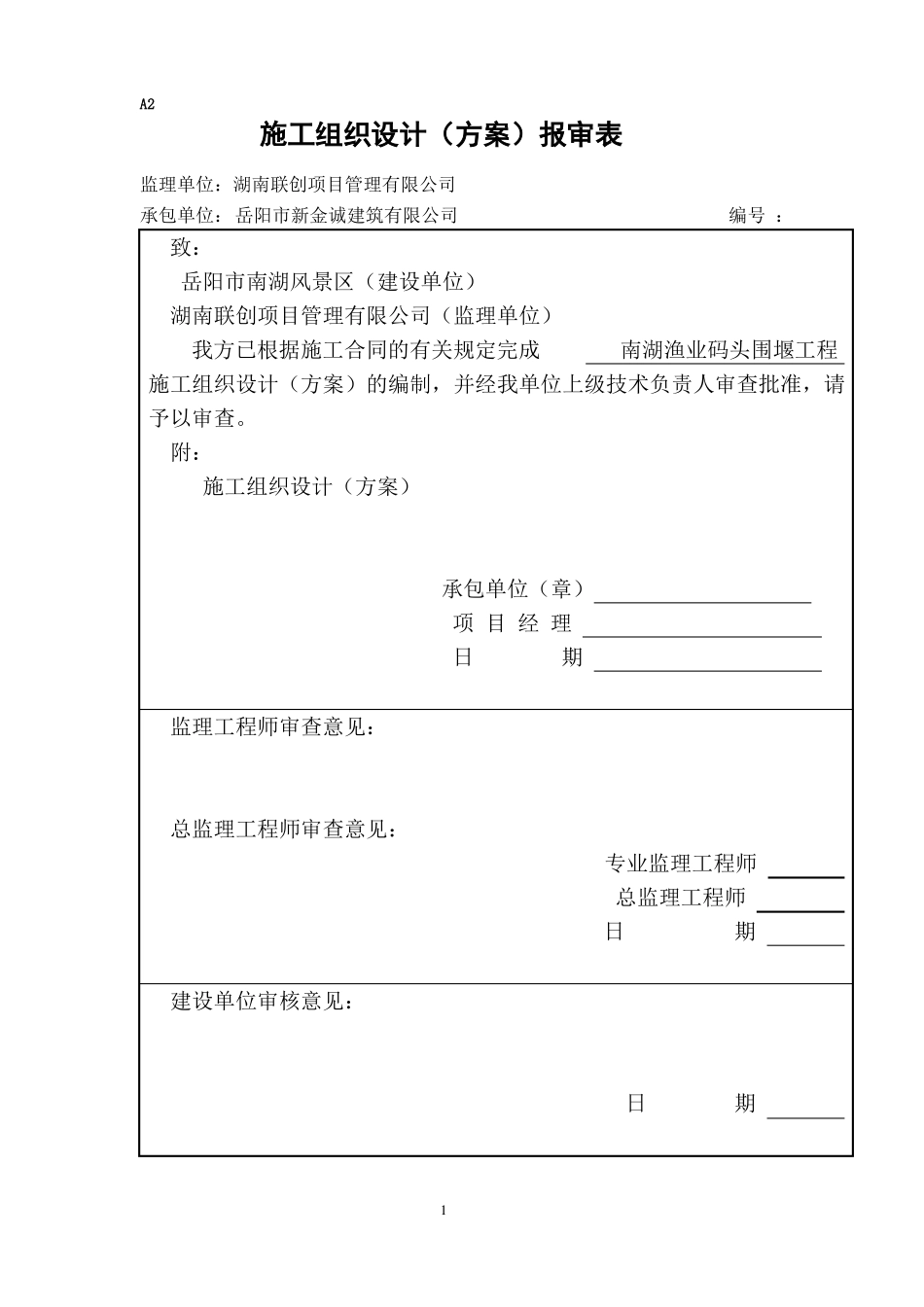

A2施工组织设计(方案)报审表监理单位:湖南联创项目管理有限公司承包单位:岳阳市新金诚建筑有限公司编号 :致:岳阳市南湖风景区(建设单位)湖南联创项目管理有限公司(监理单位)我方已根据施工合同的有关规定完成南湖渔业码头围堰工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查

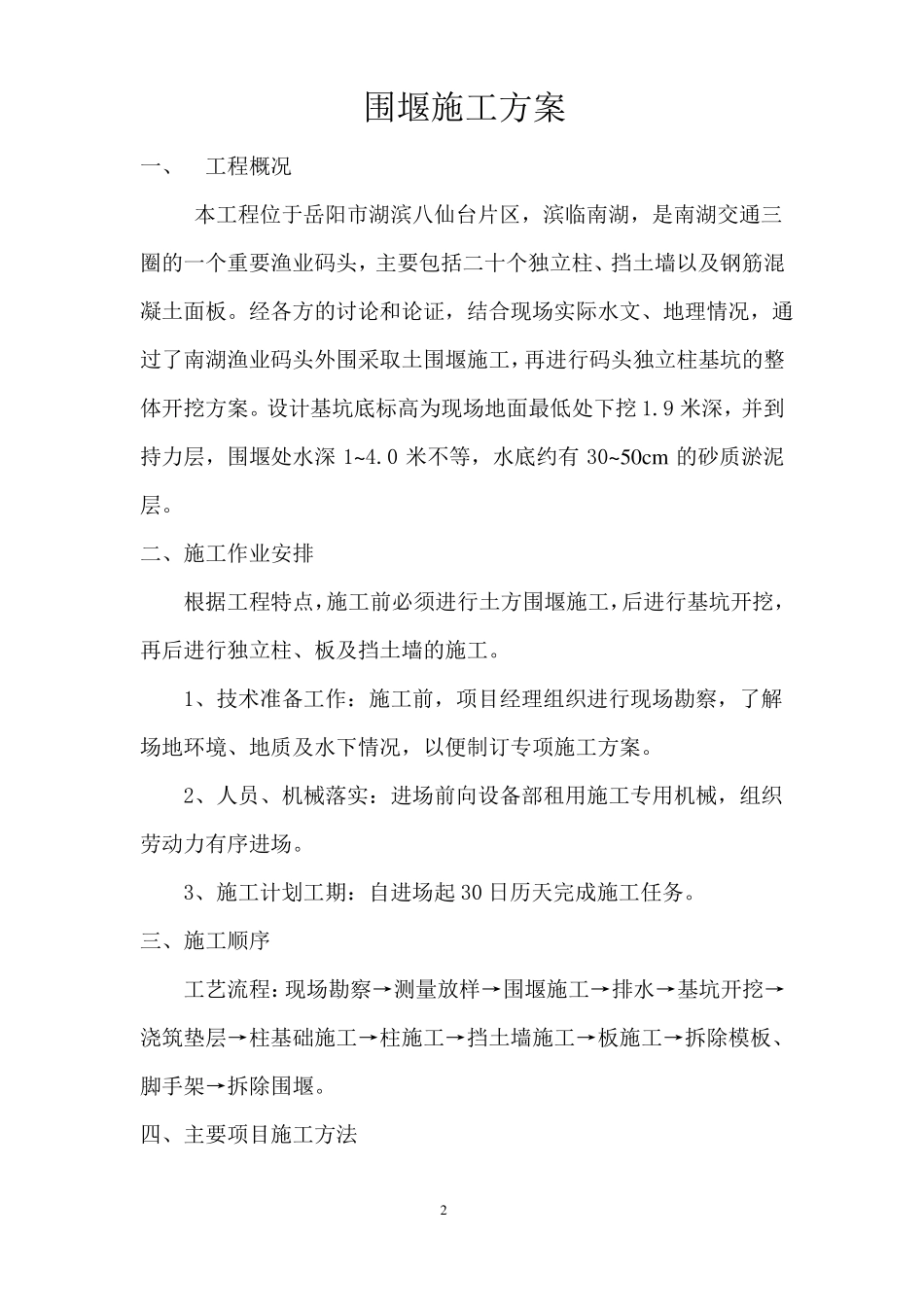

附:施工组织设计(方案)承包单位(章)项 目 经 理日期监理工程师审查意见:总监理工程师审查意见:专业监理工程师总监理工程师日期建设单位审核意见:日期1围堰施工方案一、工程概况本工程位于岳阳市湖滨八仙台片区,滨临南湖,是南湖交通三圈的一个重要渔业码头,主要包括二十个独立柱、挡土墙以及钢筋混凝土面板
经各方的讨论和论证,结合现场实际水文、地理情况,通过了南湖渔业码头外围采取土围堰施工,再进行码头独立柱基坑的整体开挖方案
设计基坑底标高为现场地面最低处下挖 1
9 米深,并到持力层,围堰处水深 1~4
0 米不等,水底约有 30~50cm 的砂质淤泥层
二、施工作业安排根据工程特点,施工前必须进行土方围堰施工,后进行基坑开挖,再后进行独立柱、板及挡土墙的施工
1、技术准备工作:施工前,项目经理组织进行现场勘察,了解场地环境、地质及水下情况,以便制订专项施工方案
2、人员、机械落实:进场前向设备部租用施工专用机械,组织劳动力有序进场
3、施工计划工期:自进场起 30 日历天完成施工任务
三、施工顺序工艺流程:现场勘察→测量放样→围堰施工→排水→基坑开挖→浇筑垫层→柱基础施工→柱施工→挡土墙施工→板施工→拆除模板、脚手架→拆除围堰

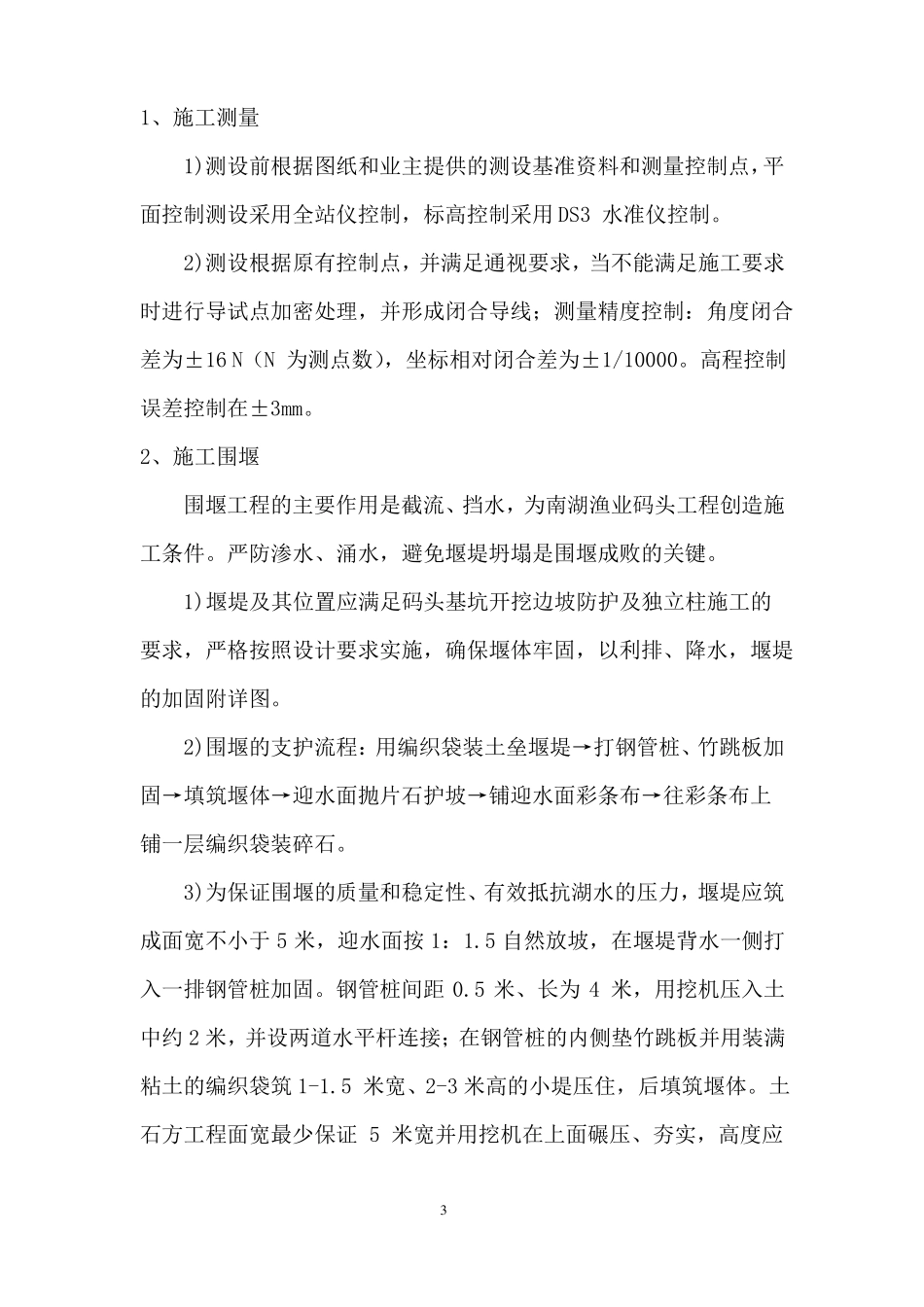

四、主要项目施工方法21、施工测量 1)测设前根据图纸和业主提供的测设基准资料和测量控制点,平面控制测设采用全站仪控制,标高控制采用 DS3 水准仪控制
2)测设根据原有控制点,并满足通视要求,当不能满足施工要求时进行导试点加密处理,并形成闭合导线;测
