1储罐、容器施工方案1
1 工程主要情况为了使裕中能源有限责任公司 2*300MW 烟气脱硝改造工程的氨区储罐、容器安装施工,特制定本施工方案
2 工程的施工范围江阴尔福莱容器制造有限公司氨气缓冲罐 2 台,液氨蒸发槽 2 台
序项目号设备代号量镇江市东方节能设备有限公司镇江市东方节能设备有限公司数制造厂家注备1液氨蒸发槽DYBH-47012液氨蒸发槽DYBH-47013氨气缓冲罐2013Y10521江阴尔福莱容器制造有限公司4氨气缓冲罐2013Y10531江阴尔福莱容器制造有限公司1
3 施工依据1《现场设备、工业管道焊接工程施工及验收规范》(GB50236-1998)2《压力容器安全技术监察规程》3《固定式压力容器安全技术监察规程》TSGR0004-20094《中低压化工设备施工及验收规范》(HGJ209-83)5《压力容器出厂文件》6其他相关安装标准
主要施工方案页脚内容12

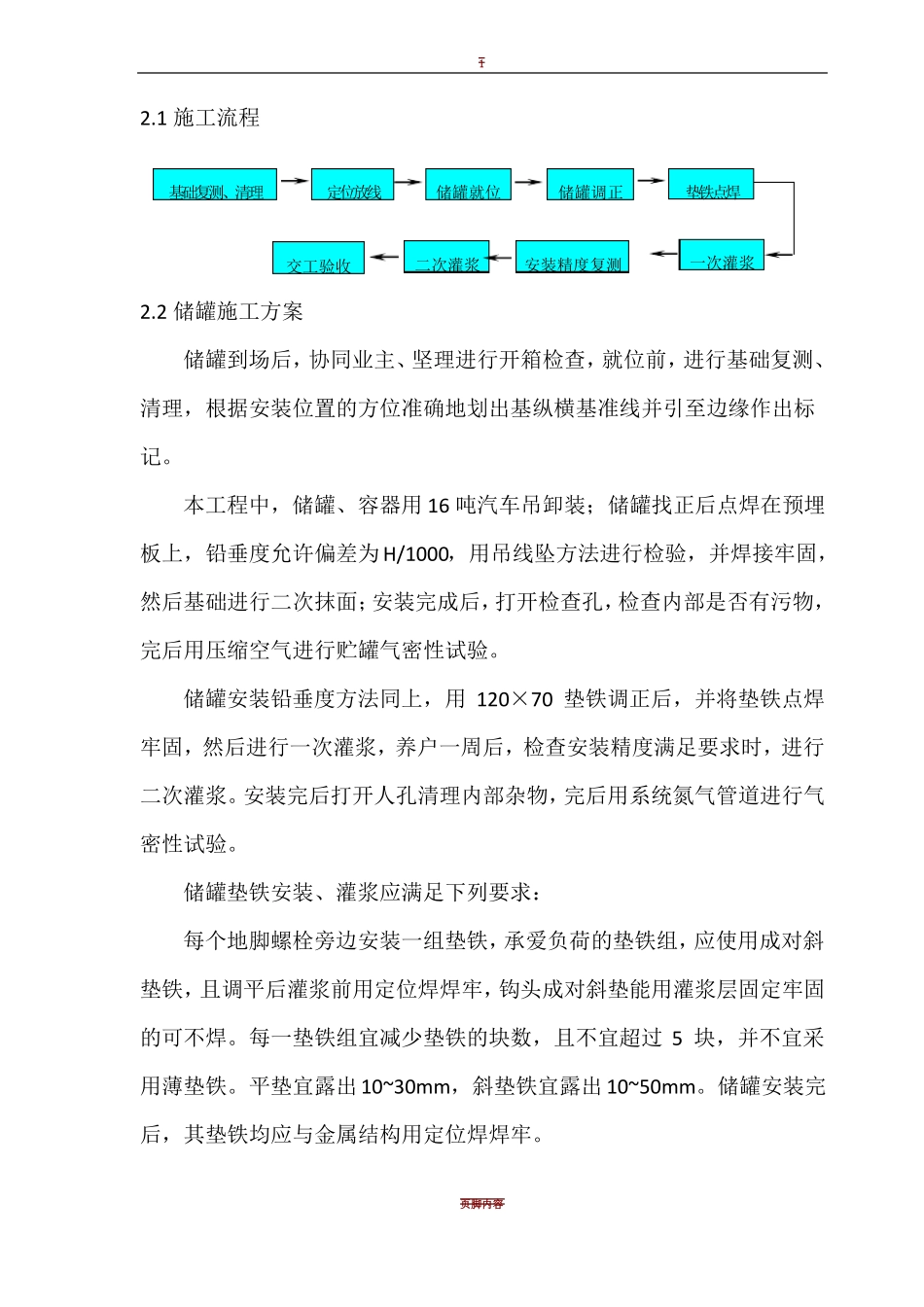

1 施工流程基础复测、清理定位放线储罐就位储罐调正垫铁点焊交工验收二次灌浆安装精度复测一次灌浆2
2 储罐施工方案储罐到场后,协同业主、坚理进行开箱检查,就位前,进行基础复测、清理,根据安装位置的方位准确地划出基纵横基准线并引至边缘作出标记
本工程中,储罐、容器用 16 吨汽车吊卸装;储罐找正后点焊在预埋板上,铅垂度允许偏差为 H/1000,用吊线坠方法进行检验,并焊接牢固,然后基础进行二次抹面;安装完成后,打开检查孔,检查内部是否有污物,完后用压缩空气进行贮罐气密性试验
储罐安装铅垂度方法同上,用 120×70 垫铁调正后,并将垫铁点焊牢固,然后进行一次灌浆,养户一周后,检查安装精度满足要求时,进行二次灌浆
安装完后打开人孔清理内部杂物,完后用系统氮气管道进行气密性试验
储罐垫铁安装、灌浆应满足下列要求:每个地脚螺栓旁边安装一组垫铁,承爱负荷的垫铁组,应使用成对斜垫铁,且调
