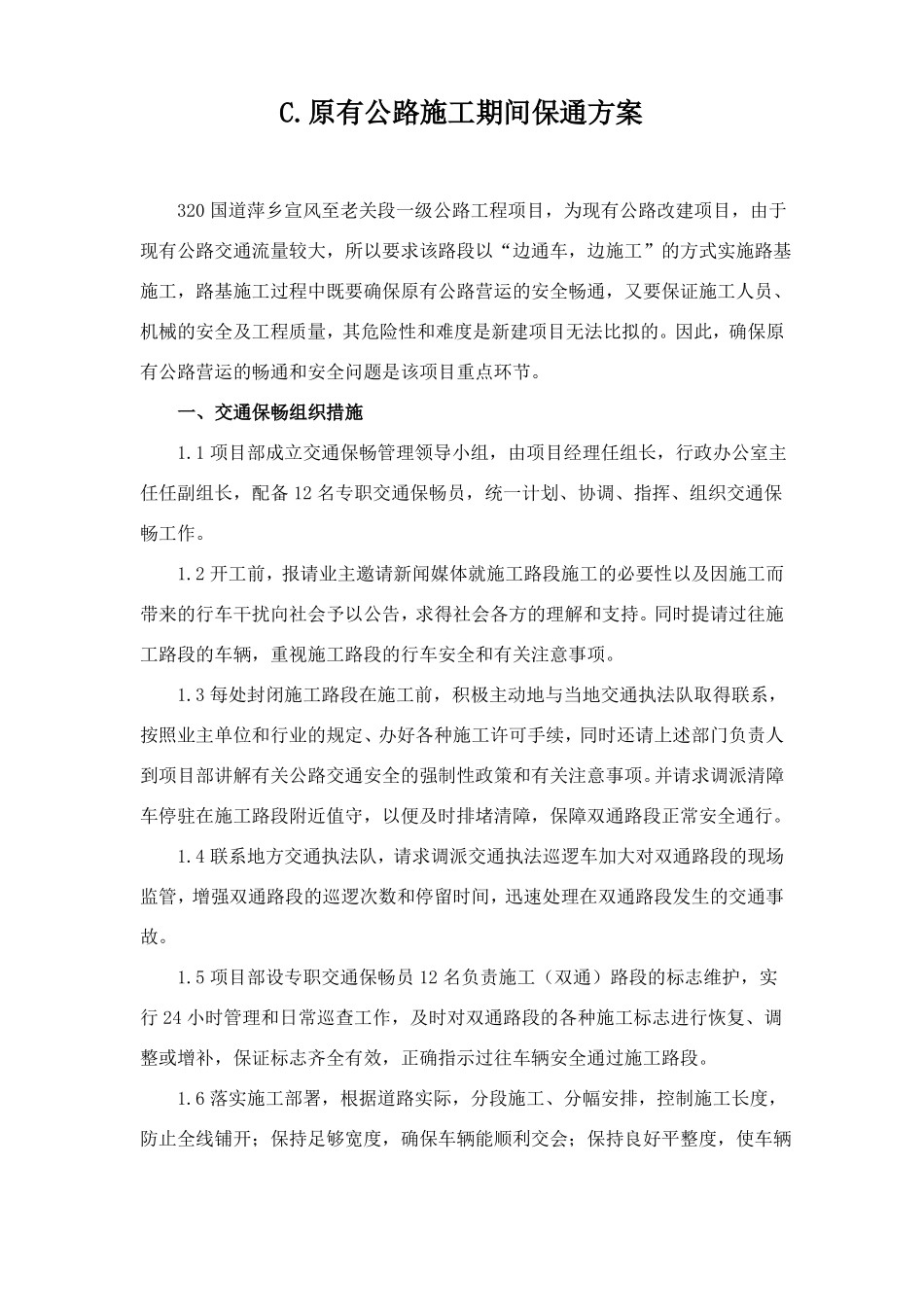

原有公路施工期间保通方案320 国道萍乡宣风至老关段一级公路工程项目,为现有公路改建项目,由于现有公路交通流量较大,所以要求该路段以“边通车,边施工”的方式实施路基施工,路基施工过程中既要确保原有公路营运的安全畅通,又要保证施工人员、机械的安全及工程质量,其危险性和难度是新建项目无法比拟的
因此,确保原有公路营运的畅通和安全问题是该项目重点环节
一、交通保畅组织措施1
1 项目部成立交通保畅管理领导小组,由项目经理任组长,行政办公室主任任副组长,配备 12 名专职交通保畅员,统一计划、协调、指挥、组织交通保畅工作
2 开工前,报请业主邀请新闻媒体就施工路段施工的必要性以及因施工而带来的行车干扰向社会予以公告,求得社会各方的理解和支持
同时提请过往施工路段的车辆,重视施工路段的行车安全和有关注意事项
3 每处封闭施工路段在施工前,积极主动地与当地交通执法队取得联系,按照业主单位和行业的规定、办好各种施工许可手续,同时还请上述部门负责人到项目部讲解有关公路交通安全的强制性政策和有关注意事项
并请求调派清障车停驻在施工路段附近值守,以便及时排堵清障,保障双通路段正常安全通行
4 联系地方交通执法队,请求调派交通执法巡逻车加大对双通路段的现场监管,增强双通路段的巡逻次数和停留时间,迅速处理在双通路段发生的交通事故
5 项目部设专职交通保畅员 12 名负责施工(双通)路段的标志维护,实行 24 小时管理和日常巡查工作,及时对双通路段的各种施工标志进行恢复、调整或增补,保证标志齐全有效,正确指示过往车辆安全通过施工路段

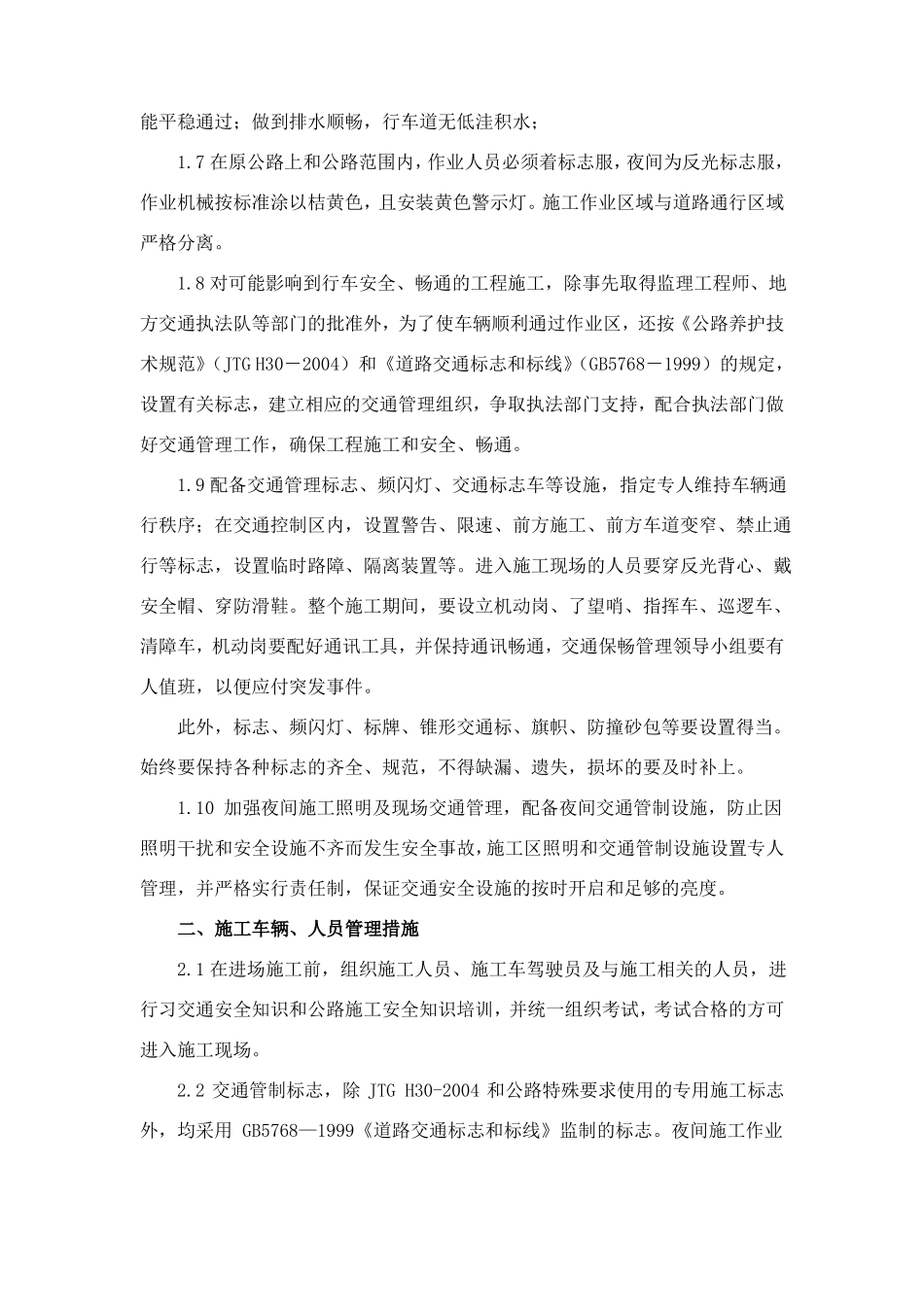

6 落实施工部署,根据道路实际,分段施工、分幅安排,控制施工长度,防止全线铺开;保持足够宽度,确保车辆能顺利交会;保持良好平整度,使车辆能平稳通过;做到排水顺畅,行车道无低洼积水;1

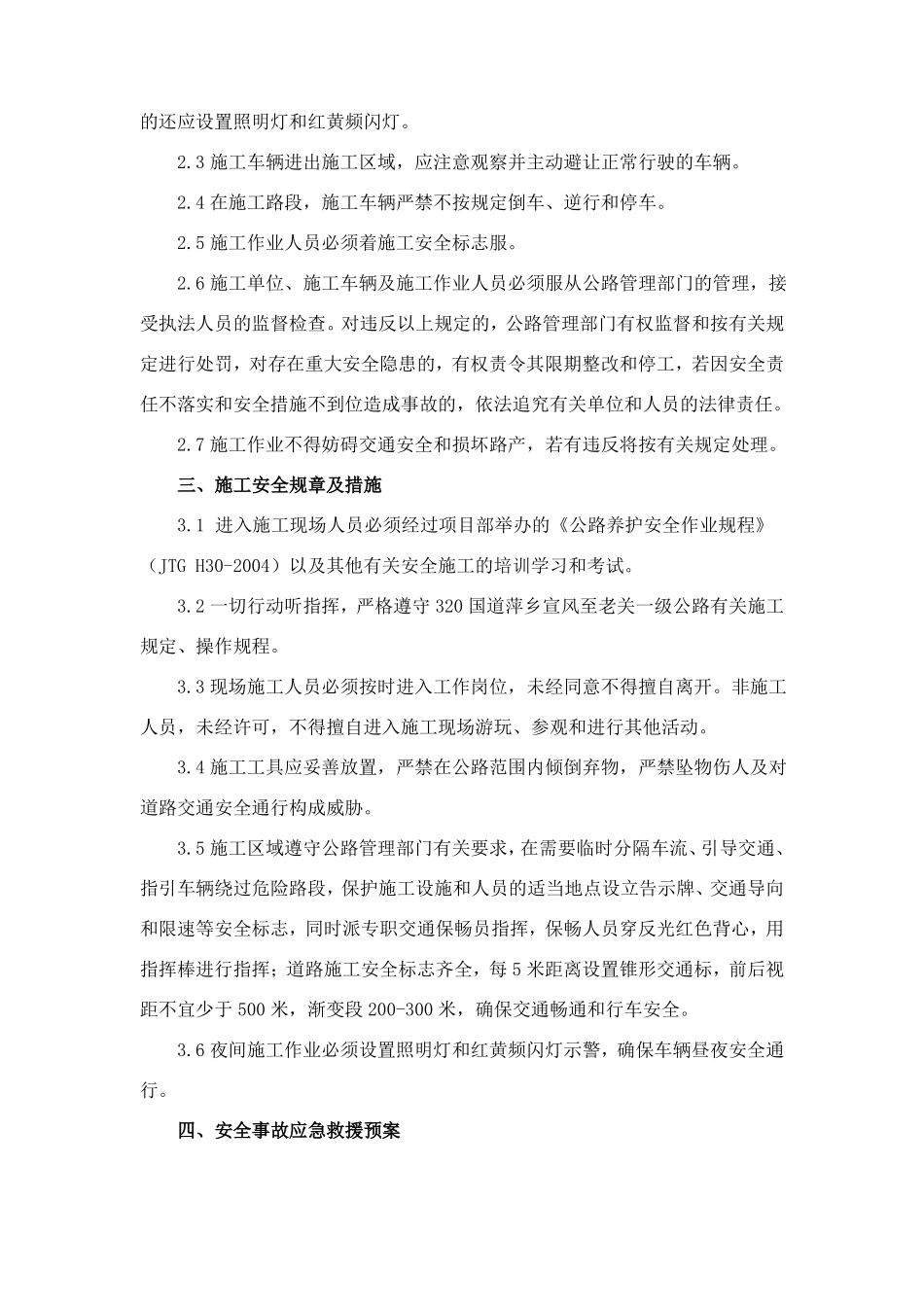

7 在原公路上和公路范围内,作业人员必须着标志服,夜间为反光标
