电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

双轴搅拌桩方案

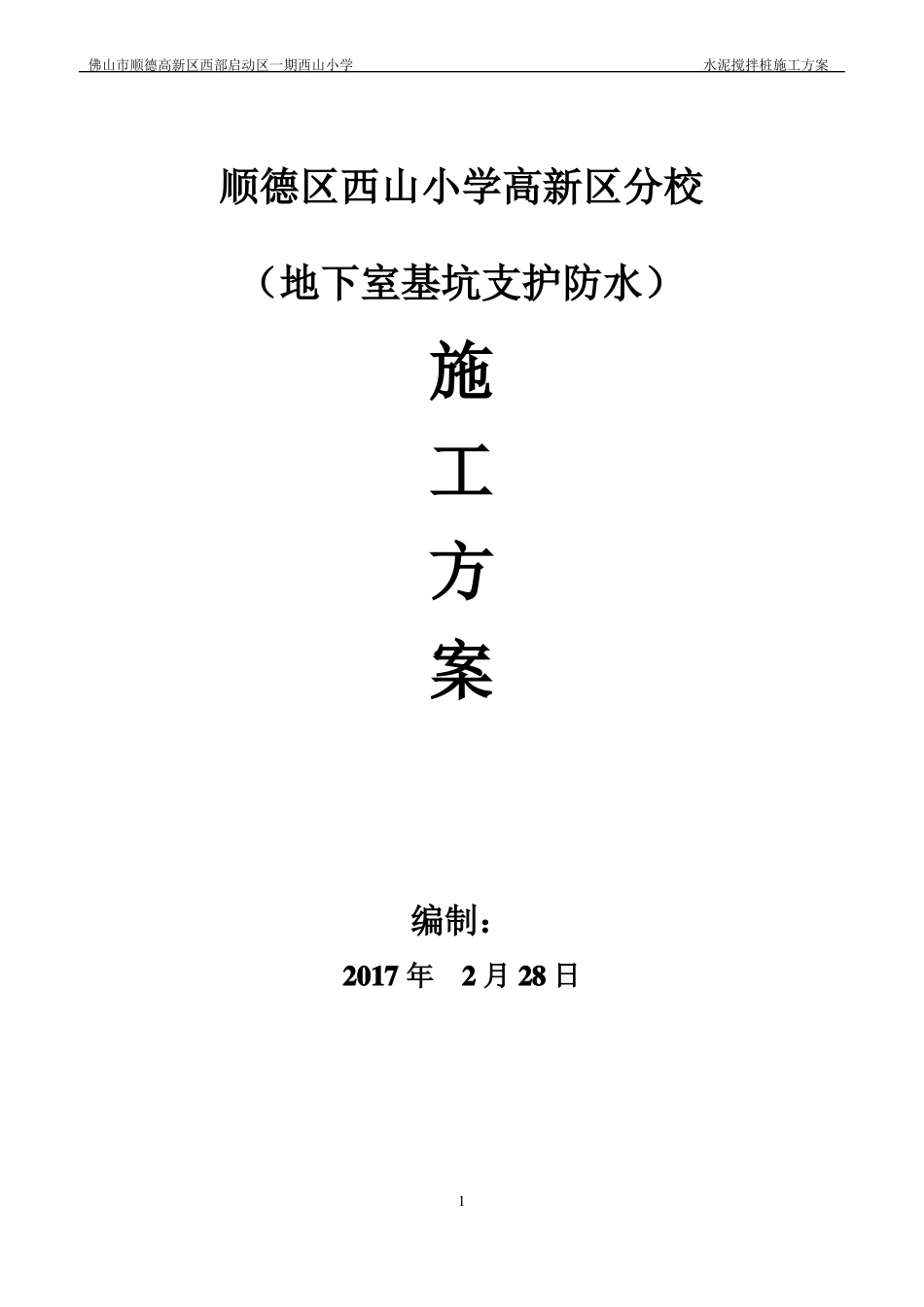

双轴搅拌桩方案_第1页
1/13

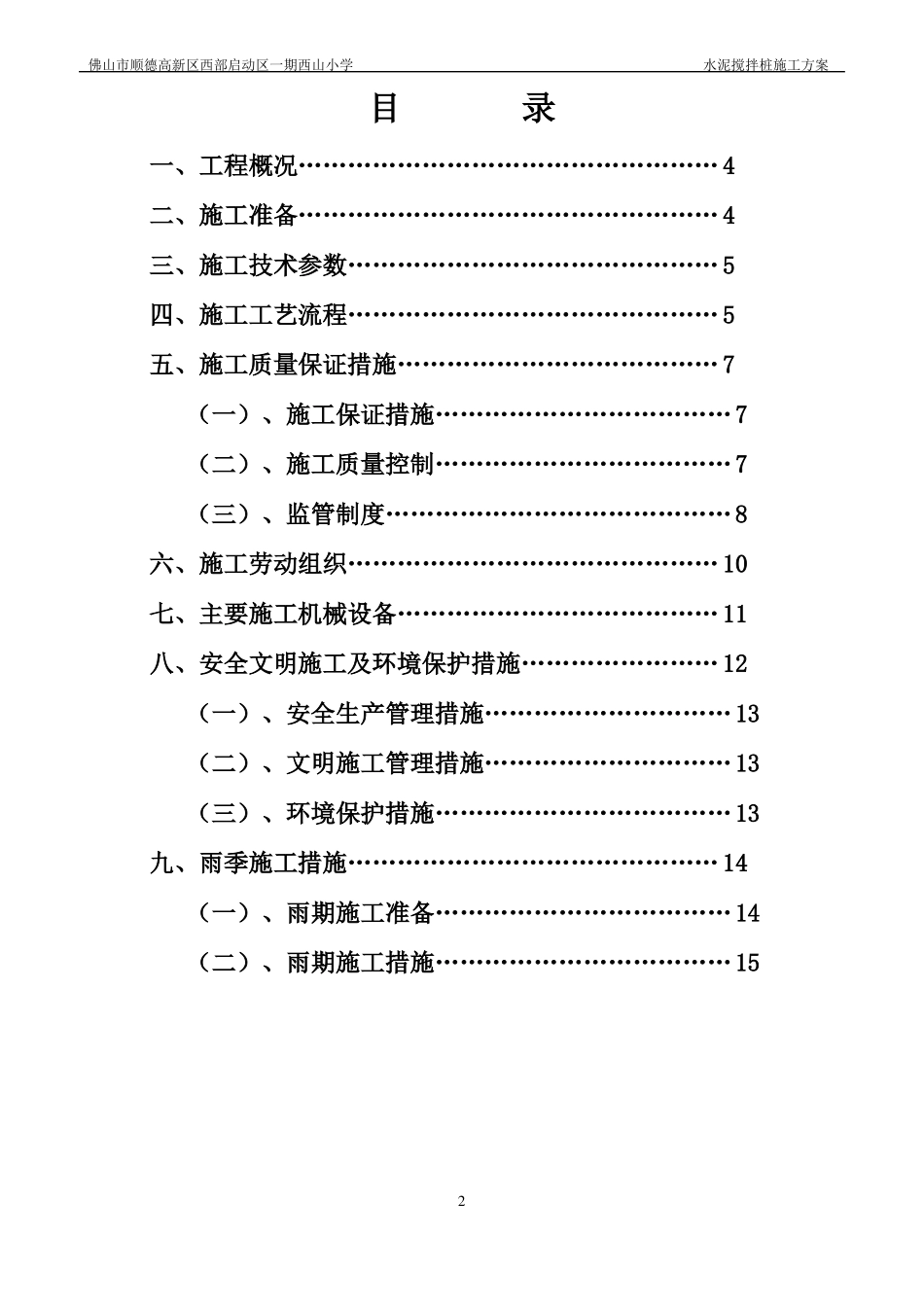

双轴搅拌桩方案_第2页
2/13

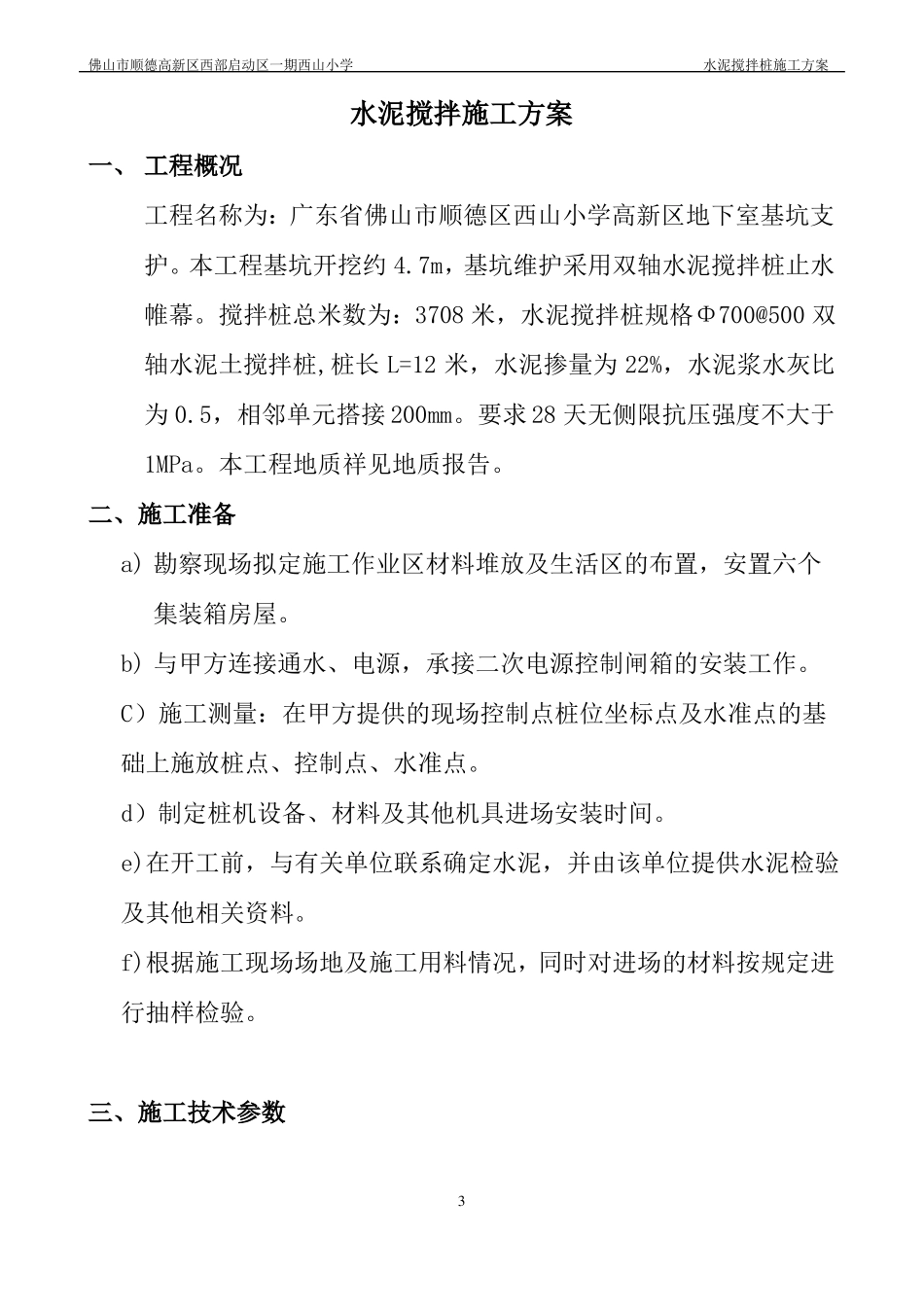

双轴搅拌桩方案_第3页
3/13
佛山市顺德高新区西部启动区一期西山小学水泥搅拌桩施工方案顺德区西山小学高新区分校(地下室基坑支护防水)施工方案编制:2017 年2 月 28 日1佛山市顺德高新区西部启动区一期西山小学水泥搅拌桩施工方案目录一、工程概况…………………………………………… 4二、施工准备…………………………………………… 4三、施工技术参数……………………………………… 5四、施工工艺流程……………………………………… 5五、施工质量保证措施………………………………… 7(一)、施工保证措施………………………………7(二)、施工质量控制………………………………7(三)、监管制度……………………………………8六、施工劳动组织……………………………………… 10七、主要施工机械设备………………………………… 11八、安全文明施工及环境保护措施…………………… 12(一)、安全生产管理措施…………………………13(二)、文明施工管理措施…………………………13(三)、环境保护措施………………………………13九、雨季施工措施……………………………………… 14(一)、雨期施工准备………………………………14(二)、雨期施工措施………………………………152佛山市顺德高新区西部启动区一期西山小学水泥搅拌桩施工方案水泥搅拌施工方案一、 工程概况工程名称为:广东省佛山市顺德区西山小学高新区地下室基坑支护。本工程基坑开挖约 4.7m,基坑维护采用双轴水泥搅拌桩止水帷幕。搅拌桩总米数为:3708 米,水泥搅拌桩规格Φ700@500 双轴水泥土搅拌桩,桩长 L=12 米,水泥掺量为 22%,水泥浆水灰比为 0.5,相邻单元搭接 200mm。要求 28 天无侧限抗压强度不大于1MPa。本工程地质祥见地质报告。二、施工准备a) 勘察现场拟定施工作业区材料堆放及生活区的布置,安置六个集装箱房屋。b) 与甲方连接通水、电源,承接二次电源控制闸箱的安装工作。C)施工测量:在甲方提供的现场控制点桩位坐标点及水准点的基础上施放桩点、控制点、水准点。d)制定桩机设备、材料及其他机具进场安装时间。e)在开工前,与有关单位联系确定水泥,并由该单位提供水泥检验及其他相关资料。f)根据施工现场场地及施工用料情况,同时对进场的材料按规定进行抽样检验。三、施工技术参数3佛山市顺德高新区西部启动区一期西山小学水泥搅拌桩施工方案1、 地面标高以现场实测为准,并根据现场标高调整施工桩长,施工桩长为地面标高减桩端标高,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

双轴搅拌桩方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
