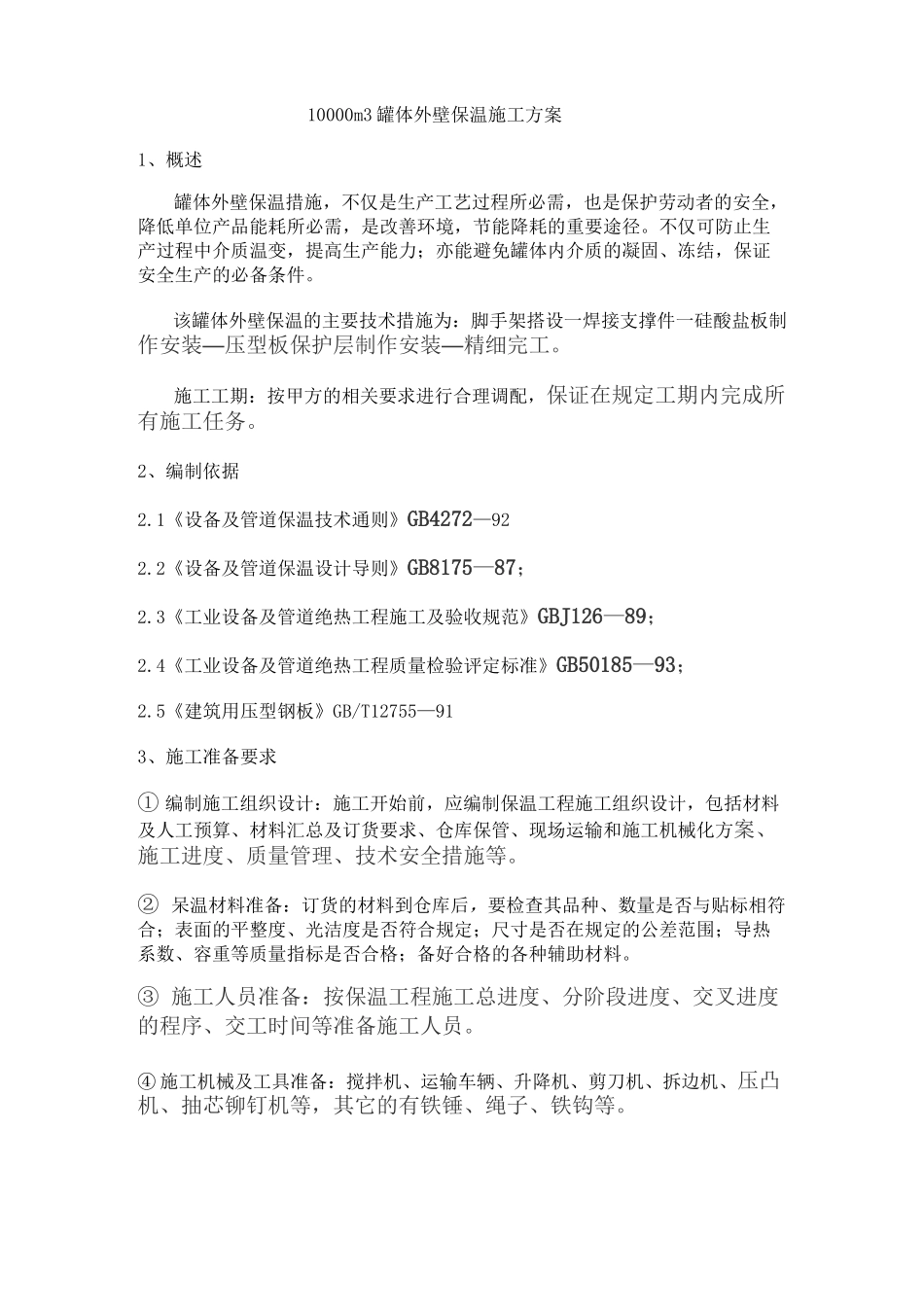

编制日期:年月日10000m3 罐体外壁保温施方案建设单位:施工单位:10000m3 罐体外壁保温施工方案1、概述罐体外壁保温措施,不仅是生产工艺过程所必需,也是保护劳动者的安全,降低单位产品能耗所必需,是改善环境,节能降耗的重要途径
不仅可防止生产过程中介质温变,提高生产能力;亦能避免罐体内介质的凝固、冻结,保证安全生产的必备条件
该罐体外壁保温的主要技术措施为:脚手架搭设一焊接支撑件一硅酸盐板制作安装—压型板保护层制作安装—精细完工
施工工期:按甲方的相关要求进行合理调配,保证在规定工期内完成所有施工任务
2、编制依据2
1《设备及管道保温技术通则》GB4272—922
2《设备及管道保温设计导则》GB8175—87;2
3《工业设备及管道绝热工程施工及验收规范》GBJ126—89;2
4《工业设备及管道绝热工程质量检验评定标准》GB50185—93;2
5《建筑用压型钢板》GB/T12755—913、施工准备要求① 编制施工组织设计:施工开始前,应编制保温工程施工组织设计,包括材料及人工预算、材料汇总及订货要求、仓库保管、现场运输和施工机械化方案、施工进度、质量管理、技术安全措施等
② 呆温材料准备:订货的材料到仓库后,要检查其品种、数量是否与贴标相符合;表面的平整度、光洁度是否符合规定;尺寸是否在规定的公差范围;导热系数、容重等质量指标是否合格;备好合格的各种辅助材料
③ 施工人员准备:按保温工程施工总进度、分阶段进度、交叉进度的程序、交工时间等准备施工人员
④ 施工机械及工具准备:搅拌机、运输车辆、升降机、剪刀机、拆边机、压凸机、抽芯铆钉机等,其它的有铁锤、绳子、铁钩等

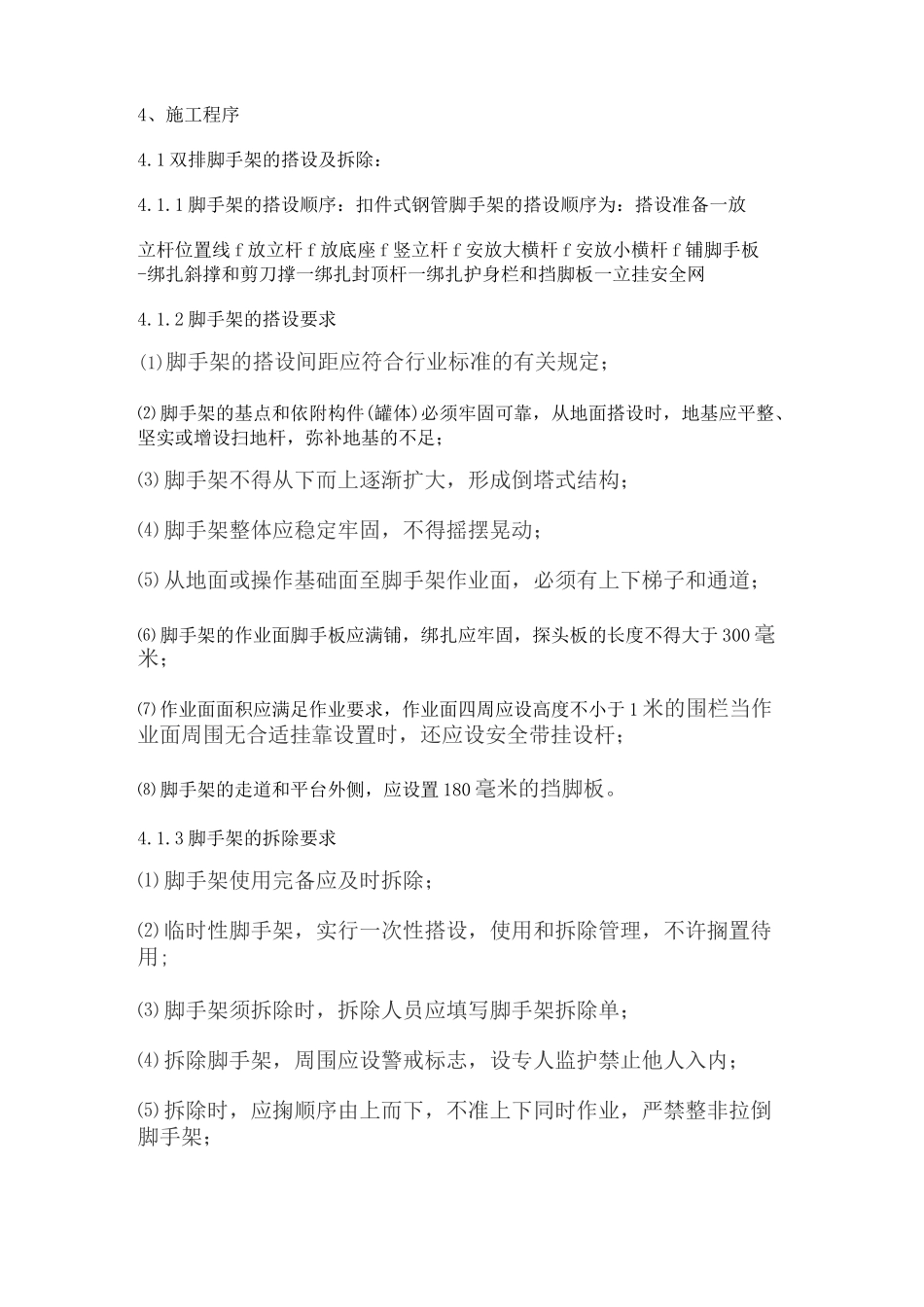

4、施工程序4
1 双排脚手架的搭设及拆除:4
1 脚手架的搭设顺序:扣件式钢管脚手架的搭设顺序为:搭设准备一放立杆位置线 f 放立杆 f 放底座 f 竖立杆 f 安放大横杆 f 安放小横杆
