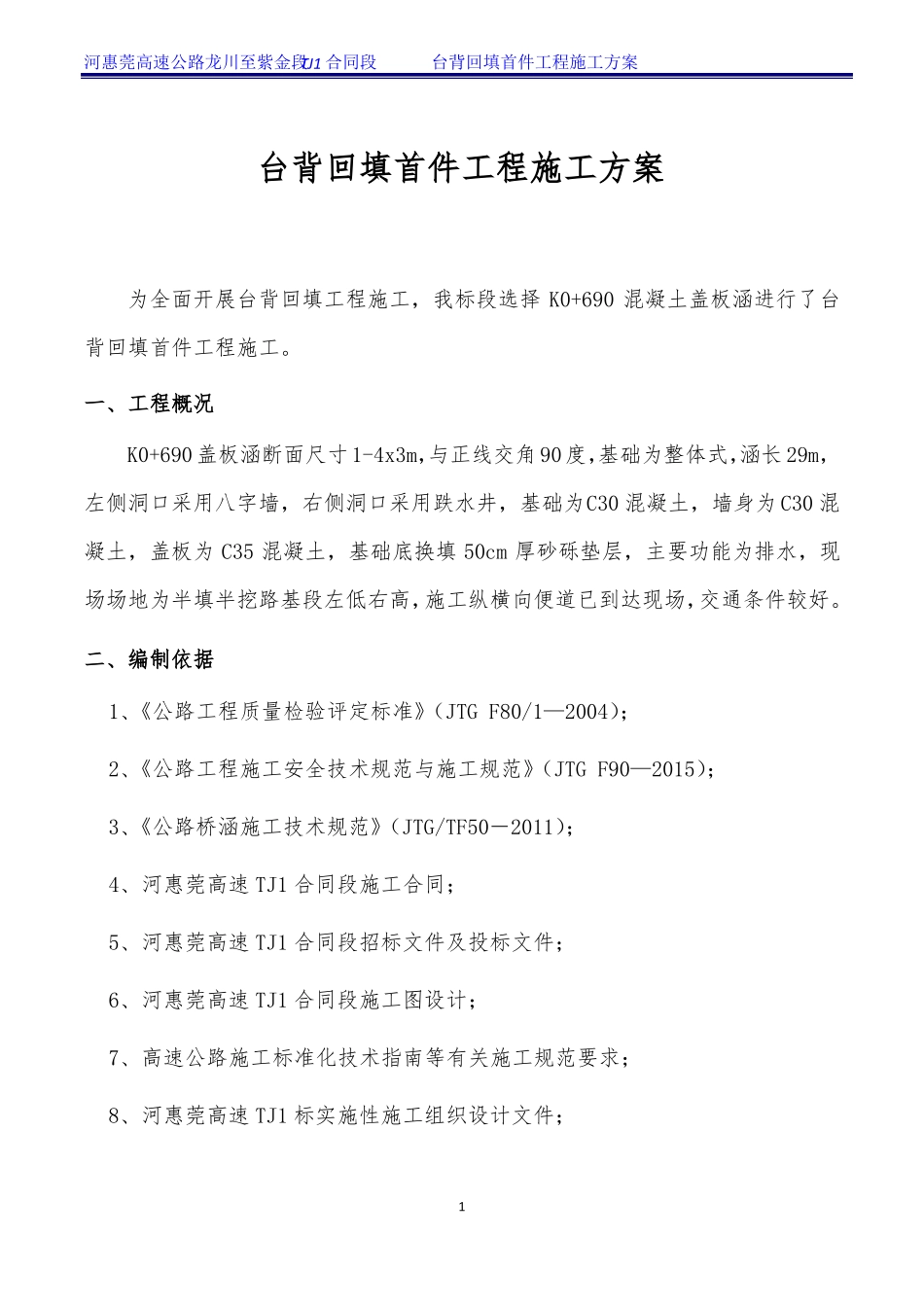

河惠莞高速公路龙川至紫金段TJ1 合同段台背回填首件工程施工方案台背回填首件工程施工方案为全面开展台背回填工程施工,我标段选择 K0+690 混凝土盖板涵进行了台背回填首件工程施工
一、工程概况K0+690 盖板涵断面尺寸1-4x3m,与正线交角 90 度,基础为整体式,涵长 29m,左侧洞口采用八字墙,右侧洞口采用跌水井,基础为C30 混凝土,墙身为 C30 混凝土,盖板为 C35 混凝土,基础底换填 50cm 厚砂砾垫层,主要功能为排水,现场场地为半填半挖路基段左低右高,施工纵横向便道已到达现场,交通条件较好
二、编制依据1、《公路工程质量检验评定标准》(JTG F80/1—2004);2、《公路工程施工安全技术规范与施工规范》(JTG F90—2015);3、《公路桥涵施工技术规范》(JTG/TF50-2011);4、河惠莞高速 TJ1 合同段施工合同;5、河惠莞高速 TJ1 合同段招标文件及投标文件;6、河惠莞高速 TJ1 合同段施工图设计;7、高速公路施工标准化技术指南等有关施工规范要求;8、河惠莞高速 TJ1 标实施性施工组织设计文件;1河惠莞高速公路龙川至紫金段TJ1 合同段台背回填首件工程施工方案9、业主及监理有关文件要求

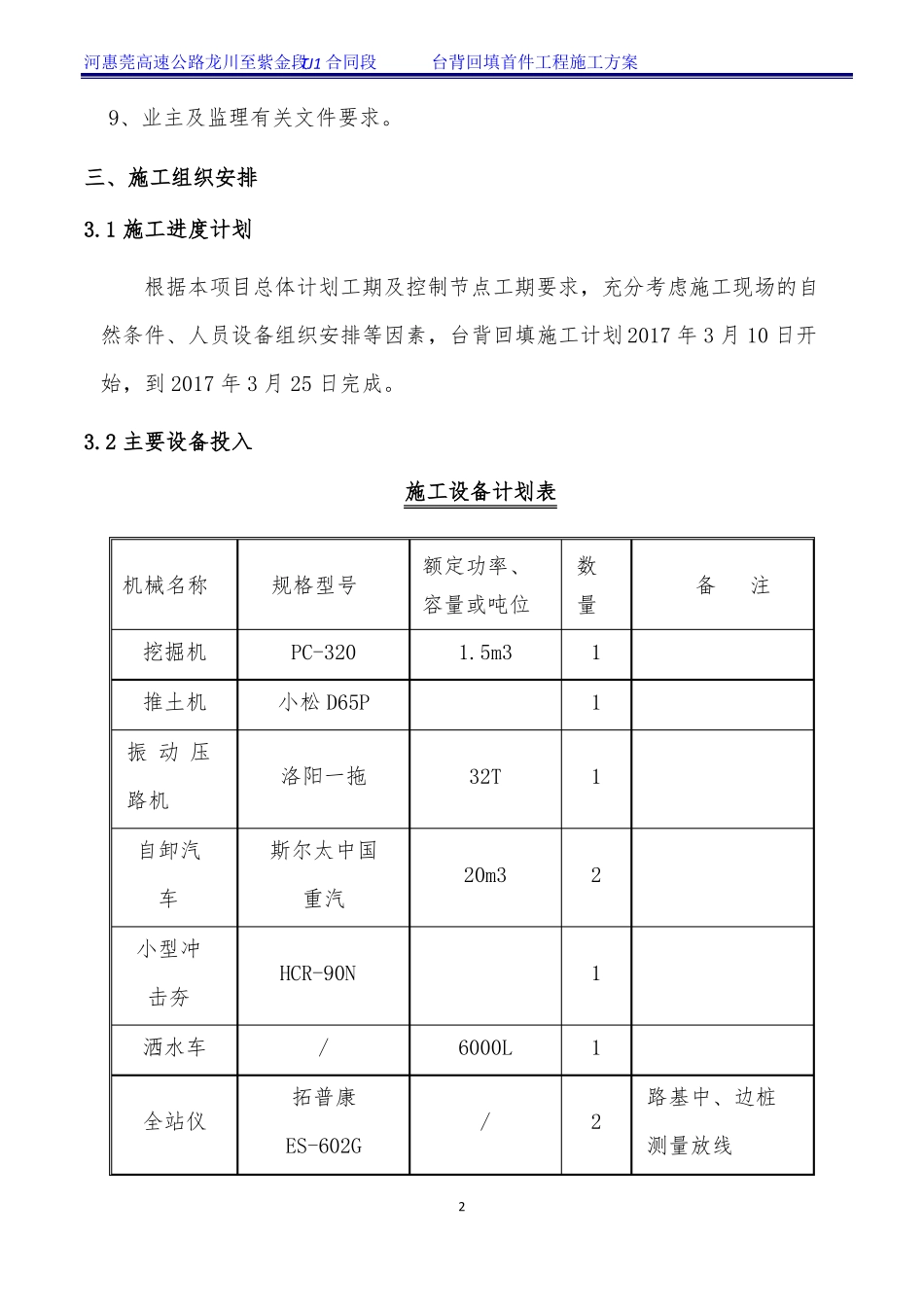

三、施工组织安排3
1 施工进度计划根据本项目总体计划工期及控制节点工期要求,充分考虑施工现场的自然条件、人员设备组织安排等因素,台背回填施工计划 2017 年 3 月 10 日开始,到 2017 年 3 月 25 日完成
2 主要设备投入施工设备计划表额定功率、容量或吨位1

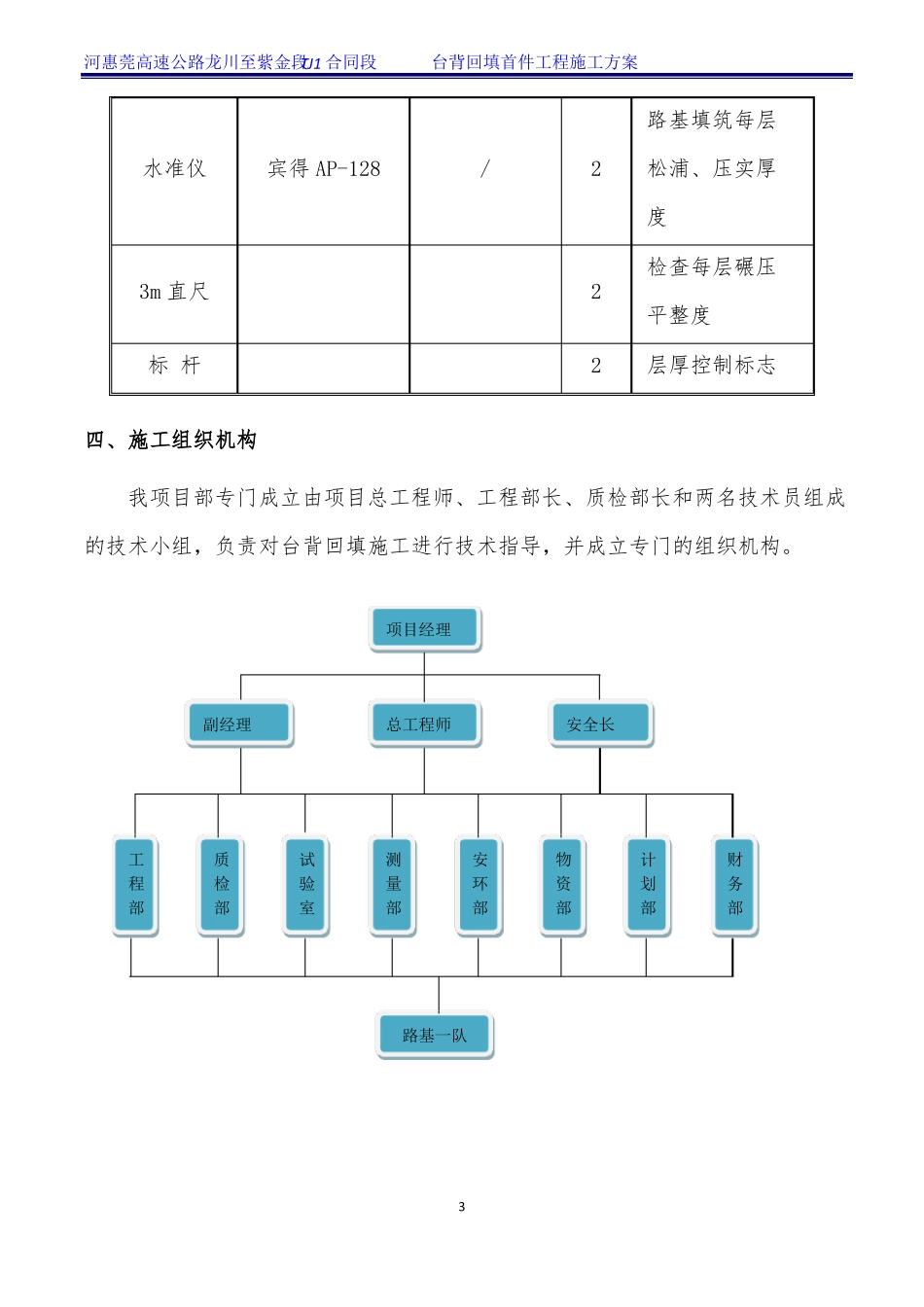

5m332T数量111机械名称挖掘机推土机振 动 压规格型号PC-320小松 D65P洛阳一拖备注路机自卸汽车小型冲HCR-90N击夯洒水车全站仪ES-602G2斯尔太中国20m3重汽6000L/112测量放线路基中、边桩2/拓普康河惠莞高速公路龙川至紫金段TJ
