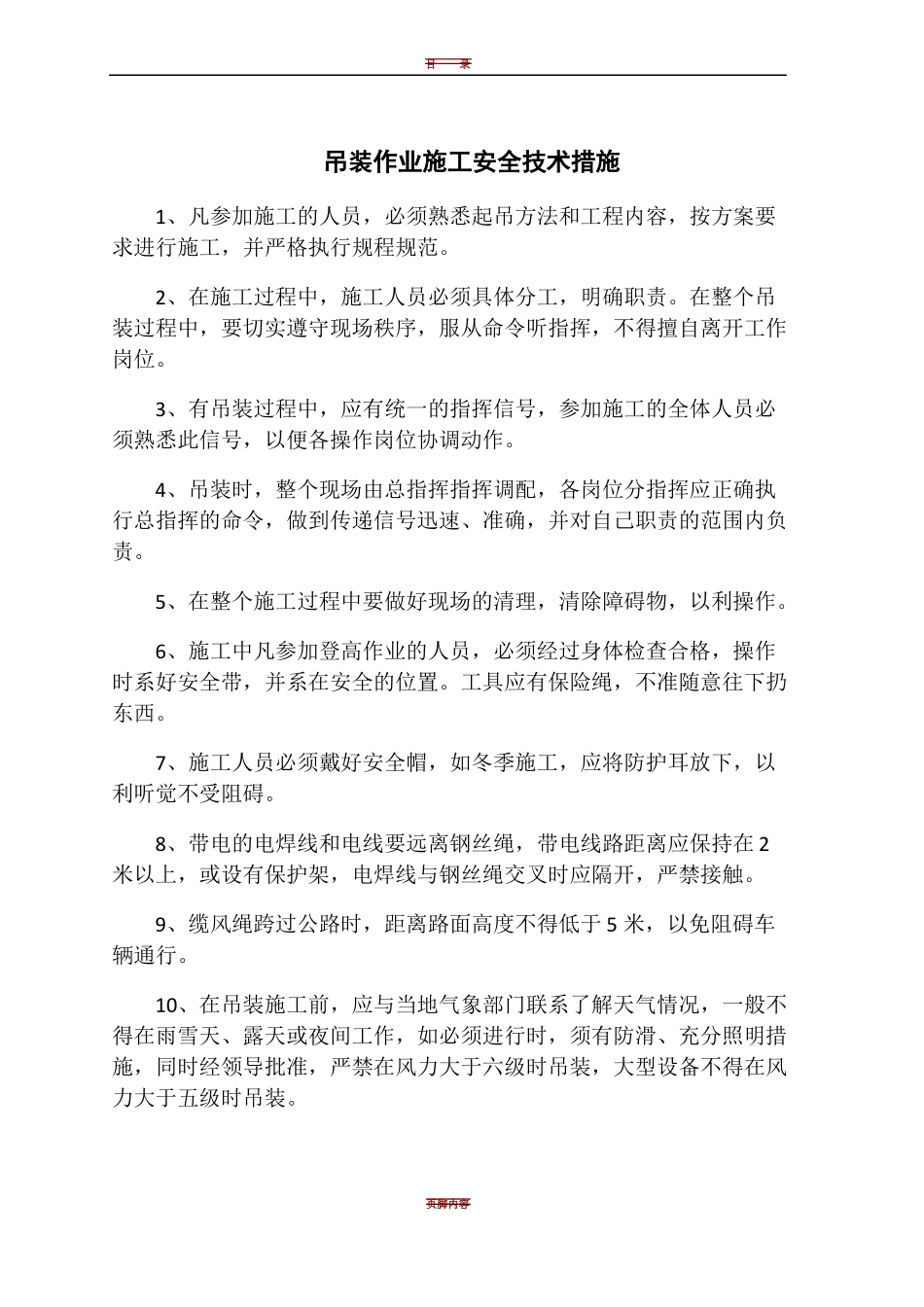

目录吊装作业施工安全技术措施1、凡参加施工的人员,必须熟悉起吊方法和工程内容,按方案要求进行施工,并严格执行规程规范
2、在施工过程中,施工人员必须具体分工,明确职责
在整个吊装过程中,要切实遵守现场秩序,服从命令听指挥,不得擅自离开工作岗位
3、有吊装过程中,应有统一的指挥信号,参加施工的全体人员必须熟悉此信号,以便各操作岗位协调动作
4、吊装时,整个现场由总指挥指挥调配,各岗位分指挥应正确执行总指挥的命令,做到传递信号迅速、准确,并对自己职责的范围内负责
5、在整个施工过程中要做好现场的清理,清除障碍物,以利操作
6、施工中凡参加登高作业的人员,必须经过身体检查合格,操作时系好安全带,并系在安全的位置
工具应有保险绳,不准随意往下扔东西
7、施工人员必须戴好安全帽,如冬季施工,应将防护耳放下,以利听觉不受阻碍
8、带电的电焊线和电线要远离钢丝绳,带电线路距离应保持在 2米以上,或设有保护架,电焊线与钢丝绳交叉时应隔开,严禁接触

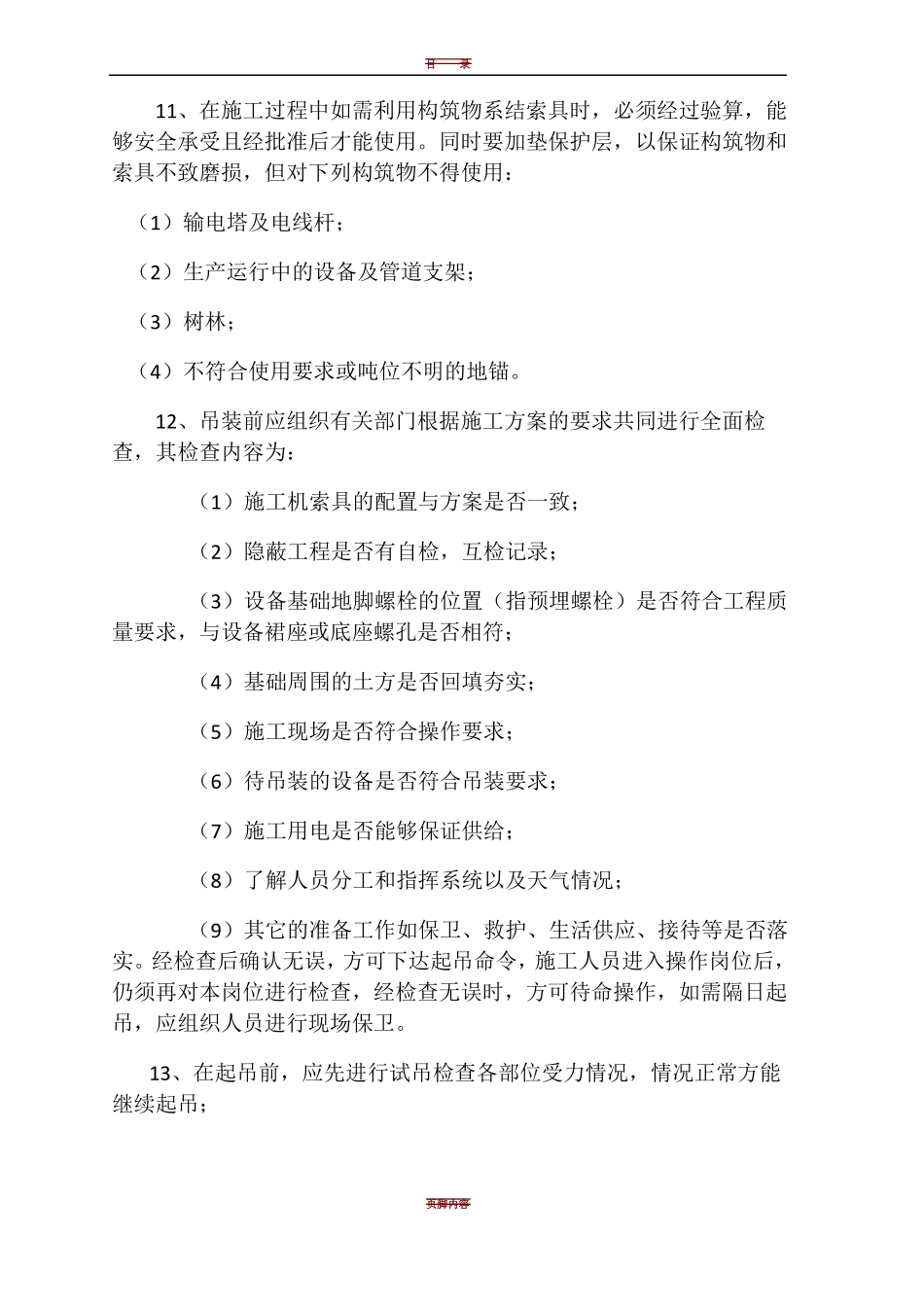

9、缆风绳跨过公路时,距离路面高度不得低于 5 米,以免阻碍车辆通行
10、在吊装施工前,应与当地气象部门联系了解天气情况,一般不得在雨雪天、露天或夜间工作,如必须进行时,须有防滑、充分照明措施,同时经领导批准,严禁在风力大于六级时吊装,大型设备不得在风力大于五级时吊装

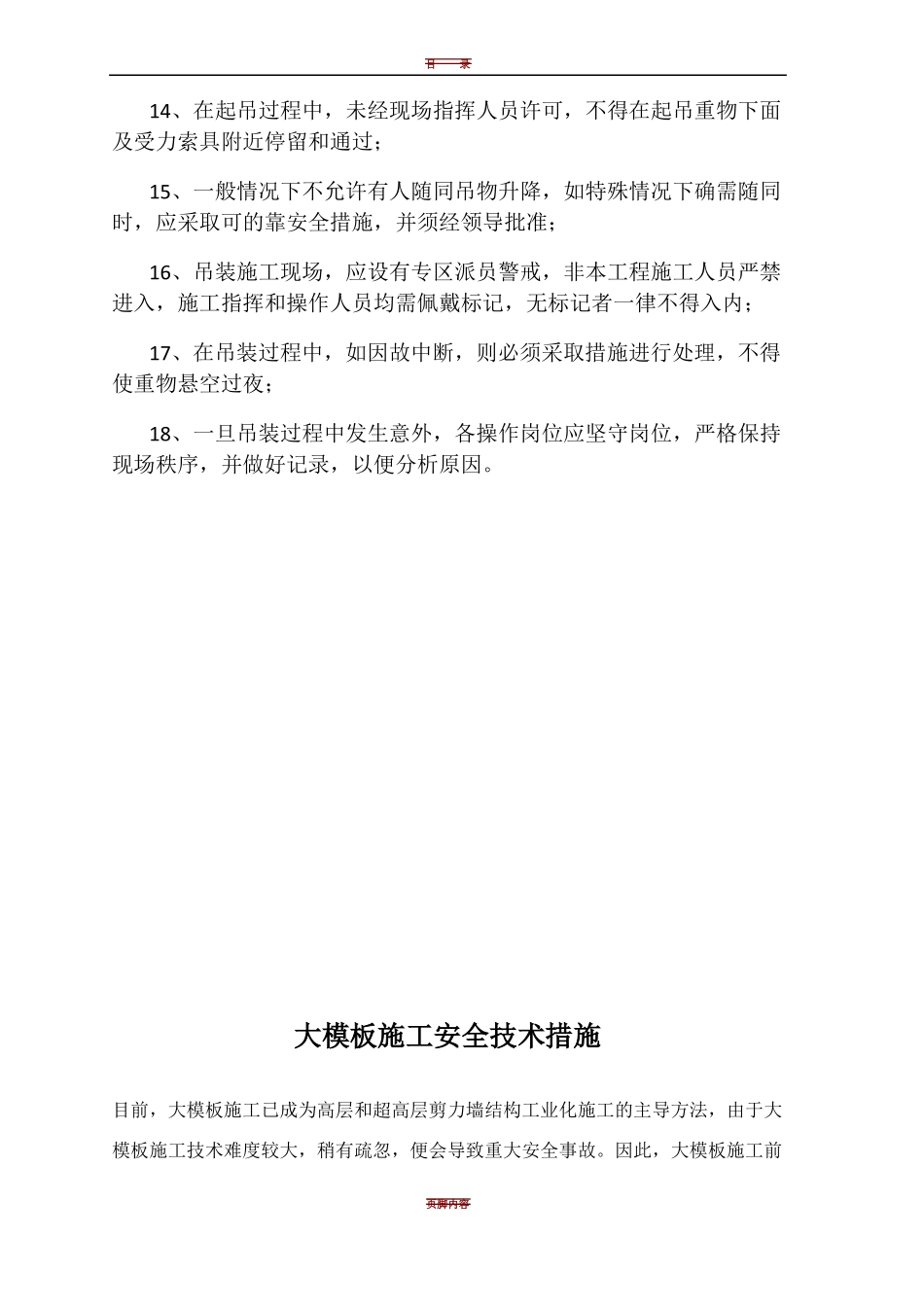

页脚内容目录11、在施工过程中如需利用构筑物系结索具时,必须经过验算,能够安全承受且经批准后才能使用
同时要加垫保护层,以保证构筑物和索具不致磨损,但对下列构筑物不得使用:(1)输电塔及电线杆;(2)生产运行中的设备及管道支架;(3)树林;(4)不符合使用要求或吨位不明的地锚
12、吊装前应组织有关部门根据施工方案的要求共同进行全面检查,其检查内容为:(1)施工机索具的配置与方案是否一致;(2)隐蔽工程是否有自检,互检记录;(3)设备基础地脚螺栓的位置(指预埋螺栓)是否符合工程质
