专业资料吊车作业方案(模板)批 准 人:批准时间:审 核 人:审核时间:编写:XXX编写时间:20XX 年 XX 月 XX 日

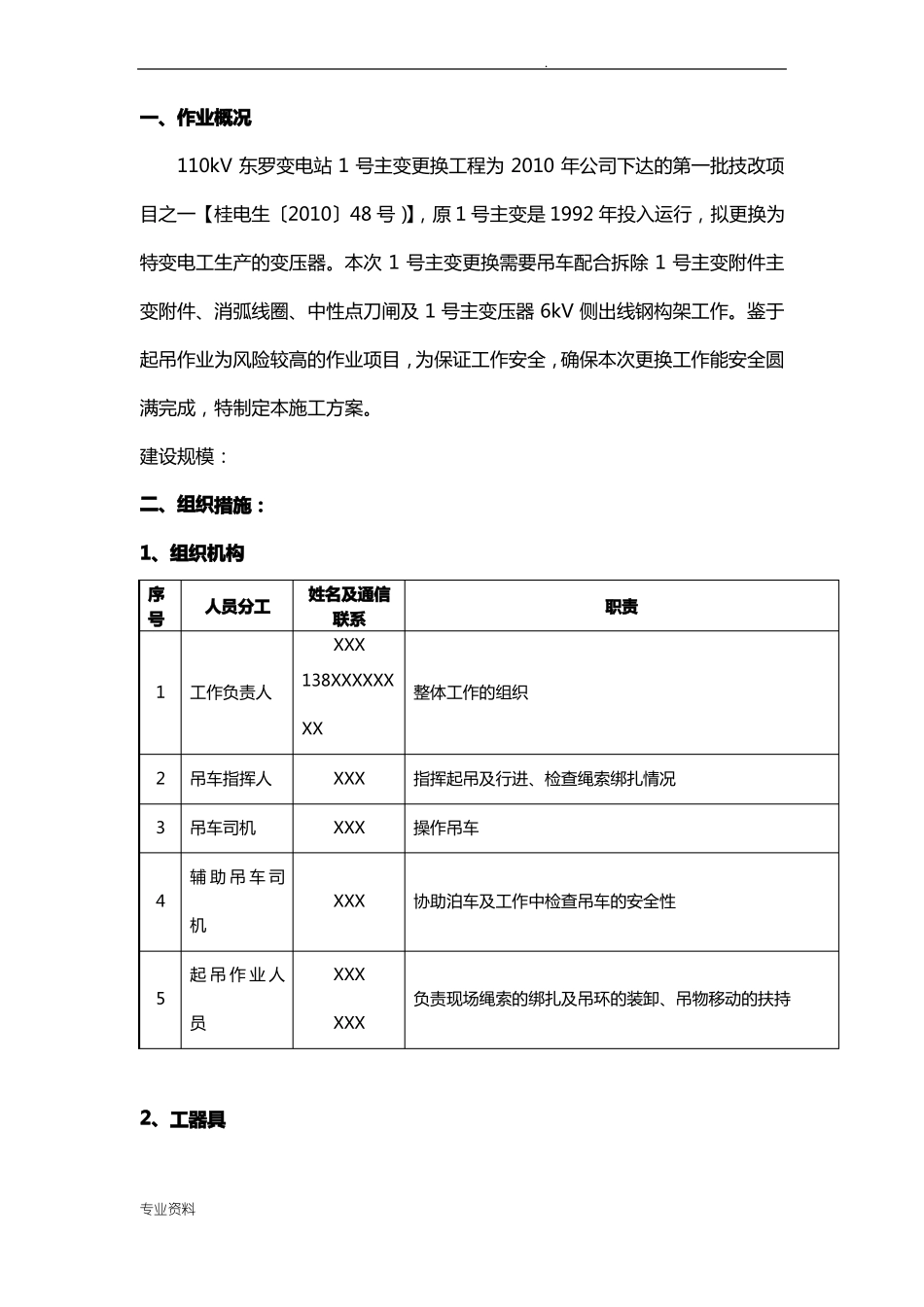

一、作业概况110kV 东罗变电站 1 号主变更换工程为 2010 年公司下达的第一批技改项目之一【桂电生〔2010〕48 号)】,原 1 号主变是 1992 年投入运行,拟更换为特变电工生产的变压器
本次 1 号主变更换需要吊车配合拆除 1 号主变附件主变附件、消弧线圈、中性点刀闸及 1 号主变压器 6kV 侧出线钢构架工作
鉴于起吊作业为风险较高的作业项目,为保证工作安全,确保本次更换工作能安全圆满完成,特制定本施工方案
建设规模:二、组织措施:1、组织机构序号人员分工姓名及通信联系XXX1工作负责人138XXXXXXXX23吊车指挥人吊车司机辅 助 吊 车 司4机起 吊 作 业 人5员XXXXXX负责现场绳索的绑扎及吊环的装卸、吊物移动的扶持XXX协助泊车及工作中检查吊车的安全性XXXXXX指挥起吊及行进、检查绳索绑扎情况操作吊车整体工作的组织职责2、工器具专业资料
序号124567名称规格单位数量备注常用工具箱尼龙吊绳钢丝吊绳U 形环尼龙绳吊车2T10m16T套根根个根辆124441三、工作容及工作时间:工作容:1、拆除 1 号主变附件及消弧线圈;2、拆除 1 号主变压器 6kV 侧出线钢构架
工作时间:2011 年 05 月 11 日 08:00—2011 年 5 月 17 日 17;00四、作业步骤4
1 吊车进站大门开进 110kV 设备区与 35kV 设备区之间的站道路,行进路面宽度满足要求(路宽 4
5m,吊车宽 3
5m),吊车停靠在主控室前中间的路面上,吊车转弯时需由专人协助查看有无磕碰路边物体(附图 1 吊车行进路线图)
2 吊车行进到靠近主变经过电缆沟部分,拆出电缆盖板,在沟中间安装枕木高平电缆沟,然后再铺
