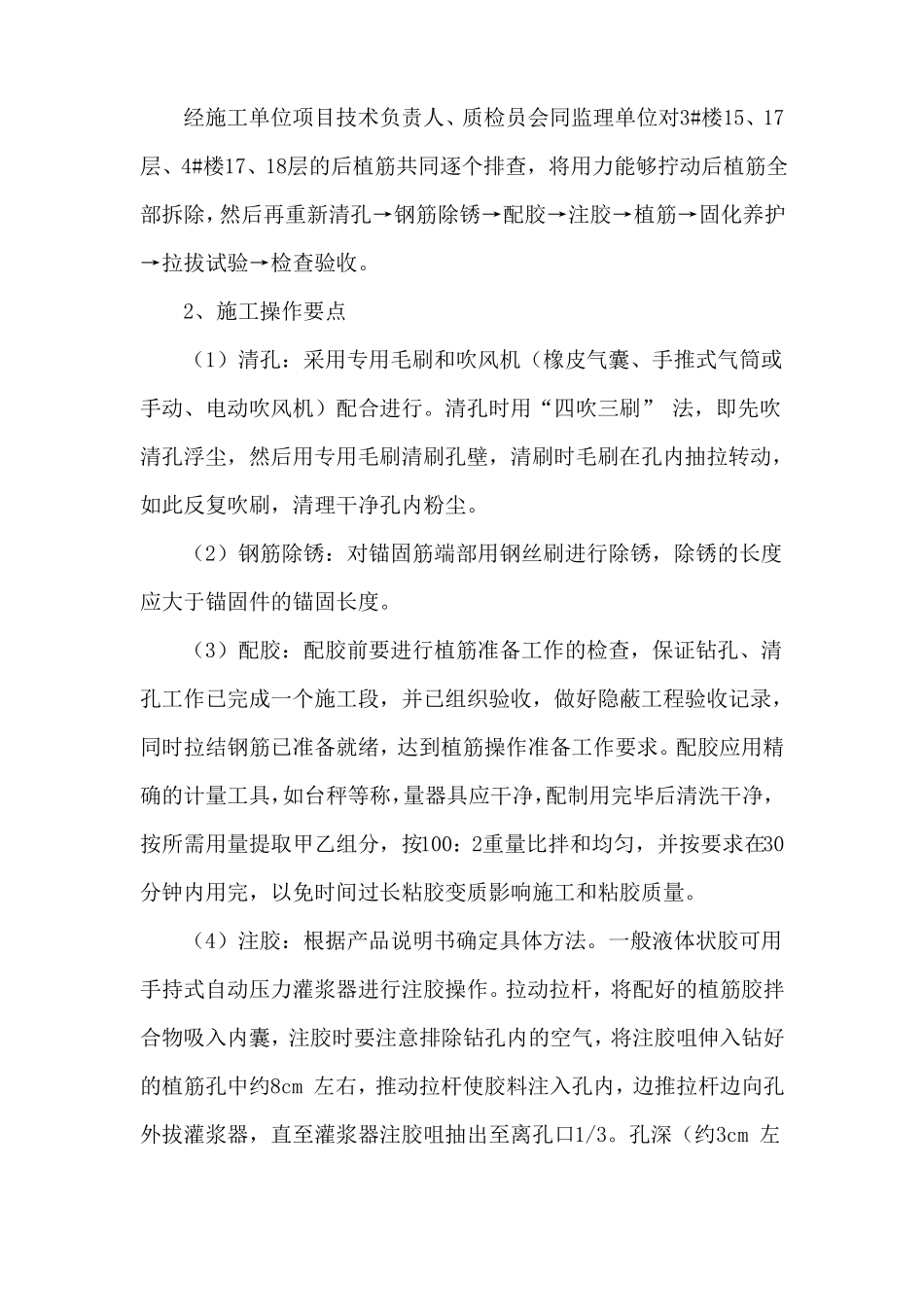

局部后植筋整改方案年 9 月日201810后植筋整改方案一、工程概况3#楼、4#楼建筑面积为M2。3#楼结构设计主体层,结构高度为米;4#楼结构设计主体层,结构高度为米;框剪结构。地下车库为框架结构体系,地下3层。耐火等级一级,抗震设防烈度为7度,屋面防水等级Ⅰ级。工程设计使用年限50年。楼工程设计标高+0.000相当于绝对标高为19.400m。地基与基础设计等级为甲级。应建设单位图纸变更,故采取后植筋施工。主要植筋部位:拉结筋、构造柱、圈梁,植筋规格:项目组成 :工程名称:建筑地点:建设单位:设计单位:勘察单位:监理单位:二、编制依据《混凝土结构加固设计规范》(GB50367-2013)《混凝土结构后锚固技术规程》(JGJ 145-2013)《施工图纸》三、整改措施及施工操作要点1、整改措施6.5、 10、12。经施工单位项目技术负责人、质检员会同监理单位对3#楼15、17层、4#楼17、18层的后植筋共同逐个排查,将用力能够拧动后植筋全部拆除,然后再重新清孔→钢筋除锈→配胶→注胶→植筋→固化养护→拉拔试验→检查验收。2、施工操作要点(1)清孔:采用专用毛刷和吹风机(橡皮气囊、手推式气筒或手动、电动吹风机)配合进行。清孔时用“四吹三刷” 法,即先吹清孔浮尘,然后用专用毛刷清刷孔壁,清刷时毛刷在孔内抽拉转动,如此反复吹刷,清理干净孔内粉尘。(2)钢筋除锈:对锚固筋端部用钢丝刷进行除锈,除锈的长度应大于锚固件的锚固长度。(3)配胶:配胶前要进行植筋准备工作的检查,保证钻孔、清孔工作已完成一个施工段,并已组织验收,做好隐蔽工程验收记录,同时拉结钢筋已准备就绪,达到植筋操作准备工作要求。配胶应用精确的计量工具,如台秤等称,量器具应干净,配制用完毕后清洗干净,按所需用量提取甲乙组分,按100:2重量比拌和均匀,并按要求在30分钟内用完,以免时间过长粘胶变质影响施工和粘胶质量。(4)注胶:根据产品说明书确定具体方法。一般液体状胶可用手持式自动压力灌浆器进行注胶操作。拉动拉杆,将配好的植筋胶拌合物吸入内囊,注胶时要注意排除钻孔内的空气,将注胶咀伸入钻好的植筋孔中约8cm 左右,推动拉杆使胶料注入孔内,边推拉杆边向孔外拔灌浆器,直至灌浆器注胶咀抽出至离孔口1/3。孔深(约3cm 左右)时方可停止注胶,以植入拉结筋后胶液略有被挤出为度。一次配好的植筋胶拌合物注胶完成后,应把套筒、弹簧、拉杆用丙酮清洗干净,以利再用。(5)植筋:植筋应在注胶完成后立即进行。为保证胶体饱满,注胶完...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

后植筋整改方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
