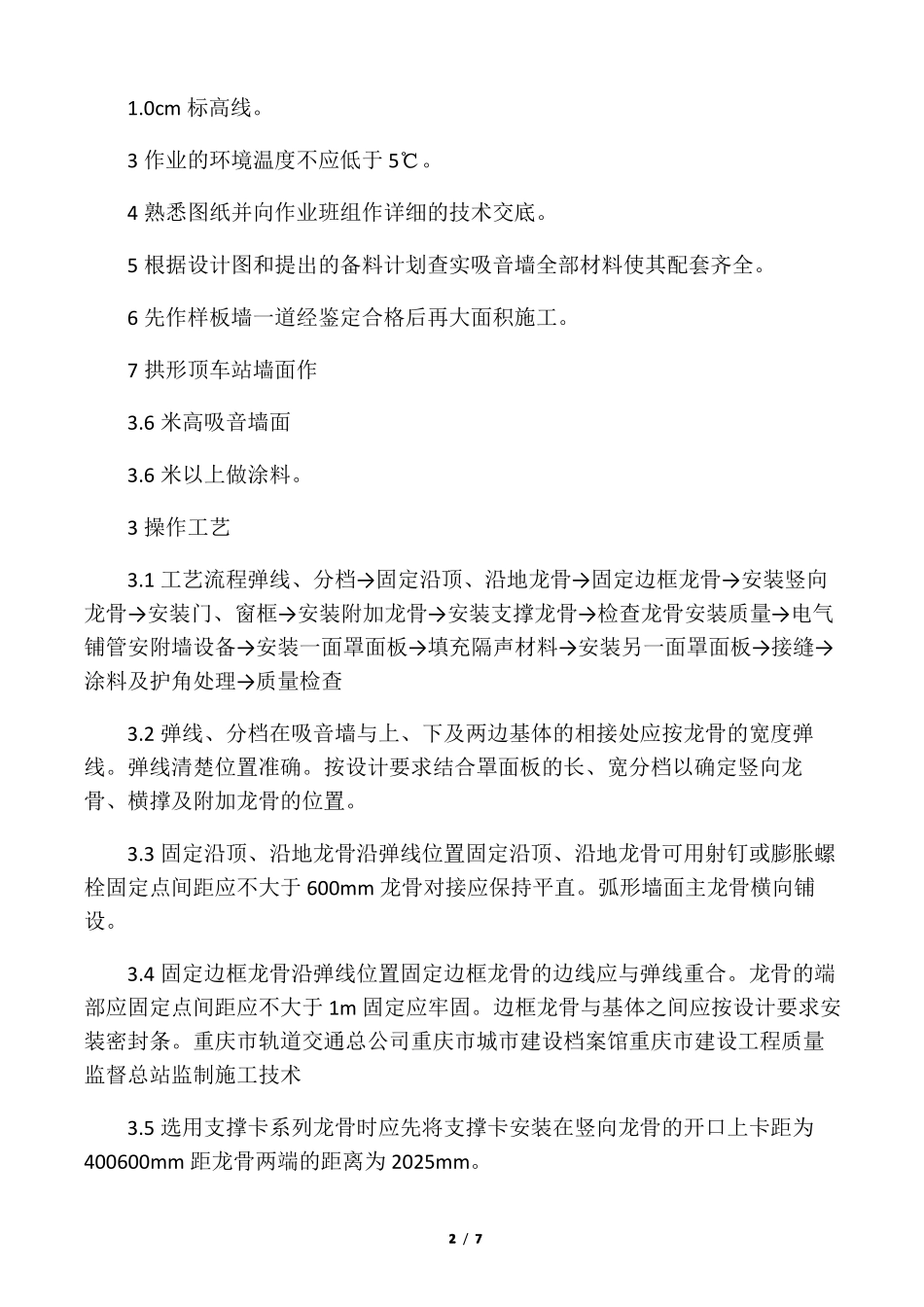

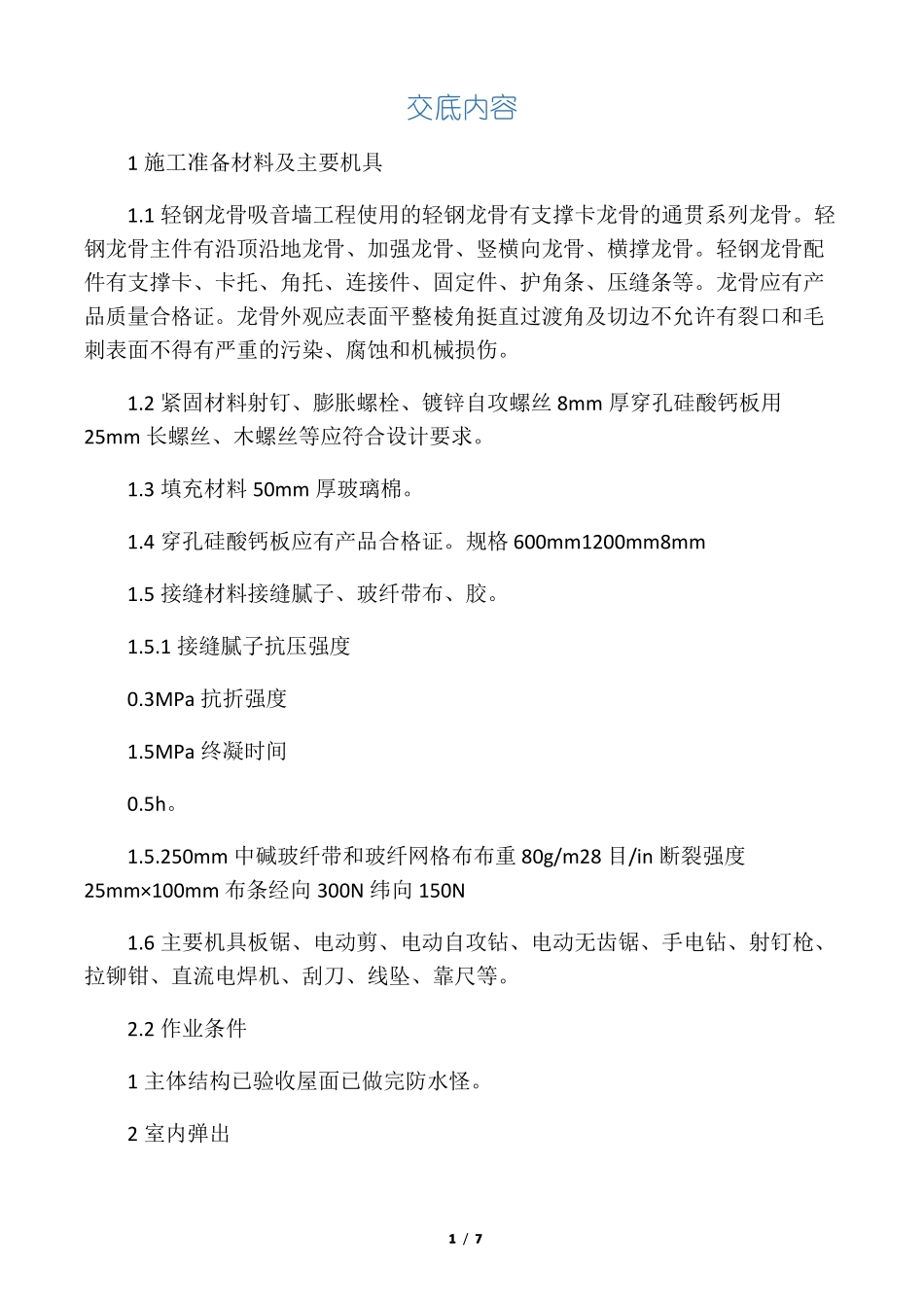

交底内容1 施工准备材料及主要机具1
1 轻钢龙骨吸音墙工程使用的轻钢龙骨有支撑卡龙骨的通贯系列龙骨
轻钢龙骨主件有沿顶沿地龙骨、加强龙骨、竖横向龙骨、横撑龙骨
轻钢龙骨配件有支撑卡、卡托、角托、连接件、固定件、护角条、压缝条等
龙骨应有产品质量合格证
龙骨外观应表面平整棱角挺直过渡角及切边不允许有裂口和毛刺表面不得有严重的污染、腐蚀和机械损伤
2 紧固材料射钉、膨胀螺栓、镀锌自攻螺丝 8mm 厚穿孔硅酸钙板用25mm 长螺丝、木螺丝等应符合设计要求
3 填充材料 50mm 厚玻璃棉
4 穿孔硅酸钙板应有产品合格证
规格 600mm1200mm8mm1
5 接缝材料接缝腻子、玻纤带布、胶
1 接缝腻子抗压强度0
3MPa 抗折强度1
5MPa 终凝时间0
250mm 中碱玻纤带和玻纤网格布布重 80g/m28 目/in 断裂强度25mm×100mm 布条经向 300N 纬向 150N1

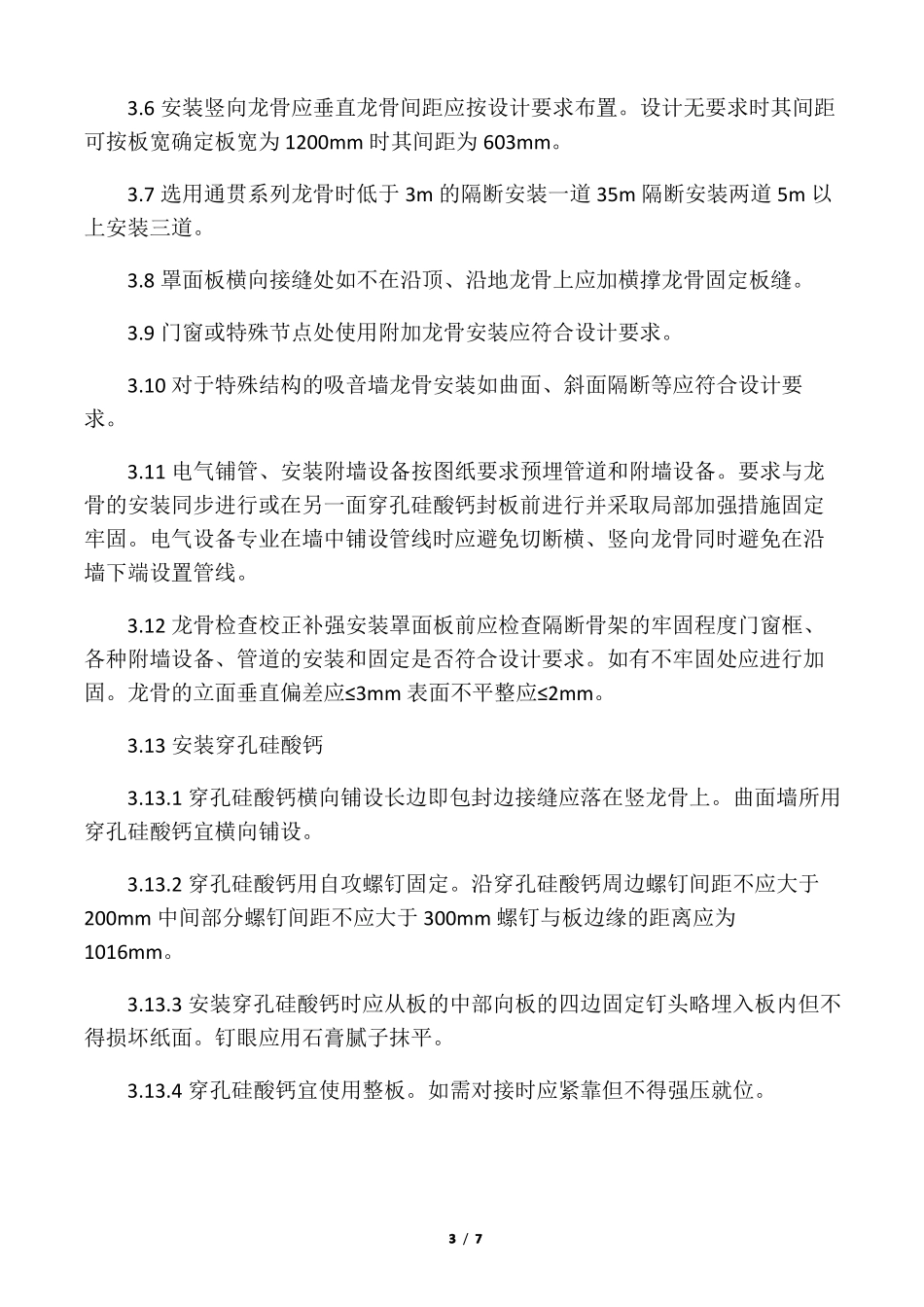

6 主要机具板锯、电动剪、电动自攻钻、电动无齿锯、手电钻、射钉枪、拉铆钳、直流电焊机、刮刀、线坠、靠尺等
2 作业条件1 主体结构已验收屋面已做完防水怪
2 室内弹出1 / 71
0cm 标高线
3 作业的环境温度不应低于 5℃
4 熟悉图纸并向作业班组作详细的技术交底
5 根据设计图和提出的备料计划查实吸音墙全部材料使其配套齐全
6 先作样板墙一道经鉴定合格后再大面积施工
7 拱形顶车站墙面作3
6 米高吸音墙面3
6 米以上做涂料
3 操作工艺3
1 工艺流程弹线、分档→固定沿顶、沿地龙骨→固定边框龙骨→安装竖向龙骨→安装门、窗框→安装附加龙骨→安装支撑龙骨→检查龙骨安装质量→电气铺管安附墙设备→安装一面罩面板→填充隔声材料→安装另一面罩面板→接缝→涂料及护角处理→质量检查3
2 弹线、分档在吸音墙与上、下及两边基体的相接处应按龙骨的宽度弹线
