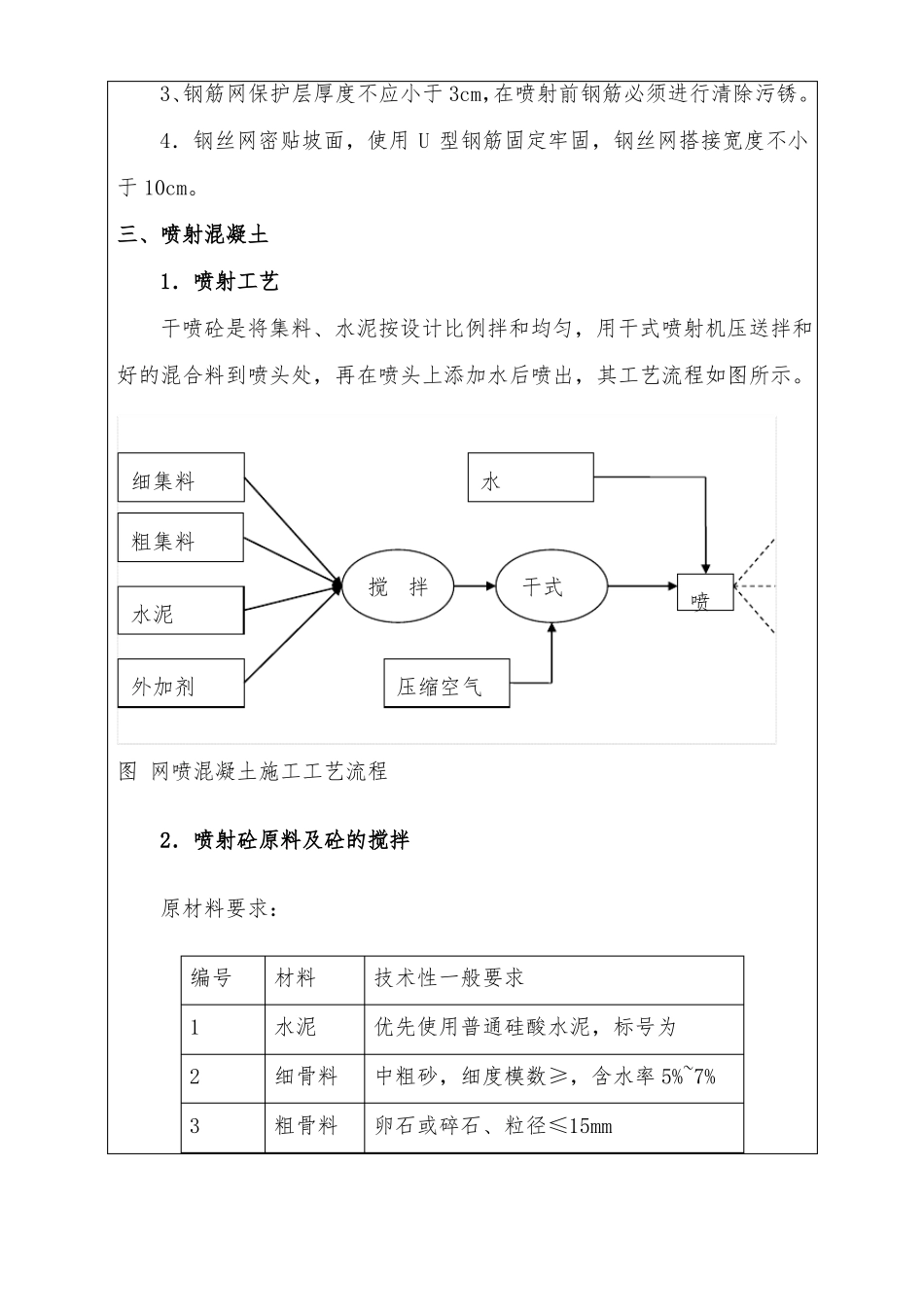

喷锚施工技术交底工程名称XXXXXXXXX交底单位交底对象XXXXX现场管理人员、施工班组交 底 地 现场交 底 时一、施工准备1.检查喷锚各项设备运转是否正常,各项电器设备是否安全可靠。各项原材料进厂取样送检合格后方可投入使用。2.边坡采用人工配合挖掘机刷坡,清除边坡上表面浮土和松石,使边坡及坡顶大致平整。3、材料方面:首先对水泥、砂、石、水等质量进行检验合格;砂、石应过筛并应事先冲洗干净,砂、石含水率应符合要求。为控制砂石含水率一般要设置防水棚,干燥的砂子应当撒水。4、机械及管路方面:喷射机、砼搅拌机、运输机等在使用前,都应检修完好,管路及接头要保持良好,要求风管不漏风,水管不漏水。5、开挖出的基坑面应清理出围护桩面砼,桩间网喷厚度作好标志,防止喷砼侵入主体。6、喷射砼边界放样方法:在冠梁及挡墙施工时在冠梁或挡墙上标注尺寸线,以用来挂重锤球测定喷射砼的边界线。二、坡面挂网1.根据设计要求土钉按 2m 间距布置,孔深允许偏差±50mm、孔距允许偏差±100mm、成孔倾角允许偏差±5% 。2、在布设钢筋网前,必须初喷一层砼再铺设钢筋网,钢筋网使用铆钉打入桩体或直接与桩体内主筋焊接,连接成整体;3、钢筋网保护层厚度不应小于 3cm,在喷射前钢筋必须进行清除污锈。4.钢丝网密贴坡面,使用 U 型钢筋固定牢固,钢丝网搭接宽度不小于 10cm。三、喷射混凝土1.喷射工艺干喷砼是将集料、水泥按设计比例拌和均匀,用干式喷射机压送拌和好的混合料到喷头处,再在喷头上添加水后喷出,其工艺流程如图所示。细集料粗集料搅拌水泥外加剂水干式喷压缩空气图 网喷混凝土施工工艺流程2.喷射砼原料及砼的搅拌原材料要求:编号123材料水泥细骨料粗骨料技术性一般要求优先使用普通硅酸水泥,标号为中粗砂,细度模数≥,含水率 5%~7%卵石或碎石、粒径≤15mm4水饮用水.水灰比宜为:~,含砂率宜控制在50%~60%,外加剂的添加量应通过实验室确定。其配分比一经测试确定,不能随意更改。3.喷射砼作业.喷射工作要严格控制水灰比,使喷层表面平整光滑、无干斑或滑移、流淌现象。.喷锚作业前,对机械设备、风、水管路,输料管路和电缆线路进行全面的检查及试运营。在未上砼拌和料之前,先开高压风及高压水,如喷嘴风压正常,喷出来的水和高压风应呈雾状。如喷嘴风压不足(适宜的风压一般为~),可能是出料口堵塞;如喷嘴不出风,可能是输料管堵塞。这些事故都应及时排除,然后再开电动机。先进行空转,待喷机运...
