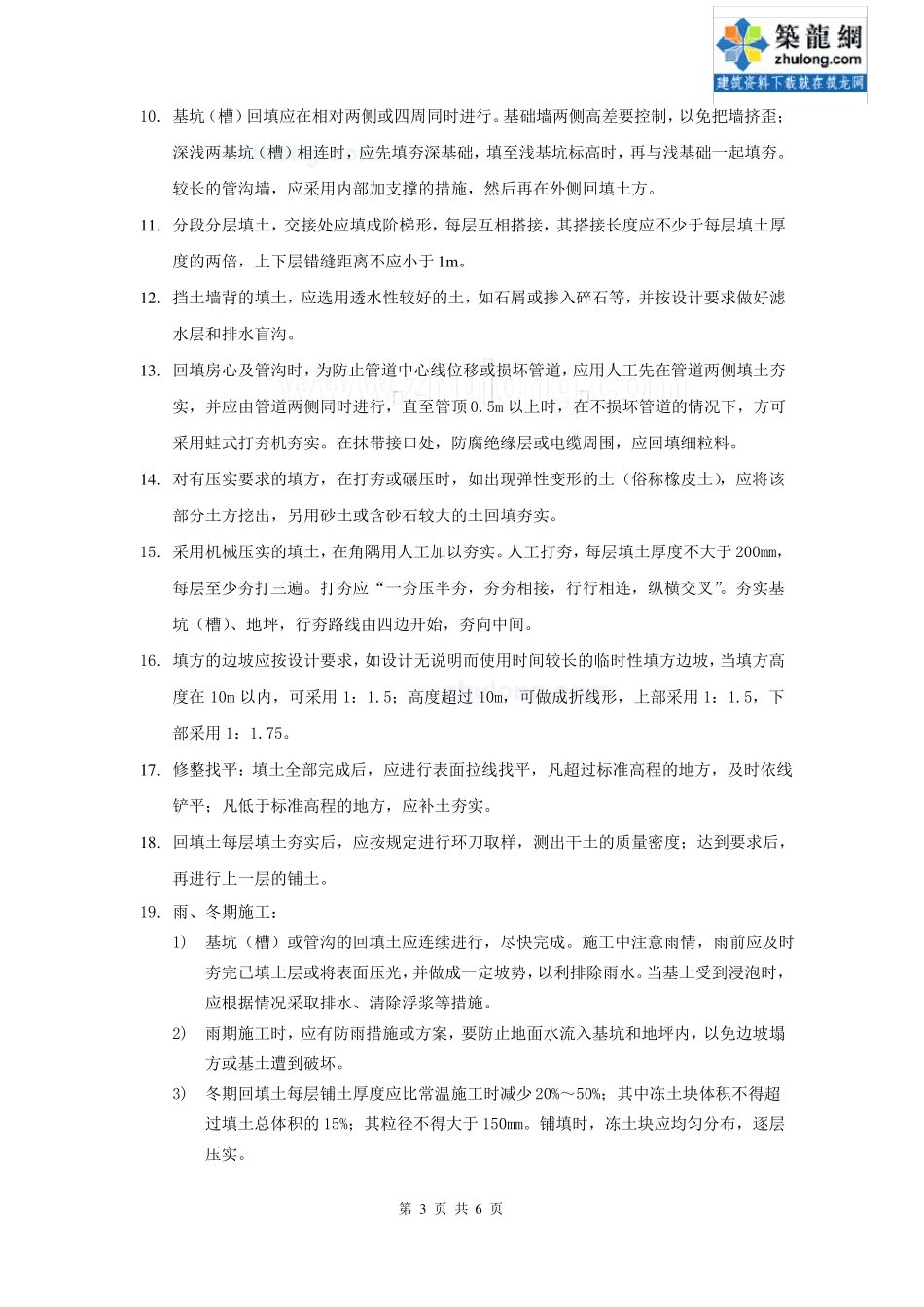

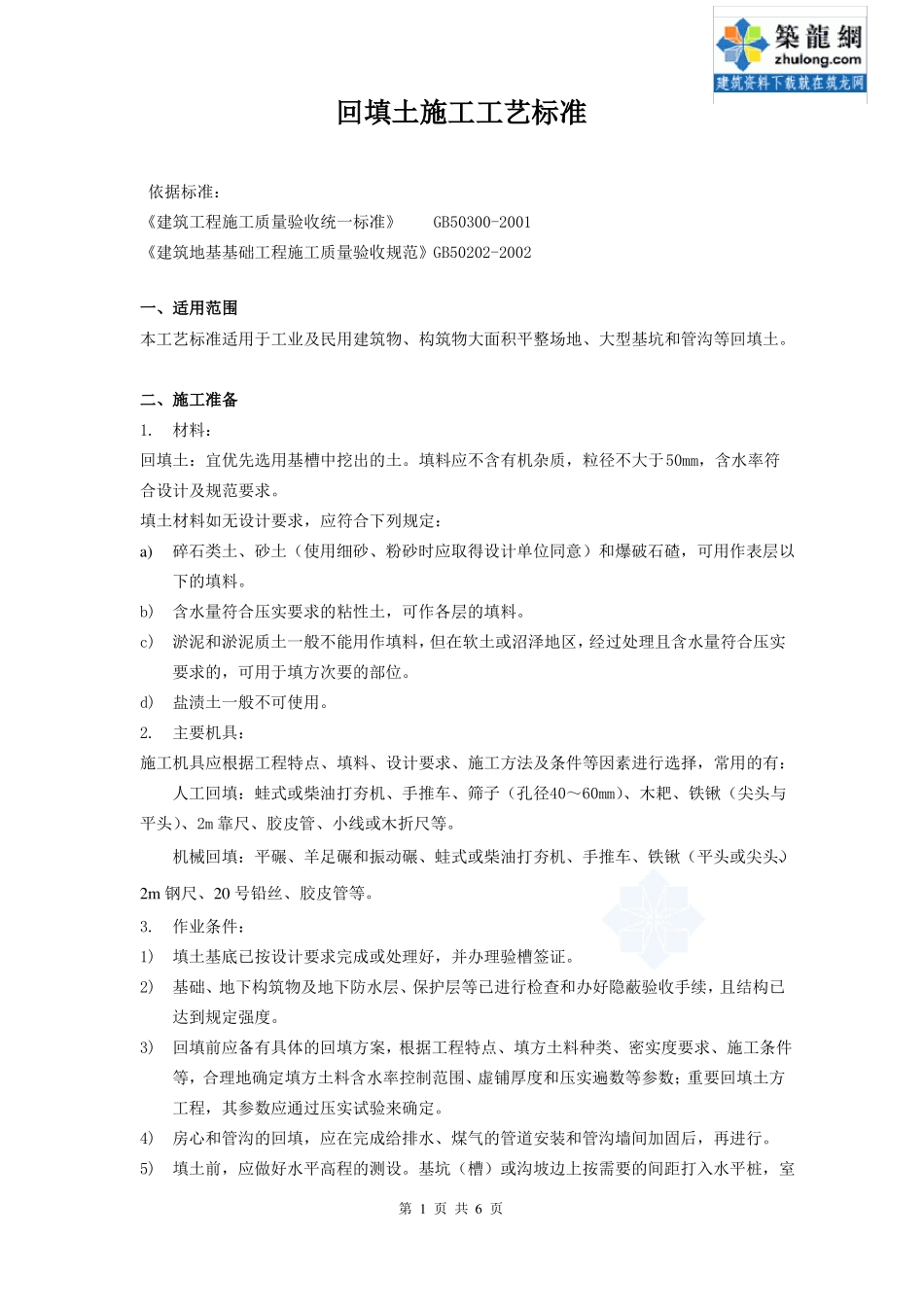

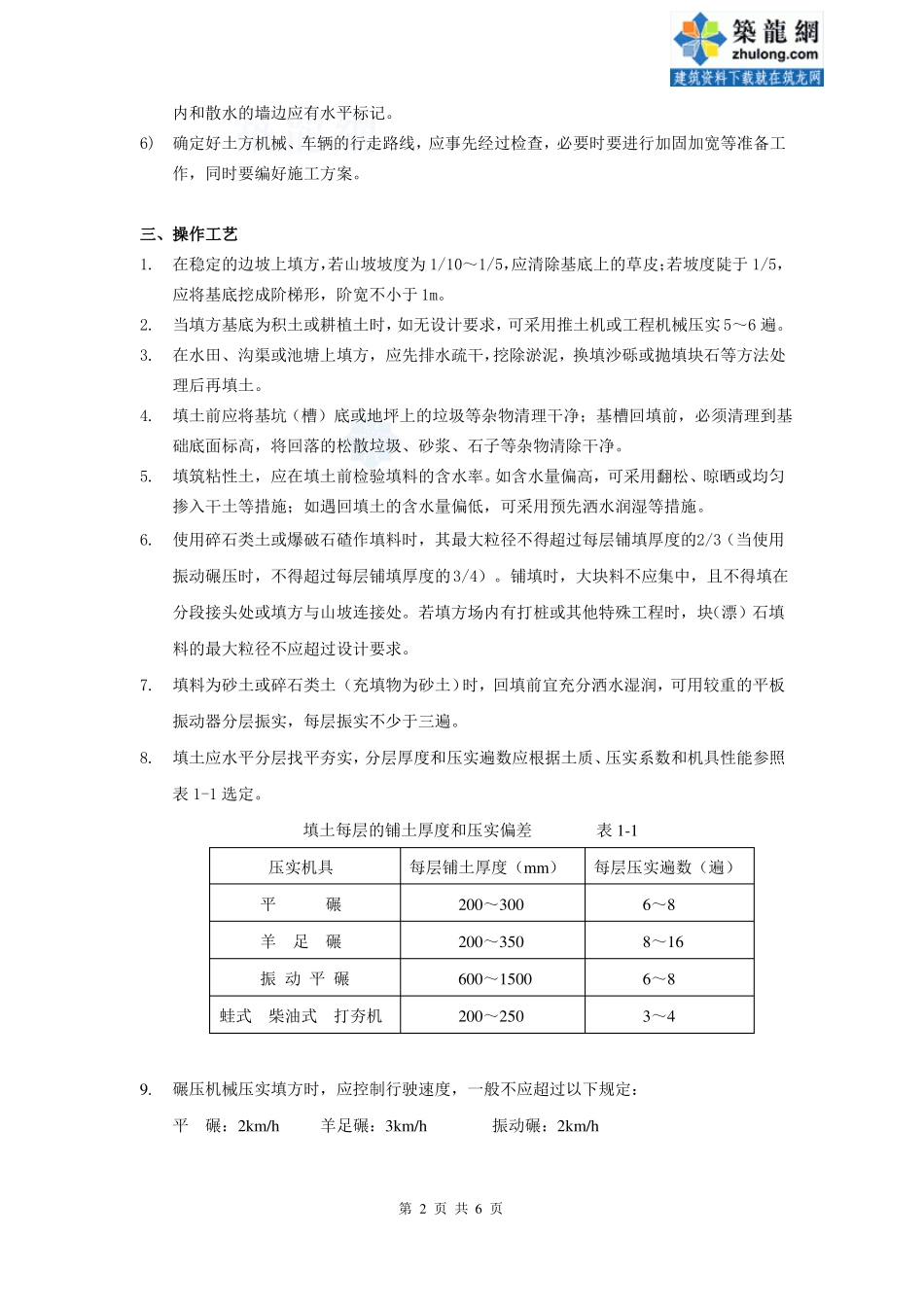

回填土施工工艺标准依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002一、适用范围本工艺标准适用于工业及民用建筑物、构筑物大面积平整场地、大型基坑和管沟等回填土。二、施工准备1.材料:回填土:宜优先选用基槽中挖出的土。填料应不含有机杂质,粒径不大于50mm,含水率符合设计及规范要求。填土材料如无设计要求,应符合下列规定:a)碎石类土、砂土(使用细砂、粉砂时应取得设计单位同意)和爆破石碴,可用作表层以下的填料。b)含水量符合压实要求的粘性土,可作各层的填料。c)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经过处理且含水量符合压实要求的,可用于填方次要的部位。d)盐渍土一般不可使用。2.主要机具:施工机具应根据工程特点、填料、设计要求、施工方法及条件等因素进行选择,常用的有:人工回填:蛙式或柴油打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m 靠尺、胶皮管、小线或木折尺等。机械回填:平碾、羊足碾和振动碾、蛙式或柴油打夯机、手推车、铁锹(平头或尖头)、2m 钢尺、20 号铅丝、胶皮管等。3.作业条件:1)填土基底已按设计要求完成或处理好,并办理验槽签证。2)基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,且结构已达到规定强度。3)回填前应备有具体的回填方案,根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。4)房心和管沟的回填,应在完成给排水、煤气的管道安装和管沟墙间加固后,再进行。5)填土前,应做好水平高程的测设。基坑(槽)或沟坡边上按需要的间距打入水平桩,室第 1 页 共 6 页内和散水的墙边应有水平标记。6)确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作,同时要编好施工方案。三、操作工艺1.在稳定的边坡上填方,若山坡坡度为 1/10~1/5,应清除基底上的草皮;若坡度陡于 1/5,应将基底挖成阶梯形,阶宽不小于 1m。2.当填方基底为积土或耕植土时,如无设计要求,可采用推土机或工程机械压实 5~6 遍。3.在水田、沟渠或池塘上填方,应先排水疏干,挖除淤泥,换填沙砾或抛填块石等方法处理后再填土。4.填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;基槽回填前,必须清理到基础底面标高,将...
