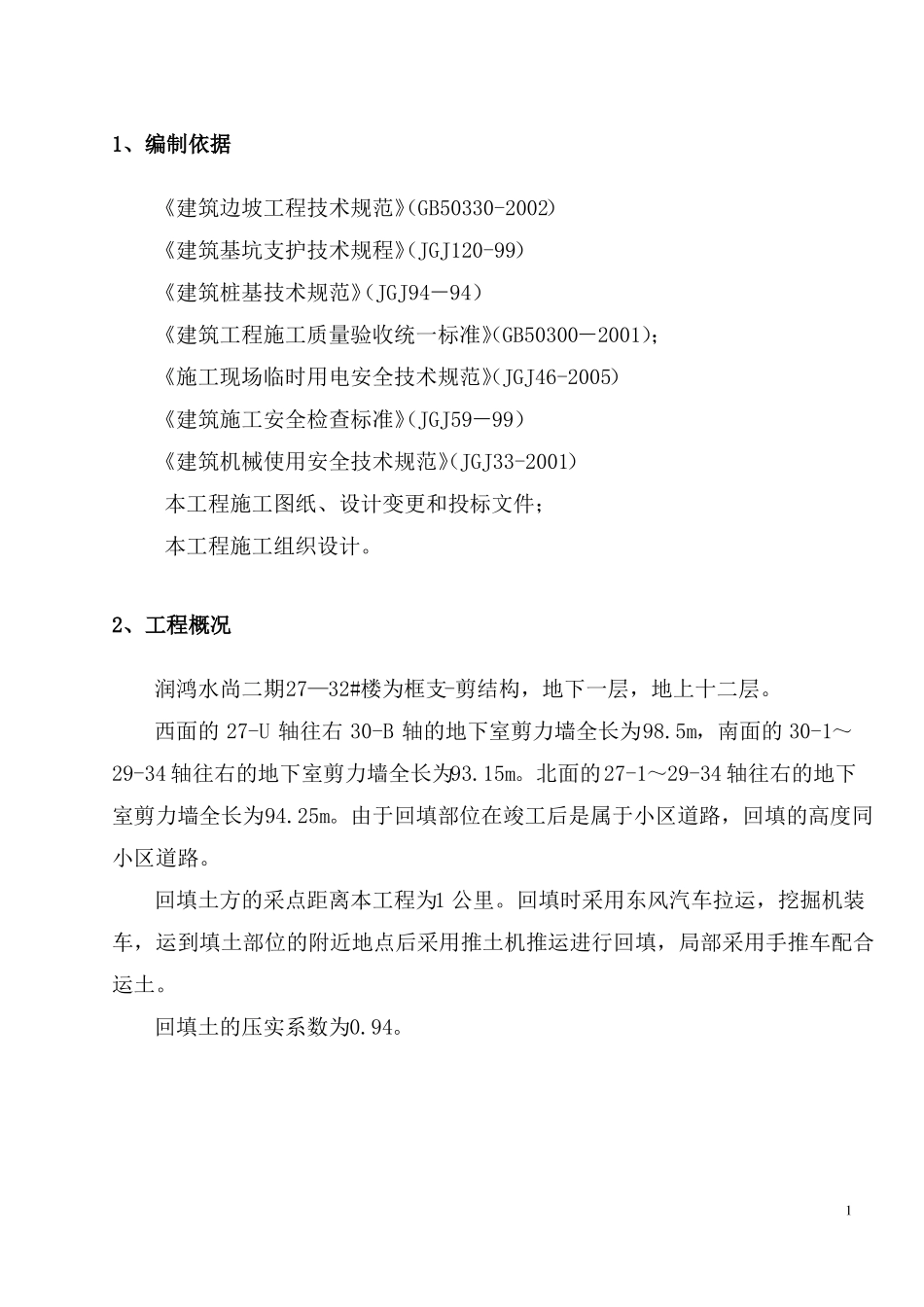

1、编制依据《建筑边坡工程技术规范》(GB50330-2002)《建筑基坑支护技术规程》(JGJ120-99)《建筑桩基技术规范》(JGJ94-94)《建筑工程施工质量验收统一标准》(GB50300-2001);《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-99)《建筑机械使用安全技术规范》(JGJ33-2001)本工程施工图纸、设计变更和投标文件;本工程施工组织设计
2、工程概况润鸿水尚二期27—32#楼为框支-剪结构,地下一层,地上十二层
西面的 27-U 轴往右 30-B 轴的地下室剪力墙全长为98
5m,南面的 30-1~29-34 轴往右的地下室剪力墙全长为93
北面的27-1~29-34 轴往右的地下室剪力墙全长为94
由于回填部位在竣工后是属于小区道路,回填的高度同小区道路
回填土方的采点距离本工程为1 公里
回填时采用东风汽车拉运,挖掘机装车,运到填土部位的附近地点后采用推土机推运进行回填,局部采用手推车配合运土
回填土的压实系数为0

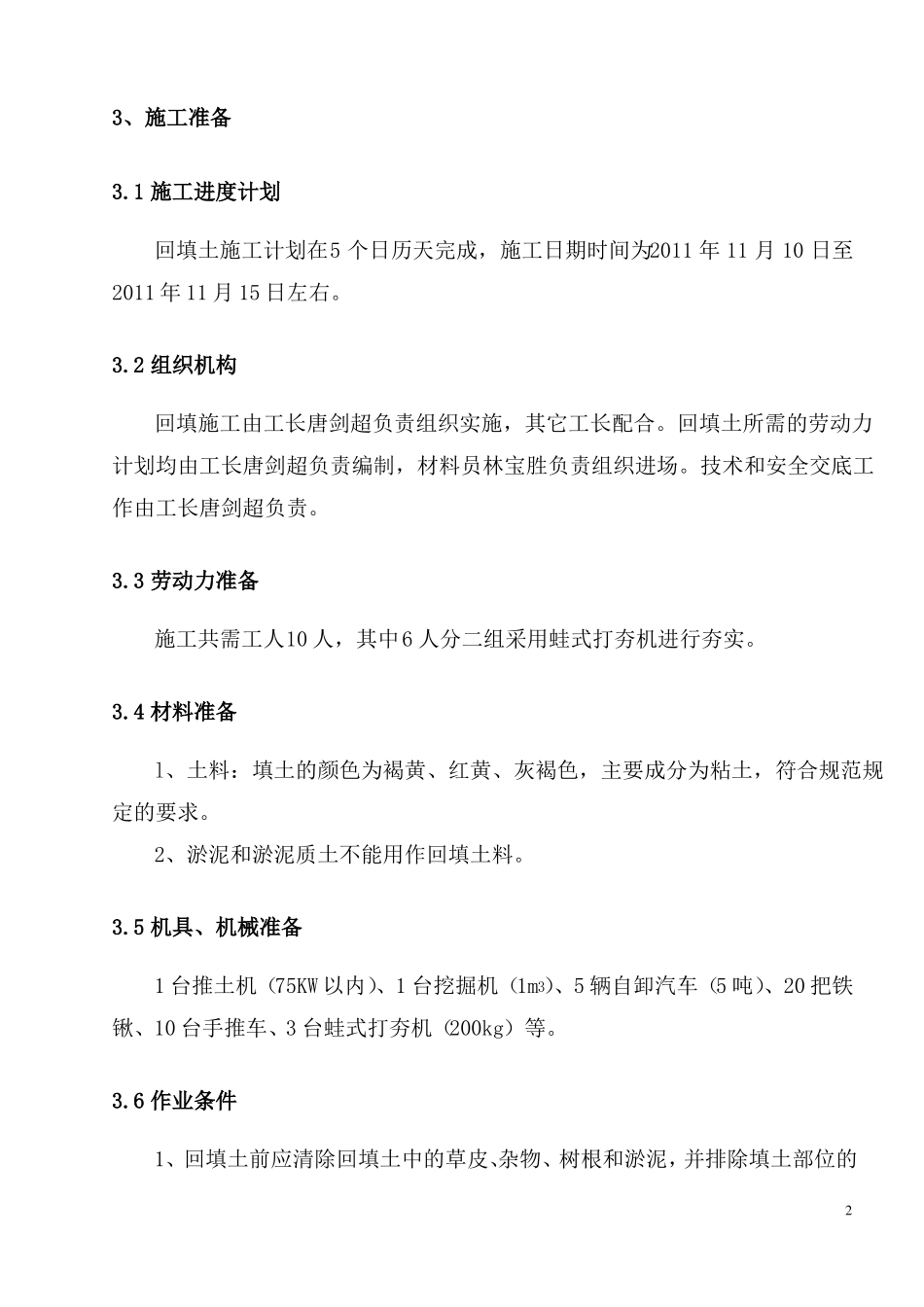

13、施工准备3
1 施工进度计划回填土施工计划在5 个日历天完成,施工日期时间为2011 年 11 月 10 日至2011 年 11 月 15 日左右
2 组织机构回填施工由工长唐剑超负责组织实施,其它工长配合
回填土所需的劳动力计划均由工长唐剑超负责编制,材料员林宝胜负责组织进场
技术和安全交底工作由工长唐剑超负责
3 劳动力准备施工共需工人10 人,其中6 人分二组采用蛙式打夯机进行夯实
4 材料准备l、土料:填土的颜色为褐黄、红黄、灰褐色,主要成分为粘土,符合规范规定的要求
2、淤泥和淤泥质土不能用作回填土料

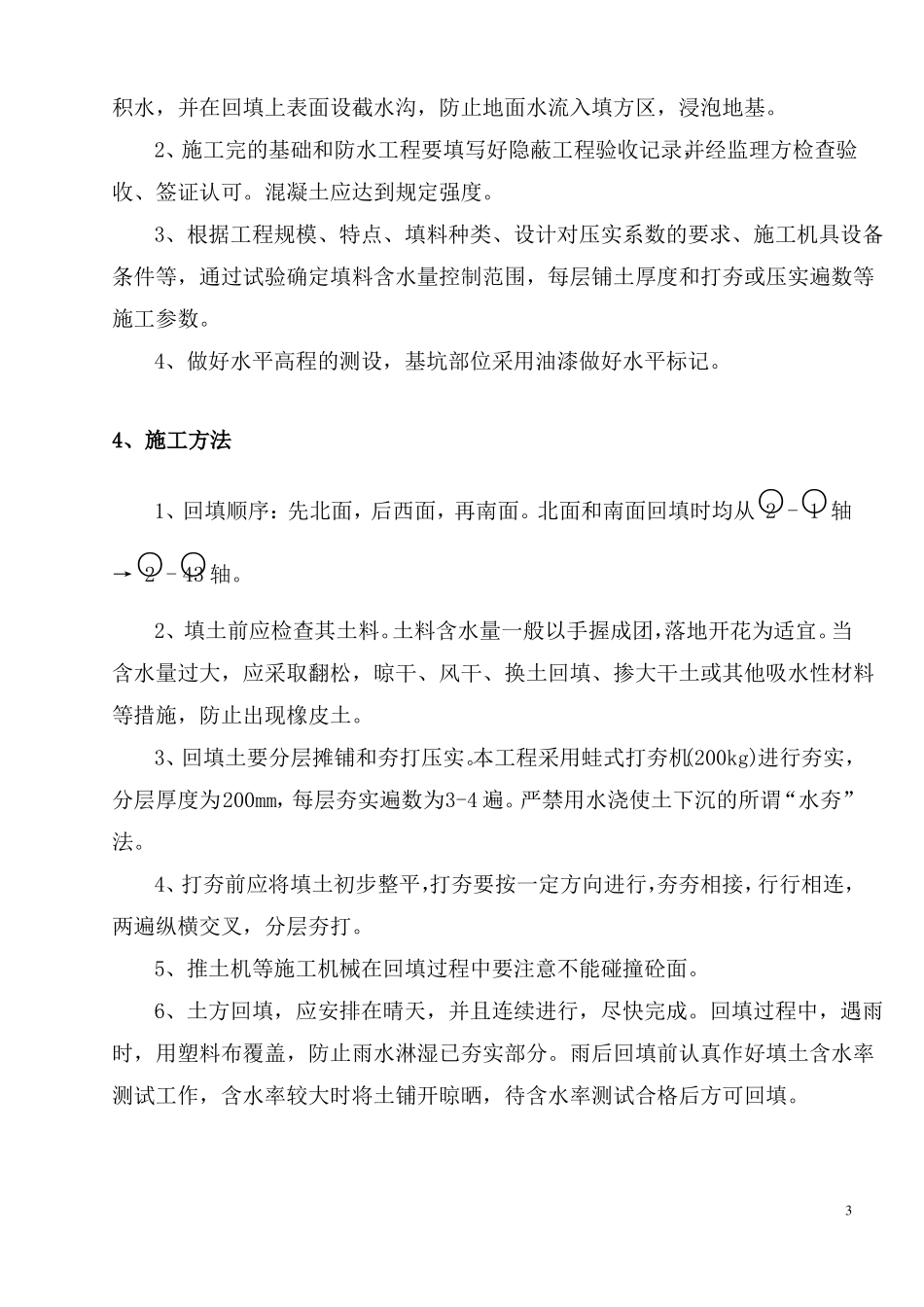

5 机具、机械准备1 台推土机(75KW 以内)、1 台挖掘机(1m3)、5 辆自卸汽车(5 吨)、20 把铁锹、10 台手推
