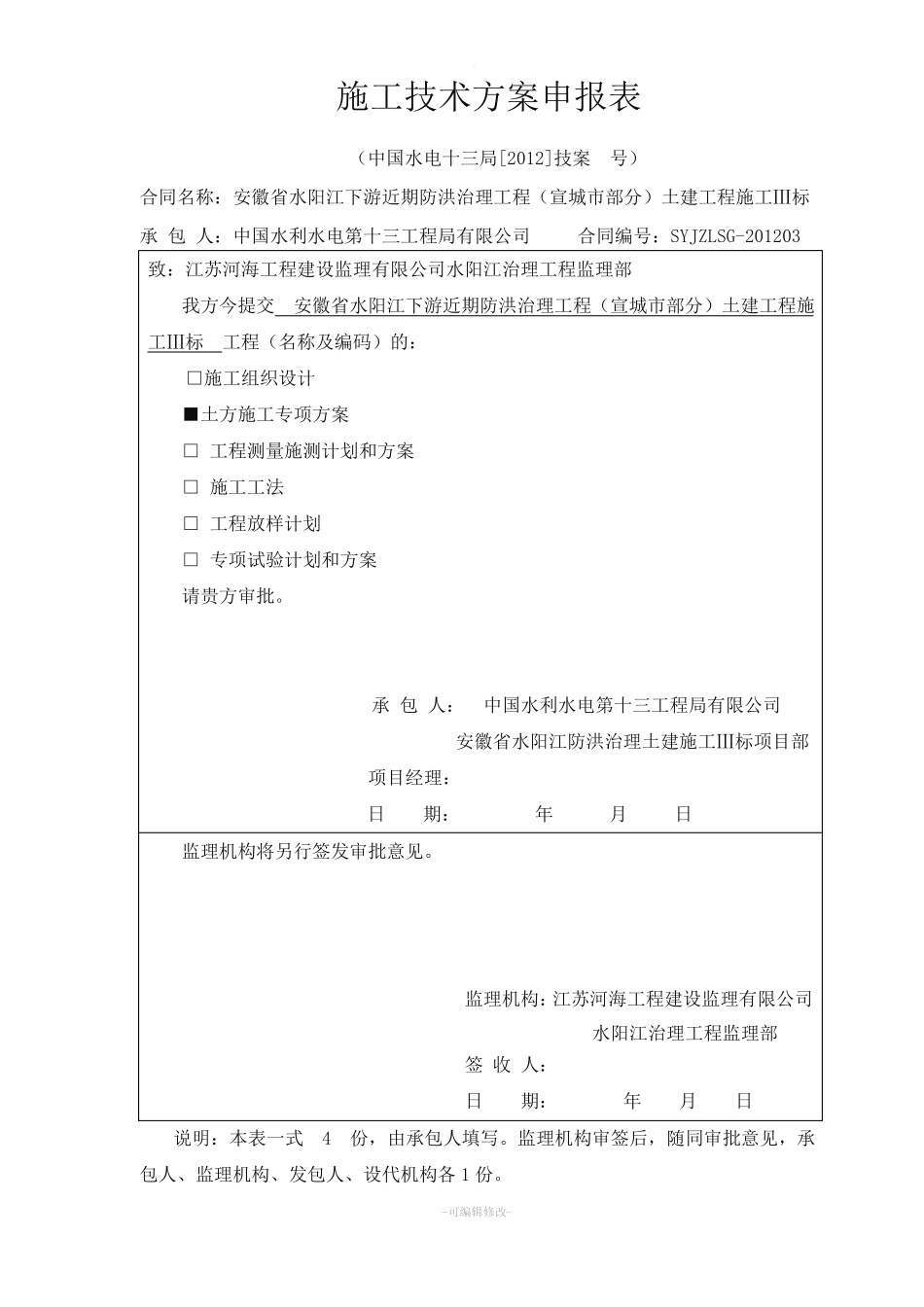

施工技术方案申报表(中国水电十三局[2012]技案号)合同名称:安徽省水阳江下游近期防洪治理工程(宣城市部分)土建工程施工Ⅲ标承 包 人:中国水利水电第十三工程局有限公司合同编号:SYJZLSG-201203致:江苏河海工程建设监理有限公司水阳江治理工程监理部我方今提交安徽省水阳江下游近期防洪治理工程(宣城市部分)土建工程施工Ⅲ标工程(名称及编码)的:□施工组织设计■土方施工专项方案□ 工程测量施测计划和方案□ 施工工法□ 工程放样计划□ 专项试验计划和方案请贵方审批
承 包 人:中国水利水电第十三工程局有限公司安徽省水阳江防洪治理土建施工Ⅲ标项目部项目经理:日期:年月日监理机构将另行签发审批意见
监理机构:江苏河海工程建设监理有限公司水阳江治理工程监理部签 收 人:日期:年月日说明:本表一式 4份,由承包人填写
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各 1 份
-可编辑修改-

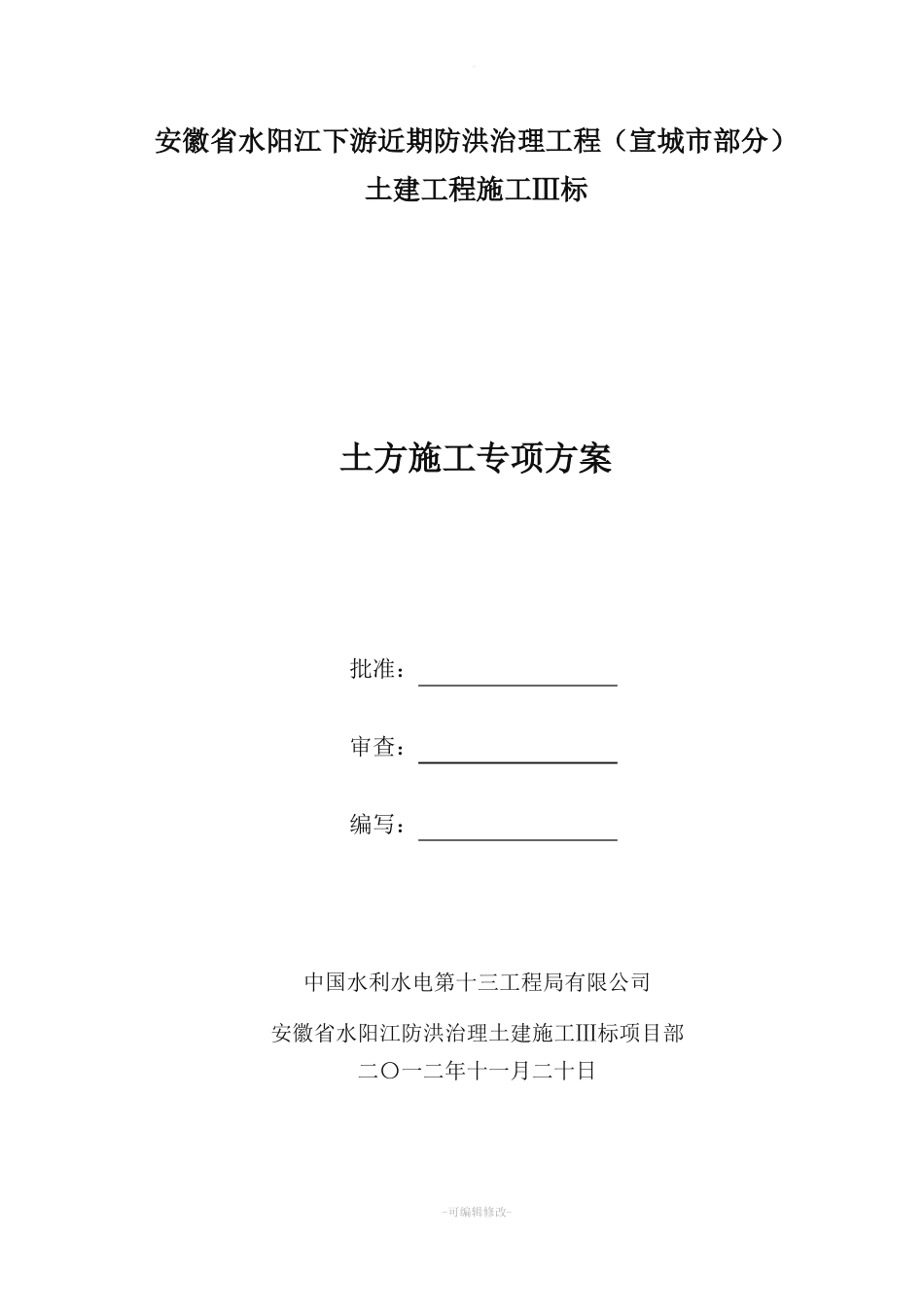

安徽省水阳江下游近期防洪治理工程(宣城市部分)土建工程施工Ⅲ标土方施工专项方案批准:审查:编写:中国水利水电第十三工程局有限公司安徽省水阳江防洪治理土建施工Ⅲ标项目部二〇一二年十一月二十日-可编辑修改-

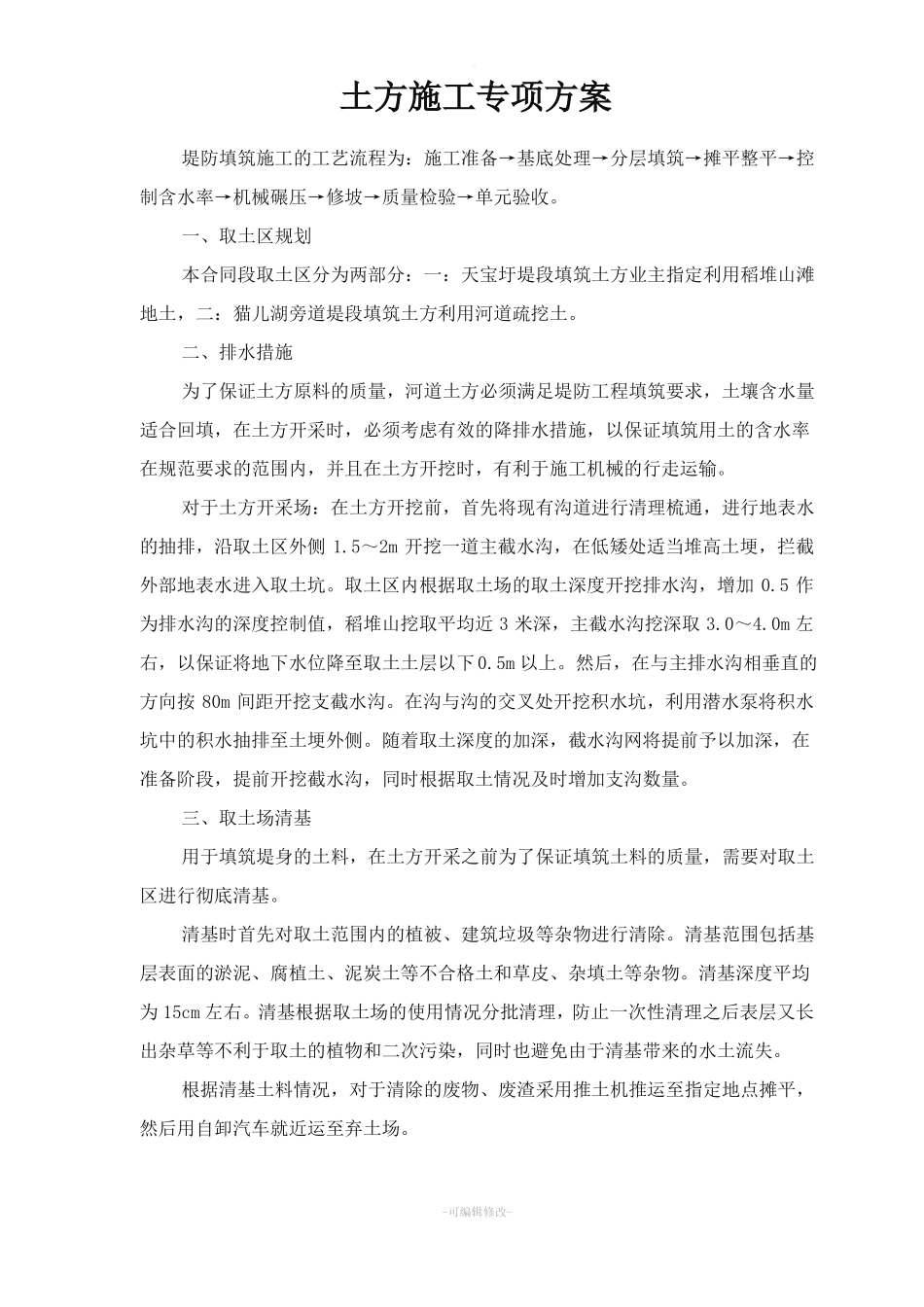

土方施工专项方案堤防填筑施工的工艺流程为:施工准备→基底处理→分层填筑→摊平整平→控制含水率→机械碾压→修坡→质量检验→单元验收
一、取土区规划本合同段取土区分为两部分:一:天宝圩堤段填筑土方业主指定利用稻堆山滩地土,二:猫儿湖旁道堤段填筑土方利用河道疏挖土
二、排水措施为了保证土方原料的质量,河道土方必须满足堤防工程填筑要求,土壤含水量适合回填,在土方开采时,必须考虑有效的降排水措施,以保证填筑用土的含水率在规范要求的范围内,并且在土方开挖时,有利于施工机械的行走运输
对于土方开采场:在土方开挖前,首先将现有沟道进行清理梳通,进行地表水的抽排,沿取土区外侧 1
